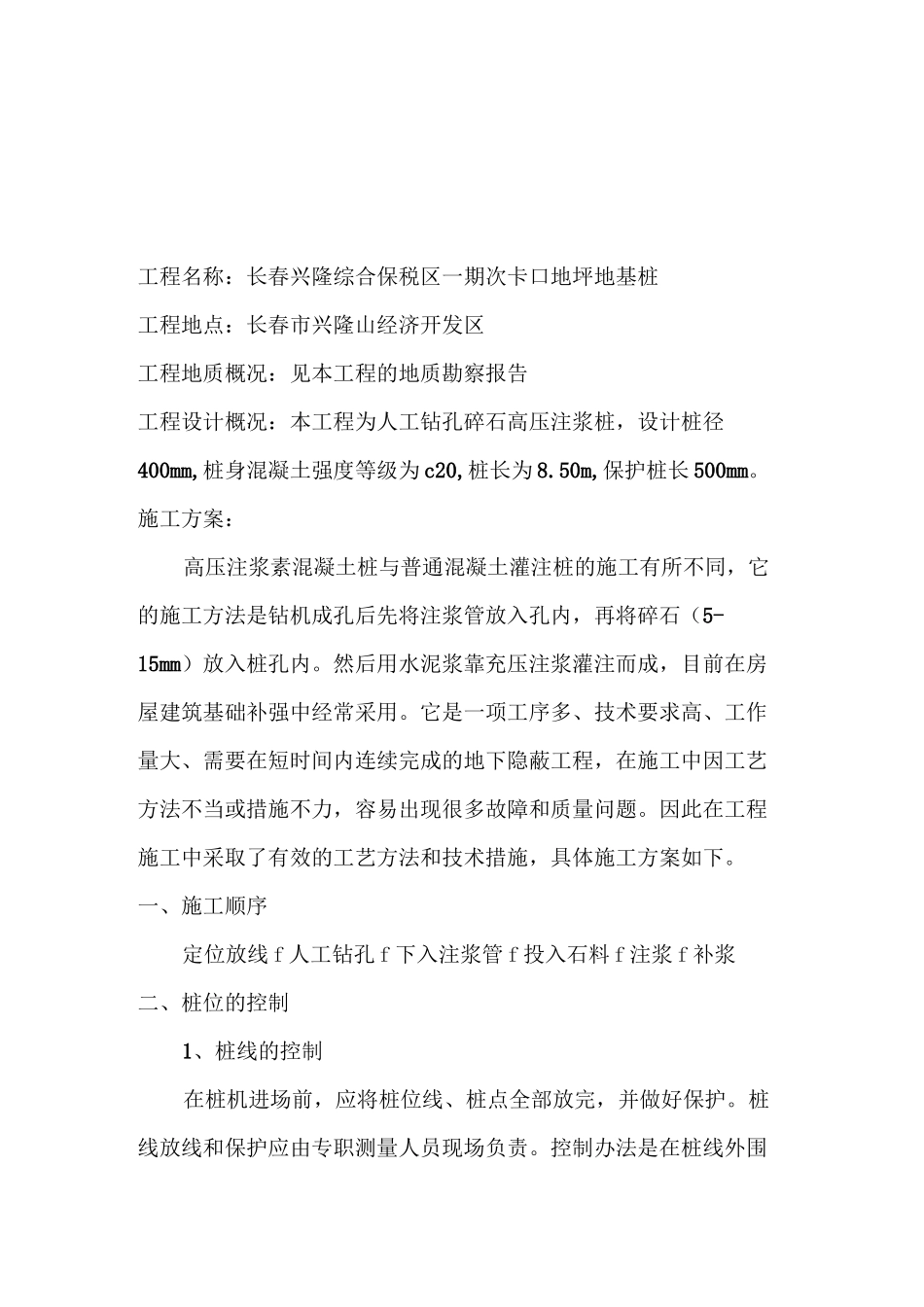

高压注浆桩施工方案编制:许国民校对:宋林审核:贾志刚施工单位:吉林省基建基础工程有限公司2012年9月26日工程名称:长春兴隆综合保税区一期次卡口地坪地基桩工程地点:长春市兴隆山经济开发区工程地质概况:见本工程的地质勘察报告工程设计概况:本工程为人工钻孔碎石高压注浆桩,设计桩径400mm,桩身混凝土强度等级为c20,桩长为8
50m,保护桩长500mm
施工方案:高压注浆素混凝土桩与普通混凝土灌注桩的施工有所不同,它的施工方法是钻机成孔后先将注浆管放入孔内,再将碎石(5-15mm)放入桩孔内
然后用水泥浆靠充压注浆灌注而成,目前在房屋建筑基础补强中经常采用
它是一项工序多、技术要求高、工作量大、需要在短时间内连续完成的地下隐蔽工程,在施工中因工艺方法不当或措施不力,容易出现很多故障和质量问题
因此在工程施工中采取了有效的工艺方法和技术措施,具体施工方案如下
一、施工顺序定位放线f人工钻孔f下入注浆管f投入石料f注浆f补浆二、桩位的控制1、桩线的控制在桩机进场前,应将桩位线、桩点全部放完,并做好保护
桩线放线和保护应由专职测量人员现场负责
控制办法是在桩线外围多设置几个轴线控制桩点,并形成准确、完整的技术记录,以便随时校核

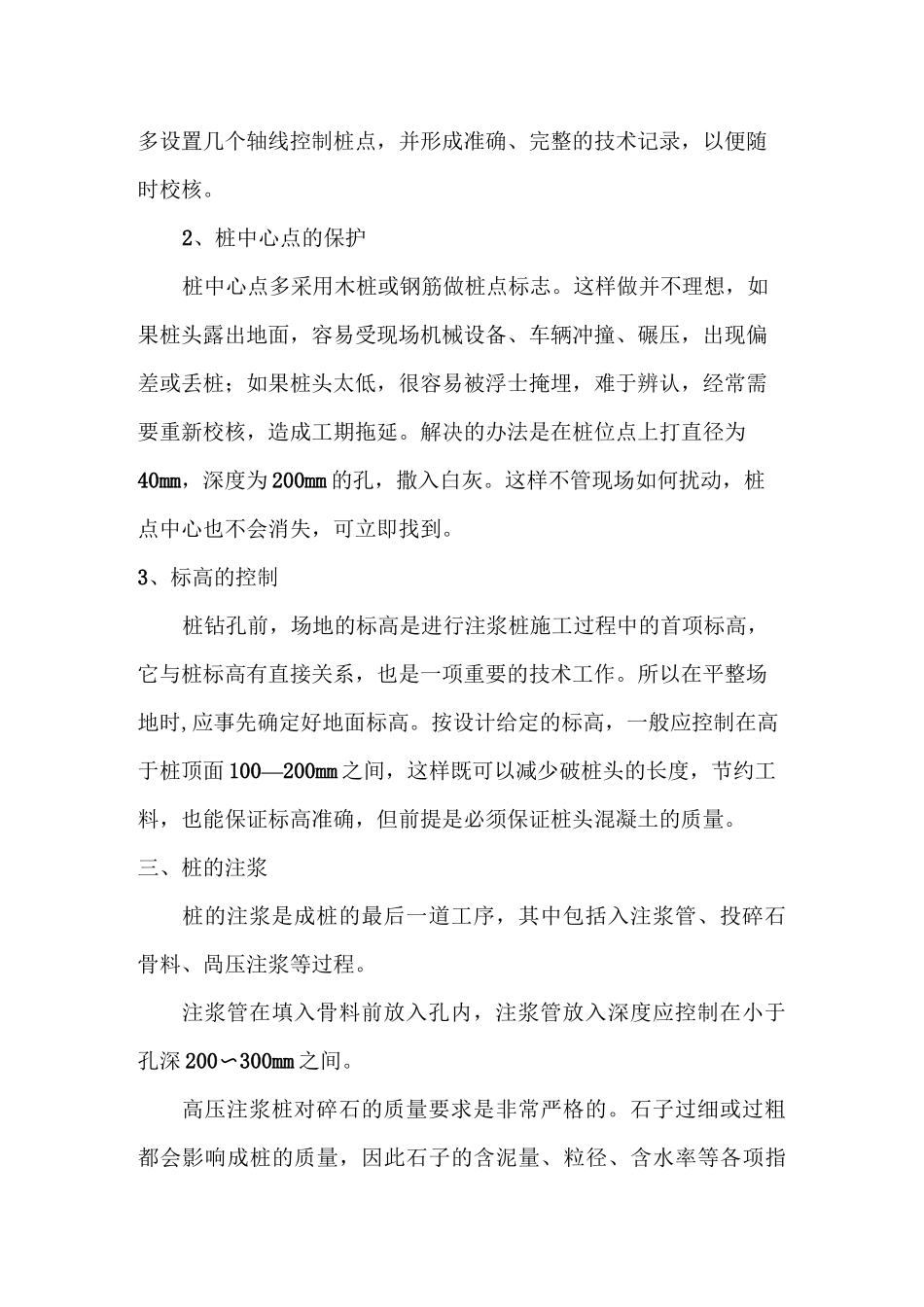

2、桩中心点的保护桩中心点多采用木桩或钢筋做桩点标志
这样做并不理想,如果桩头露出地面,容易受现场机械设备、车辆冲撞、碾压,出现偏差或丢桩;如果桩头太低,很容易被浮士掩埋,难于辨认,经常需要重新校核,造成工期拖延
解决的办法是在桩位点上打直径为40mm,深度为200mm的孔,撒入白灰
这样不管现场如何扰动,桩点中心也不会消失,可立即找到
3、标高的控制桩钻孔前,场地的标高是进行注浆桩施工过程中的首项标高,它与桩标高有直接关系,也是一项重要的技术工作
所以在平整场地时,应事先确定好地面标高
按设计给定的标高,一般应控制在高于桩顶面100—200mm之间,这样
