某桥排导槽施工方案一、工程概况为防止山谷水流对桥梁冲刷及两侧山坡土方塌落,影响桥梁稳定,在某中桥、某大桥二桥的桥底山沟中设计了排导槽
〔YK6+060一YK6+160、K7+020—YK6+050〕,排导槽用M7
5砂桨片石砌筑,每段长150m
排导槽墙体内、夕卜侧坡比均为1:0
墙体高度为3
墙顶宽度均为1m、顶底度均为2
05m,排导槽宽5m,槽内铺砌0
5桨砌片石支撑梁
二段防护排导槽均设计为沿山沟纵向布设的曲线段,属于呈北、南走向的下坡段,坡度约3一4%;主体工程起、终点高程根据实地地形确定,以上、下游顺接为原则
排护槽的护脚墙基础地基承载力不得小于350KPa
排导槽基础埋设深度可根据开挖情况调整,但不得小于沟底标高以上1
护脚墙沿山沟纵向布设,结合墙高及地形变化情况,每隔10—15m设置沉降缝一道,缝宽2一3cm,沿缝填塞沥青麻絮,深度不小于15cm
排导槽墙体后背回填宜采用砂卵石土回填夯实
二、施工用电及用水利用当地电力部门为我部架设的供电专线,在某中桥设置100千伏变压器一台、某大桥设置200千伏变压器一台,变压后送至施工现场;施工用水由水车运送
三、施工前的准备工作排导槽的放样工作已经结束,人员和各种机械已全部进场,试验工作已结束,已具备排导槽开工条件

1、主要材料来源石料来源于距本合同段50公里处湟源、30公里处小峡采石场,经检验合格,石质和储量可满足工程所需;中、粗砂来源于距本合同段约20公里的多吧的康城砂场,可满足工程需求
水泥来源于祁连山、大通第一水泥厂
钢材来源于甘肃酒泉、新疆八一钢铁厂

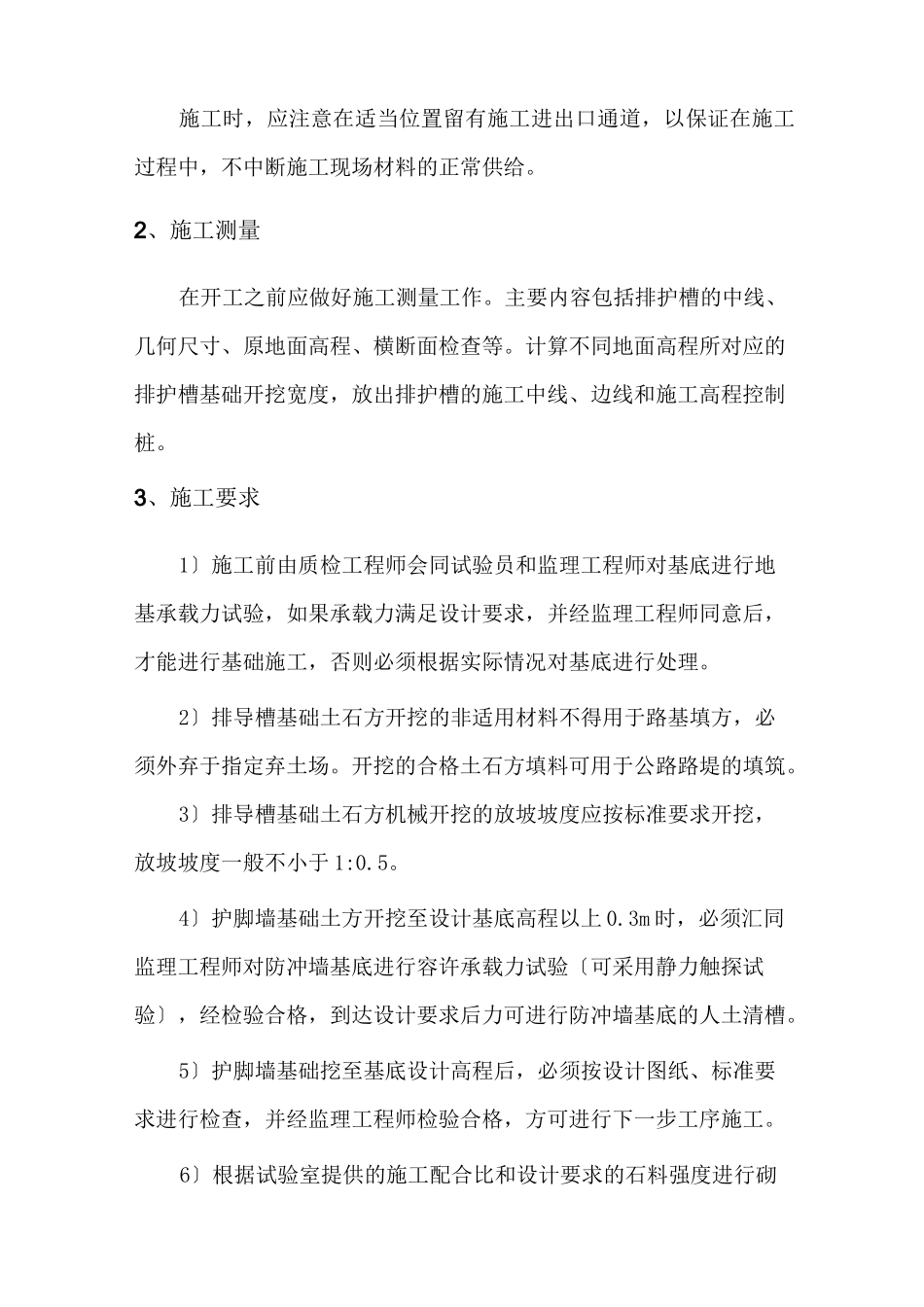

四、工程数量挖基土方为4760m3回填土方为760m3浆砌片石为2989m3浆砌片石铺砌为560m3五、施工组织措施排导槽施工由路基二队负责施工,现场工程负责人:责任工程师:质检技术员:试验负责人:六、施工方案根据施工放样成果、地理条
