喷雾干燥系统施工组织方案编制:XX审核:X—X扌批准:X—X青海三四一九干燥设备有限公司二0一三年九月十五日1

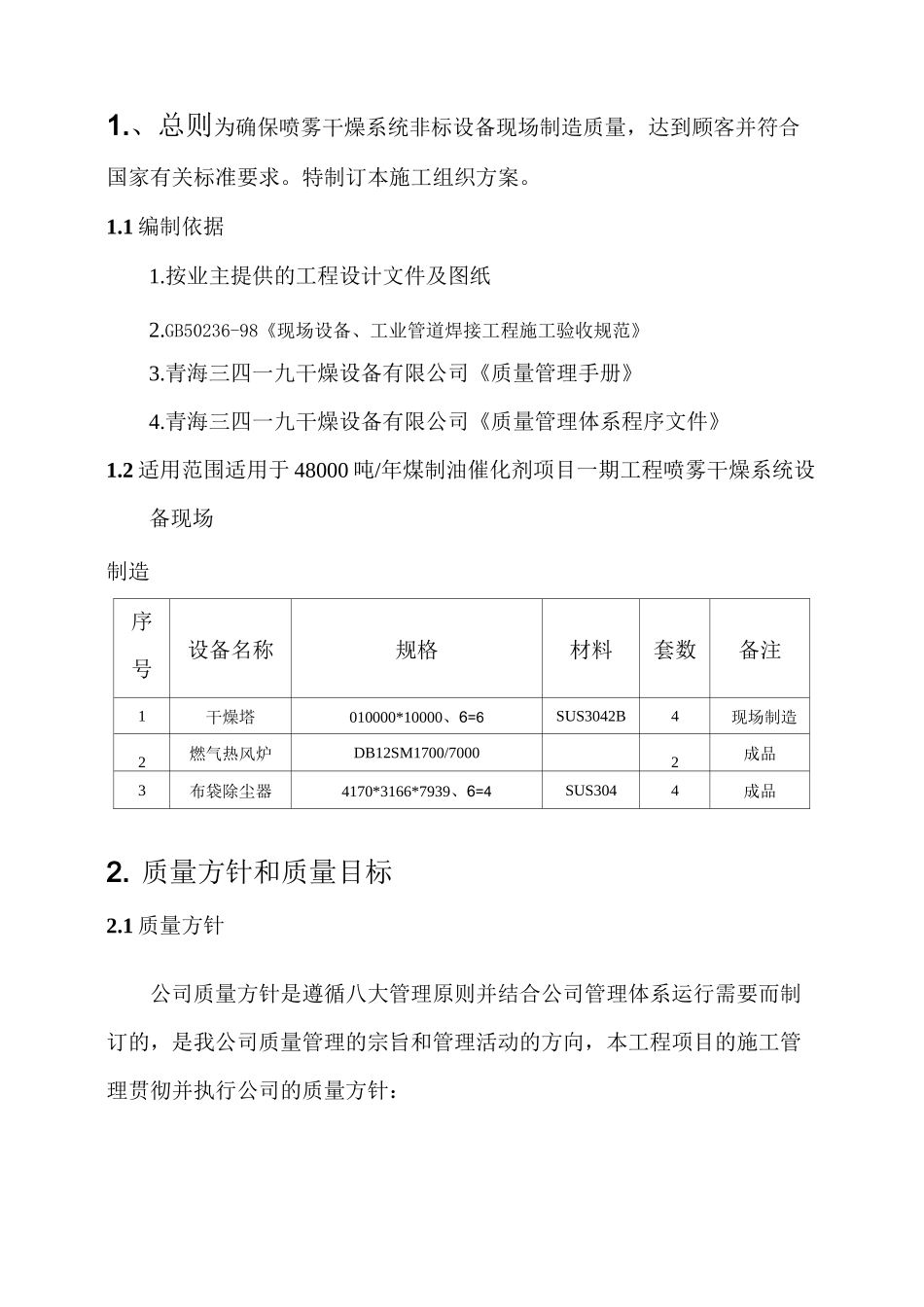

、总则为确保喷雾干燥系统非标设备现场制造质量,达到顾客并符合国家有关标准要求
特制订本施工组织方案
1编制依据1
按业主提供的工程设计文件及图纸2
GB50236-98《现场设备、工业管道焊接工程施工验收规范》3
青海三四一九干燥设备有限公司《质量管理手册》4
青海三四一九干燥设备有限公司《质量管理体系程序文件》1
2适用范围适用于48000吨/年煤制油催化剂项目一期工程喷雾干燥系统设备现场制造序号设备名称规格材料套数备注1干燥塔010000*10000、6=6SUS3042B4现场制造2燃气热风炉DB12SM1700/70002成品3布袋除尘器4170*3166*7939、6=4SUS3044成品2

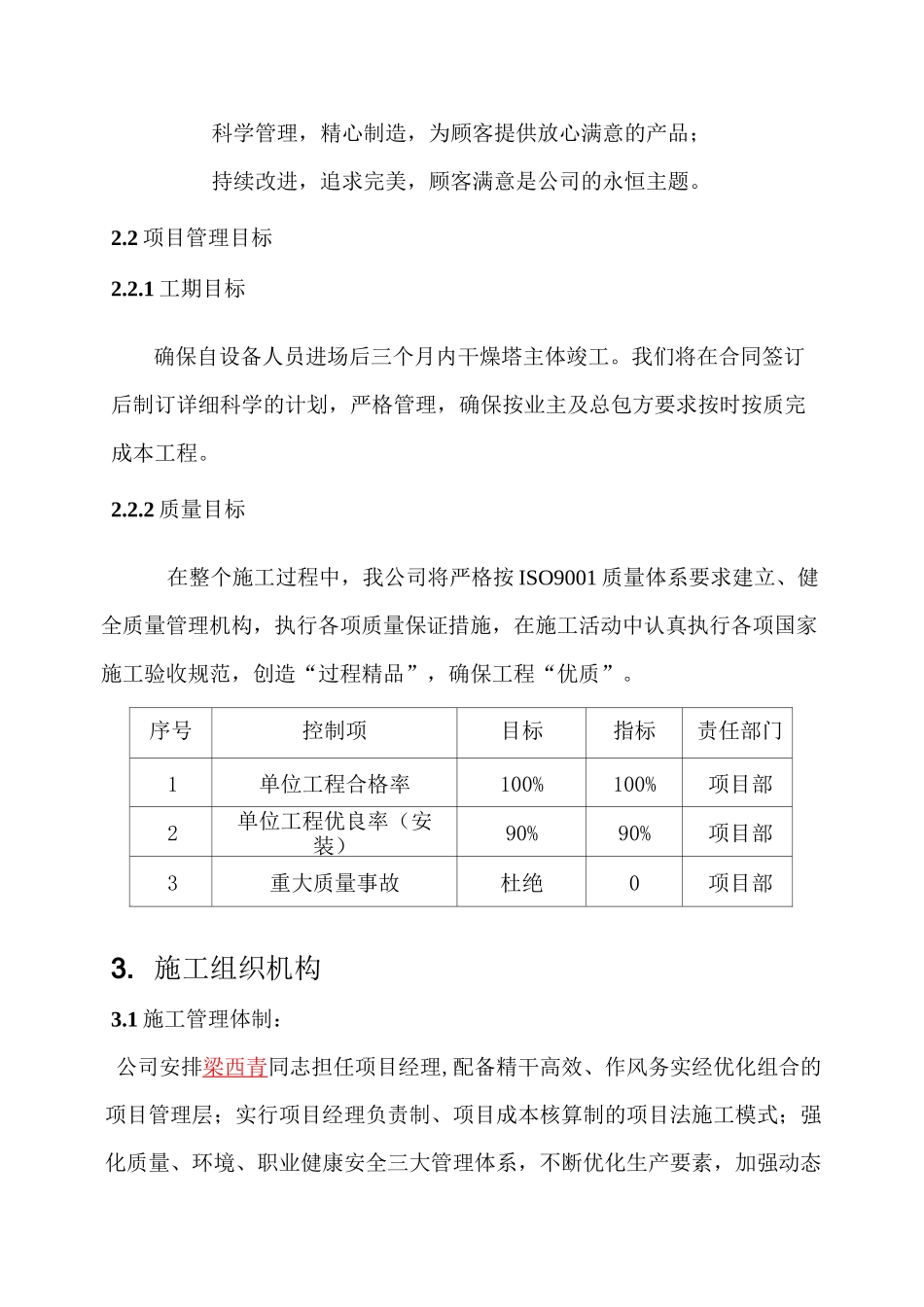

质量方针和质量目标2
1质量方针公司质量方针是遵循八大管理原则并结合公司管理体系运行需要而制订的,是我公司质量管理的宗旨和管理活动的方向,本工程项目的施工管理贯彻并执行公司的质量方针:科学管理,精心制造,为顾客提供放心满意的产品;持续改进,追求完美,顾客满意是公司的永恒主题
2项目管理目标2
1工期目标确保自设备人员进场后三个月内干燥塔主体竣工
我们将在合同签订后制订详细科学的计划,严格管理,确保按业主及总包方要求按时按质完成本工程
2质量目标在整个施工过程中,我公司将严格按ISO9001质量体系要求建立、健全质量管理机构,执行各项质量保证措施,在施工活动中认真执行各项国家施工验收规范,创造“过程精品”,确保工程“优质”
序号控制项目标指标责任部门1单位工程合格率100%100%项目部2单位工程优良率(安装)90%90%项目部3重大质量事故杜绝0项目部3
施工组织机构3
1施工管理体制:公司安排梁西青同志担任项目经理,配备精干高效、作风务实经优化
