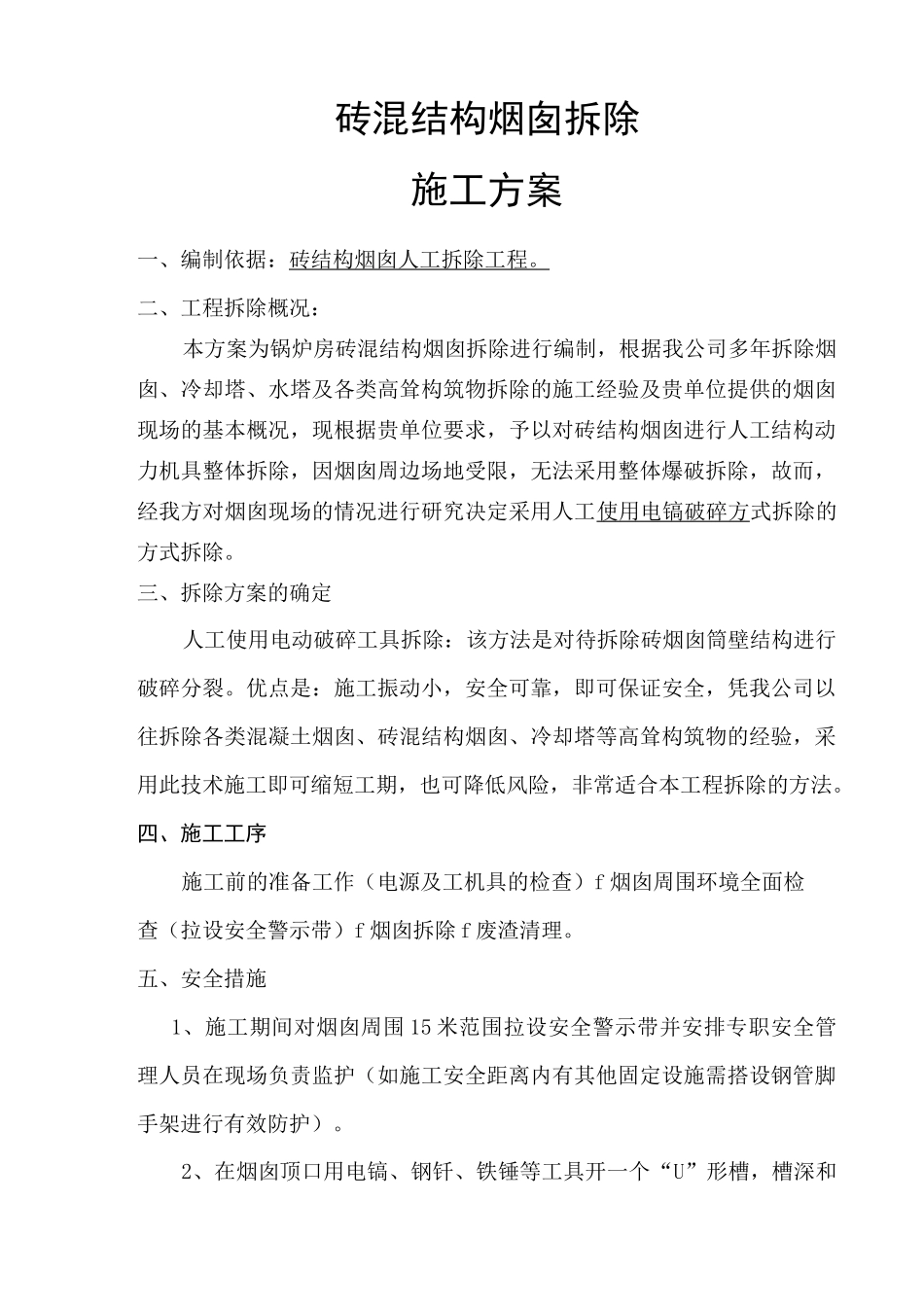

砖混结构烟囱拆除工程建设单位:编制单位:编制人:审核人:_编制日期:年月~日砖混结构烟囱拆除施工方案一、编制依据:砖结构烟囱人工拆除工程
二、工程拆除概况:本方案为锅炉房砖混结构烟囱拆除进行编制,根据我公司多年拆除烟囱、冷却塔、水塔及各类高耸构筑物拆除的施工经验及贵单位提供的烟囱现场的基本概况,现根据贵单位要求,予以对砖结构烟囱进行人工结构动力机具整体拆除,因烟囱周边场地受限,无法采用整体爆破拆除,故而,经我方对烟囱现场的情况进行研究决定采用人工使用电镐破碎方式拆除的方式拆除
三、拆除方案的确定人工使用电动破碎工具拆除:该方法是对待拆除砖烟囱筒壁结构进行破碎分裂
优点是:施工振动小,安全可靠,即可保证安全,凭我公司以往拆除各类混凝土烟囱、砖混结构烟囱、冷却塔等高耸构筑物的经验,采用此技术施工即可缩短工期,也可降低风险,非常适合本工程拆除的方法
四、施工工序施工前的准备工作(电源及工机具的检查)f烟囱周围环境全面检查(拉设安全警示带)f烟囱拆除f废渣清理
五、安全措施1、施工期间对烟囱周围15米范围拉设安全警示带并安排专职安全管理人员在现场负责监护(如施工安全距离内有其他固定设施需搭设钢管脚手架进行有效防护)

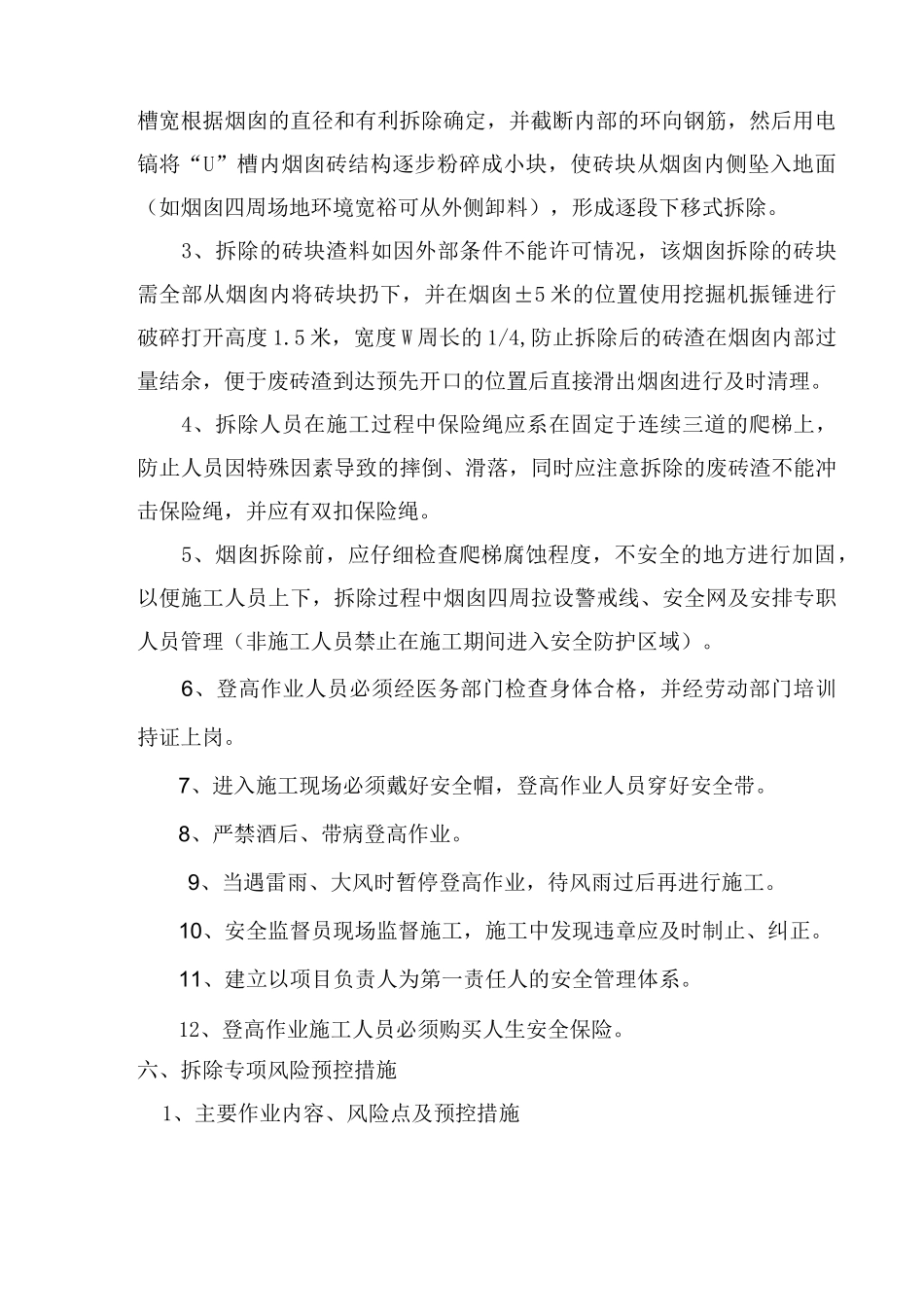

2、在烟囱顶口用电镐、钢钎、铁锤等工具开一个“U”形槽,槽深和槽宽根据烟囱的直径和有利拆除确定,并截断内部的环向钢筋,然后用电镐将“U”槽内烟囱砖结构逐步粉碎成小块,使砖块从烟囱内侧坠入地面(如烟囱四周场地环境宽裕可从外侧卸料),形成逐段下移式拆除
3、拆除的砖块渣料如因外部条件不能许可情况,该烟囱拆除的砖块需全部从烟囱内将砖块扔下,并在烟囱±5米的位置使用挖掘机振锤进行破碎打开高度1
5米,宽度W周长的1/4,防止拆除后的砖渣在烟囱内部过量结余,便于废砖渣到达预先开口的位置后直接滑出烟囱进行及时清理
4、拆除人员在施工过程中保险绳应系在固定于连续三道的爬梯上,防止人员
