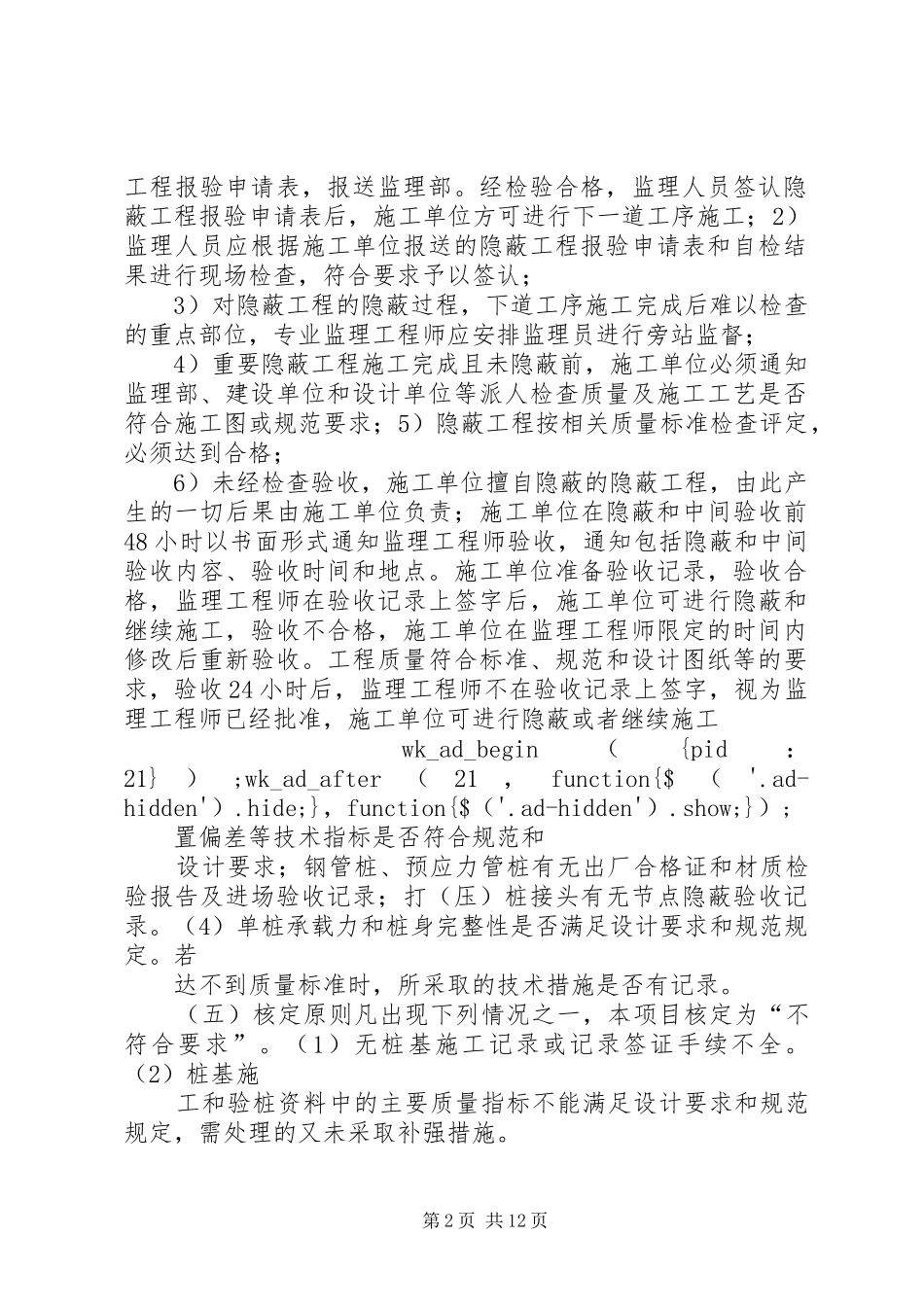

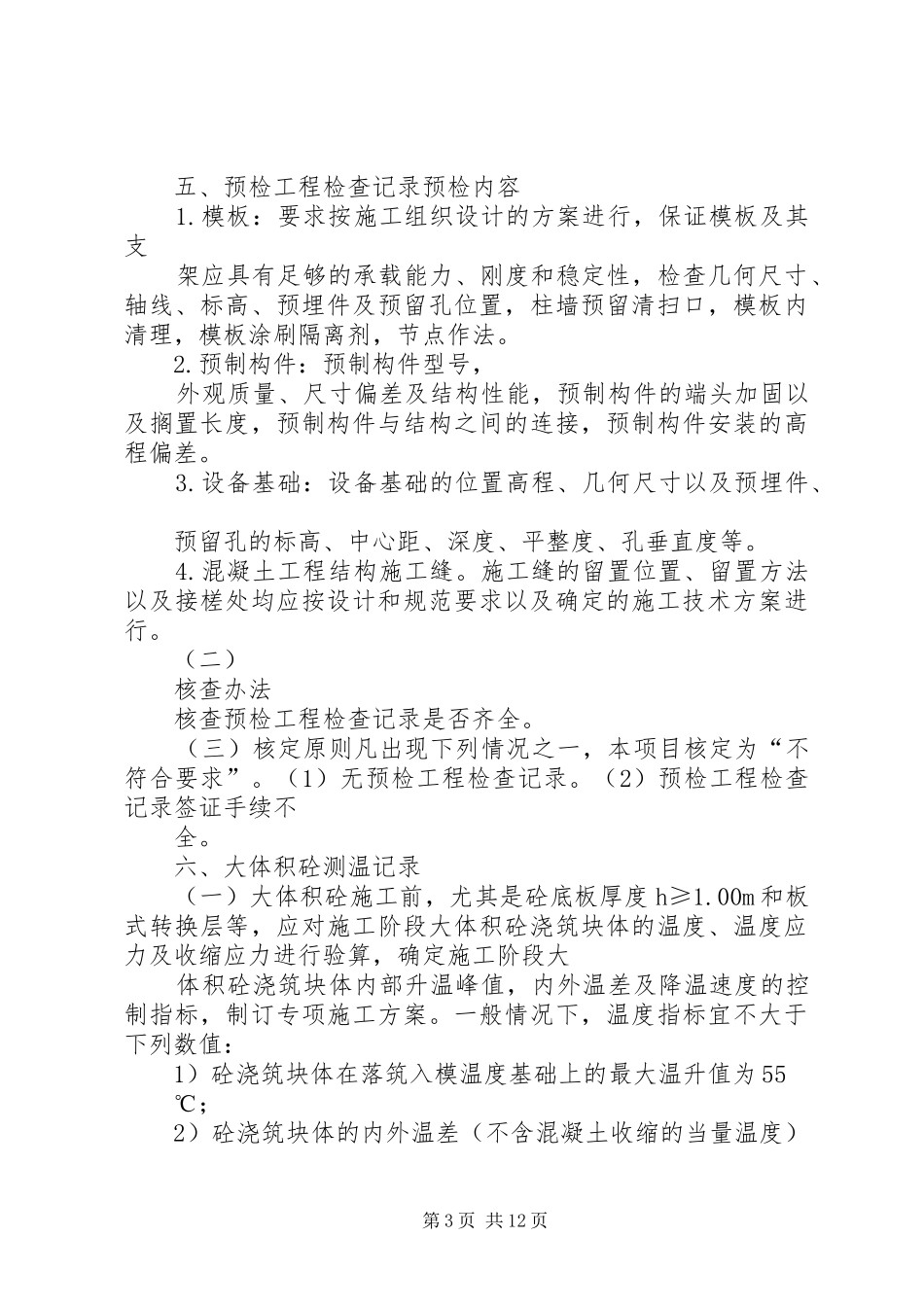

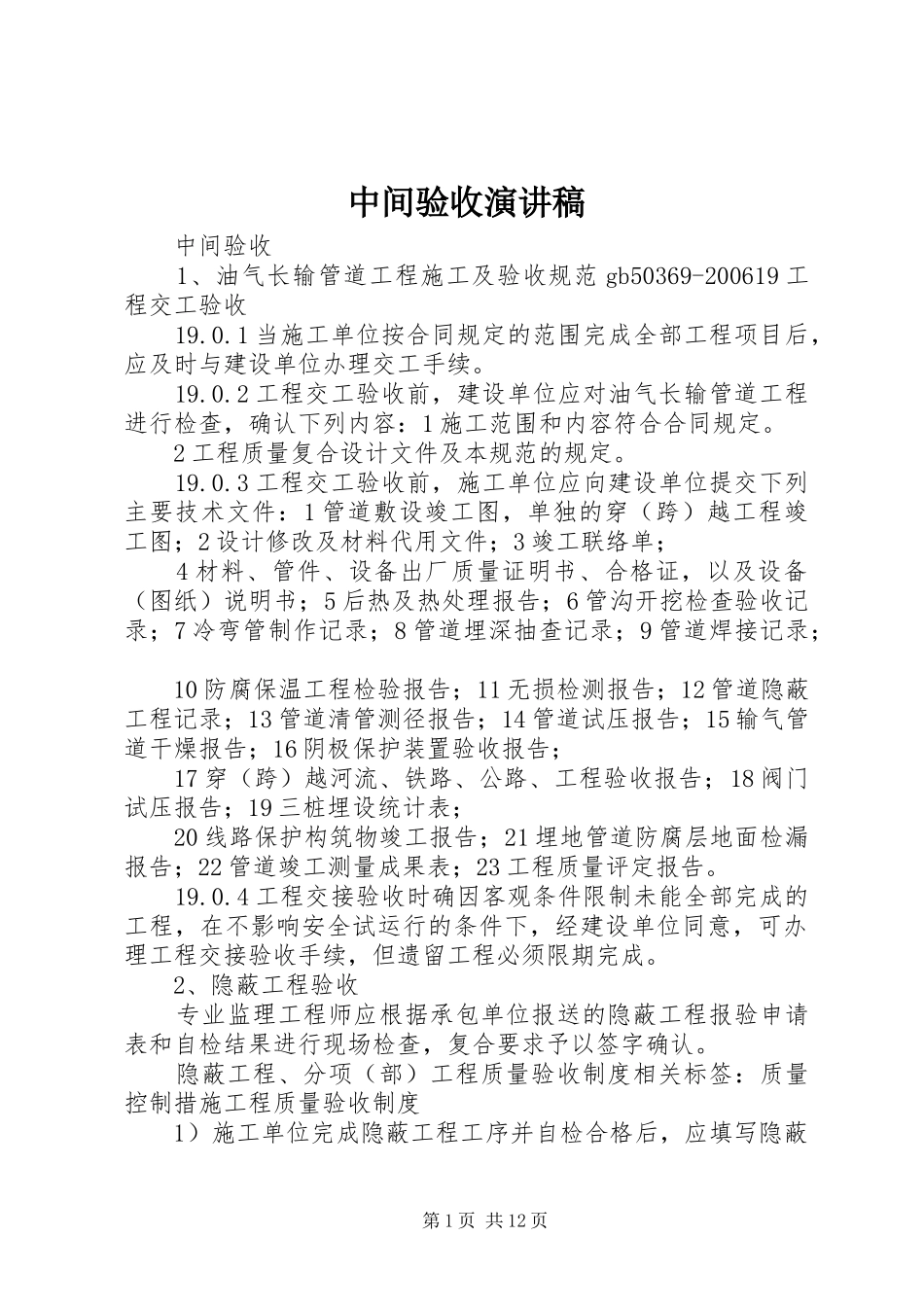

中间验收演讲稿中间验收1、油气长输管道工程施工及验收规范gb50369-200619工程交工验收19.0.1当施工单位按合同规定的范围完成全部工程项目后,应及时与建设单位办理交工手续。19.0.2工程交工验收前,建设单位应对油气长输管道工程进行检查,确认下列内容:1施工范围和内容符合合同规定。2工程质量复合设计文件及本规范的规定。19.0.3工程交工验收前,施工单位应向建设单位提交下列主要技术文件:1管道敷设竣工图,单独的穿(跨)越工程竣工图;2设计修改及材料代用文件;3竣工联络单;4材料、管件、设备出厂质量证明书、合格证,以及设备(图纸)说明书;5后热及热处理报告;6管沟开挖检查验收记录;7冷弯管制作记录;8管道埋深抽查记录;9管道焊接记录;10防腐保温工程检验报告;11无损检测报告;12管道隐蔽工程记录;13管道清管测径报告;14管道试压报告;15输气管道干燥报告;16阴极保护装置验收报告;17穿(跨)越河流、铁路、公路、工程验收报告;18阀门试压报告;19三桩埋设统计表;20线路保护构筑物竣工报告;21埋地管道防腐层地面检漏报告;22管道竣工测量成果表;23工程质量评定报告。19.0.4工程交接验收时确因客观条件限制未能全部完成的工程,在不影响安全试运行的条件下,经建设单位同意,可办理工程交接验收手续,但遗留工程必须限期完成。2、隐蔽工程验收专业监理工程师应根据承包单位报送的隐蔽工程报验申请表和自检结果进行现场检查,复合要求予以签字确认。隐蔽工程、分项(部)工程质量验收制度相关标签:质量控制措施工程质量验收制度1)施工单位完成隐蔽工程工序并自检合格后,应填写隐蔽第1页共12页工程报验申请表,报送监理部。经检验合格,监理人员签认隐蔽工程报验申请表后,施工单位方可进行下一道工序施工;2)监理人员应根据施工单位报送的隐蔽工程报验申请表和自检结果进行现场检查,符合要求予以签认;3)对隐蔽工程的隐蔽过程,下道工序施工完成后难以检查的重点部位,专业监理工程师应安排监理员进行旁站监督;4)重要隐蔽工程施工完成且未隐蔽前,施工单位必须通知监理部、建设单位和设计单位等派人检查质量及施工工艺是否符合施工图或规范要求;5)隐蔽工程按相关质量标准检查评定,必须达到合格;6)未经检查验收,施工单位擅自隐蔽的隐蔽工程,由此产生的一切后果由施工单位负责;施工单位在隐蔽和中间验收前48小时以书面形式通知监理工程师验收,通知包括隐蔽和中间验收内容、验收时间和地点。施工单位准备验收记录,验收合格,监理工程师在验收记录上签字后,施工单位可进行隐蔽和继续施工,验收不合格,施工单位在监理工程师限定的时间内修改后重新验收。工程质量符合标准、规范和设计图纸等的要求,验收24小时后,监理工程师不在验收记录上签字,视为监理工程师已经批准,施工单位可进行隐蔽或者继续施工wk_ad_begin({pid:21});wk_ad_after(21,function{$('.ad-hidden').hide;},function{$('.ad-hidden').show;});置偏差等技术指标是否符合规范和设计要求;钢管桩、预应力管桩有无出厂合格证和材质检验报告及进场验收记录;打(压)桩接头有无节点隐蔽验收记录。(4)单桩承载力和桩身完整性是否满足设计要求和规范规定。若达不到质量标准时,所采取的技术措施是否有记录。(五)核定原则凡出现下列情况之一,本项目核定为“不符合要求”。(1)无桩基施工记录或记录签证手续不全。(2)桩基施工和验桩资料中的主要质量指标不能满足设计要求和规范规定,需处理的又未采取补强措施。第2页共12页五、预检工程检查记录预检内容1.模板:要求按施工组织设计的方案进行,保证模板及其支架应具有足够的承载能力、刚度和稳定性,检查几何尺寸、轴线、标高、预埋件及预留孔位置,柱墙预留清扫口,模板内清理,模板涂刷隔离剂,节点作法。2.预制构件:预制构件型号,外观质量、尺寸偏差及结构性能,预制构件的端头加固以及搁置长度,预制构件与结构之间的连接,预制构件安装的高程偏差。3.设备基础:设备基础的位置高程、几何尺寸以及预埋件、预留孔的标高、中心距、深度、平整度、孔垂直度等。4.混凝土工程结构施工缝。施工缝的留置位置...
