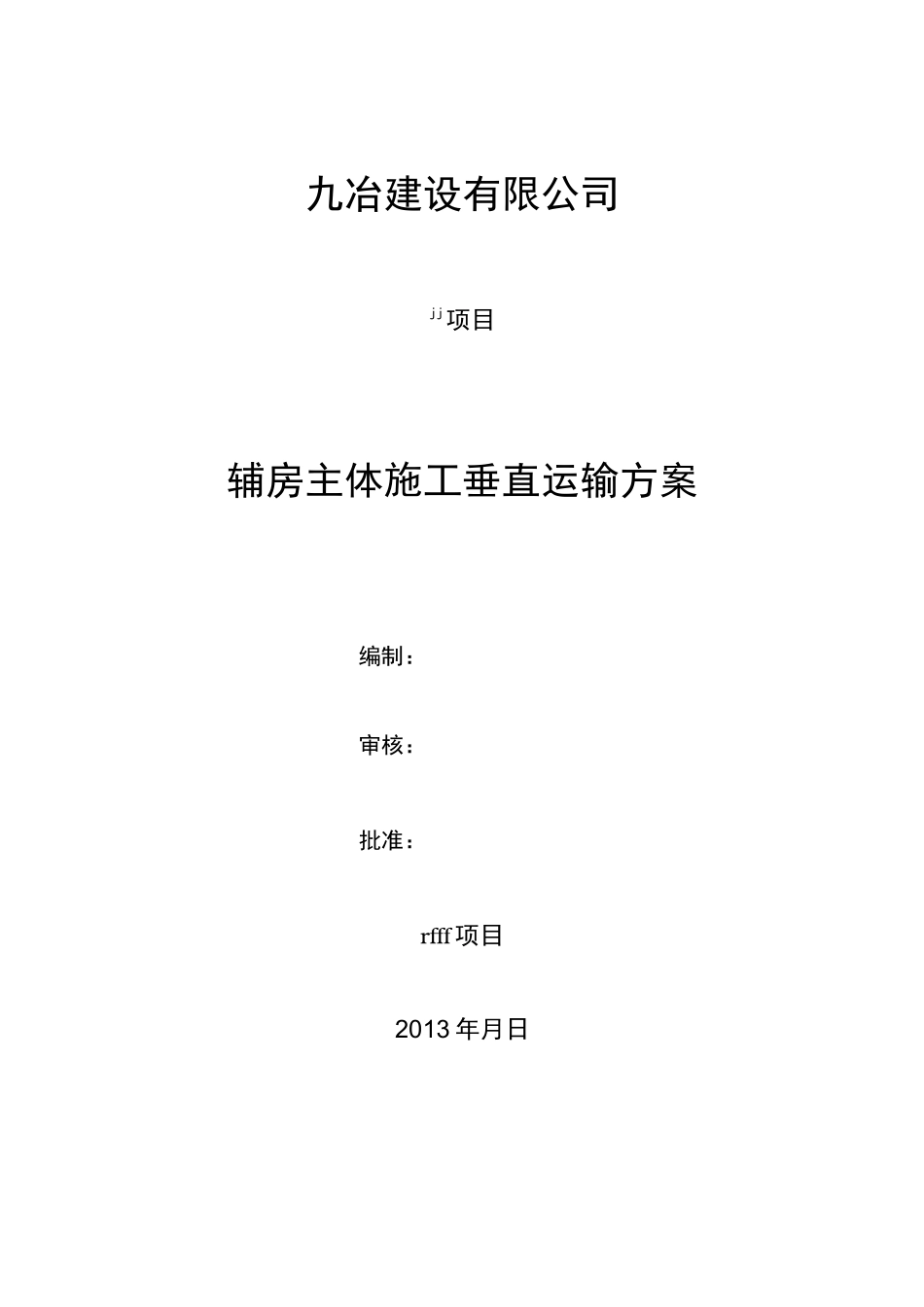

九冶建设有限公司jj项目辅房主体施工垂直运输方案编制:审核:批准:rfff项目2013年月日1

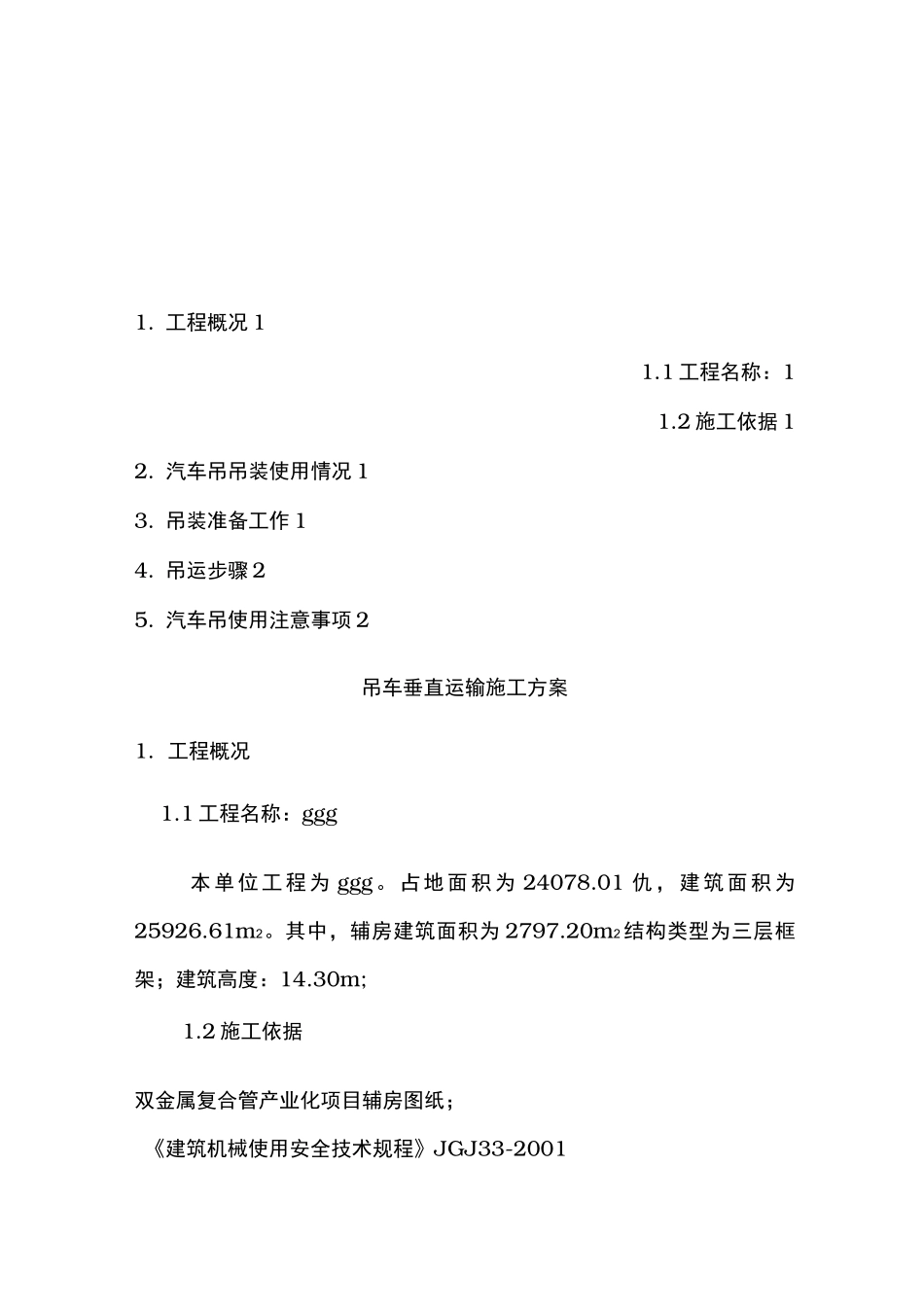

工程概况11
1工程名称:11
2施工依据12
汽车吊吊装使用情况13
吊装准备工作14
吊运步骤25
汽车吊使用注意事项2吊车垂直运输施工方案1
1工程名称:ggg本单位工程为ggg
占地面积为24078
01仇,建筑面积为25926
其中,辅房建筑面积为2797
20m2结构类型为三层框架;建筑高度:14

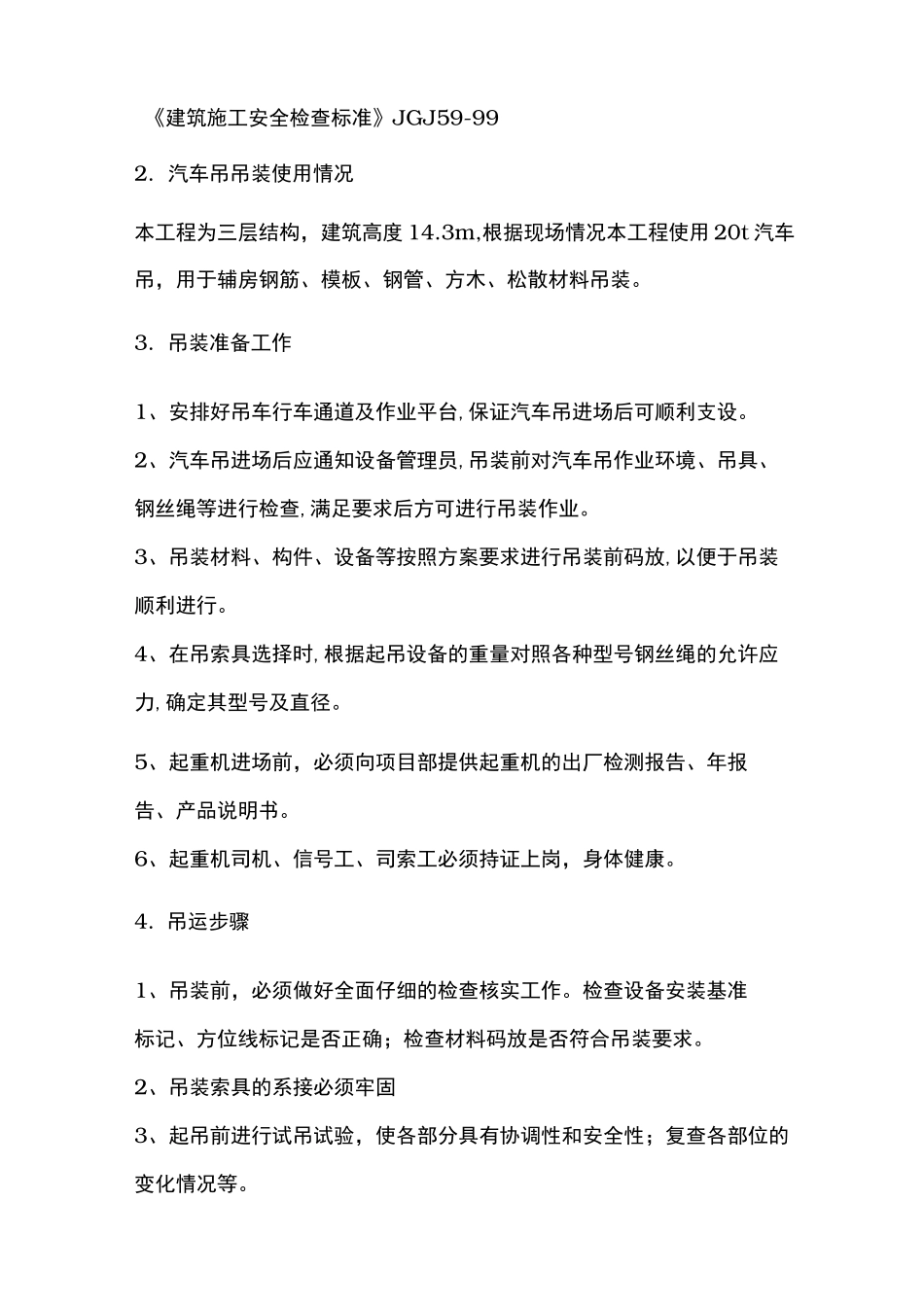

2施工依据双金属复合管产业化项目辅房图纸;《建筑机械使用安全技术规程》JGJ33-2001《建筑施工安全检查标准》JGJ59-992
汽车吊吊装使用情况本工程为三层结构,建筑高度14
3m,根据现场情况本工程使用20t汽车吊,用于辅房钢筋、模板、钢管、方木、松散材料吊装
吊装准备工作1、安排好吊车行车通道及作业平台,保证汽车吊进场后可顺利支设
2、汽车吊进场后应通知设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳等进行检查,满足要求后方可进行吊装作业
3、吊装材料、构件、设备等按照方案要求进行吊装前码放,以便于吊装顺利进行
4、在吊索具选择时,根据起吊设备的重量对照各种型号钢丝绳的允许应力,确定其型号及直径
5、起重机进场前,必须向项目部提供起重机的出厂检测报告、年报告、产品说明书
6、起重机司机、信号工、司索工必须持证上岗,身体健康
吊运步骤1、吊装前,必须做好全面仔细的检查核实工作
检查设备安装基准标记、方位线标记是否正确;检查材料码放是否符合吊装要求
2、吊装索具的系接必须牢固3、起吊前进行试吊试验,使各部分具有协调性和安全性;复查各部位的变化情况等
4、构件、材料下落及就位时,应严格按照信号工指示慢放慢落,必要时应有操作工人配合吊装
汽车吊使用注意事项1、起重机行驶和工作的场地应平坦坚实,保证在工作时不沉陷,不得在倾斜的
