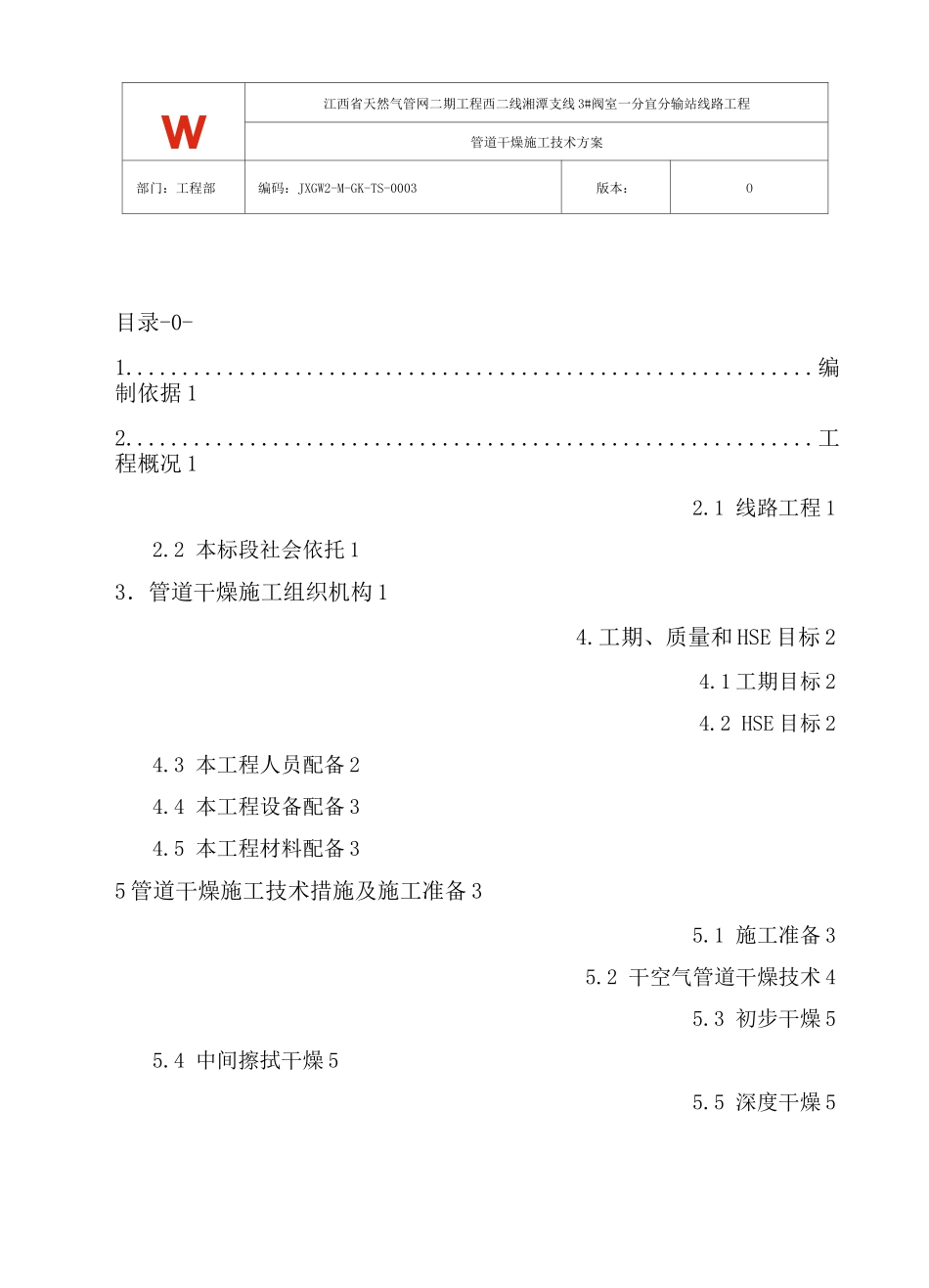

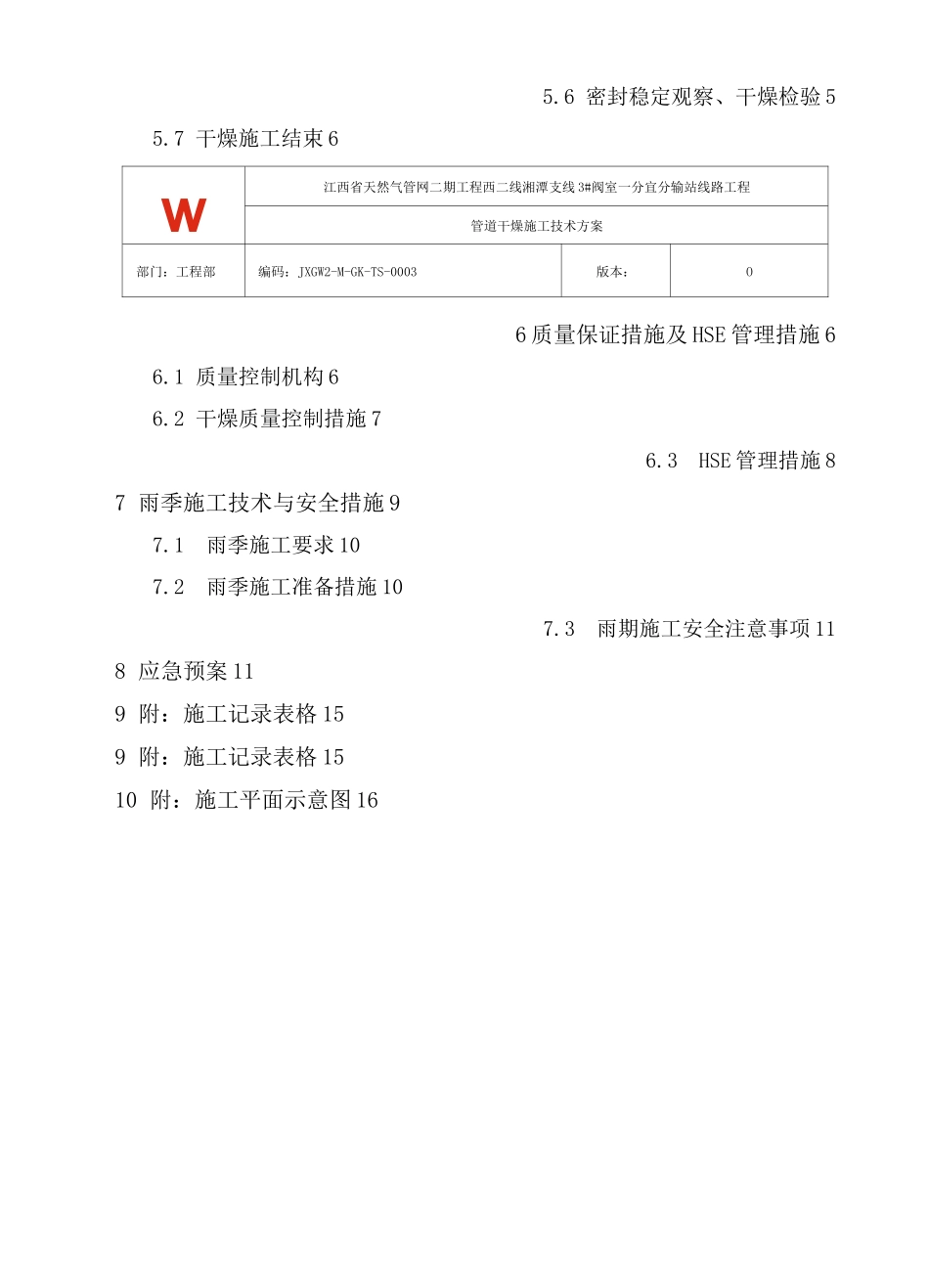

w江西省天然气管网二期工程西二线湘潭支线3#阀室一分宜分输站线路工程管道干燥施工技术方案部门:工程部编码:JXGW2-M-GK-TS-0003版本:O目录-0-1.............................................................编制依据12.............................................................工程概况12.1线路工程12.2本标段社会依托13.管道干燥施工组织机构14.工期、质量和HSE目标24.1工期目标24.2HSE目标24.3本工程人员配备24.4本工程设备配备34.5本工程材料配备35管道干燥施工技术措施及施工准备35.1施工准备35.2干空气管道干燥技术45.3初步干燥55.4中间擦拭干燥55.5深度干燥55.6密封稳定观察、干燥检验55.7干燥施工结束6w江西省天然气管网二期工程西二线湘潭支线3#阀室一分宜分输站线路工程管道干燥施工技术方案部门:工程部编码:JXGW2-M-GK-TS-0003版本:O6质量保证措施及HSE管理措施66.1质量控制机构66.2干燥质量控制措施76.3HSE管理措施87雨季施工技术与安全措施97.1雨季施工要求107.2雨季施工准备措施107.3雨期施工安全注意事项118应急预案119附:施工记录表格159附:施工记录表格1510附:施工平面示意图16w江西省天然气管网二期工程西二线湘潭支线3#阀室一分宜分输站线路工程管道干燥施工技术方案部门:工程部编码:JXGW2-M-GK-TS-0003版本:O1.编制依据1.1江西天然气管网二期工程招标文件与承包合同1.2江西天然气管网二期工程线路施工图纸1.4《油气长输管道工程施工及验收规范》GB50369-20061.5《天然气输送管道干燥施工技术规范》SYT4114-20082.工程概况2.1线路工程本段线路属于江西省天然气管网二期工程九江段,位于江西省分宜县境内,线路起点桩号为XF001桩,终止于XFG014桩,线路水平长度1.945km。2.2本标段社会依托本标段管道沿途所经地区为江西省分宜县境内,线路大部分经过分宜县分宜镇大台村,人口较密,社会依托较好。3.管道干燥施工组织机构—2—w江西省天然气管网二期工程西二线湘潭支线3#阀室一分宜分输站线路工程管道干燥施工技术方案部门:工程部编码:JXGW2-M-GK-TS-0003版本:O4.工期、质量和HSE目标4.1工期目标按照EPC项目部下达的工期目标在2014年05月06日前按期完成施工段内管道干燥施工任务。3.2.2质量目标干燥符合标准规范要求;4.2HSE目标追求零伤亡、零事故、零损失、零环境污染事故的目标,努力使企业的健康安全环境表现达到国内同行业先进水平。3.2.3.1职工健康工作的目标:杜绝发生重大食物中毒事件,杜绝发生和流行重大疫情,上岗前体检率达到100%,建立健全的员工卫生档案,使全体参建人员的健康得到充分保证。3.2.3.2安全生产的目标:不发生任何重大安全生产事故。3.2.3.3环保目标:杜绝发生重大环境污染事件,施工、生产中废弃物处置率达100%,工程施工中环境敏感区要制定严格的规章制度,保证其免受污染。制定有效措施,以保护施工所在地的自然景观和人文景观。4.3本工程人员配备序号职务、工种单位干燥机组备注1现场负责人人1协调管理2机组长人13技术员人14质量员人15安全员人16设备管理员人17电焊人1—3—江西省天然气管网二期工程西二线湘潭支线3#阀室一分宜分输站线路工程管道干燥施工技术方案部门:工程部编码:JXGW2-M-GK-TS-0003版本:O8火焊人19管工人110机械操作手人111司机人14.4本工程设备壮备序号设备名称设备型号单位一机组备注1空压机6m3/min台22干燥机TQ-800QSH台13露点仪维萨拉台14焊接体机熊谷400*2台15指挥车越野车辆26货车东风辆17重型载货车平板运输车辆14.5本工程材料配备干燥机组物资配备序号物资名称规格型号单位数量备注1泡沫清管器①219个65管道干燥施工技术措施及施工准备5.1施工准备5.1.1施工技术方案已经上报EPC和监理分部审批,已完成工程技术文件报审表审查签认;江西省天然气管网二期工程西二线湘潭支线3#阀室一分宜分输站线路工程—4—w管道干燥施工技术方案部门:工程部编码:JXGW2-M-GK-TS-0003版本:O5.1.2入场人员、设备、材料和HSE现场设施配备已经按报审表格要求报审并通过EPC和监理分部审批;5.1.3设备调迁至施工现场,运转良好;现场布置合理到位,安全环保;清管器准备充足到位;5.1.4全部试压...
