一、概况1二、施工方案12
1方案确定12
2施工顺序12
3施工机械1三、施工准备工作2四、施工方法与技术措施24
13:7灰土垫层24
2混凝土工程34
1基层清理34
2模板支设34
标高控制44
伸缩缝设置44
混凝土供应44
混凝土浇筑44

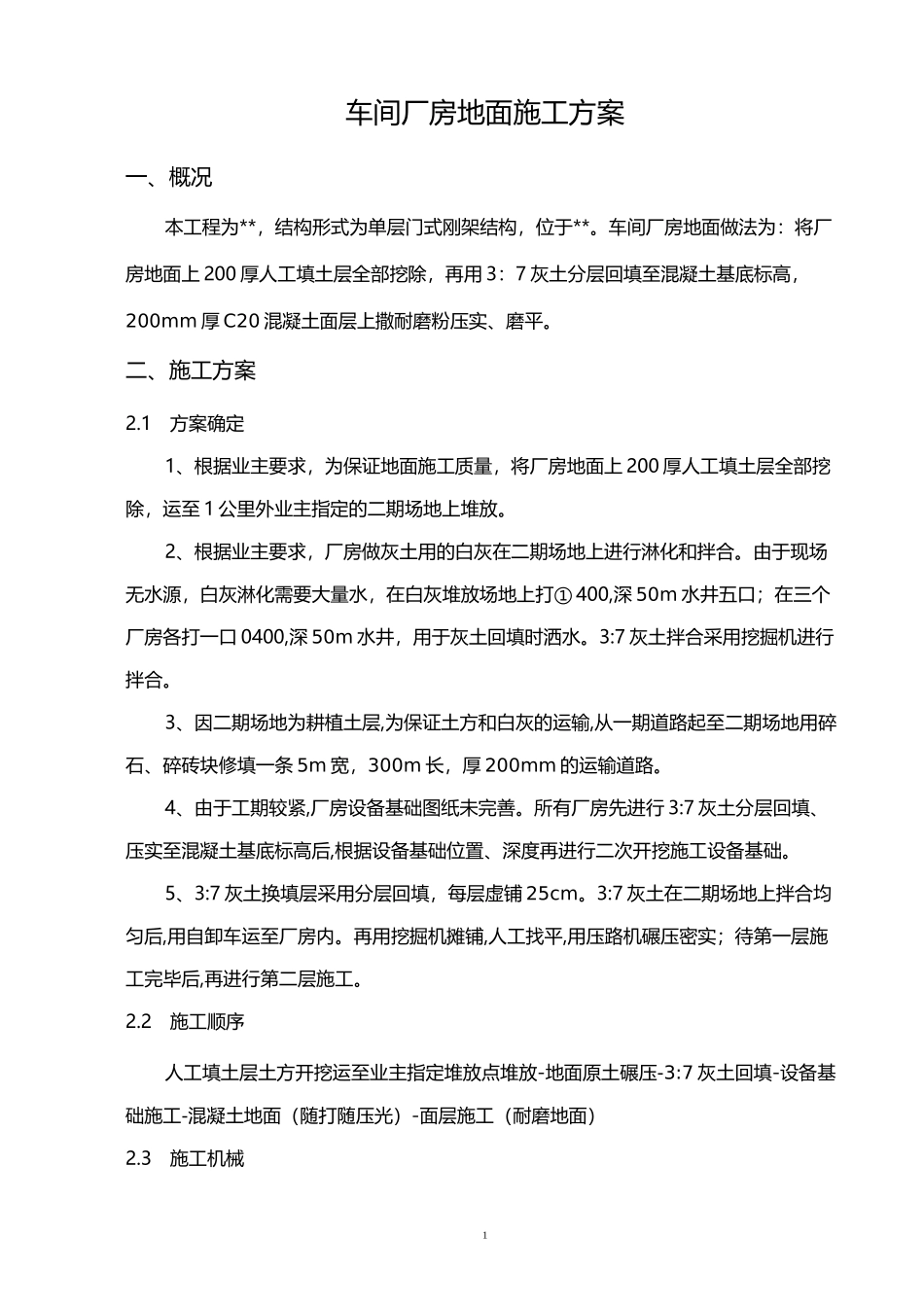

耐磨地面施工7五、质量要求8六、质量保证措施9七、安全保证措施9八、安全文明施工10九、附图101车间厂房地面施工方案一、概况本工程为**,结构形式为单层门式刚架结构,位于**
车间厂房地面做法为:将厂房地面上200厚人工填土层全部挖除,再用3:7灰土分层回填至混凝土基底标高,200mm厚C20混凝土面层上撒耐磨粉压实、磨平
二、施工方案2
1方案确定1、根据业主要求,为保证地面施工质量,将厂房地面上200厚人工填土层全部挖除,运至1公里外业主指定的二期场地上堆放
2、根据业主要求,厂房做灰土用的白灰在二期场地上进行淋化和拌合

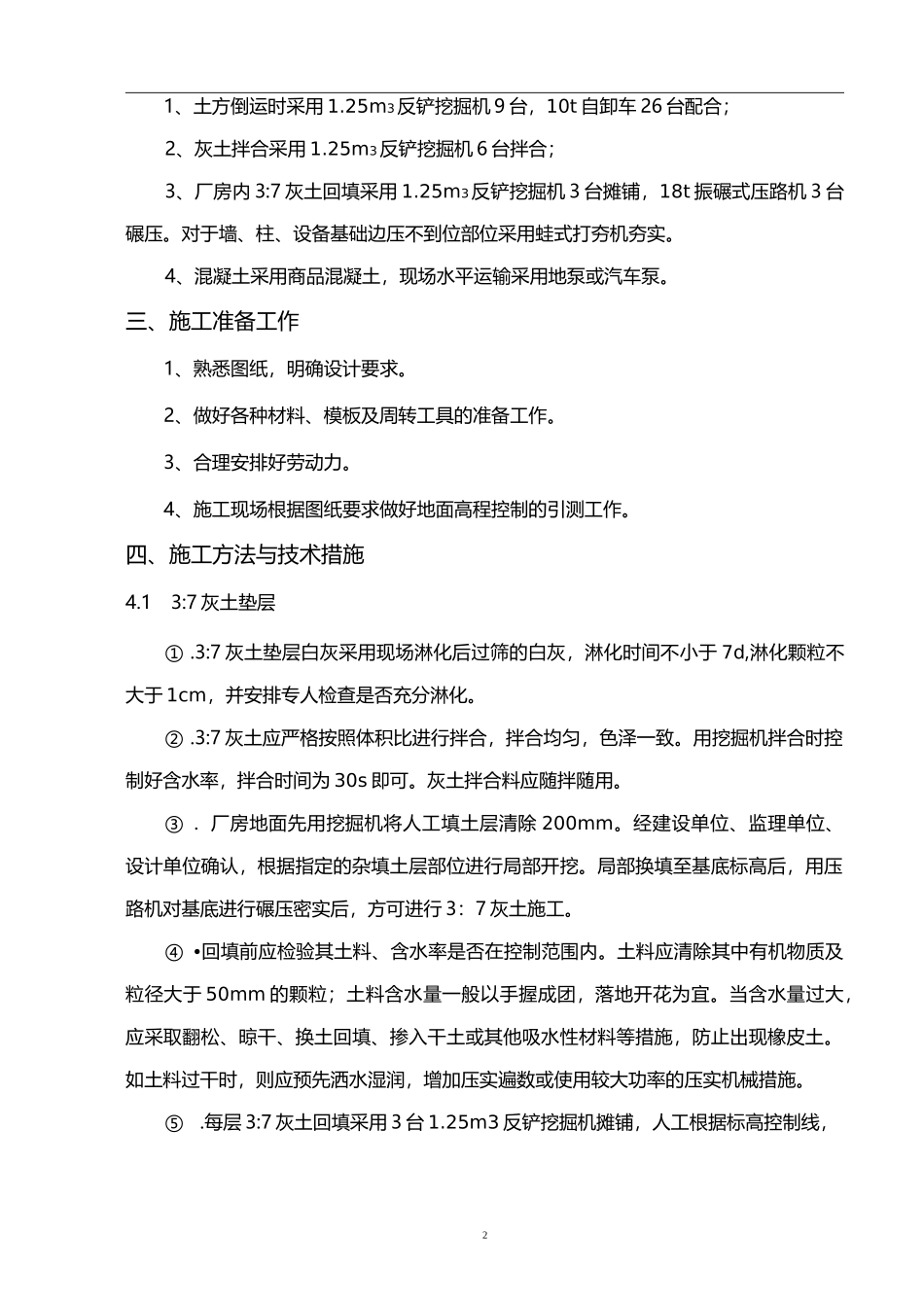

由于现场无水源,白灰淋化需要大量水,在白灰堆放场地上打①400,深50m水井五口;在三个厂房各打一口0400,深50m水井,用于灰土回填时洒水
3:7灰土拌合采用挖掘机进行拌合
3、因二期场地为耕植土层,为保证土方和白灰的运输,从一期道路起至二期场地用碎石、碎砖块修填一条5m宽,300m长,厚200mm的运输道路
4、由于工期较紧,厂房设备基础图纸未完善
所有厂房先进行3:7灰土分层回填、压实至混凝土基底标高后,根据设备基础位置、深度再进行二次开挖施工设备基础
5、3:7灰土换填层采用分层回填,每层虚铺25cm
3:7灰土在二期场地上拌合均匀后,用自卸车运至厂房内
再用挖掘机摊铺,人工找平,用压路机碾压密实;待第一层施工完毕后,再进行第二层施工
2施工顺序人工填土层土方开挖运至业主指定堆放点堆放-地面原土碾压-3:7灰土回填-设备基础施工-混凝土地面(随打
