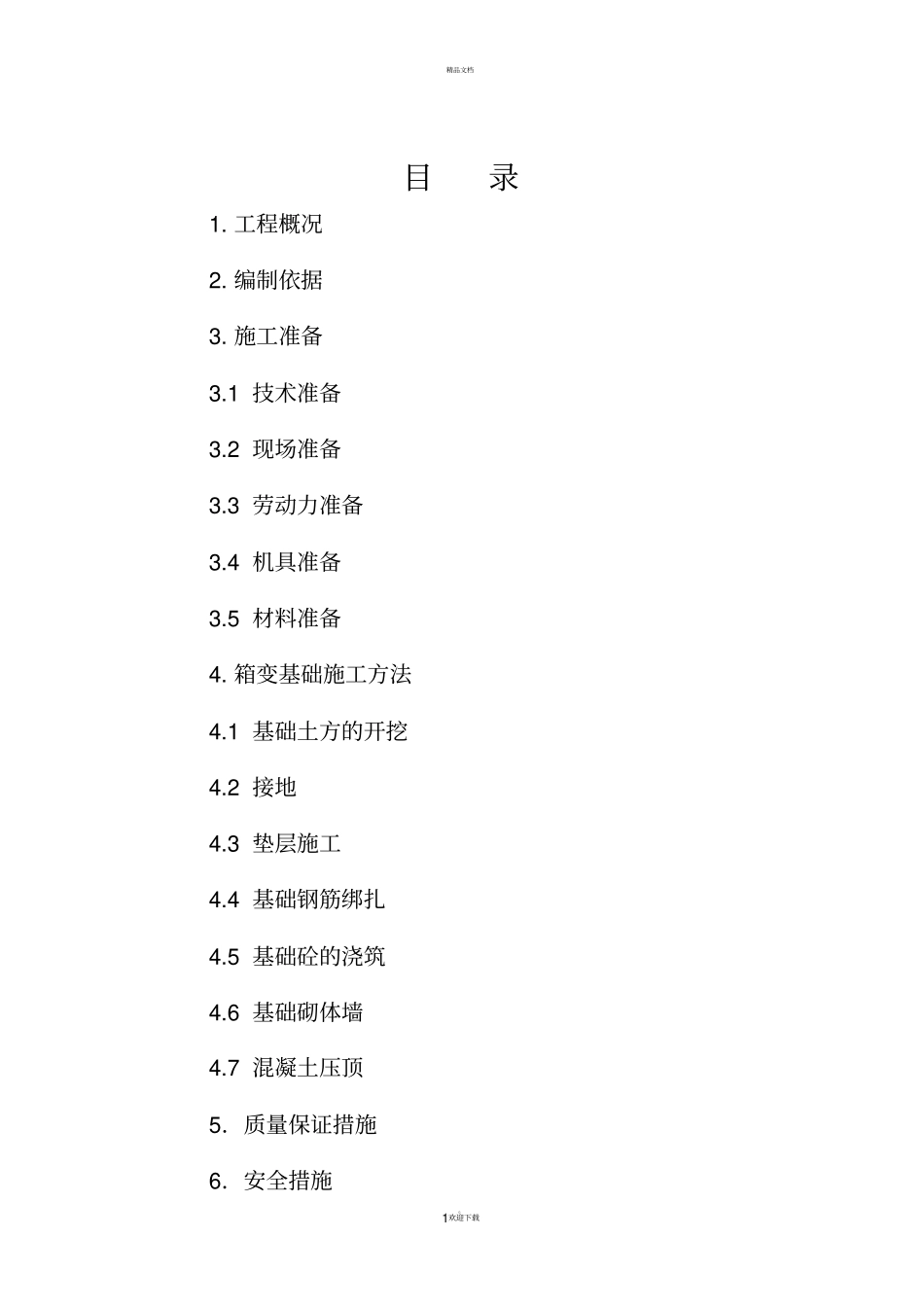

1欢迎下载目录1
1技术准备3
2现场准备3
3劳动力准备3
4机具准备3
5材料准备4
箱变基础施工方法4
1基础土方的开挖4
3垫层施工4
4基础钢筋绑扎4
5基础砼的浇筑4
6基础砌体墙4
7混凝土压顶5.质量保证措施6.安全措施精品文档
2欢迎下载1
编制依据《施工现场临时用电安全技术规范》JGJ46-2005《工程测量规范》GB50026-93《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2002《砌体工程施工质量验收规范》GB50203-2002《建筑施工扣件式钢管脚手架》JGJ130-2001《建筑工程施工质量验收统一标准》GB50300-20013
1技术准备技术部门对相关部门做好技术交底、安全交底
根据施工方案要求对施工队伍作好施工交底并监督分包队伍对班组交底
各种计量、测量用具及时检查、送检并且检定证书、材料齐全
3欢迎下载3

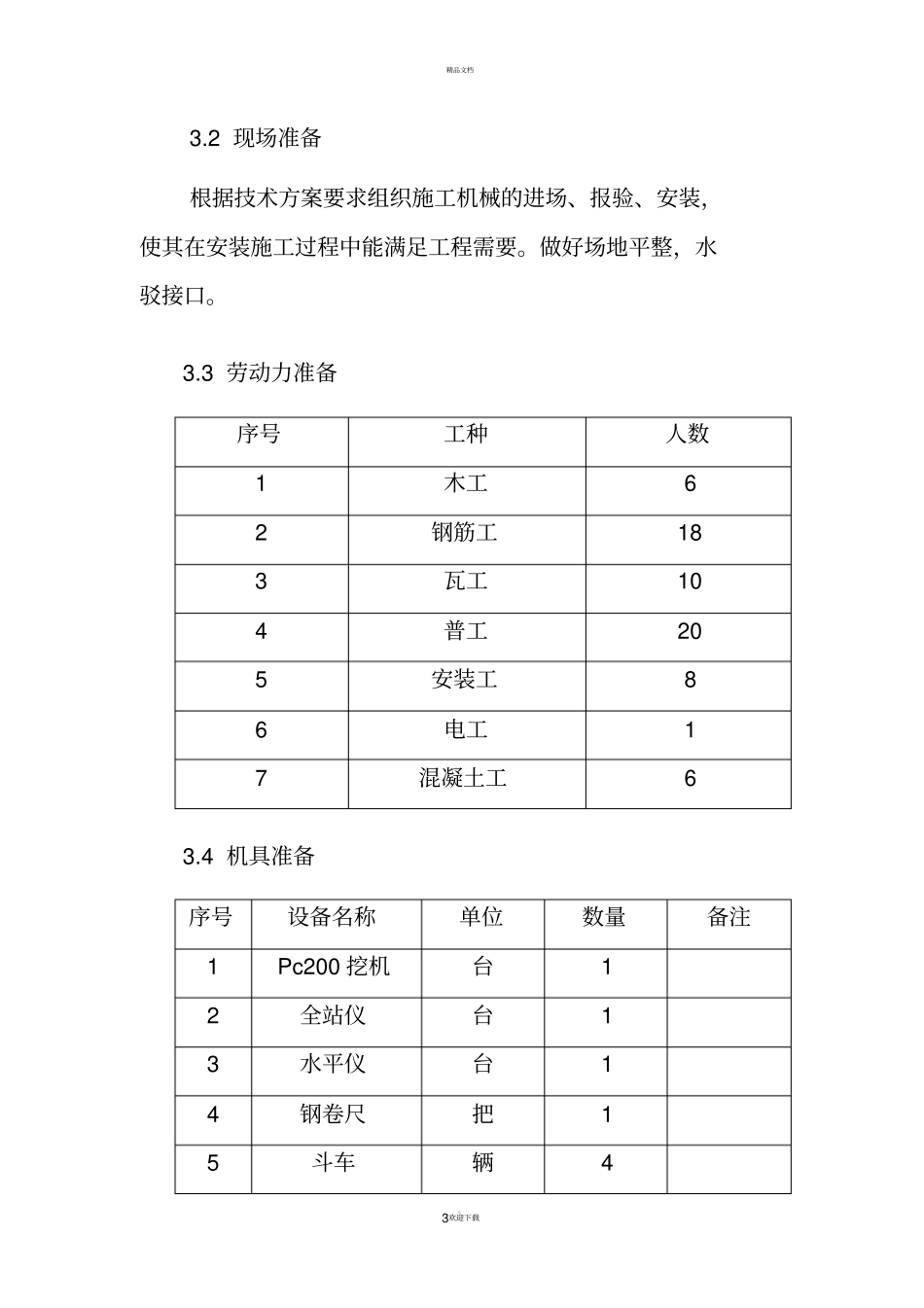

2现场准备根据技术方案要求组织施工机械的进场、报验、安装,使其在安装施工过程中能满足工程需要
做好场地平整,水驳接口
3劳动力准备序号工种人数1木工62钢筋工183瓦工104普工205安装工86电工17混凝土工63
4机具准备序号设备名称单位数量备注1Pc200挖机台12全站仪台13水平仪台14钢卷尺把15斗车辆4精品文档
4欢迎下载6自卸车辆33
5材料准备序号材料名称规格单位使用部位1木模板15mm㎡垫层、砼板2混凝土C10、C25m3垫层、砼板、3砖240*155*块基础墙4钢筋Ф12、Ф8、Ф6吨砼地圈梁、钢爬梯、钢筋砼基础5钢板12厚米预埋钢板6扁钢40*4m地线预埋板4
箱变施工方法4
1基础土方的开挖对于箱变基坑采用机械开挖,人工配合开挖清底的方法,开挖时基坑边
