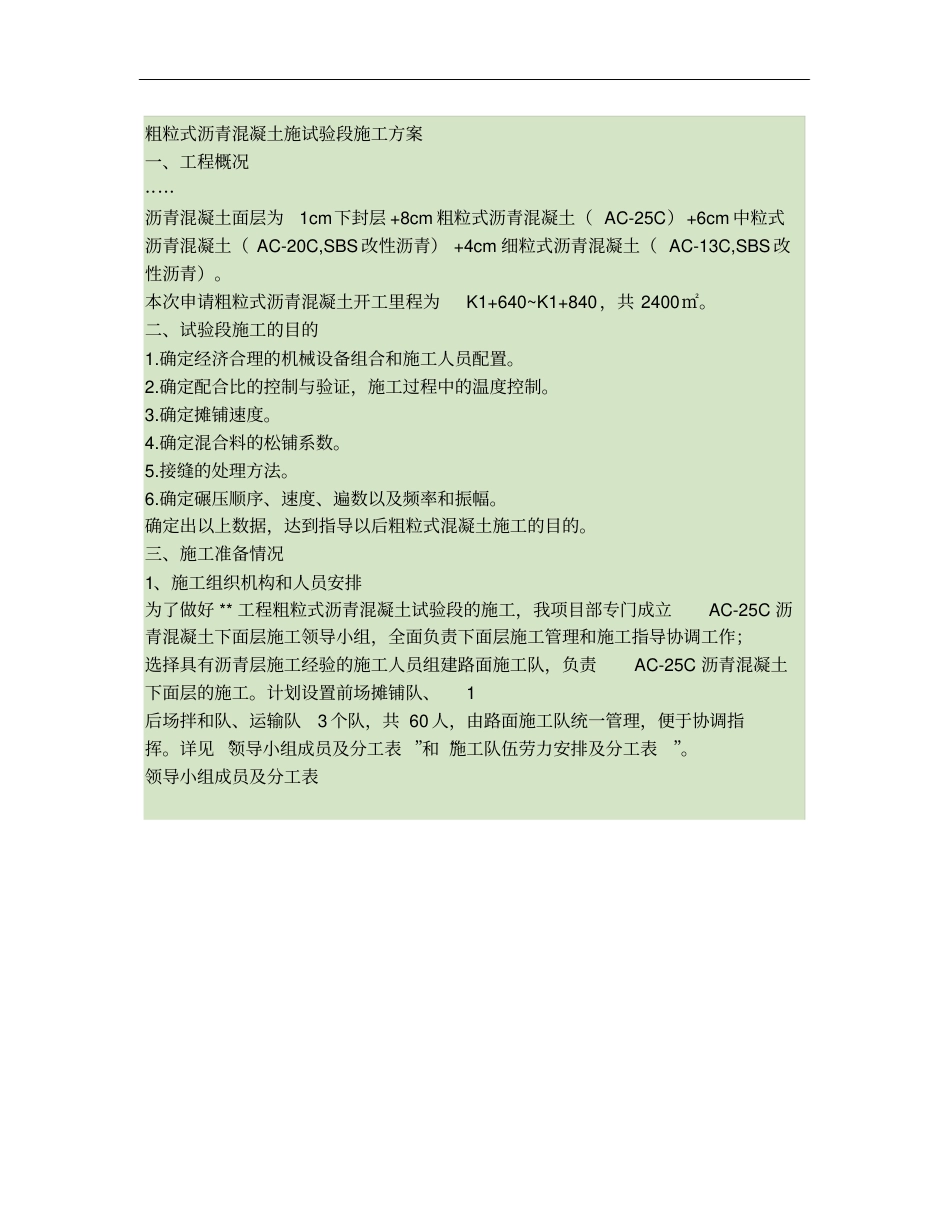

粗粒式沥青混凝土施试验段施工方案一、工程概况·····沥青混凝土面层为1cm下封层+8cm粗粒式沥青混凝土(AC-25C)+6cm中粒式沥青混凝土(AC-20C,SBS改性沥青)+4cm细粒式沥青混凝土(AC-13C,SBS改性沥青)。本次申请粗粒式沥青混凝土开工里程为K1+640~K1+840,共2400㎡。二、试验段施工的目的1.确定经济合理的机械设备组合和施工人员配置。2.确定配合比的控制与验证,施工过程中的温度控制。3.确定摊铺速度。4.确定混合料的松铺系数。5.接缝的处理方法。6.确定碾压顺序、速度、遍数以及频率和振幅。确定出以上数据,达到指导以后粗粒式混凝土施工的目的。三、施工准备情况1、施工组织机构和人员安排为了做好**工程粗粒式沥青混凝土试验段的施工,我项目部专门成立AC-25C沥青混凝土下面层施工领导小组,全面负责下面层施工管理和施工指导协调工作;选择具有沥青层施工经验的施工人员组建路面施工队,负责AC-25C沥青混凝土下面层的施工。计划设置前场摊铺队、1后场拌和队、运输队3个队,共60人,由路面施工队统一管理,便于协调指挥。详见“领导小组成员及分工表”和“施工队伍劳力安排及分工表”。领导小组成员及分工表施工队伍劳力安排及分工表2、原材料准备情况(1)、沥青:采用‘东海’牌A级70#道路石油沥青,其各项指标满足设计及规范要求。(2)、粗集料:各档粗细集料碎石由蓟县碎石场生产,按不同粒径分四档(19-26.5mm、9.5-19mm、4.75-9.5mm、0-4.75mm)进场。进场各档集料数量充足,分类堆放,以利施工时掺配方便。(3)、填充料:填充料为石灰岩矿粉。以上进场的各种规格的集料、填充料、沥青已按《公路沥青路面施工技术规范》中规定的项目和频率进行了检验,并报请监理验收合格。3、配合比根据《公路沥青路面施工技术规范》要求的设计步骤,我部试验室以设计图纸给定的AC-25C沥青混凝土下面层级配范围为依据,在调查以往同类材料的配合比设计经验和使用效果的基础上,已完成AC-25C粗粒式沥青混凝土下面层沥青混合料目标配合比设计,其要求如下表:AC-25C沥青混凝土下面层采用的级配范围AC-25C沥青混凝土下面层采用的配合比如下:最佳油石比:3.9%,设计孔隙率3-6%。4.机械设备组织安排:AC-25C粗粒式沥青混凝土试验段投入的施工机械设备按“合理配套、满足需要”的原则,以沥青混凝土拌和设备为主进行配套,而且留有一定富余量。我部投入机械设备见下表:我部对以上进场的沥青拌和楼、摊铺机、压路机等各种施工机械和设备已安装调试完毕,对机械设备的配套情况、技术性能、传感器计量精度等已进行检查、标定。5.测量及试验仪器安排:根据施工需要,为做好沥青层的原材料和混合料等检测工作,我部投入AC-25C粗粒式沥青混凝土试验段施工的测量及试验仪器见下表:四、粗粒式沥青混凝土试验段的施工方法和施工工艺1、施工方法:**路AC-25C粗粒式沥青混凝土试验段的施工采用厂拌机铺法:间歇式拌和楼雪桃3000型拌合,15台25T以上料车运输,1台中大1600型摊铺机全断面摊铺作业、3台双钢压路机和2台胶轮压路机和1台小型压路机配合碾压作业。2、施工工艺和控制2.1、施工程序及工艺流程:施工准备--放样、摊铺机就位—混合料拌和—运输—摊铺—碾压—检验。施工工艺框图:2.2、下承层的准备工作铺筑下面层前,水泥稳定碎石基层必须报监理工程师进行验收,各项检测指标均应达到设计要求标准,并完成下封层的施工。检查合格后,方可以进行粗粒式沥青混凝土的施工。为了确保基层和下封层的黏结,铺筑的下封层能达到保护基层和防渗水的做用,在下封层施工前必须对基层顶面进行严格的处理。该项施6工分六个步骤:(1)、组织人员对基层进行全面清扫,清除表面的大块碎石,再用空压机将基层表面浮灰吹净;(2)、检查基层表面的裂缝情况,对宽度超过5mm的裂缝,必须先用空压机将裂缝中的浮灰吹净之后,再用乳化沥青进行灌注,直至乳化沥青不再下渗为止,这样能有效地处理好裂缝两边的彻底黏结。(3)、喷洒透层沥青。透层沥青采用慢裂洒布型阳离子乳化沥青(PC-2),用量0.7~1.5L/㎡。(4)、喷洒乳化沥青。在喷洒乳化沥青时,应注意环境温度,乳化沥青应加温至不低于80度。施工时,为保证沥...
