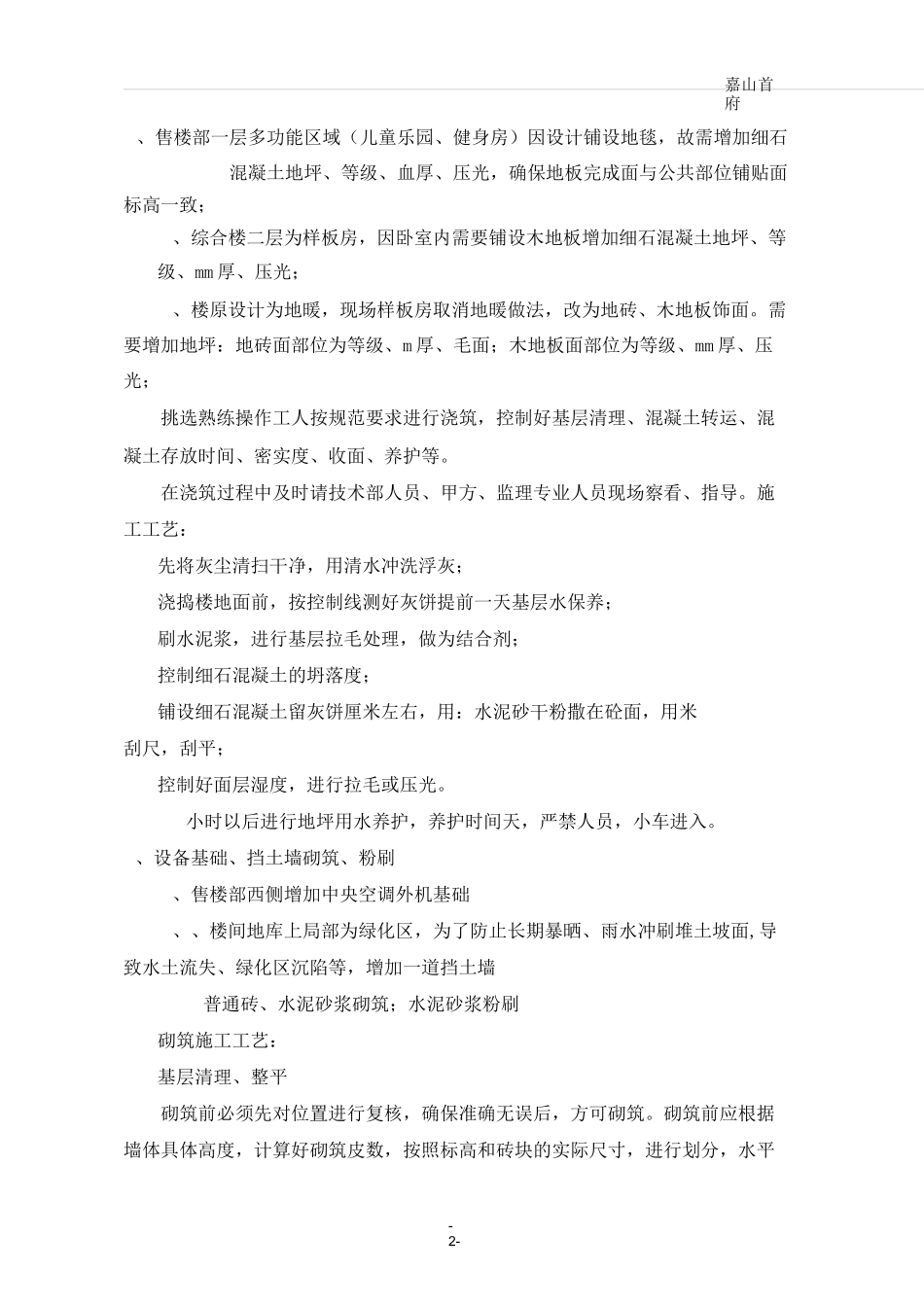

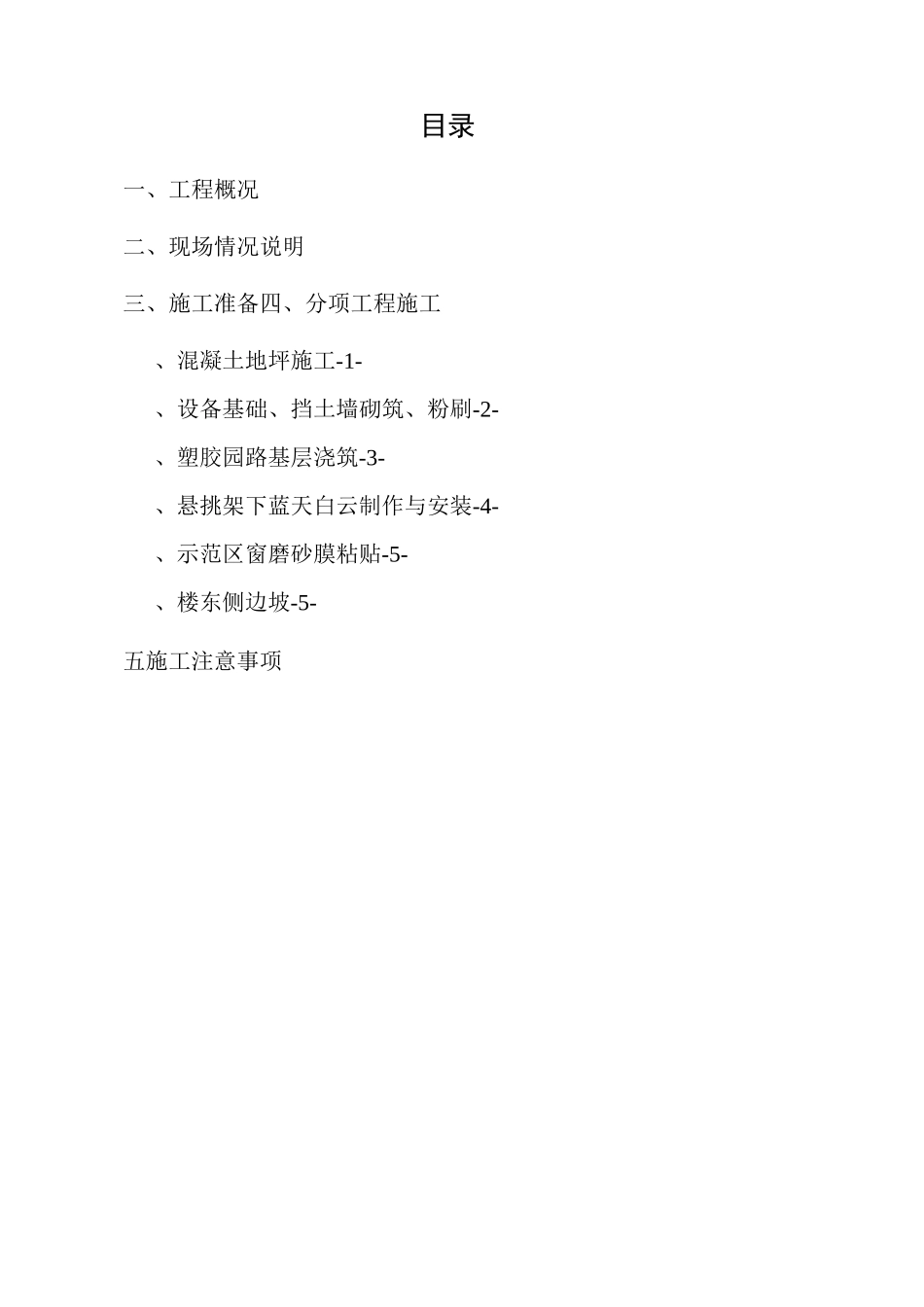

目录一、工程概况二、现场情况说明三、施工准备四、分项工程施工、混凝土地坪施工-1-、设备基础、挡土墙砌筑、粉刷-2-、塑胶园路基层浇筑-3-、悬挑架下蓝天白云制作与安装-4-、示范区窗磨砂膜粘贴-5-、楼东侧边坡-5-五施工注意事项嘉山首府-3-嘉山首府-2-、售楼部一层多功能区域(儿童乐园、健身房)因设计铺设地毯,故需增加细石混凝土地坪、等级、血厚、压光,确保地板完成面与公共部位铺贴面标高一致;、综合楼二层为样板房,因卧室内需要铺设木地板增加细石混凝土地坪、等级、mm厚、压光;、楼原设计为地暖,现场样板房取消地暖做法,改为地砖、木地板饰面
需要增加地坪:地砖面部位为等级、m厚、毛面;木地板面部位为等级、mm厚、压光;挑选熟练操作工人按规范要求进行浇筑,控制好基层清理、混凝土转运、混凝土存放时间、密实度、收面、养护等
在浇筑过程中及时请技术部人员、甲方、监理专业人员现场察看、指导
施工工艺:先将灰尘清扫干净,用清水冲洗浮灰;浇捣楼地面前,按控制线测好灰饼提前一天基层水保养;刷水泥浆,进行基层拉毛处理,做为结合剂;控制细石混凝土的坍落度;铺设细石混凝土留灰饼厘米左右,用:水泥砂干粉撒在砼面,用米刮尺,刮平;控制好面层湿度,进行拉毛或压光
小时以后进行地坪用水养护,养护时间天,严禁人员,小车进入
、设备基础、挡土墙砌筑、粉刷、售楼部西侧增加中央空调外机基础、、楼间地库上局部为绿化区,为了防止长期暴晒、雨水冲刷堆土坡面,导致水土流失、绿化区沉陷等,增加一道挡土墙普通砖、水泥砂浆砌筑;水泥砂浆粉刷砌筑施工工艺:基层清理、整平砌筑前必须先对位置进行复核,确保准确无误后,方可砌筑
砌筑前应根据墙体具体高度,计算好砌筑皮数,按照标高和砖块的实际尺寸,进行划分,水平嘉山首府-3-灰缝宜掌握在之间,一般以为准
开始砌筑后应根据组砌方式和墙身长度,用清砖形式进行试排,以便使每一-4-嘉山首府皮
