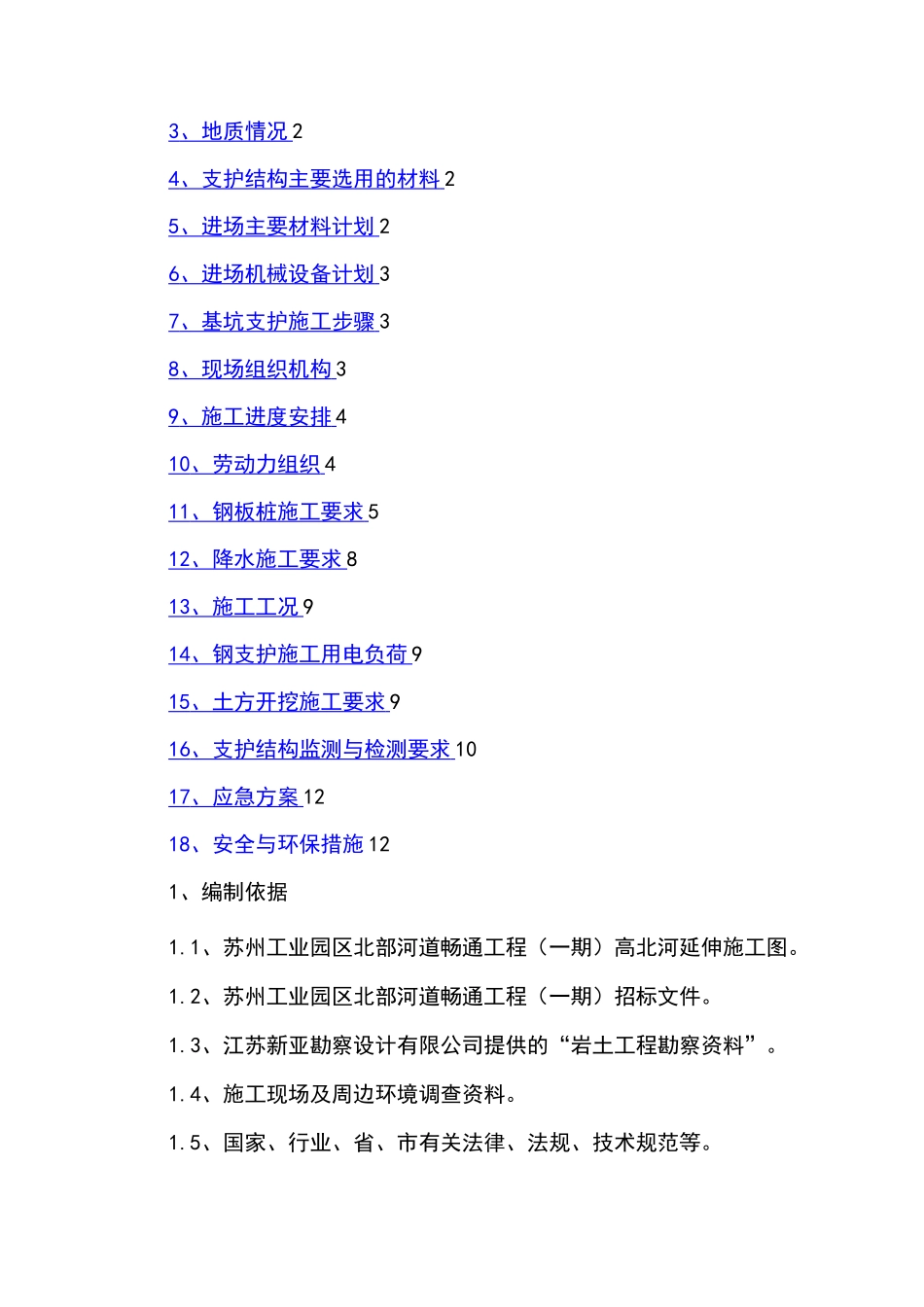

实用标准文档文案大全苏州工业园区北部地区河道畅通工程(一期工程)3标XK0+495~XK0+675高北河延伸与沪宁高速边坡相邻处基坑开挖支撑方案编制人审核人1、编制依据12、工程概况13、地质情况24、支护结构主要选用的材料25、进场主要材料计划26、进场机械设备计划37、基坑支护施工步骤38、现场组织机构39、施工进度安排410、劳动力组织411、钢板桩施工要求512、降水施工要求813、施工工况914、钢支护施工用电负荷915、土方开挖施工要求916、支护结构监测与检测要求1017、应急方案1218、安全与环保措施121、编制依据1
1、苏州工业园区北部河道畅通工程(一期)高北河延伸施工图
2、苏州工业园区北部河道畅通工程(一期)招标文件
3、江苏新亚勘察设计有限公司提供的“岩土工程勘察资料”
4、施工现场及周边环境调查资料
5、国家、行业、省、市有关法律、法规、技术规范等

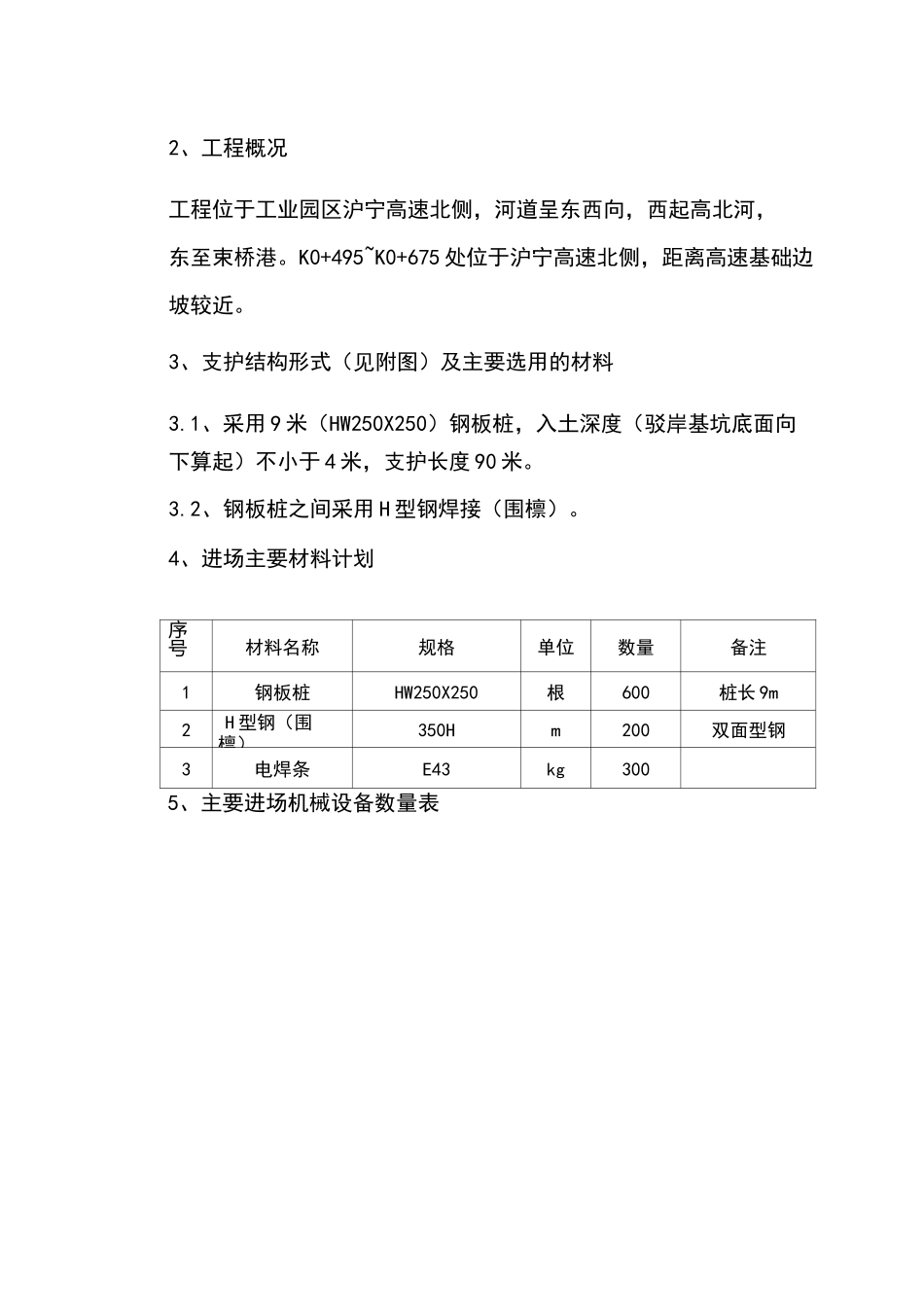

2、工程概况工程位于工业园区沪宁高速北侧,河道呈东西向,西起高北河,东至束桥港
K0+495~K0+675处位于沪宁高速北侧,距离高速基础边坡较近
3、支护结构形式(见附图)及主要选用的材料3
1、采用9米(HW250X250)钢板桩,入土深度(驳岸基坑底面向下算起)不小于4米,支护长度90米
2、钢板桩之间采用H型钢焊接(围檩)
4、进场主要材料计划序号材料名称规格单位数量备注1钢板桩HW250X250根600桩长9m2H型钢(围檩)350Hm200双面型钢3电焊条E43kg3005、主要进场机械设备数量表序号机械名称规格型号台数备注1液压履带起重机QNY381抚顺挖掘机制造有限公司2振动锤DZ45A1振中工程机械公司3交流弧焊机Bx1-500-32凯仕达电焊机公司4气割设备氧气、乙炔气26、基坑支护施工步骤打钢板桩T挖去表层土体T安装钢围檩T驳岸基坑开挖(基坑开挖前进行降水)
