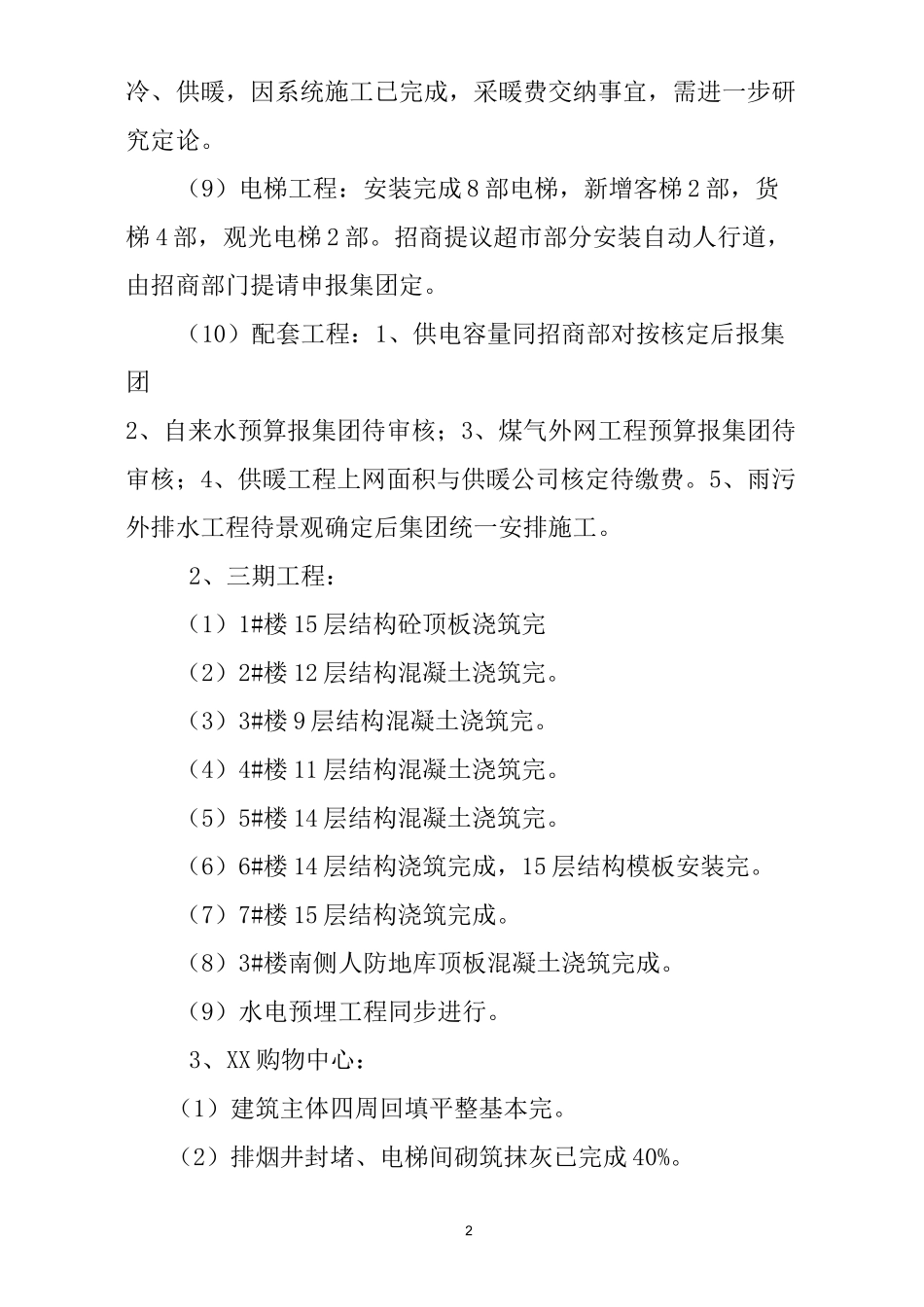

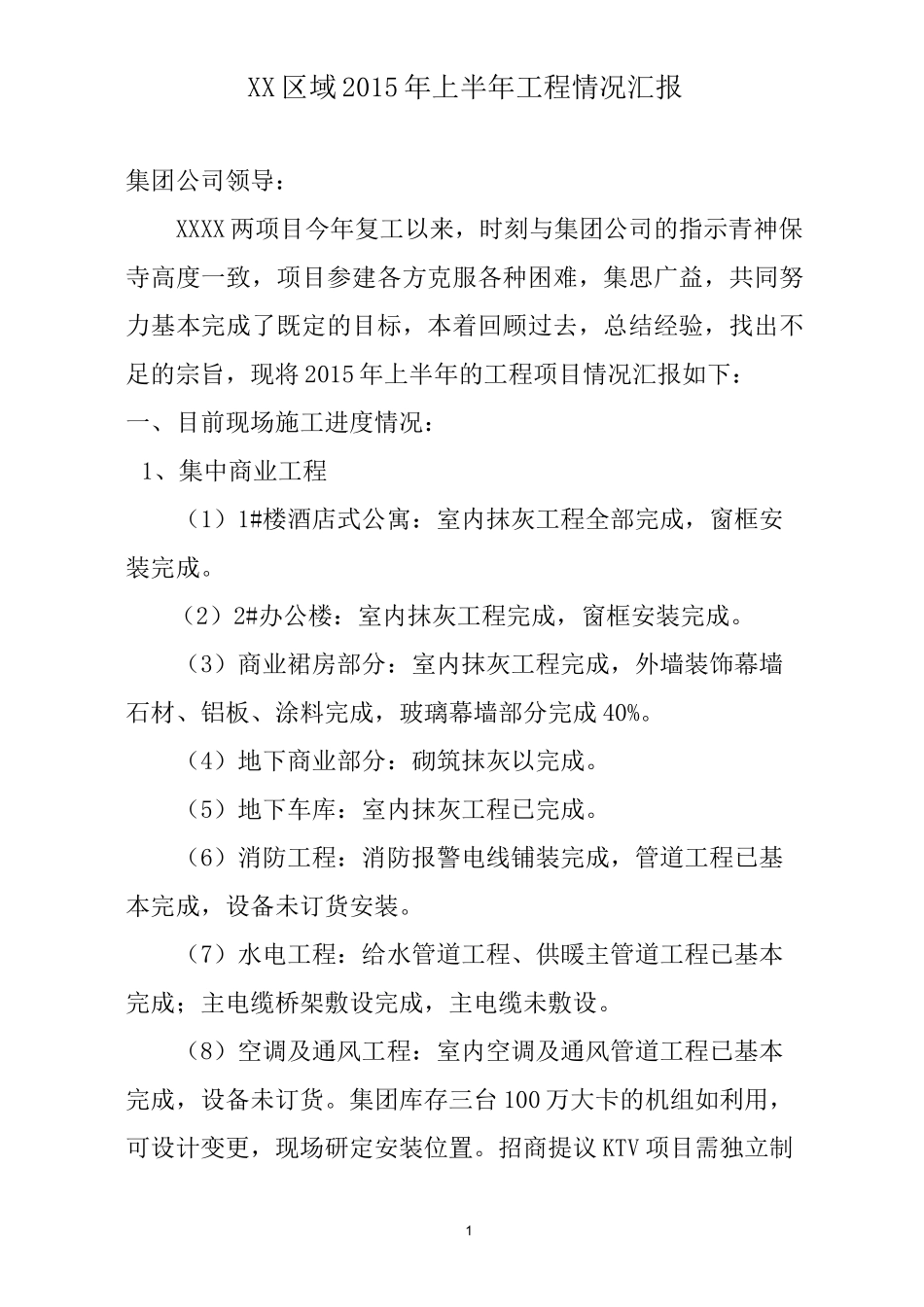

1XX区域2015年上半年工程情况汇报集团公司领导:XXXX两项目今年复工以来,时刻与集团公司的指示青神保寺高度一致,项目参建各方克服各种困难,集思广益,共同努力基本完成了既定的目标,本着回顾过去,总结经验,找出不足的宗旨,现将2015年上半年的工程项目情况汇报如下:一、目前现场施工进度情况:1、集中商业工程(1)1#楼酒店式公寓:室内抹灰工程全部完成,窗框安装完成
(2)2#办公楼:室内抹灰工程完成,窗框安装完成
(3)商业裙房部分:室内抹灰工程完成,外墙装饰幕墙石材、铝板、涂料完成,玻璃幕墙部分完成40%
(4)地下商业部分:砌筑抹灰以完成
(5)地下车库:室内抹灰工程已完成
(6)消防工程:消防报警电线铺装完成,管道工程已基本完成,设备未订货安装
(7)水电工程:给水管道工程、供暖主管道工程已基本完成;主电缆桥架敷设完成,主电缆未敷设
(8)空调及通风工程:室内空调及通风管道工程已基本完成,设备未订货
集团库存三台100万大卡的机组如利用,可设计变更,现场研定安装位置
招商提议KTV项目需独立制2冷、供暖,因系统施工已完成,采暖费交纳事宜,需进一步研究定论
(9)电梯工程:安装完成8部电梯,新增客梯2部,货梯4部,观光电梯2部
招商提议超市部分安装自动人行道,由招商部门提请申报集团定
(10)配套工程:1、供电容量同招商部对按核定后报集团2、自来水预算报集团待审核;3、煤气外网工程预算报集团待审核;4、供暖工程上网面积与供暖公司核定待缴费
5、雨污外排水工程待景观确定后集团统一安排施工
2、三期工程:(1)1#楼15层结构砼顶板浇筑完(2)2#楼12层结构混凝土浇筑完
(3)3#楼9层结构混凝土浇筑完
(4)4#楼11层结构混凝土浇筑完
(5)5#楼14层结构混凝土浇筑完
(6)6#楼14层结构浇筑完成,15层结构模板安装完
(7)7#楼15层结构浇筑完成
