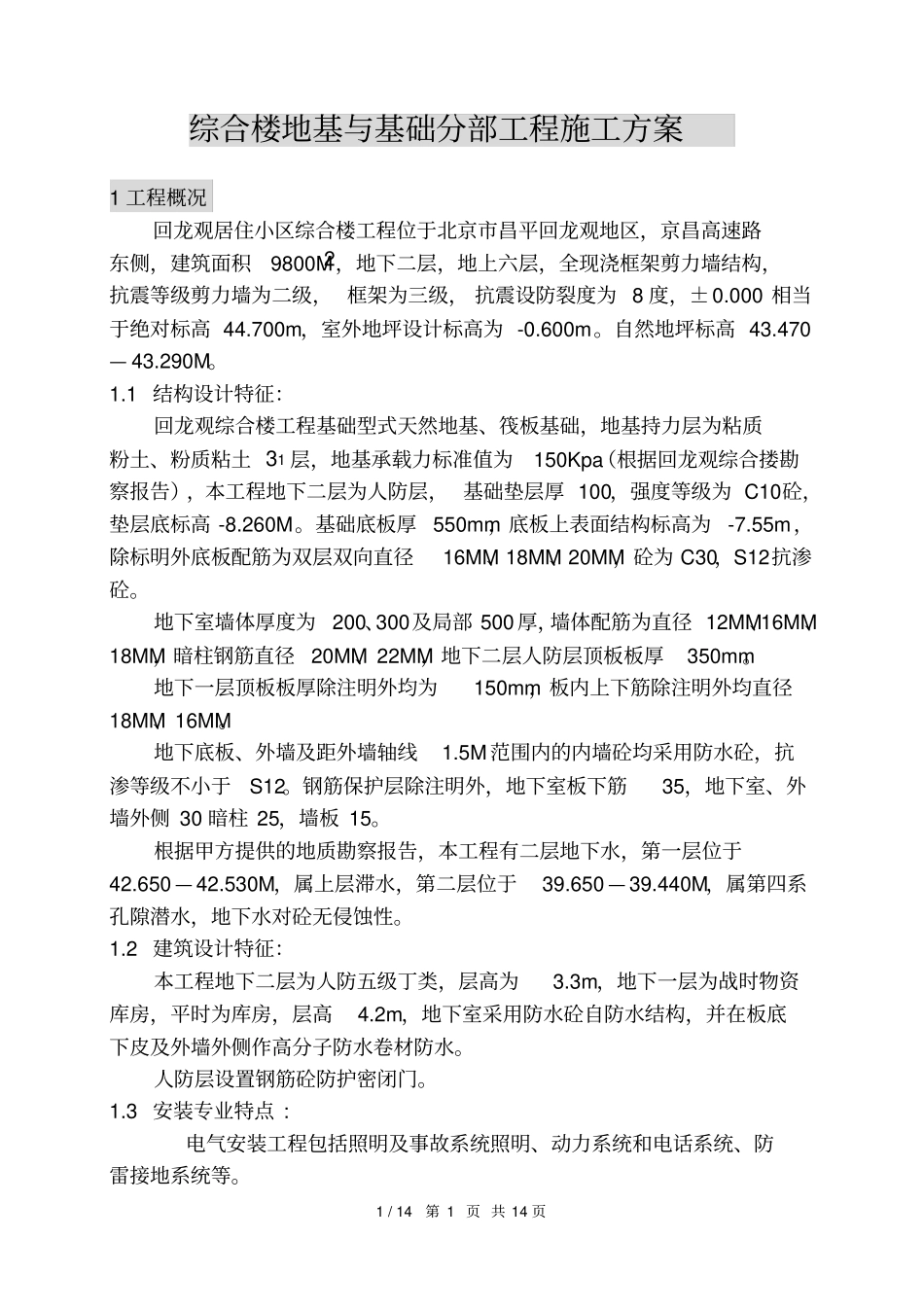

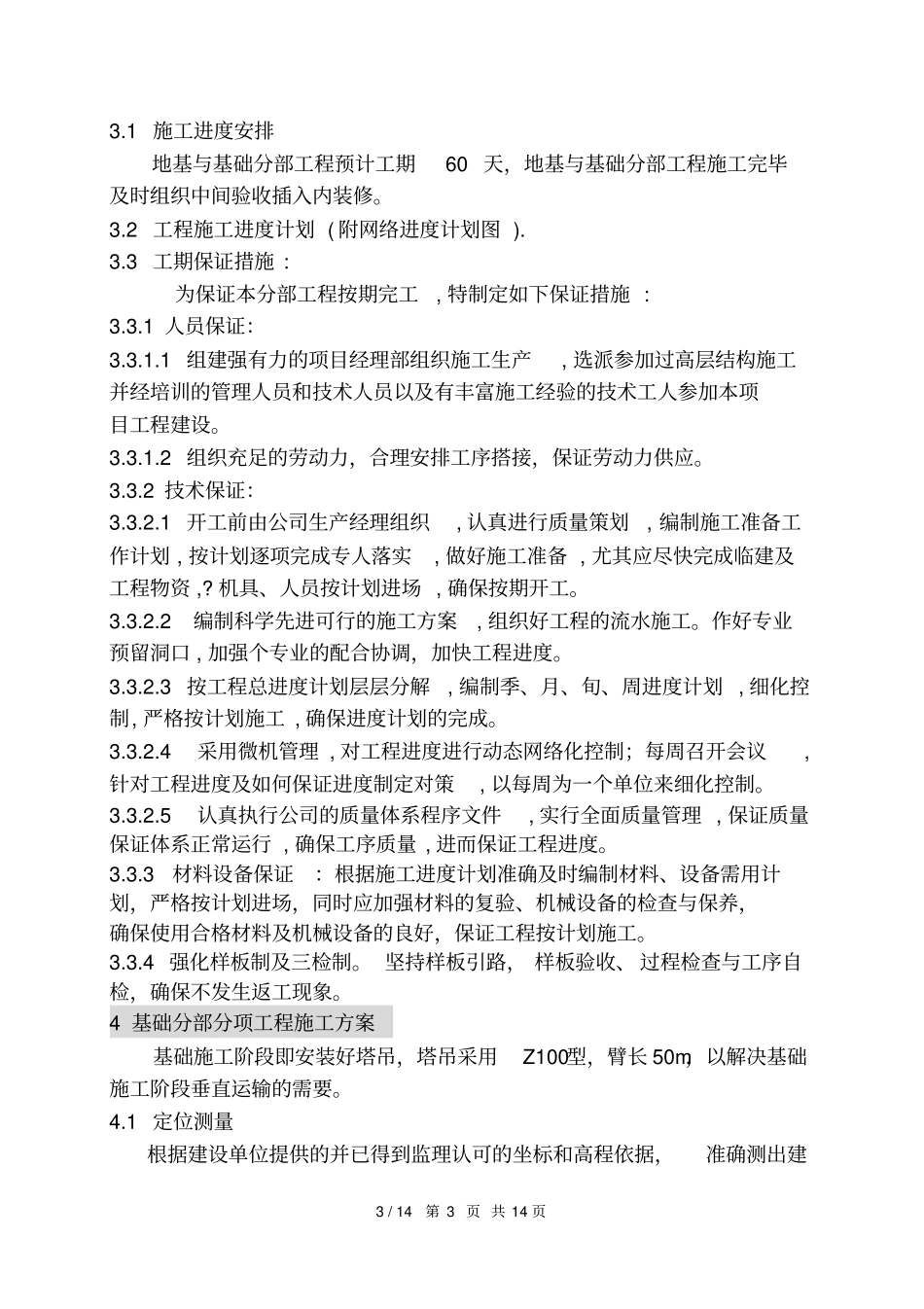

1/14第1页共14页综合楼地基与基础分部工程施工方案1工程概况回龙观居住小区综合楼工程位于北京市昌平回龙观地区,京昌高速路东侧,建筑面积9800M2,地下二层,地上六层,全现浇框架剪力墙结构,抗震等级剪力墙为二级,框架为三级,抗震设防裂度为8度,±0.000相当于绝对标高44.700m,室外地坪设计标高为-0.600m。自然地坪标高43.470—43.290M。1.1结构设计特征:回龙观综合楼工程基础型式天然地基、筏板基础,地基持力层为粘质粉土、粉质粘土31层,地基承载力标准值为150Kpa(根据回龙观综合搂勘察报告),本工程地下二层为人防层,基础垫层厚100,强度等级为C10砼,垫层底标高-8.260M。基础底板厚550mm,底板上表面结构标高为-7.55m,除标明外底板配筋为双层双向直径16MM、18MM、20MM,砼为C30,S12抗渗砼。地下室墙体厚度为200、300及局部500厚,墙体配筋为直径12MM、16MM、18MM,暗柱钢筋直径20MM、22MM,地下二层人防层顶板板厚350mm。地下一层顶板板厚除注明外均为150mm,板内上下筋除注明外均直径18MM、16MM。地下底板、外墙及距外墙轴线1.5M范围内的内墙砼均采用防水砼,抗渗等级不小于S12。钢筋保护层除注明外,地下室板下筋35,地下室、外墙外侧30暗柱25,墙板15。根据甲方提供的地质勘察报告,本工程有二层地下水,第一层位于42.650—42.530M,属上层滞水,第二层位于39.650—39.440M,属第四系孔隙潜水,地下水对砼无侵蚀性。1.2建筑设计特征:本工程地下二层为人防五级丁类,层高为3.3m,地下一层为战时物资库房,平时为库房,层高4.2m,地下室采用防水砼自防水结构,并在板底下皮及外墙外侧作高分子防水卷材防水。人防层设置钢筋砼防护密闭门。1.3安装专业特点:电气安装工程包括照明及事故系统照明、动力系统和电话系统、防雷接地系统等。2/14第2页共14页暖卫安装工程包括给水系统、排水系统、消防系统、采暖系统、通风系统。2施工部署2.1施工部署本工程组建具备一级资质的项目经理为首的项目经理部,选派参加过同类工程建设的精干高效的作业班组,组织结构流水施工。设塔吊一台,解决施工的垂直运输问题,公司的一切施工管理、协调工作向本项目倾斜,即人、材、物首先满足本项目,确保项目建设的顺利完成。具体施工顺序如下:2.1.1进场后及时进行水准点引测,确定建筑物的平面位置和轴线、标高控制点;根据总平面图确定施工场地界限,搭设场地围墙尽快完成与施工现场与宿舍区区域分隔,?同时进行场地硬化,施工平面布设,布置临建设施,按计划组织人员、机具进场。2.1.2尽快完成图纸会审,办理各种开工手续,为工程顺利开工创造条件;划出开槽边线组织专业土方施工人员进场作业。土方开挖同时开挖出塔吊基础,基础结构施工前安装好塔吊。2.1.3基坑土方开挖后及时进行钎探,并组织各方验槽,验槽后及时施工砼垫层、防水层、保护层。基础结构向上进行时,及时进行外墙防水层施工和回填土工作。2.1.4本工程基础施工防水砼采用商品混凝土。地下结构部分施工完毕及时进行基础验收,插入地下室装修工程。2.2施工顺序:定位放线→降水→机械挖土、人工配合清槽→基槽钎探→验槽并进行基础处理→作垫层砼→砌防水保护墙,抹砂浆找平层→防水层施工→保护层C20砼→放线→底板钢筋绑扎及墙体筋柱筋绑扎→浇筑底板砼→养护→放线→内外墙钢筋绑扎,下门口套,预留孔洞埋件及专业下管→支设模板→浇筑墙体砼→拆模→养护→支设顶板模→顶板筋绑扎,专业下管→浇筑顶板混凝土→养护→放线→绑地下一层墙筋柱筋→支模→砼浇筑→拆模养护→支顶板、梁模→绑钢筋→浇砼→外墙验收→抹外墙找平层→外墙防水层施工→抹保护层并粘贴60mm聚苯板→基槽回填地基与基础分部工程验收。每边工序完成后及时组织隐预检并及时向监理报验,最后验收合格后方可进入下道工序。3施工进度计划及保证措施3/14第3页共14页3.1施工进度安排地基与基础分部工程预计工期60天,地基与基础分部工程施工完毕及时组织中间验收插入内装修。3.2工程施工进度计划(附网络进度计划图).3.3工期保证措施:为保证本分部工程按期完工,特制定如下保证措施:3.3.1人员保证:3.3.1.1组建强有力的项目经理部组织施工生产,选派参加过高层结构施工并...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

综合楼地基与基础施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
