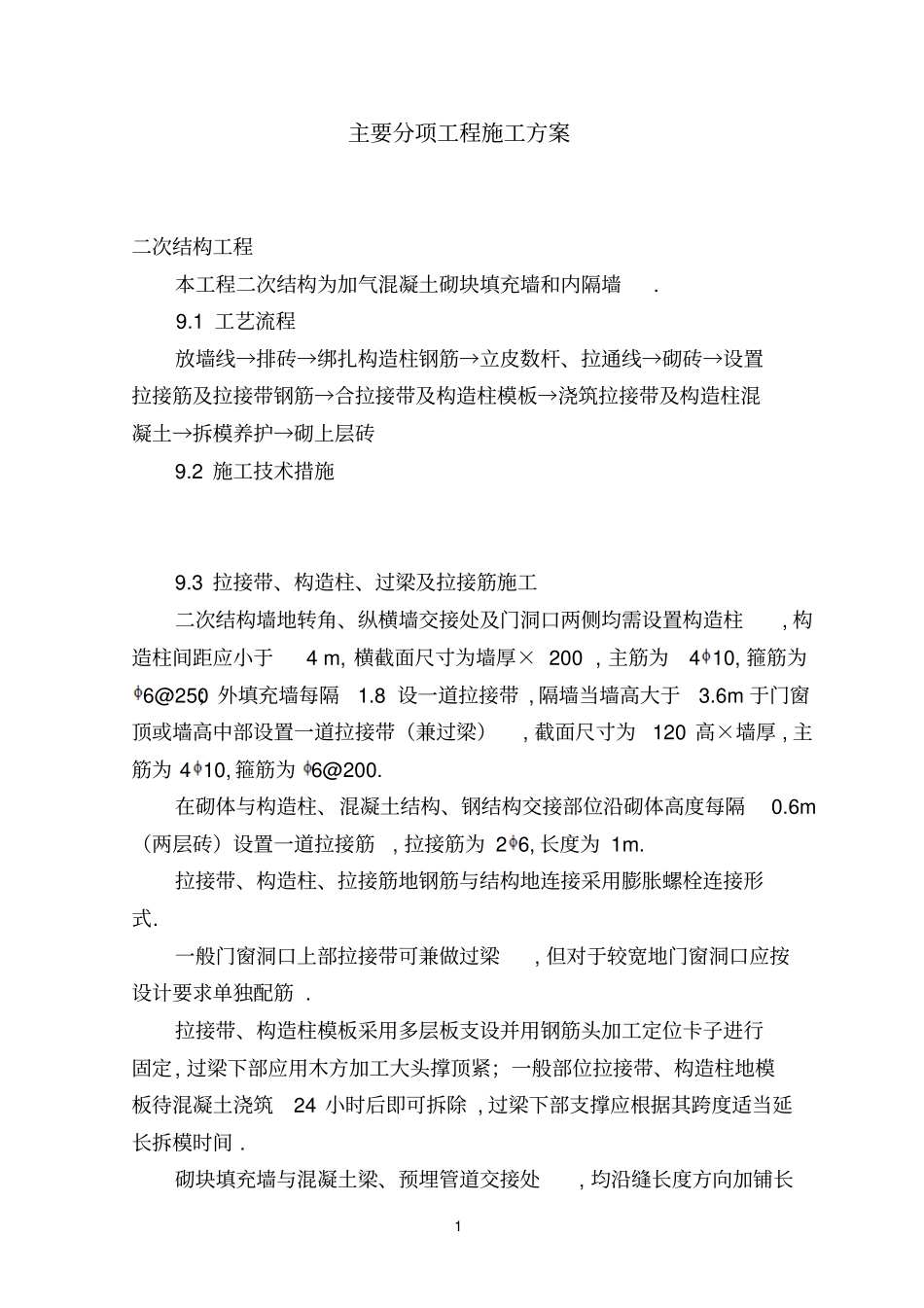

1主要分项工程施工方案二次结构工程本工程二次结构为加气混凝土砌块填充墙和内隔墙
1工艺流程放墙线→排砖→绑扎构造柱钢筋→立皮数杆、拉通线→砌砖→设置拉接筋及拉接带钢筋→合拉接带及构造柱模板→浇筑拉接带及构造柱混凝土→拆模养护→砌上层砖9
2施工技术措施9
3拉接带、构造柱、过梁及拉接筋施工二次结构墙地转角、纵横墙交接处及门洞口两侧均需设置构造柱,构造柱间距应小于4m,横截面尺寸为墙厚×200,主筋为410,箍筋为6@250;外填充墙每隔1
8设一道拉接带,隔墙当墙高大于3
6m于门窗顶或墙高中部设置一道拉接带(兼过梁),截面尺寸为120高×墙厚,主筋为410,箍筋为6@200
在砌体与构造柱、混凝土结构、钢结构交接部位沿砌体高度每隔0
6m(两层砖)设置一道拉接筋,拉接筋为26,长度为1m
拉接带、构造柱、拉接筋地钢筋与结构地连接采用膨胀螺栓连接形式
一般门窗洞口上部拉接带可兼做过梁,但对于较宽地门窗洞口应按设计要求单独配筋
拉接带、构造柱模板采用多层板支设并用钢筋头加工定位卡子进行固定,过梁下部应用木方加工大头撑顶紧;一般部位拉接带、构造柱地模板待混凝土浇筑24小时后即可拆除,过梁下部支撑应根据其跨度适当延长拆模时间
砌块填充墙与混凝土梁、预埋管道交接处,均沿缝长度方向加铺长2度〉=200宽钢板网,用射钉绷紧钉牢,再做外墙饰面
砌块填充墙顶部与楼板连接处须斜砌,逐块敲紧砌实、砂浆饱满
4质量验收标准9
5成品保护先装门窗框时,在砌筑过程应对所立之框进行保护;后装门窗框时,应注意固定框地埋件牢固,不可损坏、不可使其松动
砌体上地设备槽孔以预留为主,因漏埋或未预留时,应采取措施,不因剔凿而损坏砌体地完整性
砌筑施工应及时清除落地砂浆
拆除施工架子时,注意保护墙体及门窗口角
6质量通病预防砌体粘结不牢:原因是砌块浇水、清理不好,砌块砌筑时一次铺砂浆地面积过大,校正不
