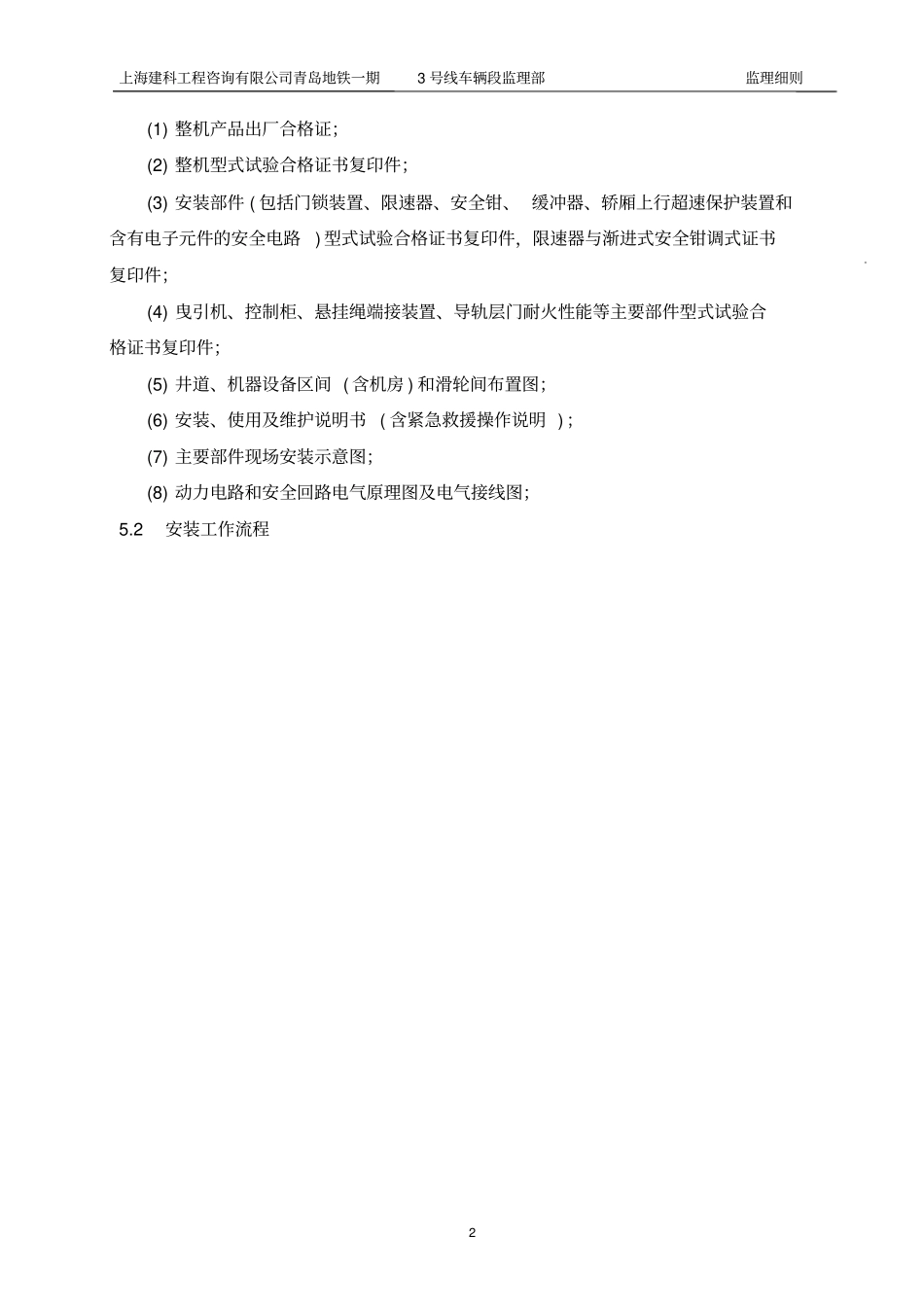

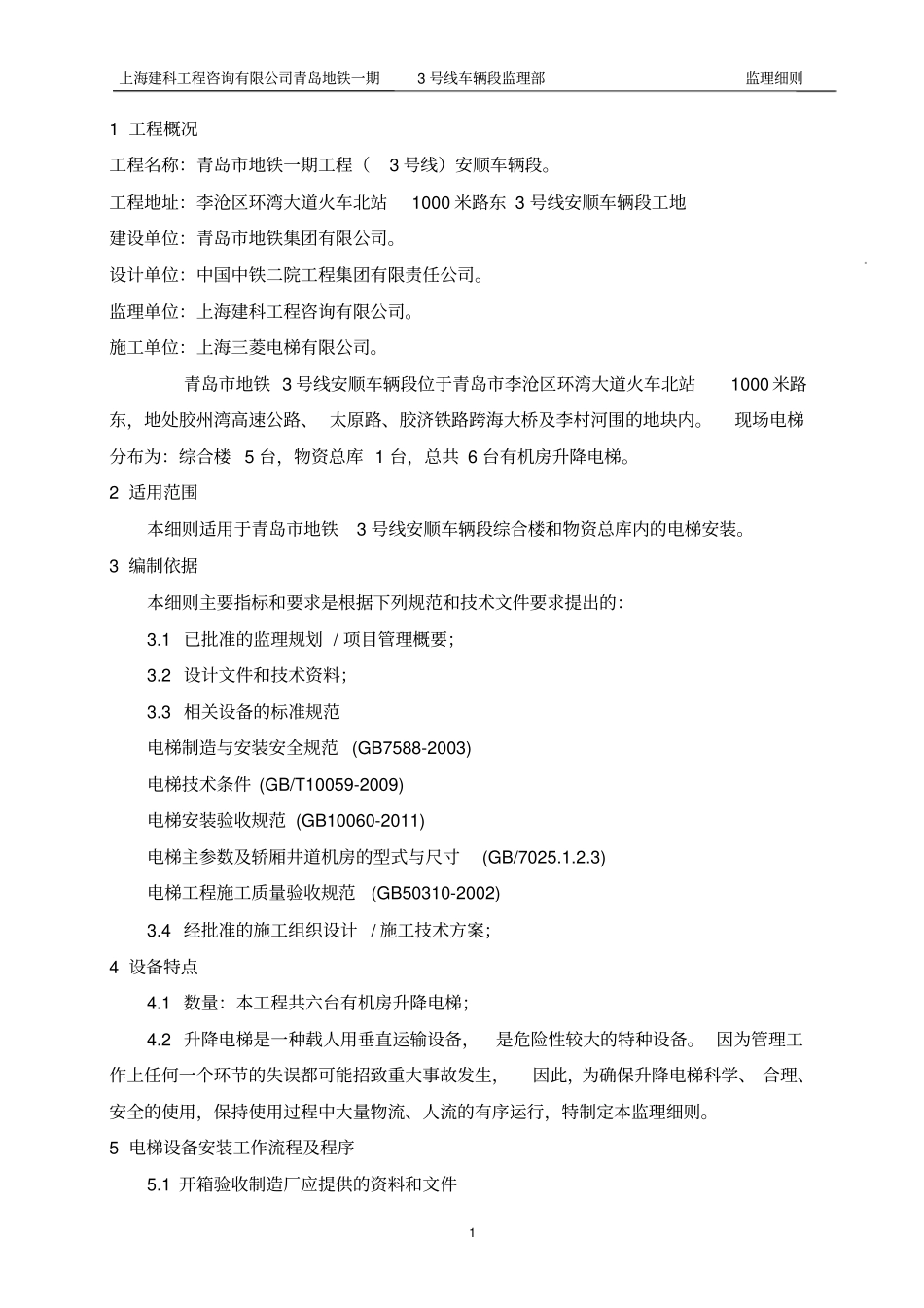

青岛市地铁一期(3号线)车辆段工程综合楼、物资总库电梯施工监理实施细则编制:审批:日期:上海建科工程咨询有限公司青岛地铁一期工程(3号线)车辆段监理部上海建科工程咨询有限公司青岛地铁一期3号线车辆段监理部监理细则11工程概况工程名称:青岛市地铁一期工程(3号线)安顺车辆段。工程地址:李沧区环湾大道火车北站1000米路东3号线安顺车辆段工地建设单位:青岛市地铁集团有限公司。设计单位:中国中铁二院工程集团有限责任公司。监理单位:上海建科工程咨询有限公司。施工单位:上海三菱电梯有限公司。青岛市地铁3号线安顺车辆段位于青岛市李沧区环湾大道火车北站1000米路东,地处胶州湾高速公路、太原路、胶济铁路跨海大桥及李村河围的地块内。现场电梯分布为:综合楼5台,物资总库1台,总共6台有机房升降电梯。2适用范围本细则适用于青岛市地铁3号线安顺车辆段综合楼和物资总库内的电梯安装。3编制依据本细则主要指标和要求是根据下列规范和技术文件要求提出的:3.1已批准的监理规划/项目管理概要;3.2设计文件和技术资料;3.3相关设备的标准规范电梯制造与安装安全规范(GB7588-2003)电梯技术条件(GB/T10059-2009)电梯安装验收规范(GB10060-2011)电梯主参数及轿厢井道机房的型式与尺寸(GB/7025.1.2.3)电梯工程施工质量验收规范(GB50310-2002)3.4经批准的施工组织设计/施工技术方案;4设备特点4.1数量:本工程共六台有机房升降电梯;4.2升降电梯是一种载人用垂直运输设备,是危险性较大的特种设备。因为管理工作上任何一个环节的失误都可能招致重大事故发生,因此,为确保升降电梯科学、合理、安全的使用,保持使用过程中大量物流、人流的有序运行,特制定本监理细则。5电梯设备安装工作流程及程序5.1开箱验收制造厂应提供的资料和文件上海建科工程咨询有限公司青岛地铁一期3号线车辆段监理部监理细则2(1)整机产品出厂合格证;(2)整机型式试验合格证书复印件;(3)安装部件(包括门锁装置、限速器、安全钳、缓冲器、轿厢上行超速保护装置和含有电子元件的安全电路)型式试验合格证书复印件,限速器与渐进式安全钳调式证书复印件;(4)曳引机、控制柜、悬挂绳端接装置、导轨层门耐火性能等主要部件型式试验合格证书复印件;(5)井道、机器设备区间(含机房)和滑轮间布置图;(6)安装、使用及维护说明书(含紧急救援操作说明);(7)主要部件现场安装示意图;(8)动力电路和安全回路电气原理图及电气接线图;5.2安装工作流程上海建科工程咨询有限公司青岛地铁一期3号线车辆段监理部监理细则35.3监理工作程序5.3.1施工前的监理控制(1)熟悉设计图纸,明确设计意图;(2)审批施工单位报批的施工方案,提出审查意见。安装单位必须具有完善的验收标准、安装工艺及施工操作规程,具有健全的安装过程控制制度;(3)确定主要质量控制点;(4)参加或检查施工单位向施工班组技术交底情况;(5)检查施工现场应具备电梯安装条件;放样架吊线井道内安装机房内安装层站处安装承重梁曳引机导向轮限速器屏类安装导轨安装缓冲器层门地坎层门装置门套层门召唤指示器层门轿厢拼装对重安装限竖器张紧轮平层装置终点开关安全钳门机轿厢架附件导靴等补偿装载安装曳引钢丝绳及上海建科工程咨询有限公司青岛地铁一期3号线车辆段监理部监理细则4(6)检查施工单位使用的检验、测量设备,测量设备应满足精度要求并应在检定的有效期内。(7)检查施工单位资质、电梯人员安装资质,安装过程中涉及的特殊工种人员必须有特殊工种作业证、上岗证。5.3.2施工过程监理控制(1)参加开箱检验;开箱检验应有建设单位、监理单位人员参加,按照装箱清单对设备进行下列项目检查,并作出记录:1)检查包装箱号、箱数及包装状况;2)核对电梯设备名称、型号、规格及合同号;3)清点随机文件、专用工具及零散部件,进行主机、附属设备及零部件的外观检查,并核实零部件规格、品种、数量等;设备的备品、配件和暂时不安装的零件,应采取适当的保护措施,妥善保管;(2)检查基础交接,机房内部、井道土建结构及布置必须符合电梯土建布置图的要求;(3)检查基础表面处理、井道检查,井道必须符合下列规定:1)当底坑底面下有人员能达到的空间存在,且对...
