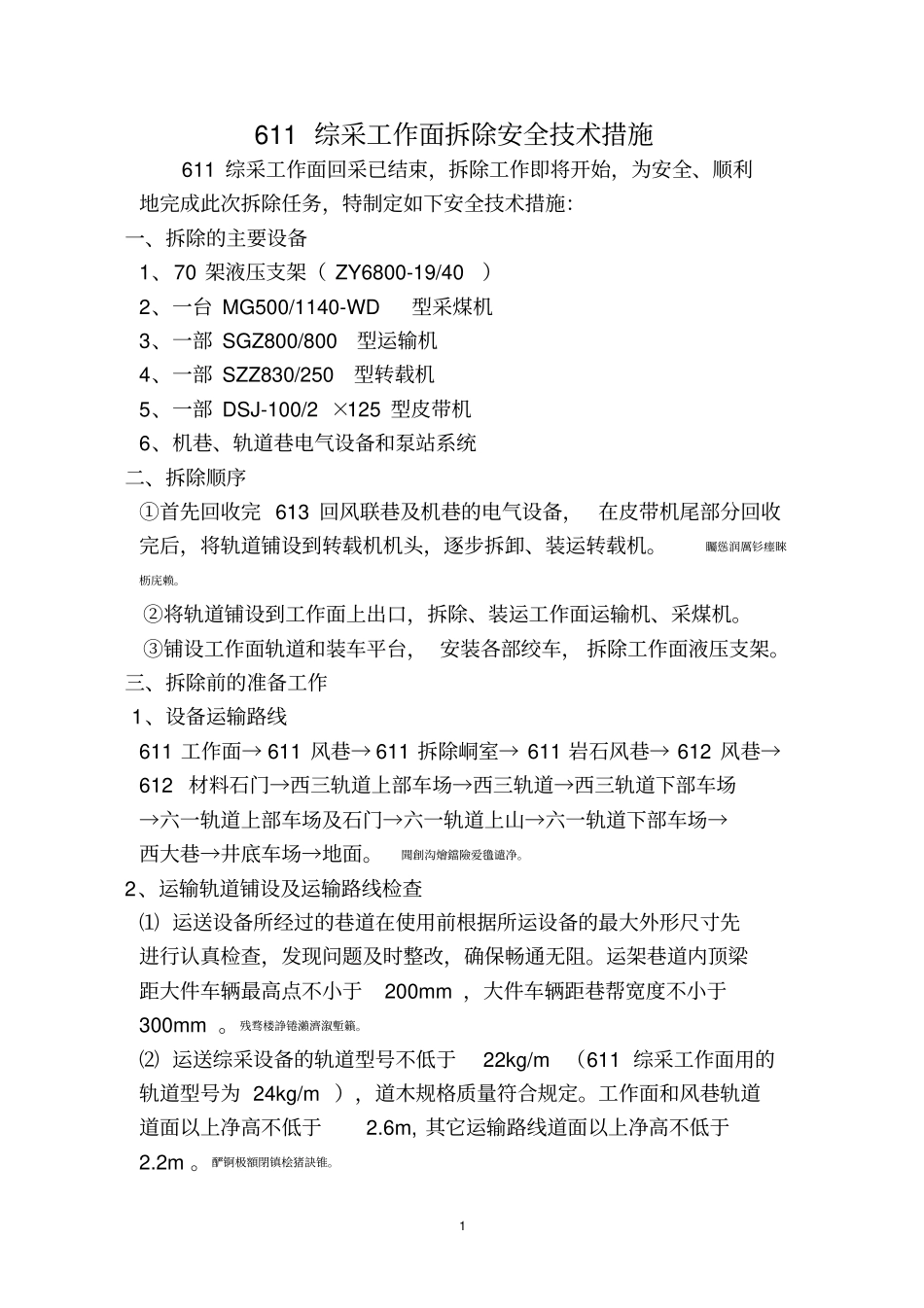

1611综采工作面拆除安全技术措施611综采工作面回采已结束,拆除工作即将开始,为安全、顺利地完成此次拆除任务,特制定如下安全技术措施:一、拆除的主要设备1、70架液压支架(ZY6800-19/40)2、一台MG500/1140-WD型采煤机3、一部SGZ800/800型运输机4、一部SZZ830/250型转载机5、一部DSJ-100/2×125型皮带机6、机巷、轨道巷电气设备和泵站系统二、拆除顺序①首先回收完613回风联巷及机巷的电气设备,在皮带机尾部分回收完后,将轨道铺设到转载机机头,逐步拆卸、装运转载机
矚慫润厲钐瘗睞枥庑赖
②将轨道铺设到工作面上出口,拆除、装运工作面运输机、采煤机
③铺设工作面轨道和装车平台,安装各部绞车,拆除工作面液压支架
三、拆除前的准备工作1、设备运输路线611工作面→611风巷→611拆除峒室→611岩石风巷→612风巷→612材料石门→西三轨道上部车场→西三轨道→西三轨道下部车场→六一轨道上部车场及石门→六一轨道上山→六一轨道下部车场→西大巷→井底车场→地面
聞創沟燴鐺險爱氇谴净
2、运输轨道铺设及运输路线检查⑴运送设备所经过的巷道在使用前根据所运设备的最大外形尺寸先进行认真检查,发现问题及时整改,确保畅通无阻
运架巷道内顶梁距大件车辆最高点不小于200mm,大件车辆距巷帮宽度不小于300mm
残骛楼諍锩瀨濟溆塹籟
⑵运送综采设备的轨道型号不低于22kg/m(611综采工作面用的轨道型号为24kg/m),道木规格质量符合规定
工作面和风巷轨道道面以上净高不低于2
6m,其它运输路线道面以上净高不低于2
酽锕极額閉镇桧猪訣锥
2⑶轨道铺设要求:①按中腰线施工,运输轨道要求平、直,实,符合运输专项监察特别要求(轨距:直线段+5mm、-2mm,曲线段加宽后+5mm、-2mm
水平:直线段两股钢轨应水平,误差不大于10mm,曲线段加高后误差
