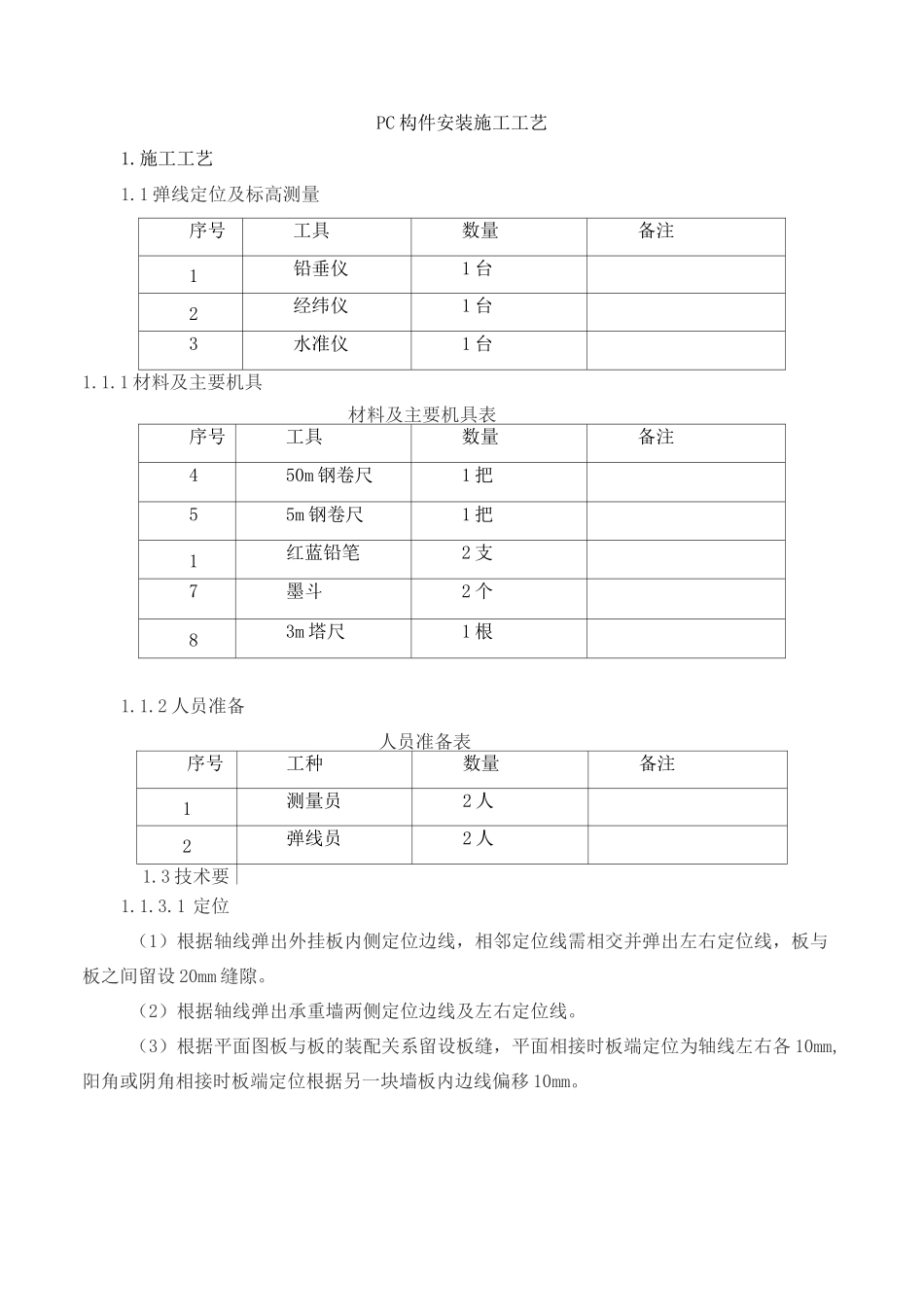

PC构件安装施工工艺1
1弹线定位及标高测量序号工具数量备注1铅垂仪1台2经纬仪1台3水准仪1台1
1材料及主要机具材料及主要机具表序号工具数量备注450m钢卷尺1把55m钢卷尺1把1红蓝铅笔2支7墨斗2个83m塔尺1根1
2人员准备人员准备表序号工种数量备注1测量员2人2弹线员2人1
1定位(1)根据轴线弹出外挂板内侧定位边线,相邻定位线需相交并弹出左右定位线,板与板之间留设20mm缝隙
(2)根据轴线弹出承重墙两侧定位边线及左右定位线
(3)根据平面图板与板的装配关系留设板缝,平面相接时板端定位为轴线左右各10mm,阳角或阴角相接时板端定位根据另一块墙板内边线偏移10mm
(4)必须有专人对轴线及PC件控制边线进行复核

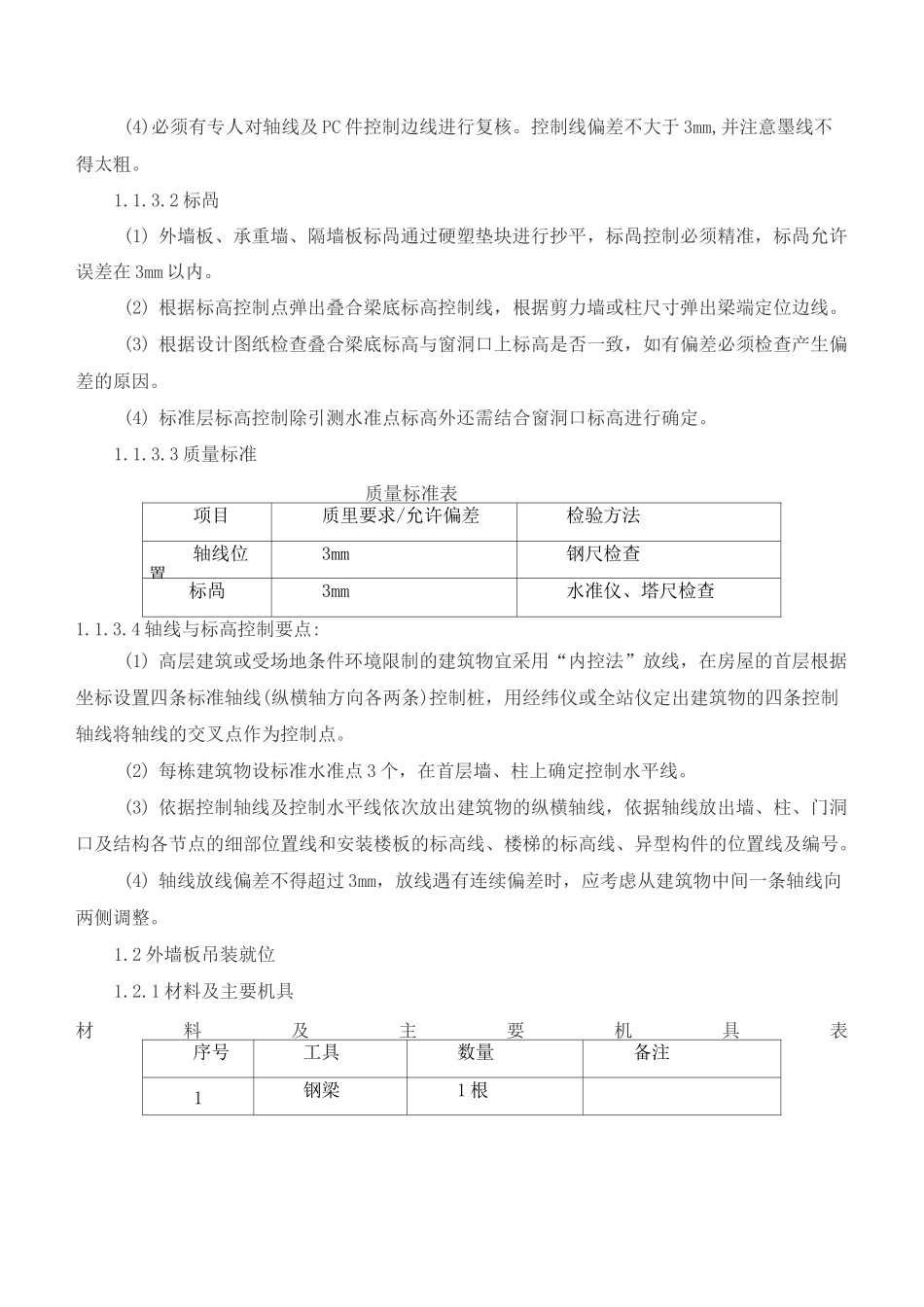

控制线偏差不大于3mm,并注意墨线不得太粗
2标咼(1)外墙板、承重墙、隔墙板标咼通过硬塑垫块进行抄平,标咼控制必须精准,标咼允许误差在3mm以内
(2)根据标高控制点弹出叠合梁底标高控制线,根据剪力墙或柱尺寸弹出梁端定位边线
(3)根据设计图纸检查叠合梁底标高与窗洞口上标高是否一致,如有偏差必须检查产生偏差的原因
(4)标准层标高控制除引测水准点标高外还需结合窗洞口标高进行确定
3质量标准质量标准表项目质里要求/允许偏差检验方法轴线位置3mm钢尺检查标咼3mm水准仪、塔尺检查1
4轴线与标高控制要点:(1)高层建筑或受场地条件环境限制的建筑物宜采用“内控法”放线,在房屋的首层根据坐标设置四条标准轴线(纵横轴方向各两条)控制桩,用经纬仪或全站仪定出建筑物的四条控制轴线将轴线的交叉点作为控制点
(2)每栋建筑物设标准水准点3个,在首层墙、柱上确定控制水平线

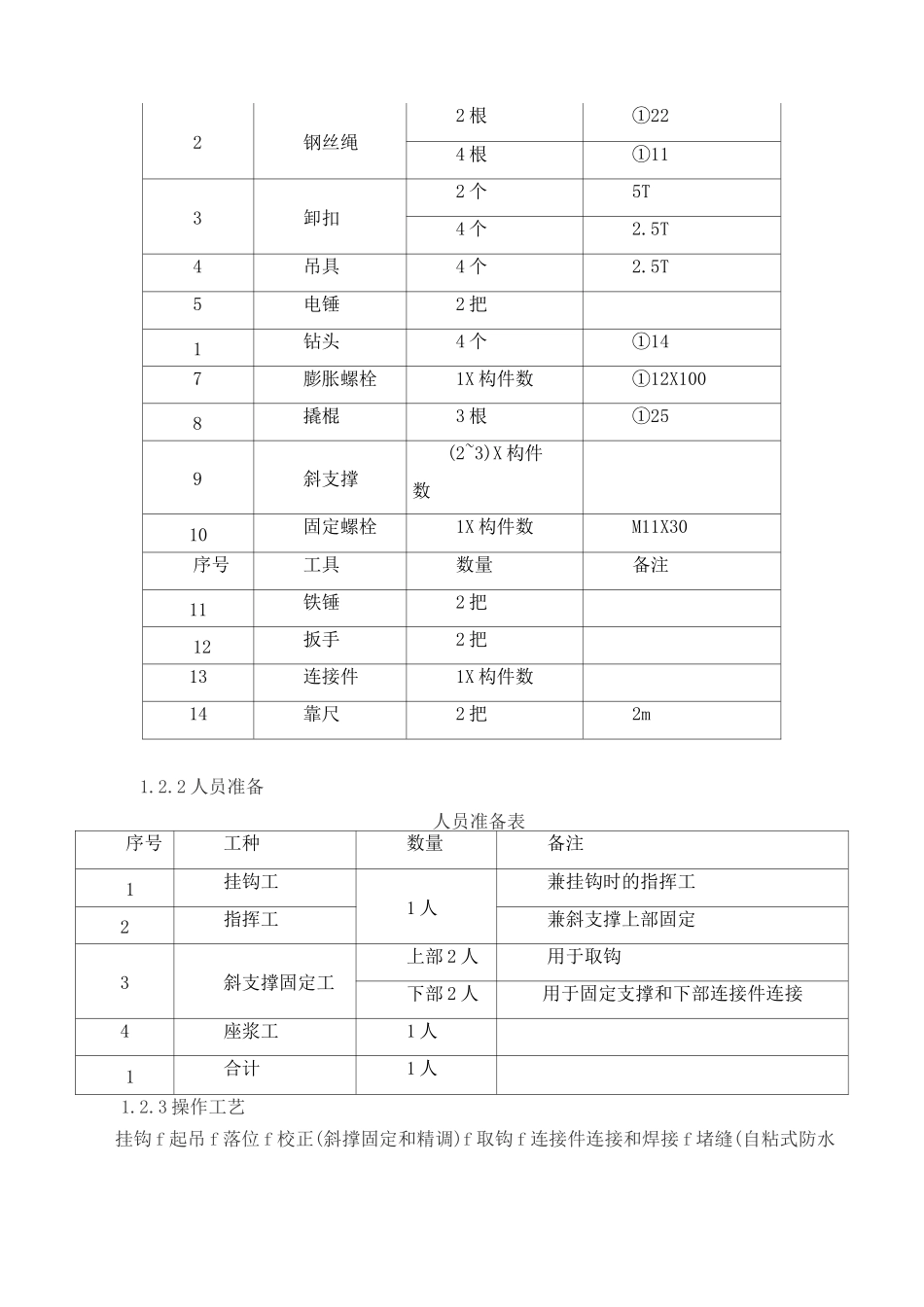

(3)依据控制轴线及控制水平线依次放出建筑物的纵横轴线,依据轴线放出墙、柱、门洞口及结构各节点的细部位置线和安装楼板的标高线、楼梯
