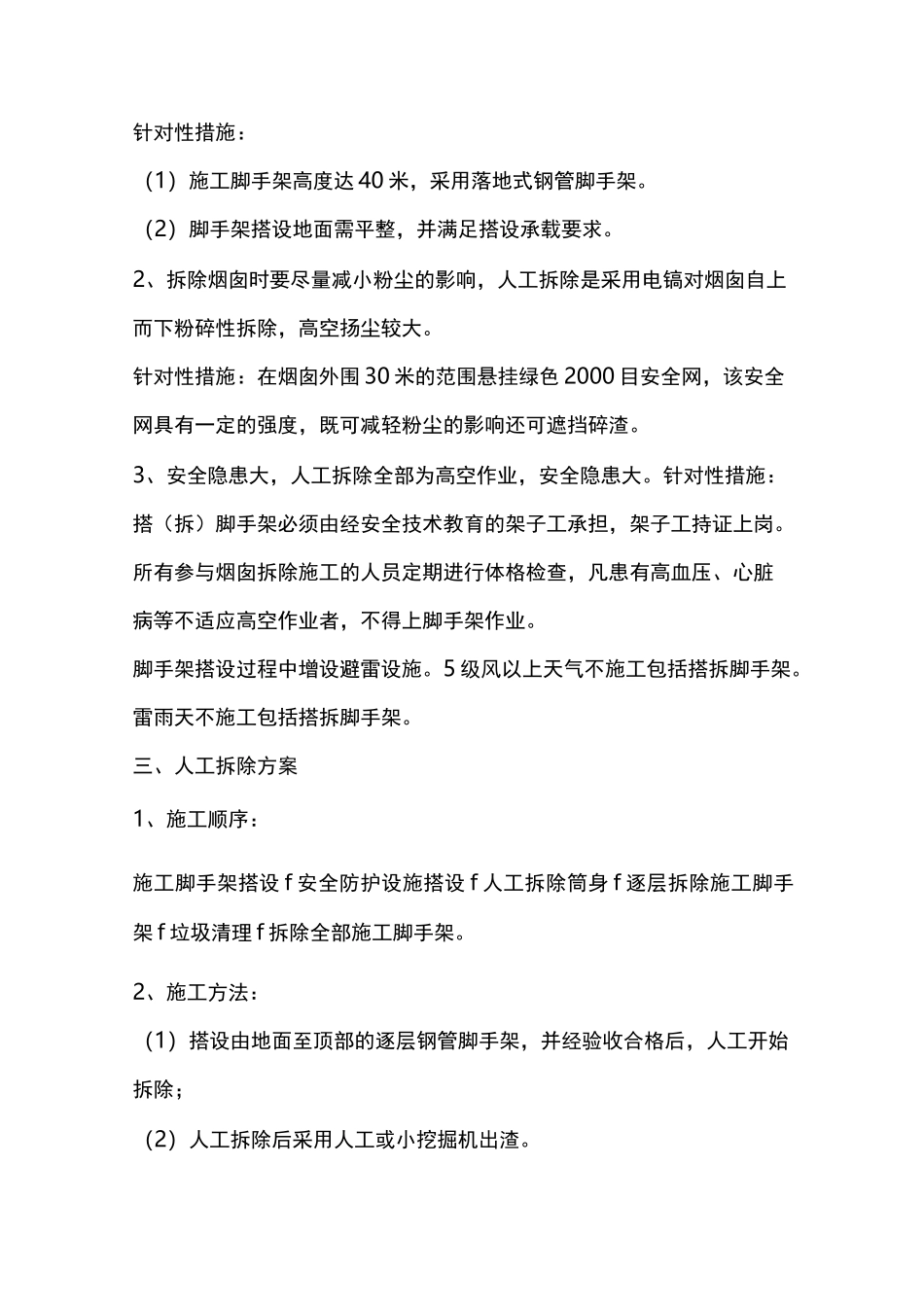

一、编制依据:(1)甲方提供的建筑物平面分布图纸等资料。(2)现场勘察资料、现场建筑物及管线布置、周边环境对拆除工程的要求。(3)住建部:《施工机械安全操作规程》(4)《建筑物、构筑物拆除技术规程》(DBJ08-70-98)(5)市建委、公安局《施工现场防火规定(试行)》(6)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-—2001)(7)《建筑施工高处作业安全技术规范》JGJ80-91。(8)《建筑施工安全检查标准》JGJ59-99(9)《钢管脚手架扣件标准》GB1583二、工程概况:木材所中试基地锅炉烟囱高度40m,底部直径3.67m,顶口直径1米,砖砌结构,因建设需要拟拆除。烟囱四周环境如下:东边为中试基地围墙,烟囱距围墙约5米;西北边6m有彩钢棚及附属房;南边4m为锅炉房;。拆除工程特点及针对性措施:1、拆除烟囱高度达40米,筒身为砖砌结构,结构坚固,采用人工拆除需在烟囱内部搭施工脚手架。搭设38.5米落地式施工脚手架,人工拆除采用的工具主要为大功率电镐。从地面施工用配电箱接入电源。针对性措施:(1)施工脚手架高度达40米,采用落地式钢管脚手架。(2)脚手架搭设地面需平整,并满足搭设承载要求。2、拆除烟囱时要尽量减小粉尘的影响,人工拆除是采用电镐对烟囱自上而下粉碎性拆除,高空扬尘较大。针对性措施:在烟囱外围30米的范围悬挂绿色2000目安全网,该安全网具有一定的强度,既可减轻粉尘的影响还可遮挡碎渣。3、安全隐患大,人工拆除全部为高空作业,安全隐患大。针对性措施:搭(拆)脚手架必须由经安全技术教育的架子工承担,架子工持证上岗。所有参与烟囱拆除施工的人员定期进行体格检查,凡患有高血压、心脏病等不适应高空作业者,不得上脚手架作业。脚手架搭设过程中增设避雷设施。5级风以上天气不施工包括搭拆脚手架。雷雨天不施工包括搭拆脚手架。三、人工拆除方案1、施工顺序:施工脚手架搭设f安全防护设施搭设f人工拆除筒身f逐层拆除施工脚手架f垃圾清理f拆除全部施工脚手架。2、施工方法:(1)搭设由地面至顶部的逐层钢管脚手架,并经验收合格后,人工开始拆除;(2)人工拆除后采用人工或小挖掘机出渣。(3)施工人员立在脚手架上,安全带挂在钢管上后,用电镐、手锤由外向内将筒体逐块拆除,使碴块全由筒体外部落下;(4)晚上严禁拆除作业,晚上可安排清渣,利于白天继续拆除。严禁拆除与清渣同时进行;(5)脚手架随施工面的降低同时降低,但脚手架必须始终保持低于施工面1.4米至1.8米,以保证施工人员安全;(6)边拆边切断避雷天线和平台(截断长度不大于1米)。3、主要施工工艺:人工拆除40米烟囱最主要的难点就是施工脚手架的搭设,这是该工程安全施工的关键。3.1落地式扣件钢管脚手架搭设构造:脚手架为井字型脚手架,搭设高度为38.5米,20米以下采用双管立杆,20米以上采用单管立杆,苔设尺寸为:内外立杆中心距1.05m,步距高为1.6m,离地面0.2m处设置纵向及横向扫地杆,横杆必须抵住烟囱内墙壁,每三层设置穿墙杆,两端用扣件紧固,以防滑出。4、脚手架苔设步骤:4.1在搭设脚手架前,应做好以下准备工作:a、材料准备(1)脚手架所有钢管均采用^48x3.5的钢管,重量控制在每根25kg以内,便于操作。(2)所用钢管应表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管外径、壁厚、断面等的偏差均应符合规范要求。所用旧钢管表面锈蚀深度、弯曲变形程度应符合规范规定。所有钢管均应涂刷色标。(3)所用扣件应使用正规厂家产品,扣件使用前应进行检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。(4)竹笆脚手板宜采用毛竹制作,竹笆应完好无破损。(5)所有构配件应按品种、规格分类,推放整齐、平稳,堆放场地不得有积水。(6)所有进场钢管、扣件、脚手板必须进行检查验收,不合格产品不得使用于本工程。b、搭设前进行安全技术交底。施工员应按施工方案有关脚手架搭设的要求,逐级向架设和使用人员进行安全技术交底。C、搭设前清除地面杂物,平整搭设场地,并使排水畅通。4.2搭设a、底座安放:(1)根据现场情况,立杆底座采用10mm钢板直接仰铺在混凝土地坪上。(3)槽钢必须仰铺平稳,不得悬...
