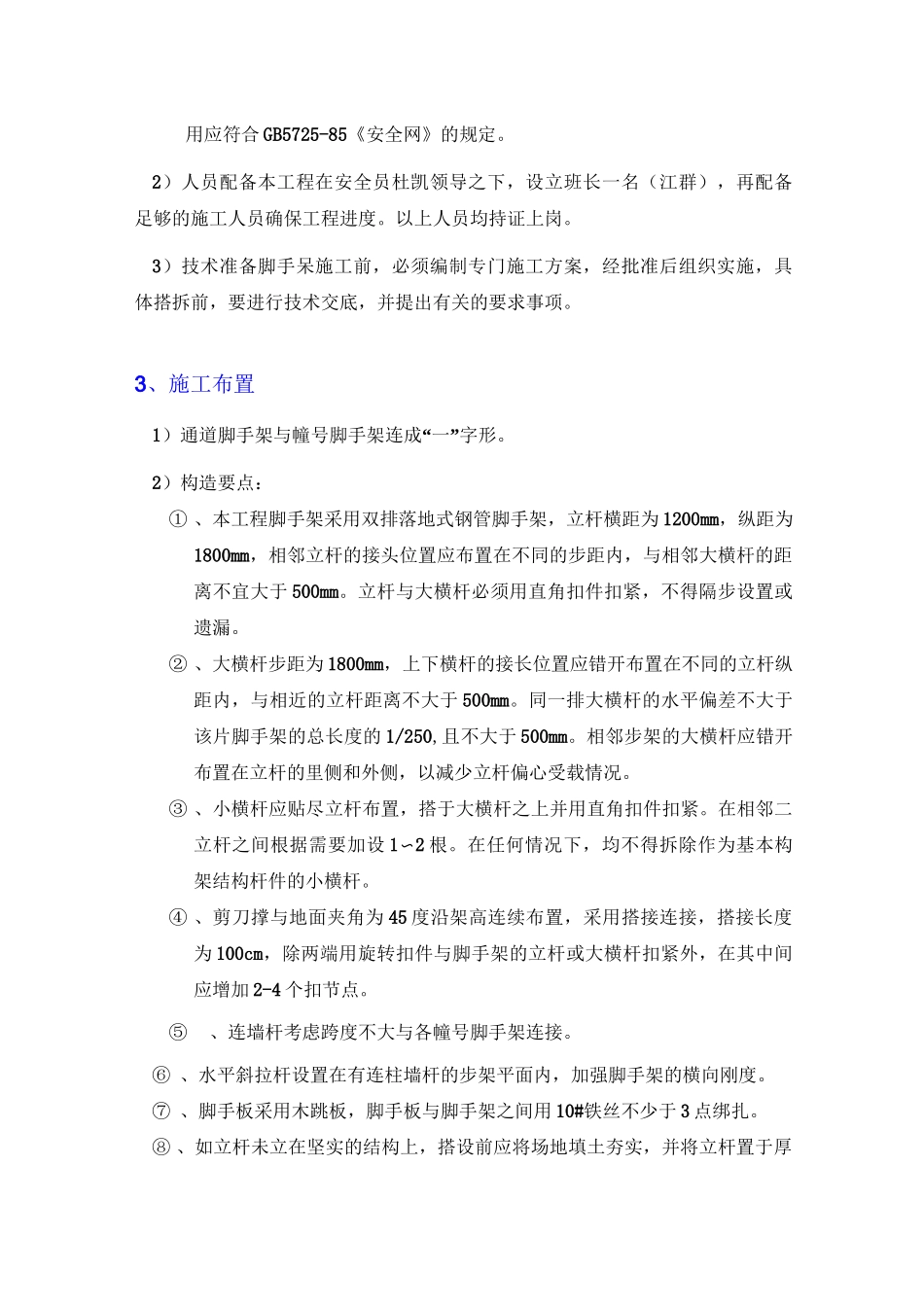

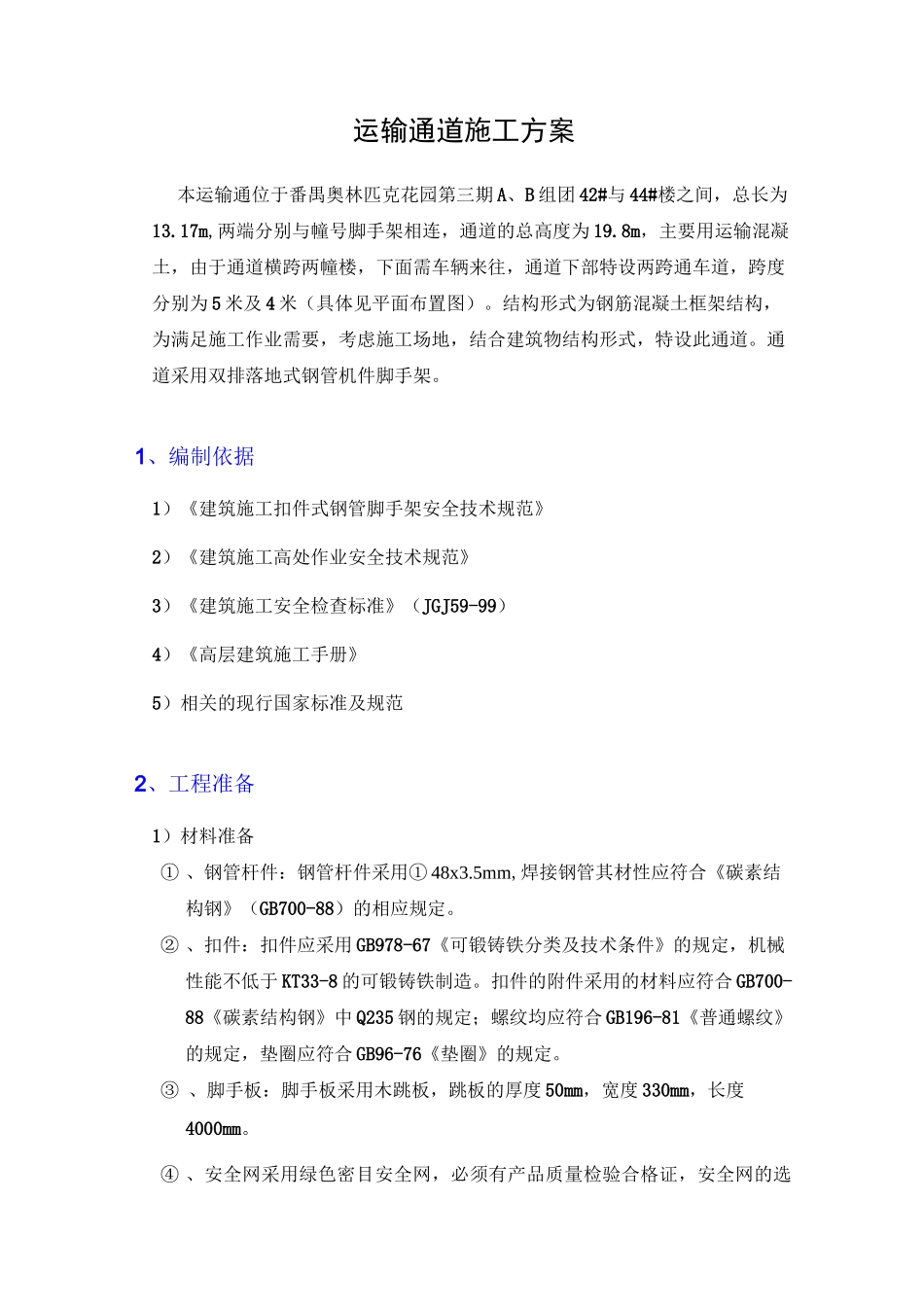

运输通道施工方案本运输通位于番禺奥林匹克花园第三期A、B组团42#与44#楼之间,总长为13
17m,两端分别与幢号脚手架相连,通道的总高度为19
8m,主要用运输混凝土,由于通道横跨两幢楼,下面需车辆来往,通道下部特设两跨通车道,跨度分别为5米及4米(具体见平面布置图)
结构形式为钢筋混凝土框架结构,为满足施工作业需要,考虑施工场地,结合建筑物结构形式,特设此通道
通道采用双排落地式钢管机件脚手架
1、编制依据1)《建筑施工扣件式钢管脚手架安全技术规范》2)《建筑施工高处作业安全技术规范》3)《建筑施工安全检查标准》(JGJ59-99)4)《高层建筑施工手册》5)相关的现行国家标准及规范2、工程准备1)材料准备①、钢管杆件:钢管杆件采用①48x3
5mm,焊接钢管其材性应符合《碳素结构钢》(GB700-88)的相应规定
②、扣件:扣件应采用GB978-67《可锻铸铁分类及技术条件》的规定,机械性能不低于KT33-8的可锻铸铁制造
扣件的附件采用的材料应符合GB700-88《碳素结构钢》中Q235钢的规定;螺纹均应符合GB196-81《普通螺纹》的规定,垫圈应符合GB96-76《垫圈》的规定
③、脚手板:脚手板采用木跳板,跳板的厚度50mm,宽度330mm,长度4000mm
④、安全网采用绿色密目安全网,必须有产品质量检验合格证,安全网的选用应符合GB5725-85《安全网》的规定
2)人员配备本工程在安全员杜凯领导之下,设立班长一名(江群),再配备足够的施工人员确保工程进度
以上人员均持证上岗
3)技术准备脚手呆施工前,必须编制专门施工方案,经批准后组织实施,具体搭拆前,要进行技术交底,并提出有关的要求事项
3、施工布置1)通道脚手架与幢号脚手架连成“一”字形

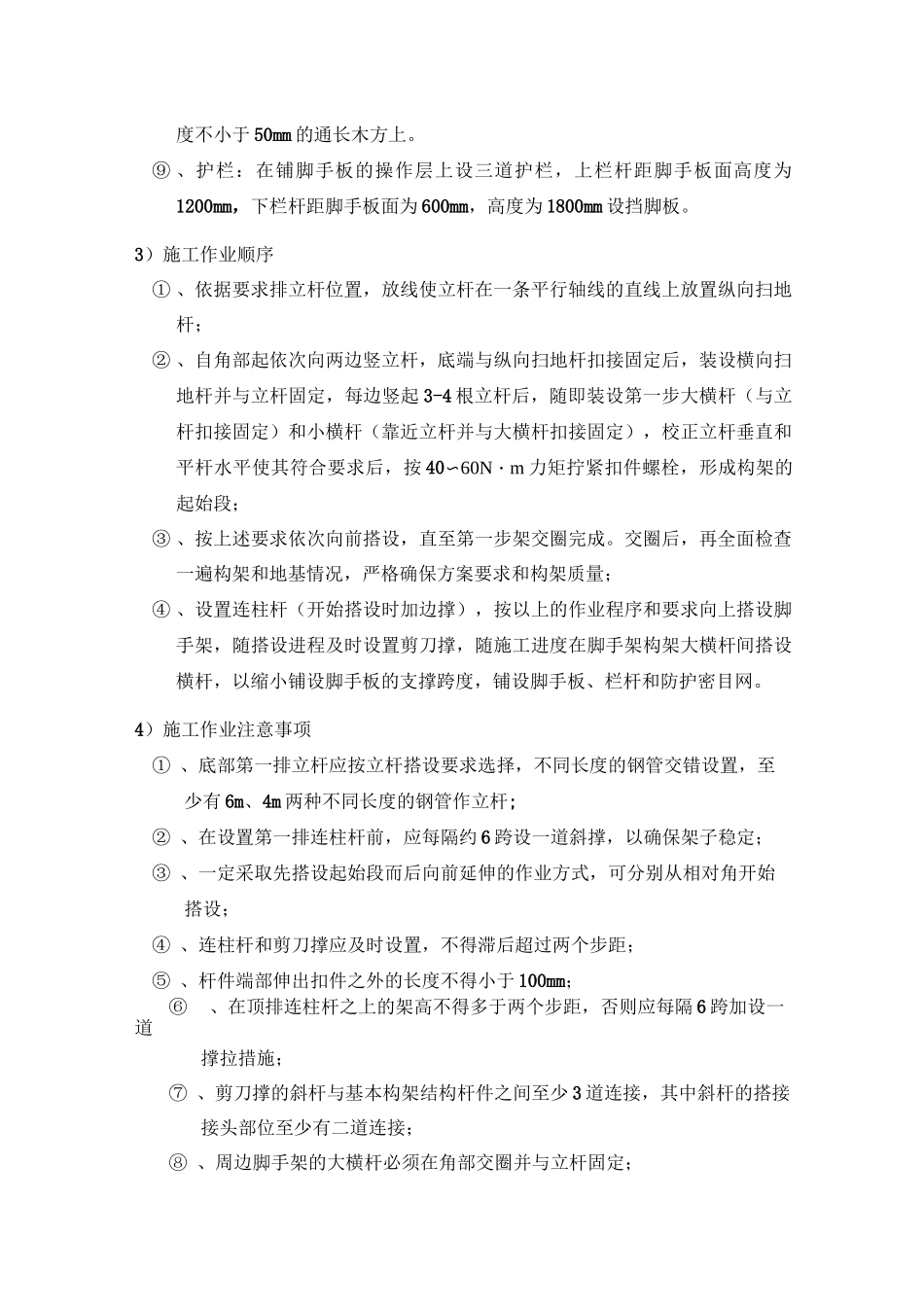

2)构造要点:①、本工程脚手架采用双排落地式钢管脚手架,立杆横距为1200mm,纵距为1800mm,相邻立杆的接
