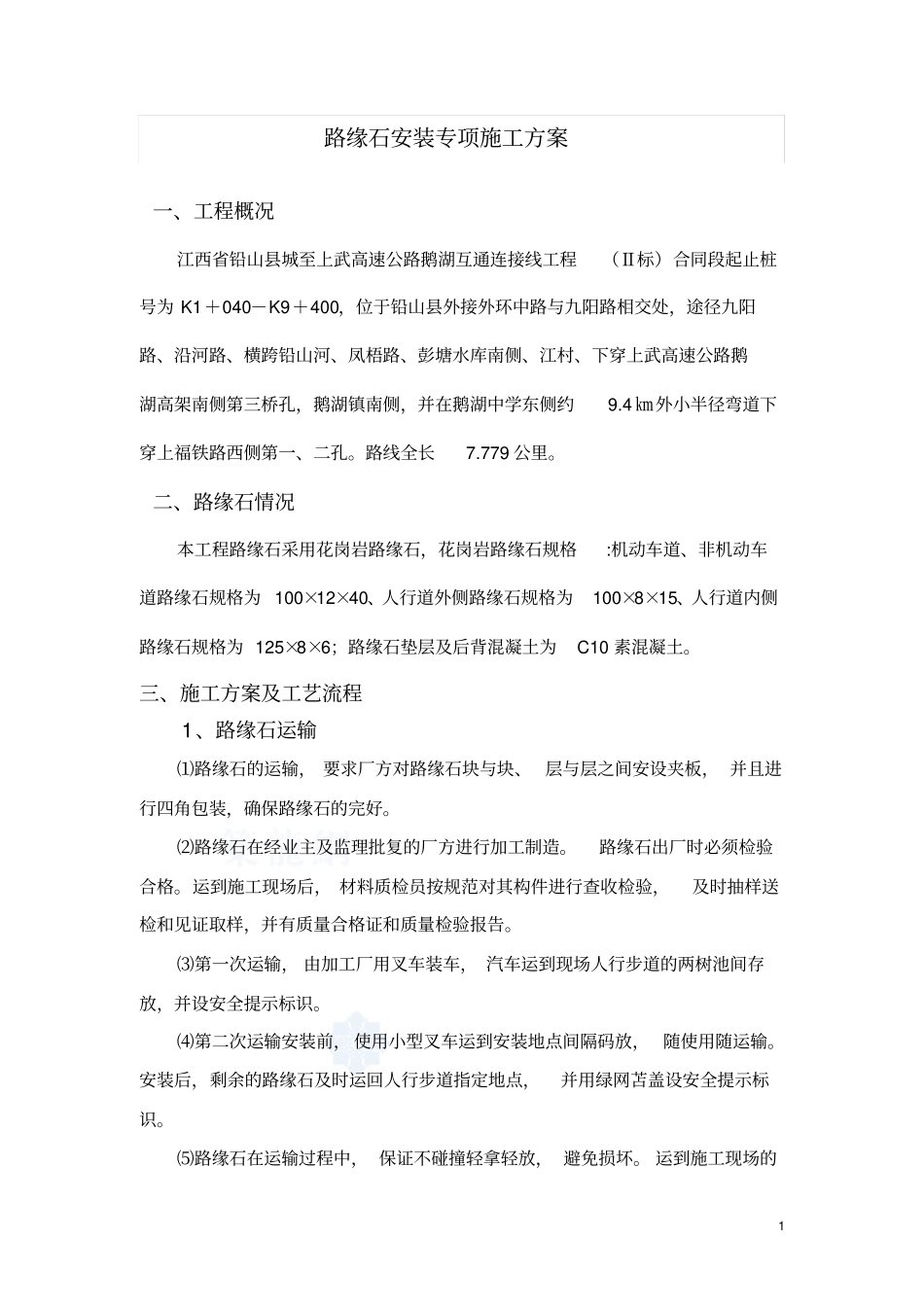

0铅山县城至上武高速公路鹅湖互通连接线工程Ⅱ标段路缘石安装专项施工方案编制人:审核人:金光道建设工程集团有限公司二O一四年七月二十四日1路缘石安装专项施工方案一、工程概况江西省铅山县城至上武高速公路鹅湖互通连接线工程(Ⅱ标)合同段起止桩号为K1+040-K9+400,位于铅山县外接外环中路与九阳路相交处,途径九阳路、沿河路、横跨铅山河、凤梧路、彭塘水库南侧、江村、下穿上武高速公路鹅湖高架南侧第三桥孔,鹅湖镇南侧,并在鹅湖中学东侧约9
4㎞外小半径弯道下穿上福铁路西侧第一、二孔
二、路缘石情况本工程路缘石采用花岗岩路缘石,花岗岩路缘石规格:机动车道、非机动车道路缘石规格为100×12×40、人行道外侧路缘石规格为100×8×15、人行道内侧路缘石规格为125×8×6;路缘石垫层及后背混凝土为C10素混凝土
三、施工方案及工艺流程1、路缘石运输⑴路缘石的运输,要求厂方对路缘石块与块、层与层之间安设夹板,并且进行四角包装,确保路缘石的完好
⑵路缘石在经业主及监理批复的厂方进行加工制造
路缘石出厂时必须检验合格
运到施工现场后,材料质检员按规范对其构件进行查收检验,及时抽样送检和见证取样,并有质量合格证和质量检验报告
⑶第一次运输,由加工厂用叉车装车,汽车运到现场人行步道的两树池间存放,并设安全提示标识
⑷第二次运输安装前,使用小型叉车运到安装地点间隔码放,随使用随运输
安装后,剩余的路缘石及时运回人行步道指定地点,并用绿网苫盖设安全提示标识
⑸路缘石在运输过程中,保证不碰撞轻拿轻放,避免损坏
运到施工现场的2路缘石要及时安装

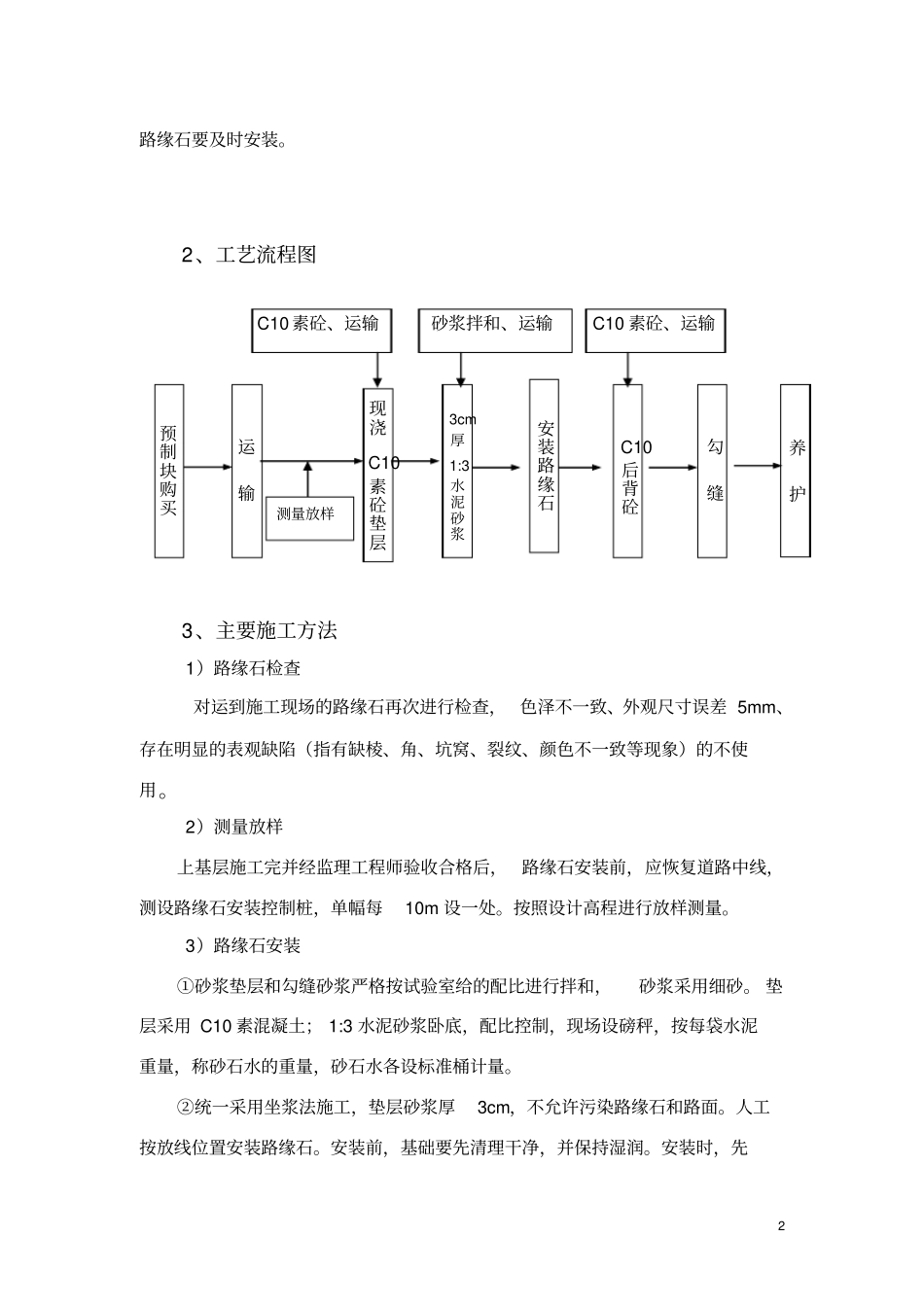

2、工艺流程图3、主要施工方法1)路缘石检查对运到施工现场的路缘石再次进行检查,色泽不一致、外观尺寸误差5mm、存在明显的表观缺陷(指有缺棱、角、坑窝、裂纹、颜色不一致等现象)的不使用
2)测量放样上基层施工完并经监理工程师验收合格后
