土方回填施工技术标准土方回填,系用人力或机械对场地、基槽(坑)和管沟进行分层回填夯实,以保证达到要求的密实度
本节适用于工业与民用建筑场地、基槽(坑)和管沟、室外散水等回填土工程
1施工准备6
1技术准备1施工前,应根据工程特点、填料土质、设计要求的压实系数、施工条件,进行必要的压实试验,确定填料含水量控制范围、铺土厚度、夯实或碾压遍数等参数
根据现场条件确定施工方法
2制施工方案和技术交底,并向施工人员进行技术、质量、安全、环保、文明施工交底
2主要材料1土料:宜优先选用基槽(坑)中挖出的原土,并清除其中的有机杂质和粒径大于50mm的颗粒,含水量应符合设计要求
2石屑:不含有机杂质,最大粒径不大于50mm
3主要机具1人工回填主要机具有:铁锹、手推车、机动翻斗车、蛙式打夯机、木夯、筛子、喷壶等
2机械回填主要机具有:推土机、铲运机、汽车、压路机、羊足碾、平碾、平板振动器等

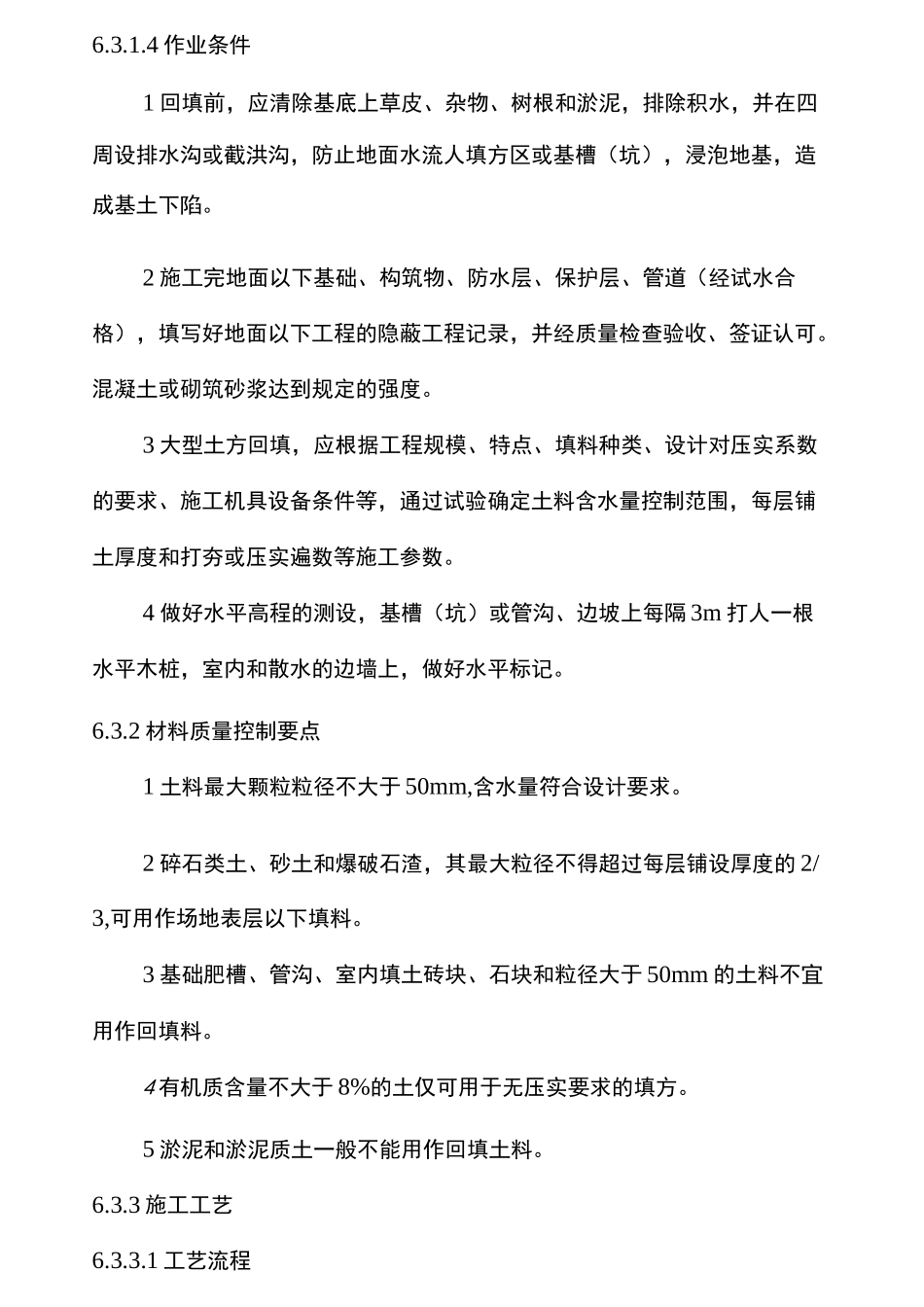

4作业条件1回填前,应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流人填方区或基槽(坑),浸泡地基,造成基土下陷
2施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可
混凝土或砌筑砂浆达到规定的强度
3大型土方回填,应根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定土料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数
4做好水平高程的测设,基槽(坑)或管沟、边坡上每隔3m打人一根水平木桩,室内和散水的边墙上,做好水平标记

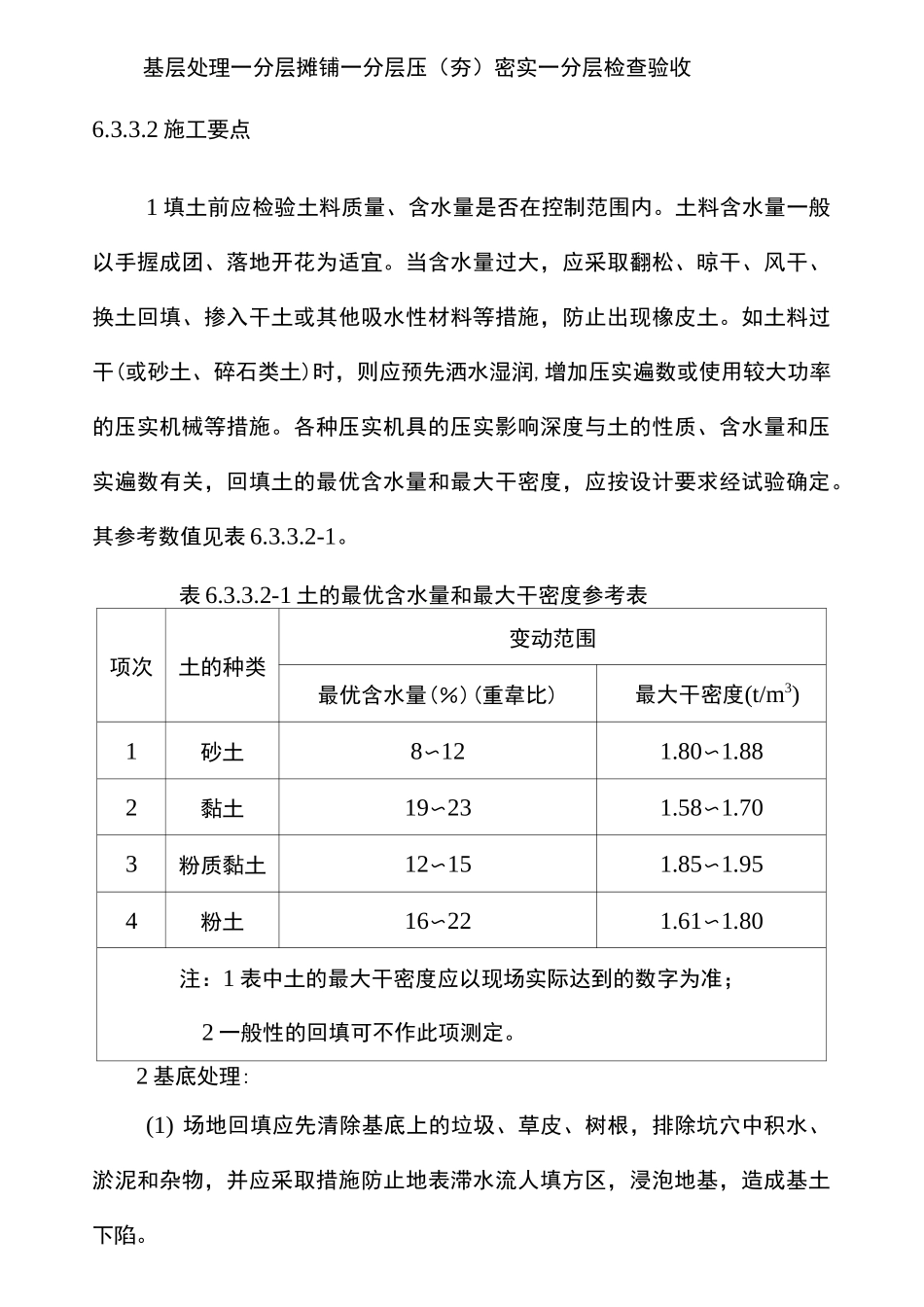

2材料质量控制要点1土料最大颗粒粒径不大于50mm,含水量符合设计要求
2碎石类土、砂土和爆破石渣,其最大粒径不得超过每层铺设厚度的2/3,可用作场地表层以下填料
3基础肥槽、
