1罐区拆除挖掘施工方案一、工程概况:1、工程名称:恩施高桥坝加油站防渗扩能改造工程2、建设单位:中国石油湖北恩施销售分公司3、设计单位:哈尔滨天源石化工程设计有限责任公司4、施工单位:河南亿发建筑工程有限责任公司5、监理单位:大庆励丰工程监理有限公司6、工程地点:湖北省恩施市六角亭高桥坝村龙鳞公路194号7、工程概述加油站现状:本站设有30m3储油罐5具(2汽3柴),储油罐总容积150m3,折合油罐总容积105m3
属二级加油站,采暖采用空调供暖,用水接自来水,用电接市政
8、本次改造内容原罐区拆除新建非承重罐池,更换4具30立方米SF双层储罐(两汽两柴),配套成品防渗漏操作井及复合操作井盖,新做消防器材多功能箱;更换加油机底座,新增两台双枪双油品潜油泵汽油加油机;拆除原卸车平台,修复因施工破损的地坪
双立柱及出入口指示灯箱标牌、减速带
外墙瓷砖清洗,背立面重新粉刷,内墙重新粉刷;屋面重做防水
新做罐区、加油机防雷接地,新做人体静电释放仪和报警器,双层罐检测系统,双层管线渗漏报警装置电缆,新做油罐及加油机电气线路
增加罐区高杆灯
9、作业时间:根据施工进度计划,拟安排在2018年—月—日——日进行罐区拆除作业
二、施工步骤:作业步骤:施工准备一附件、设备拆除、法兰断开、管线封堵一罐区地坪、构筑物拆除、土方开挖一防漂带、接地拆除一埋地管线拆除(罐区内)一卧式油罐拆除吊运
三、施工技术措施1
施工准备1)施工人员进入施工现场后,对施工人员进行三级安全教育
将站区所有强弱电源切断,现场警戒、禁止非施工人员进入现场
(2)消防器材、防护用具配备到位:干粉灭火器2个、铜扳手3把、消防砂2m3、可燃气体探测仪2台、锯弓2把
(3)技术准备:现场施工技术人员熟悉图纸设计要求,了解施工现场条件,预规划2挖出土方堆放位置、吊车站位、车辆进出道路,科学组织、合理安排施工生产

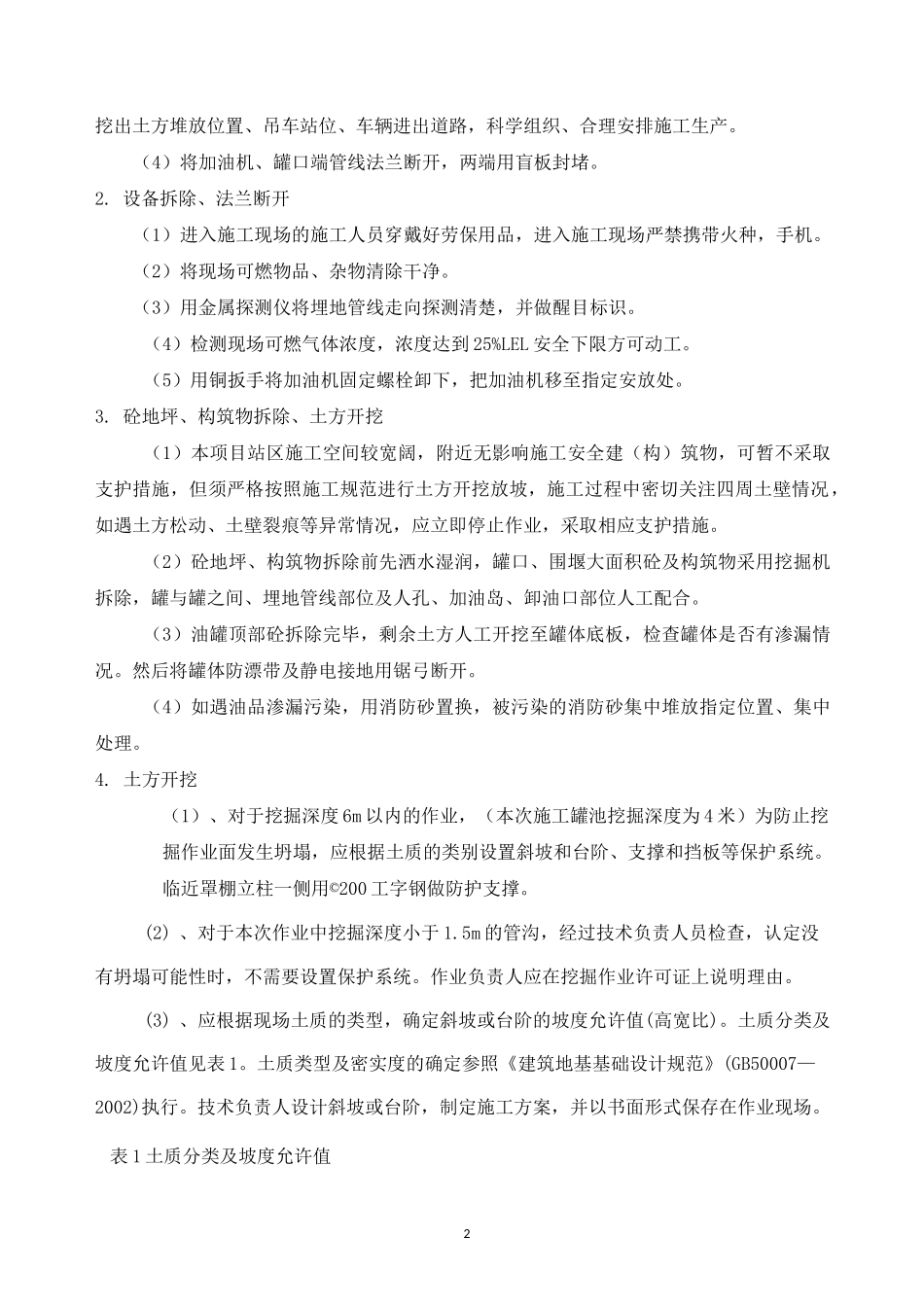

(4)将加油机、罐
