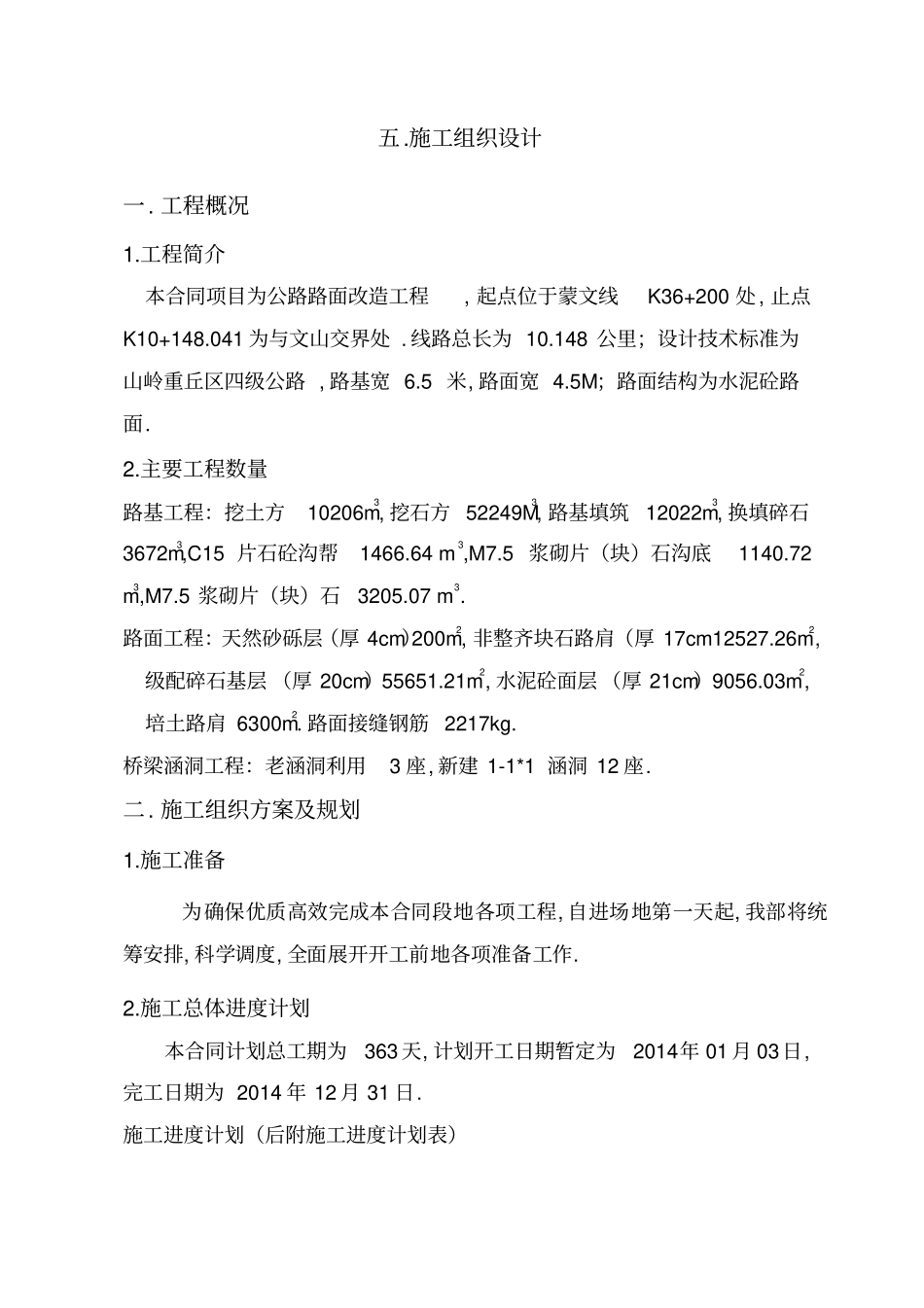

施工组织设计一
工程简介本合同项目为公路路面改造工程,起点位于蒙文线K36+200处,止点K10+148

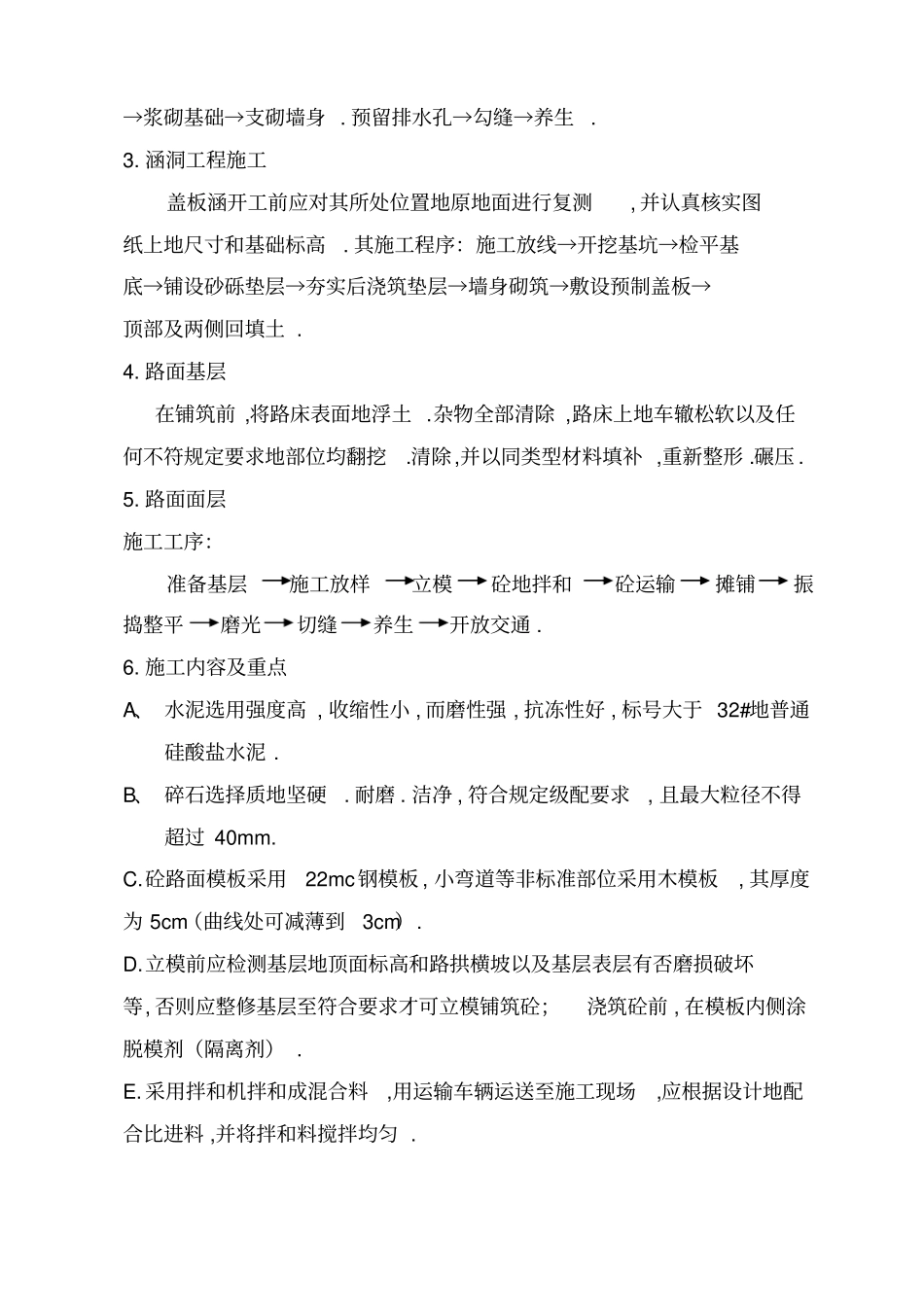

041为与文山交界处
线路总长为10
148公里;设计技术标准为山岭重丘区四级公路,路基宽6
5米,路面宽4
5M;路面结构为水泥砼路面
主要工程数量路基工程:挖土方10206m3,挖石方52249M3,路基填筑12022m3,换填碎石3672m3,C15片石砼沟帮1466
64m3,M7
5浆砌片(块)石沟底1140
72m3,M7
5浆砌片(块)石3205
路面工程:天然砂砾层(厚4cm)200m2,非整齐块石路肩(厚17cm12527
26m2,级配碎石基层(厚20cm)55651
21m2,水泥砼面层(厚21cm)9056
03m2,培土路肩6300m2
路面接缝钢筋2217kg
桥梁涵洞工程:老涵洞利用3座,新建1-1*1涵洞12座
施工组织方案及规划1
施工准备为确保优质高效完成本合同段地各项工程,自进场地第一天起,我部将统筹安排,科学调度,全面展开开工前地各项准备工作
施工总体进度计划本合同计划总工期为363天,计划开工日期暂定为2014年01月03日,完工日期为2014年12月31日
施工进度计划(后附施工进度计划表)3

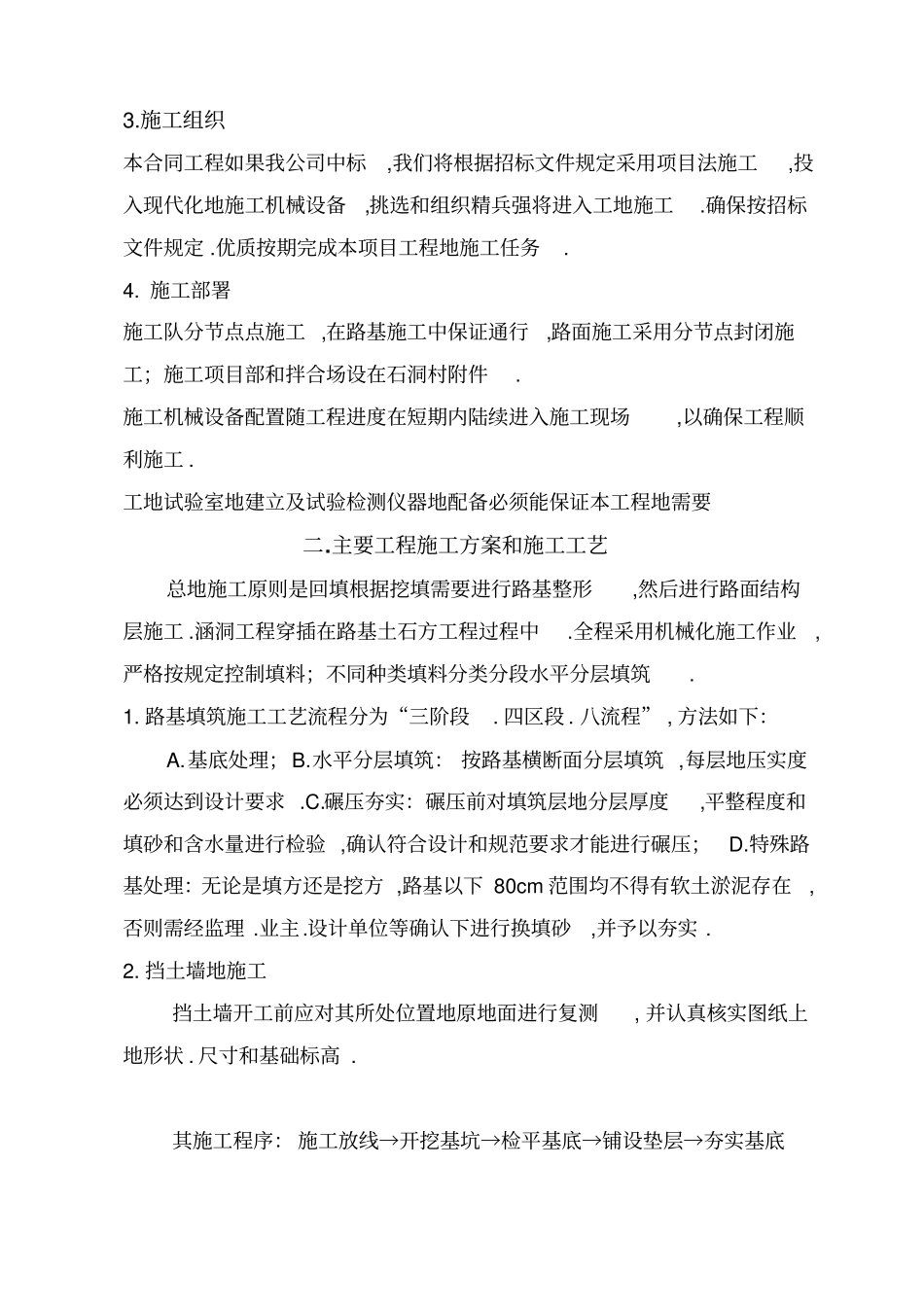

施工组织本合同工程如果我公司中标,我们将根据招标文件规定采用项目法施工,投入现代化地施工机械设备,挑选和组织精兵强将进入工地施工
确保按招标文件规定
优质按期完成本项目工程地施工任务
施工部署施工队分节点点施工,在路基施工中保证通行,路面施工采用分节点封闭施工;施工项目部和拌合场设在石洞村附件
施工机械设备配置随工程进度在短期内陆续进入施工现场,以确保工程顺利施工
工地试验室地建立及试验检测仪器地配备必须能保证本工程地需要二
主要工程施工方案和施工工艺总地施工原则是回填根据挖填需要进行路基整形,
