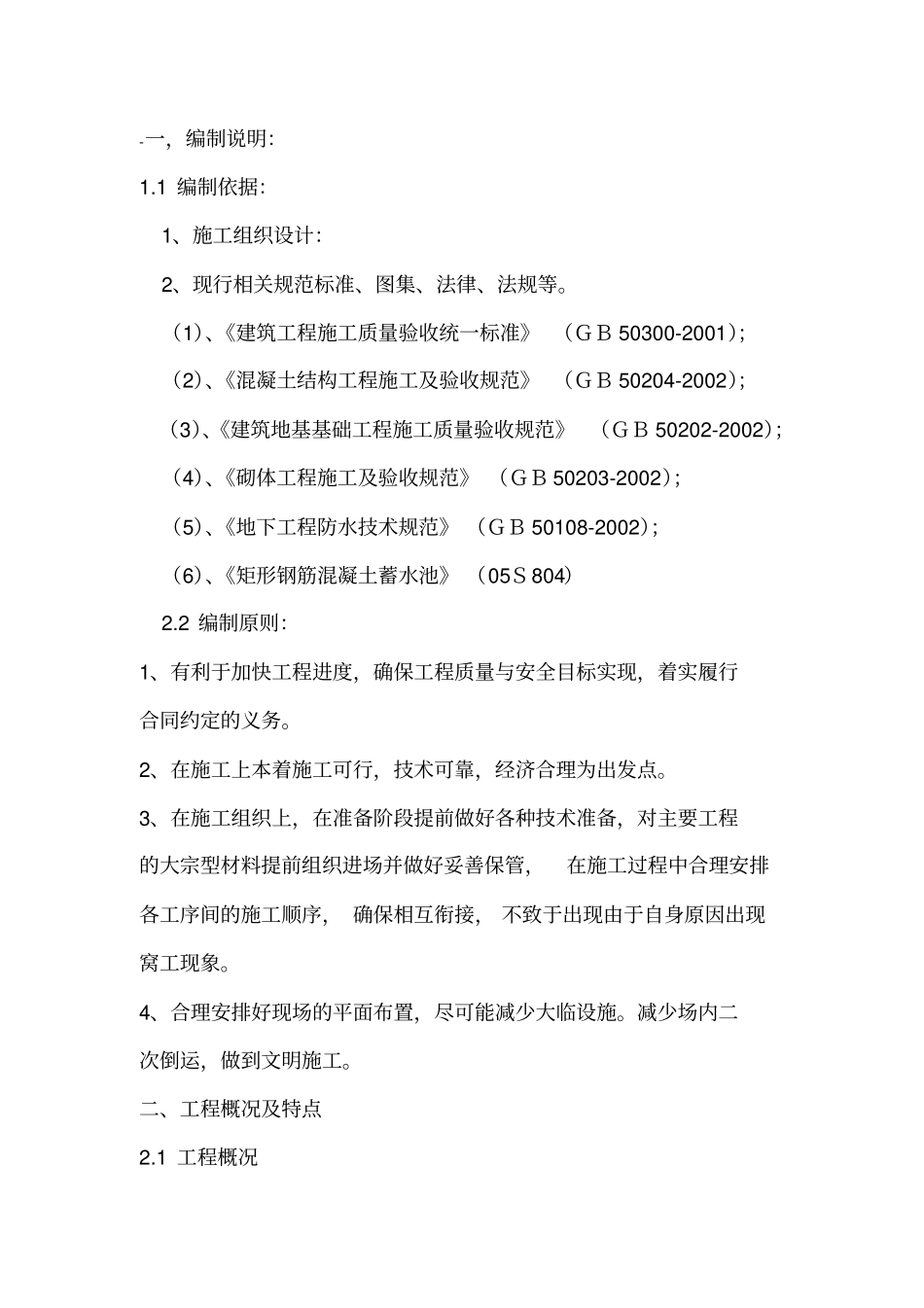

-一,编制说明:1
1编制依据:1、施工组织设计:2、现行相关规范标准、图集、法律、法规等
(1)、《建筑工程施工质量验收统一标准》(GB50300-2001);(2)、《混凝土结构工程施工及验收规范》(GB50204-2002);(3)、《建筑地基基础工程施工质量验收规范》(GB50202-2002);(4)、《砌体工程施工及验收规范》(GB50203-2002);(5)、《地下工程防水技术规范》(GB50108-2002);(6)、《矩形钢筋混凝土蓄水池》(05S804)2
2编制原则:1、有利于加快工程进度,确保工程质量与安全目标实现,着实履行合同约定的义务
2、在施工上本着施工可行,技术可靠,经济合理为出发点
3、在施工组织上,在准备阶段提前做好各种技术准备,对主要工程的大宗型材料提前组织进场并做好妥善保管,在施工过程中合理安排各工序间的施工顺序,确保相互衔接,不致于出现由于自身原因出现窝工现象
4、合理安排好现场的平面布置,尽可能减少大临设施
减少场内二次倒运,做到文明施工
二、工程概况及特点2

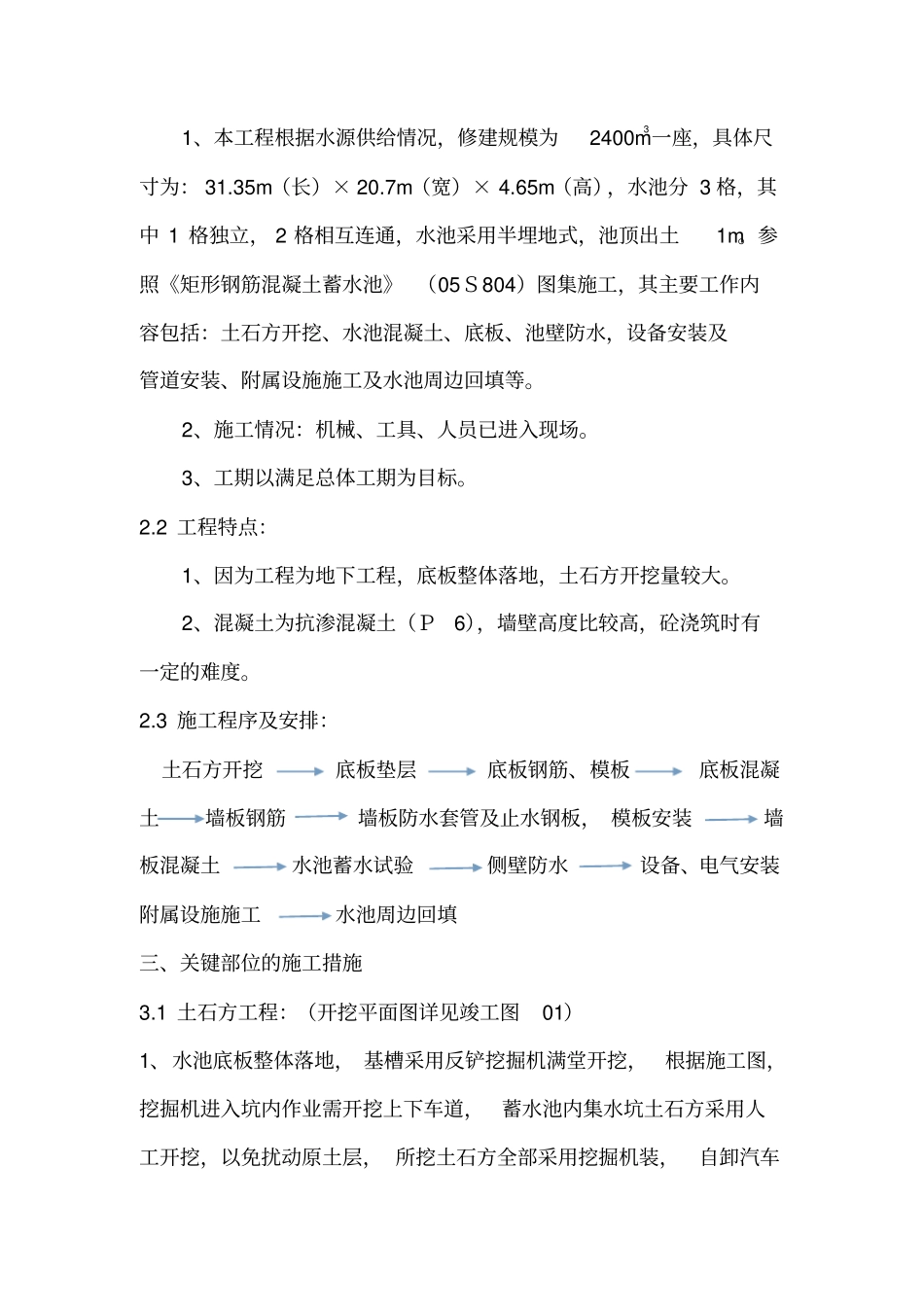

1工程概况1、本工程根据水源供给情况,修建规模为2400m3一座,具体尺寸为:31
35m(长)×20
7m(宽)×4
65m(高),水池分3格,其中1格独立,2格相互连通,水池采用半埋地式,池顶出土1m
参照《矩形钢筋混凝土蓄水池》(05S804)图集施工,其主要工作内容包括:土石方开挖、水池混凝土、底板、池壁防水,设备安装及管道安装、附属设施施工及水池周边回填等
2、施工情况:机械、工具、人员已进入现场
3、工期以满足总体工期为目标
2工程特点:1、因为工程为地下工程,底板整体落地,土石方开挖量较大
2、混凝土为抗渗混凝土(P6),墙壁高度比较高,砼浇筑时有一定的难度

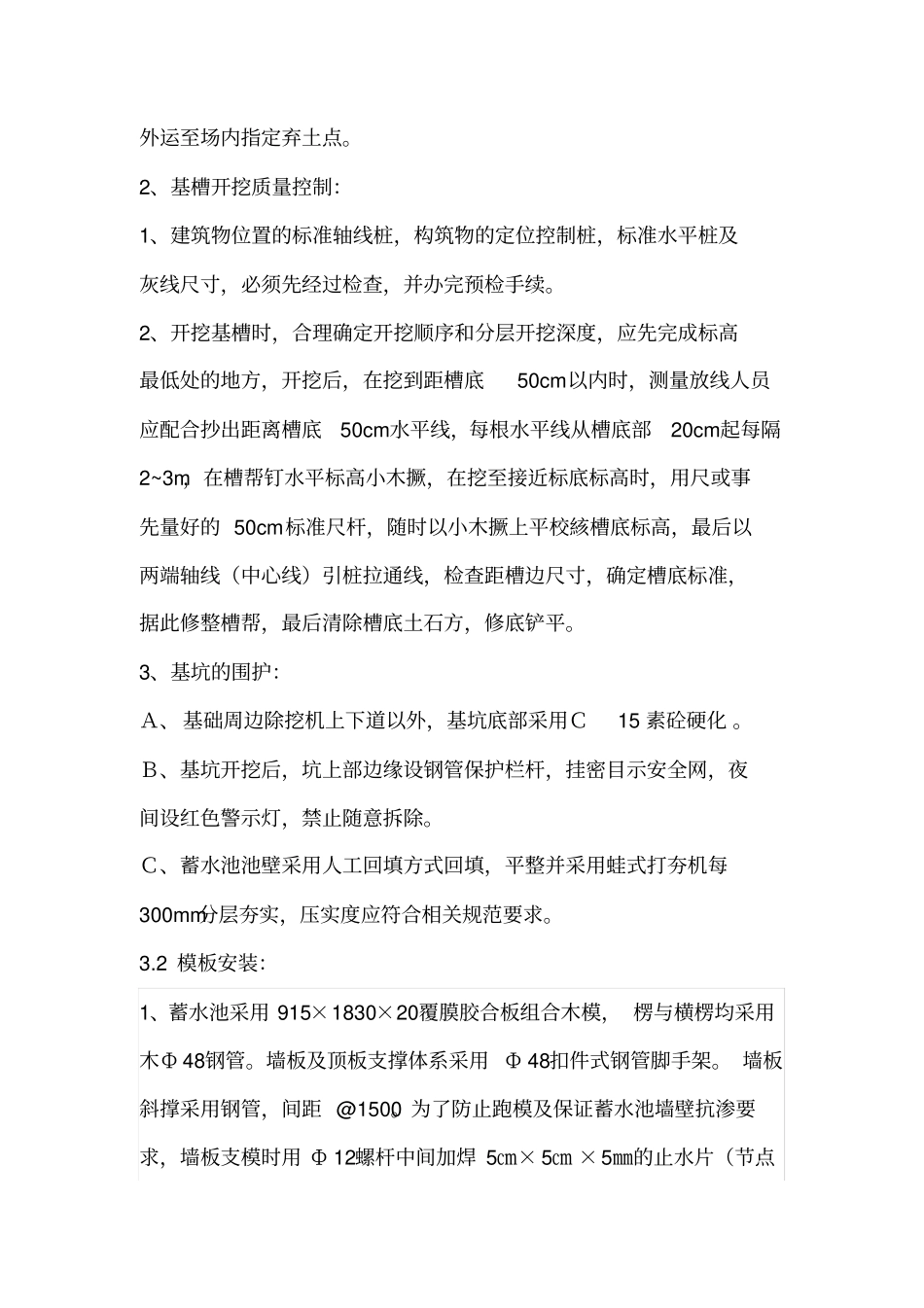

3施工程序及安排:土石方开挖底板垫层底板钢筋、模板底板混凝土墙板钢筋墙板防水套管及止水钢板,
