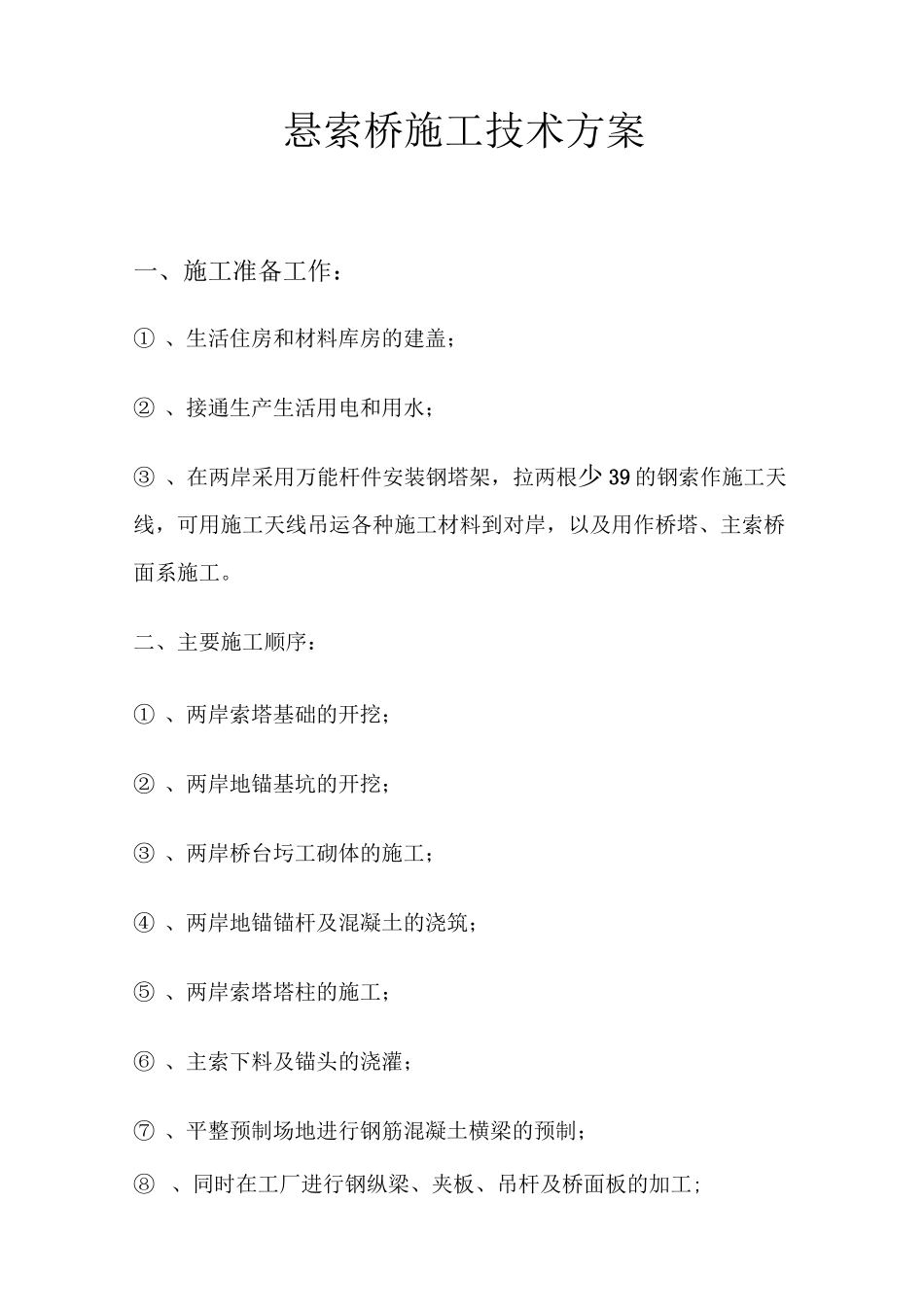

悬索桥施工技术方案一、施工准备工作:①、生活住房和材料库房的建盖;②、接通生产生活用电和用水;③、在两岸采用万能杆件安装钢塔架,拉两根少39的钢索作施工天线,可用施工天线吊运各种施工材料到对岸,以及用作桥塔、主索桥面系施工

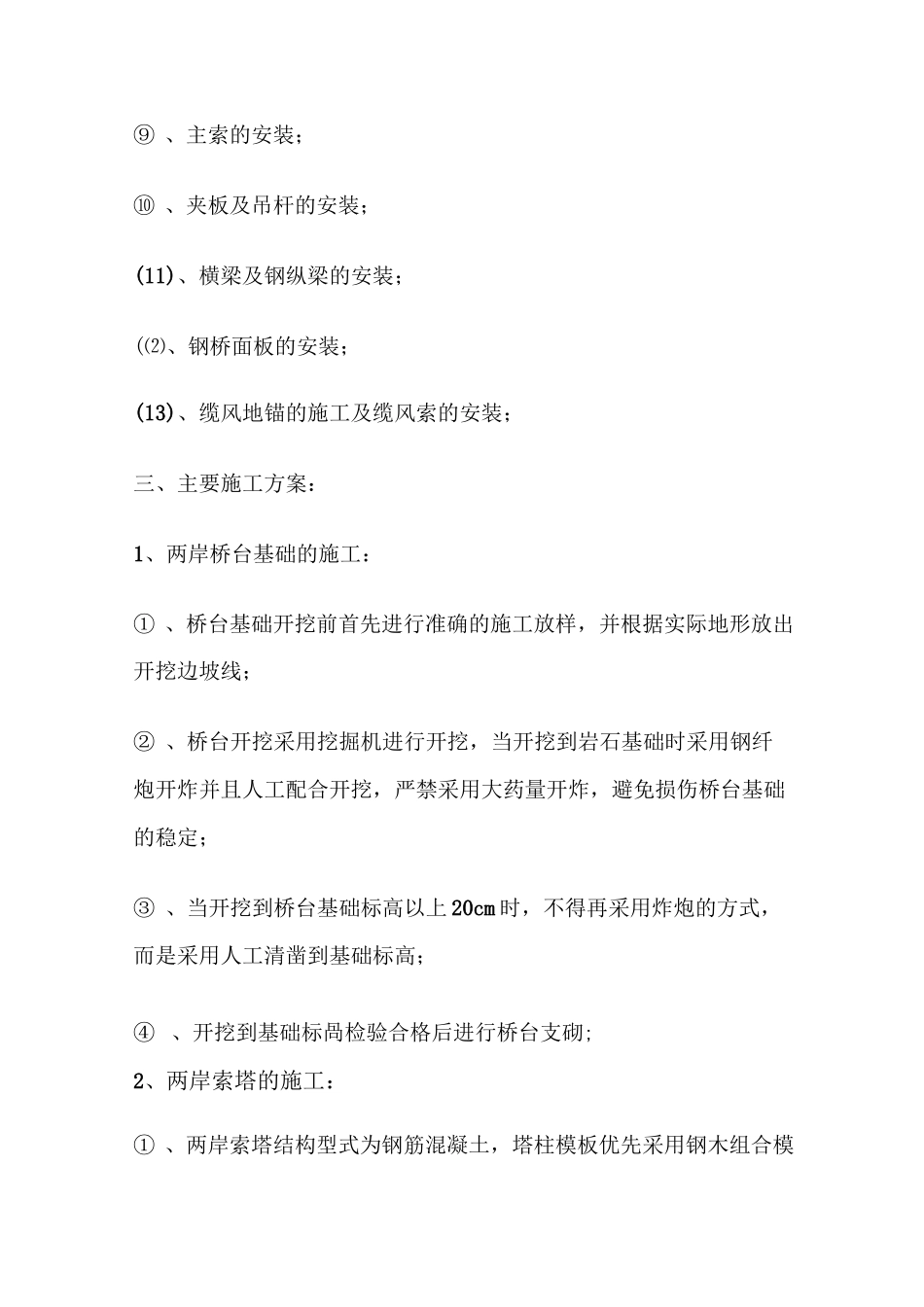

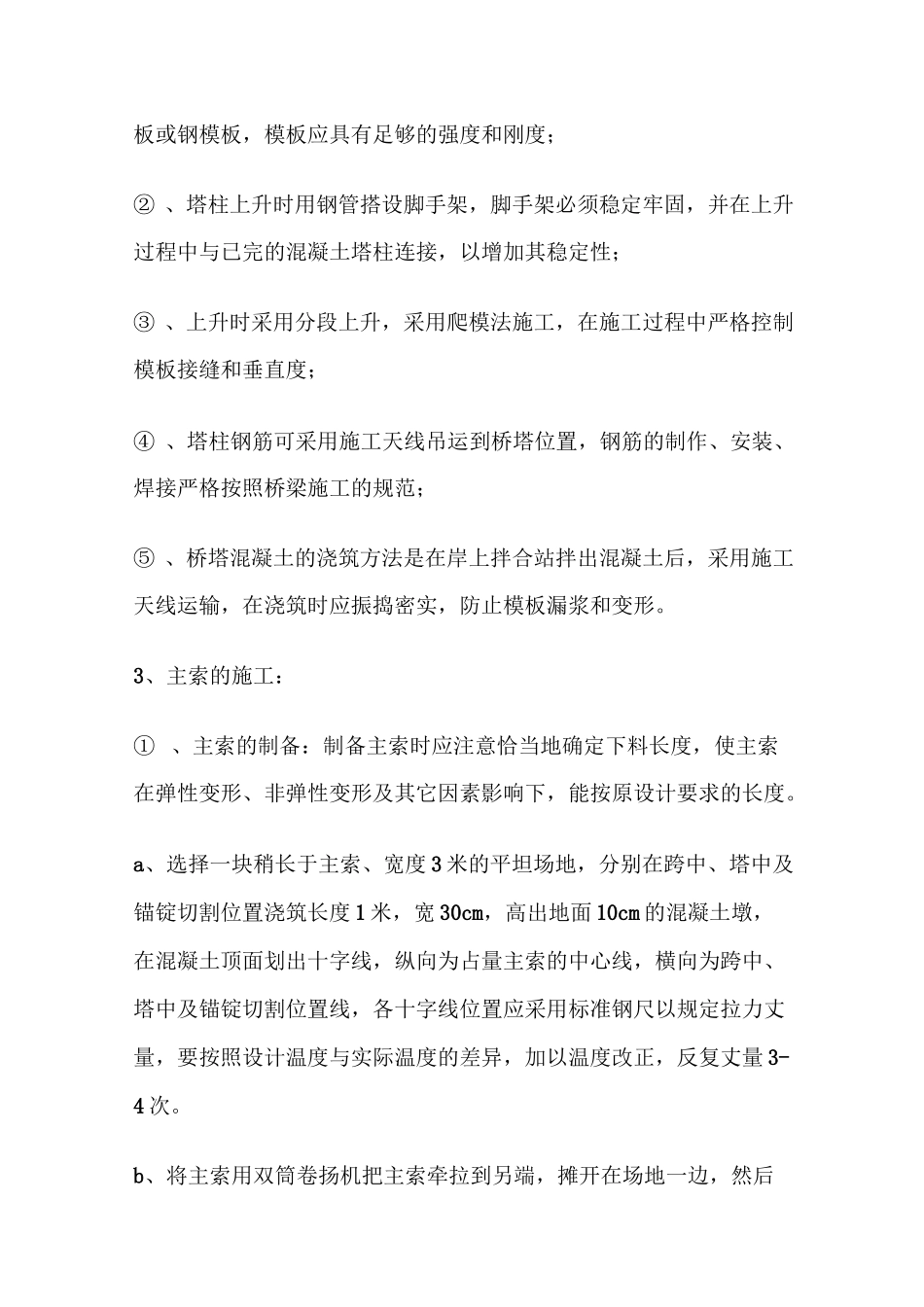

二、主要施工顺序:①、两岸索塔基础的开挖;②、两岸地锚基坑的开挖;③、两岸桥台圬工砌体的施工;④、两岸地锚锚杆及混凝土的浇筑;⑤、两岸索塔塔柱的施工;⑥、主索下料及锚头的浇灌;⑦、平整预制场地进行钢筋混凝土横梁的预制;⑧、同时在工厂进行钢纵梁、夹板、吊杆及桥面板的加工;⑨、主索的安装;⑩、夹板及吊杆的安装;(11)、横梁及钢纵梁的安装;(⑵、钢桥面板的安装;(13)、缆风地锚的施工及缆风索的安装;三、主要施工方案:1、两岸桥台基础的施工:①、桥台基础开挖前首先进行准确的施工放样,并根据实际地形放出开挖边坡线;②、桥台开挖采用挖掘机进行开挖,当开挖到岩石基础时采用钢纤炮开炸并且人工配合开挖,严禁采用大药量开炸,避免损伤桥台基础的稳定;③、当开挖到桥台基础标高以上20cm时,不得再采用炸炮的方式,而是采用人工清凿到基础标高;④、开挖到基础标咼检验合格后进行桥台支砌;2、两岸索塔的施工:①、两岸索塔结构型式为钢筋混凝土,塔柱模板优先采用钢木组合模板或钢模板,模板应具有足够的强度和刚度;②、塔柱上升时用钢管搭设脚手架,脚手架必须稳定牢固,并在上升过程中与已完的混凝土塔柱连接,以增加其稳定性;③、上升时采用分段上升,采用爬模法施工,在施工过程中严格控制模板接缝和垂直度;④、塔柱钢筋可采用施工天线吊运到桥塔位置,钢筋的制作、安装、焊接严格按照桥梁施工的规范;⑤、桥塔混凝土的浇筑方法是在岸上拌合站拌出混凝土后,采用施工天线运输,在浇筑时应振捣密实,防止模板漏浆和变形
3、主索的施工:①、主索的制备:制备主索时应注意恰当地确定下料长度,使主索在弹性变形、非弹性变形及其它
