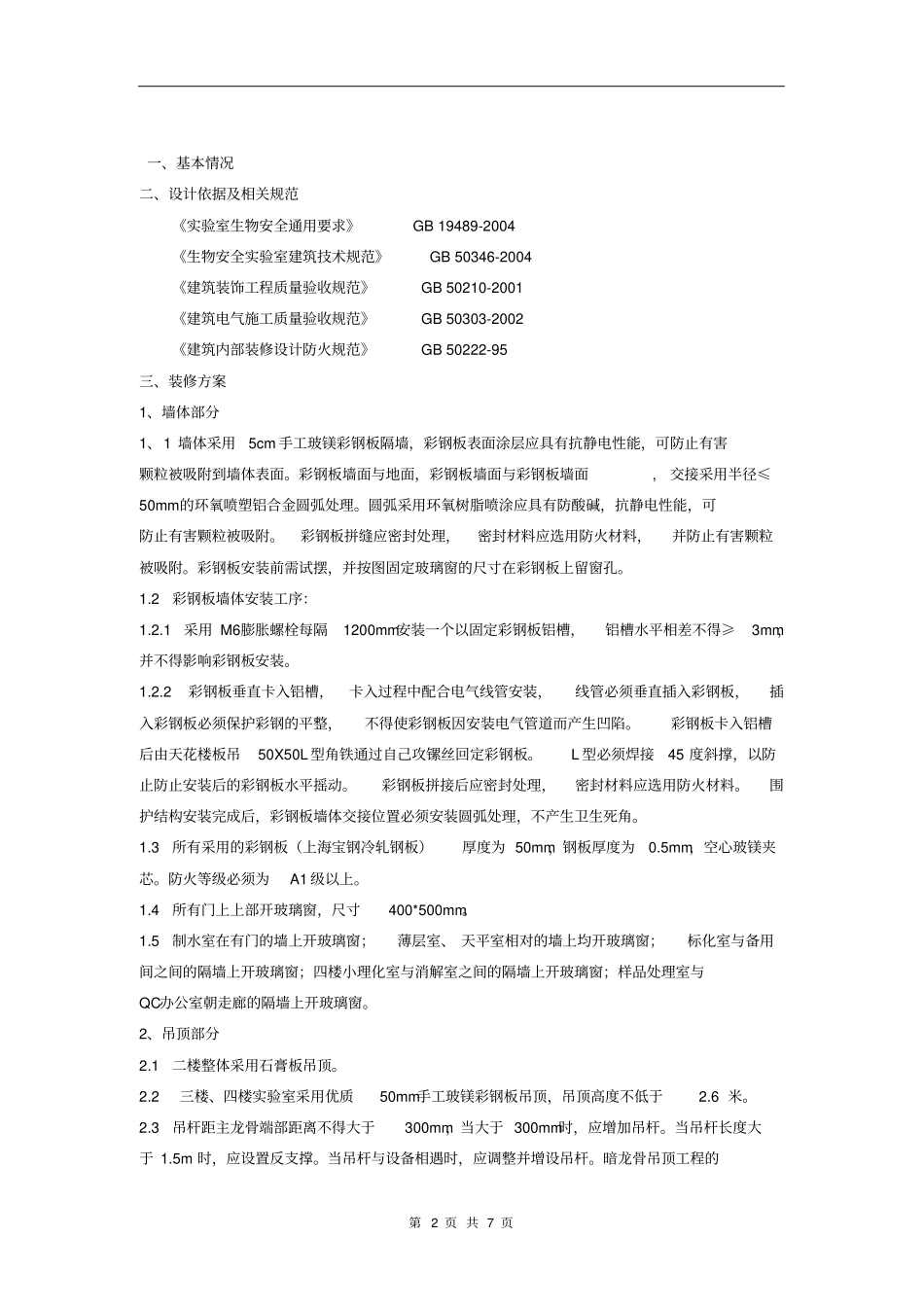

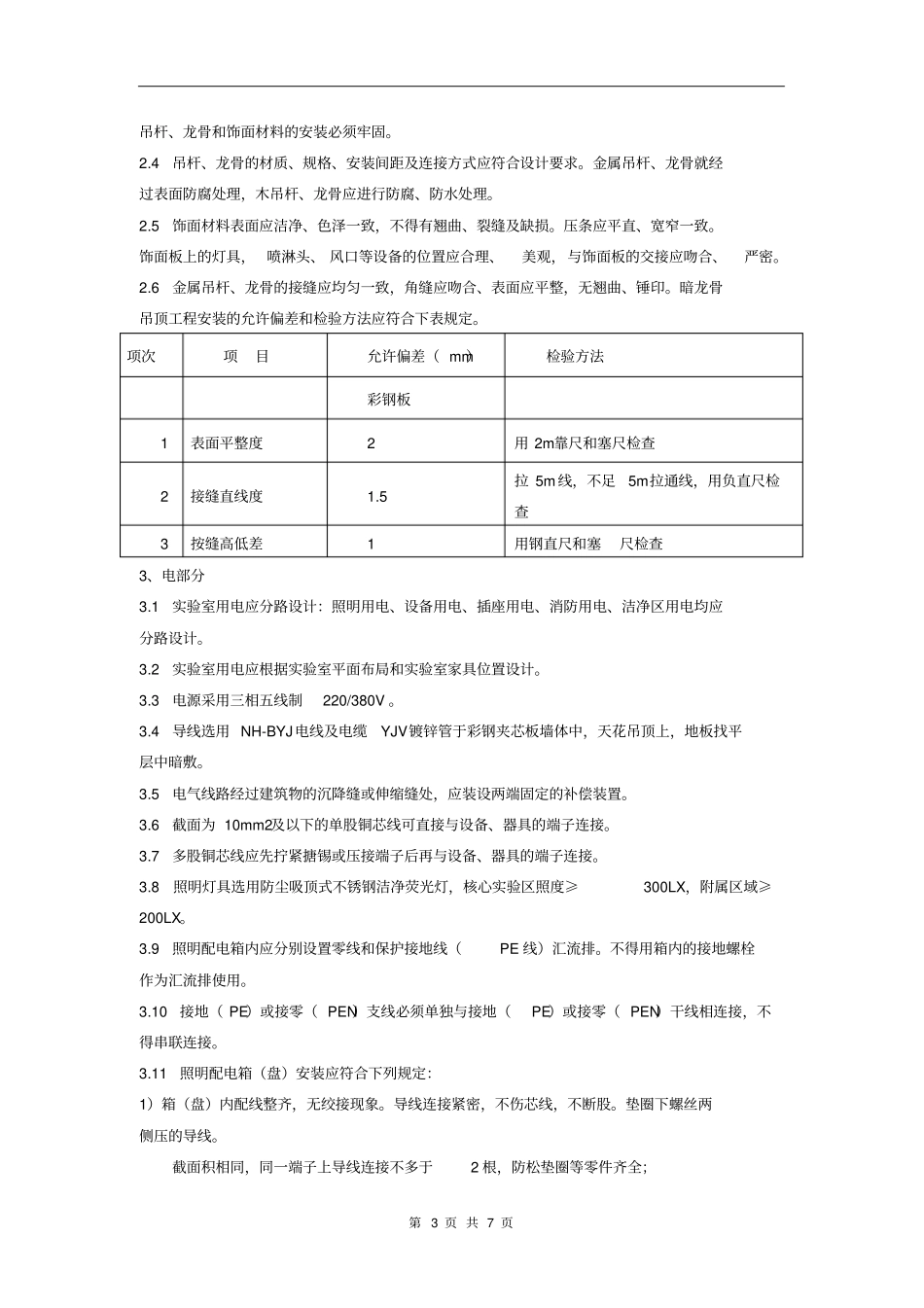

第1页共7页实验室装修用户需求(URS)第2页共7页一、基本情况二、设计依据及相关规范《实验室生物安全通用要求》GB19489-2004《生物安全实验室建筑技术规范》GB50346-2004《建筑装饰工程质量验收规范》GB50210-2001《建筑电气施工质量验收规范》GB50303-2002《建筑内部装修设计防火规范》GB50222-95三、装修方案1、墙体部分1、1墙体采用5cm手工玻镁彩钢板隔墙,彩钢板表面涂层应具有抗静电性能,可防止有害颗粒被吸附到墙体表面。彩钢板墙面与地面,彩钢板墙面与彩钢板墙面,交接采用半径≤50mm的环氧喷塑铝合金圆弧处理。圆弧采用环氧树脂喷涂应具有防酸碱,抗静电性能,可防止有害颗粒被吸附。彩钢板拼缝应密封处理,密封材料应选用防火材料,并防止有害颗粒被吸附。彩钢板安装前需试摆,并按图固定玻璃窗的尺寸在彩钢板上留窗孔。1.2彩钢板墙体安装工序:1.2.1采用M6膨胀螺栓每隔1200mm安装一个以固定彩钢板铝槽,铝槽水平相差不得≥3mm,并不得影响彩钢板安装。1.2.2彩钢板垂直卡入铝槽,卡入过程中配合电气线管安装,线管必须垂直插入彩钢板,插入彩钢板必须保护彩钢的平整,不得使彩钢板因安装电气管道而产生凹陷。彩钢板卡入铝槽后由天花楼板吊50X50L型角铁通过自己攻镙丝回定彩钢板。L型必须焊接45度斜撑,以防止防止安装后的彩钢板水平摇动。彩钢板拼接后应密封处理,密封材料应选用防火材料。围护结构安装完成后,彩钢板墙体交接位置必须安装圆弧处理,不产生卫生死角。1.3所有采用的彩钢板(上海宝钢冷轧钢板)厚度为50mm,钢板厚度为0.5mm,空心玻镁夹芯。防火等级必须为A1级以上。1.4所有门上上部开玻璃窗,尺寸400*500mm。1.5制水室在有门的墙上开玻璃窗;薄层室、天平室相对的墙上均开玻璃窗;标化室与备用间之间的隔墙上开玻璃窗;四楼小理化室与消解室之间的隔墙上开玻璃窗;样品处理室与QC办公室朝走廊的隔墙上开玻璃窗。2、吊顶部分2.1二楼整体采用石膏板吊顶。2.2三楼、四楼实验室采用优质50mm手工玻镁彩钢板吊顶,吊顶高度不低于2.6米。2.3吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。当吊杆长度大于1.5m时,应设置反支撑。当吊杆与设备相遇时,应调整并增设吊杆。暗龙骨吊顶工程的第3页共7页吊杆、龙骨和饰面材料的安装必须牢固。2.4吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨就经过表面防腐处理,木吊杆、龙骨应进行防腐、防水处理。2.5饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。压条应平直、宽窄一致。饰面板上的灯具,喷淋头、风口等设备的位置应合理、美观,与饰面板的交接应吻合、严密。2.6金属吊杆、龙骨的接缝应均匀一致,角缝应吻合、表面应平整,无翘曲、锤印。暗龙骨吊顶工程安装的允许偏差和检验方法应符合下表规定。项次项目允许偏差(mm)检验方法彩钢板1表面平整度2用2m靠尺和塞尺检查2接缝直线度1.5拉5m线,不足5m拉通线,用负直尺检查3按缝高低差1用钢直尺和塞尺检查3、电部分3.1实验室用电应分路设计:照明用电、设备用电、插座用电、消防用电、洁净区用电均应分路设计。3.2实验室用电应根据实验室平面布局和实验室家具位置设计。3.3电源采用三相五线制220/380V。3.4导线选用NH-BYJ电线及电缆YJV镀锌管于彩钢夹芯板墙体中,天花吊顶上,地板找平层中暗敷。3.5电气线路经过建筑物的沉降缝或伸缩缝处,应装设两端固定的补偿装置。3.6截面为10mm2及以下的单股铜芯线可直接与设备、器具的端子连接。3.7多股铜芯线应先拧紧搪锡或压接端子后再与设备、器具的端子连接。3.8照明灯具选用防尘吸顶式不锈钢洁净荧光灯,核心实验区照度≥300LX,附属区域≥200LX。3.9照明配电箱内应分别设置零线和保护接地线(PE线)汇流排。不得用箱内的接地螺栓作为汇流排使用。3.10接地(PE)或接零(PEN)支线必须单独与接地(PE)或接零(PEN)干线相连接,不得串联连接。3.11照明配电箱(盘)安装应符合下列规定:1)箱(盘)内配线整齐,无绞接现象。导线连接紧密,不伤芯线,不断股。垫圈下螺丝两侧压的导线。截面积相同,同一端子上导线连接不多于2根,防松垫圈等零件齐全;第4页共7页2)...
