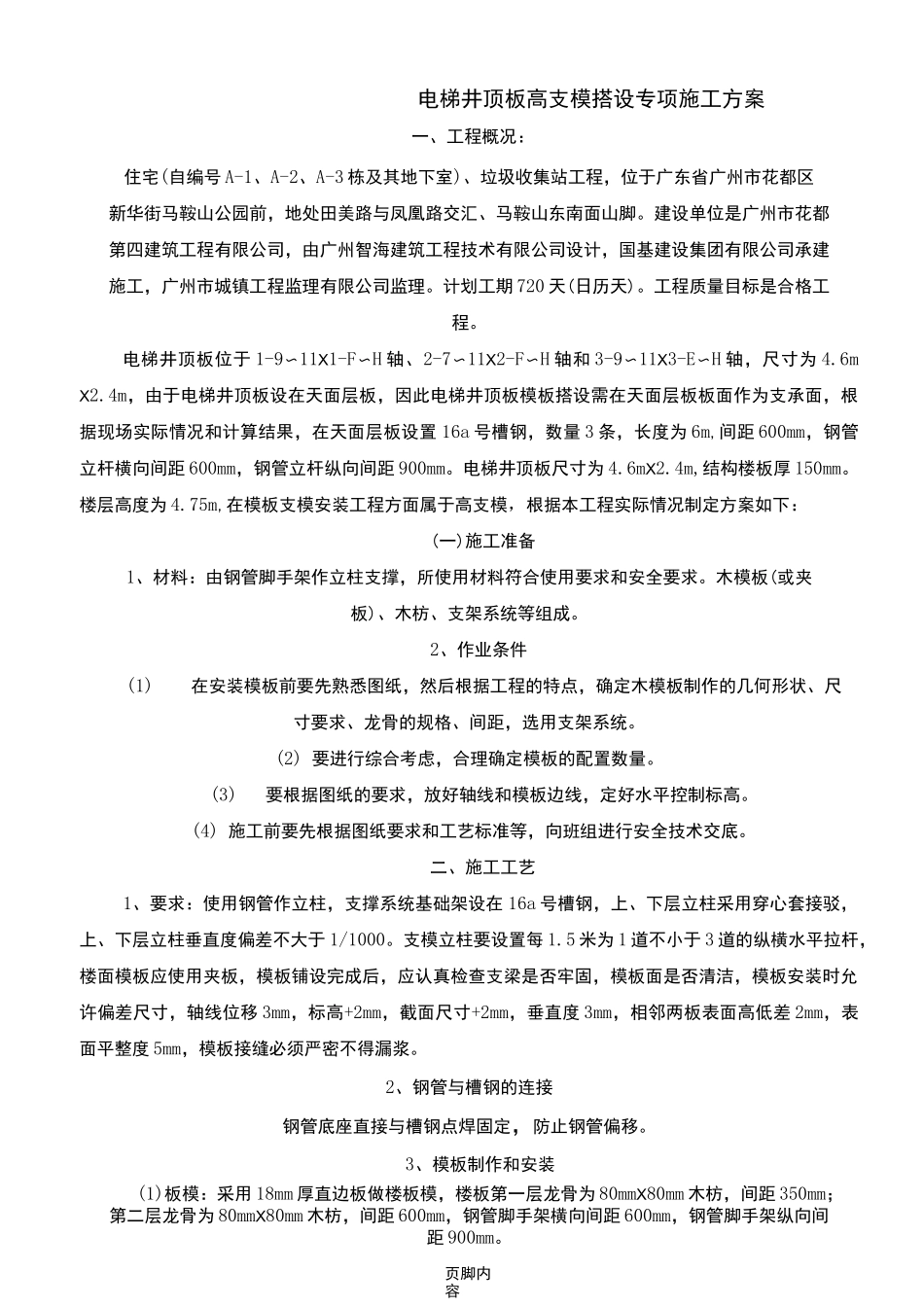

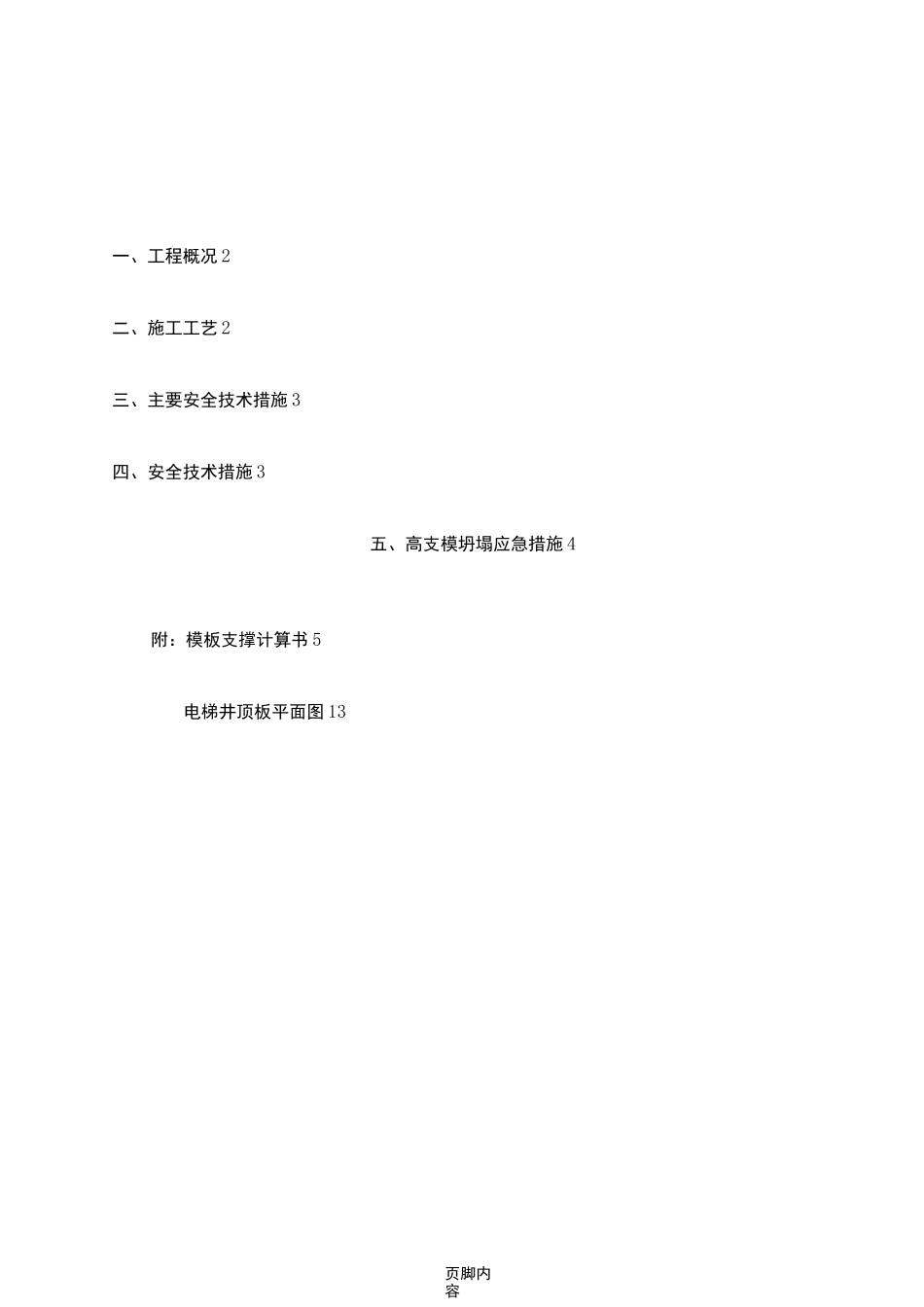

页脚内容一、工程概况2二、施工工艺2三、主要安全技术措施3四、安全技术措施3五、高支模坍塌应急措施4附:模板支撑计算书5电梯井顶板平面图13页脚内容电梯井顶板高支模搭设专项施工方案一、工程概况:住宅(自编号A-1、A-2、A-3栋及其地下室)、垃圾收集站工程,位于广东省广州市花都区新华街马鞍山公园前,地处田美路与凤凰路交汇、马鞍山东南面山脚
建设单位是广州市花都第四建筑工程有限公司,由广州智海建筑工程技术有限公司设计,国基建设集团有限公司承建施工,广州市城镇工程监理有限公司监理
计划工期720天(日历天)
工程质量目标是合格工程
电梯井顶板位于1-9〜11X1-F〜H轴、2-7〜11X2-F〜H轴和3-9〜11X3-E〜H轴,尺寸为4
4m,由于电梯井顶板设在天面层板,因此电梯井顶板模板搭设需在天面层板板面作为支承面,根据现场实际情况和计算结果,在天面层板设置16a号槽钢,数量3条,长度为6m,间距600mm,钢管立杆横向间距600mm,钢管立杆纵向间距900mm
电梯井顶板尺寸为4
4m,结构楼板厚150mm
楼层高度为4
75m,在模板支模安装工程方面属于高支模,根据本工程实际情况制定方案如下:(一)施工准备1、材料:由钢管脚手架作立柱支撑,所使用材料符合使用要求和安全要求
木模板(或夹板)、木枋、支架系统等组成
2、作业条件(1)在安装模板前要先熟悉图纸,然后根据工程的特点,确定木模板制作的几何形状、尺寸要求、龙骨的规格、间距,选用支架系统
(2)要进行综合考虑,合理确定模板的配置数量
(3)要根据图纸的要求,放好轴线和模板边线,定好水平控制标高
(4)施工前要先根据图纸要求和工艺标准等,向班组进行安全技术交底

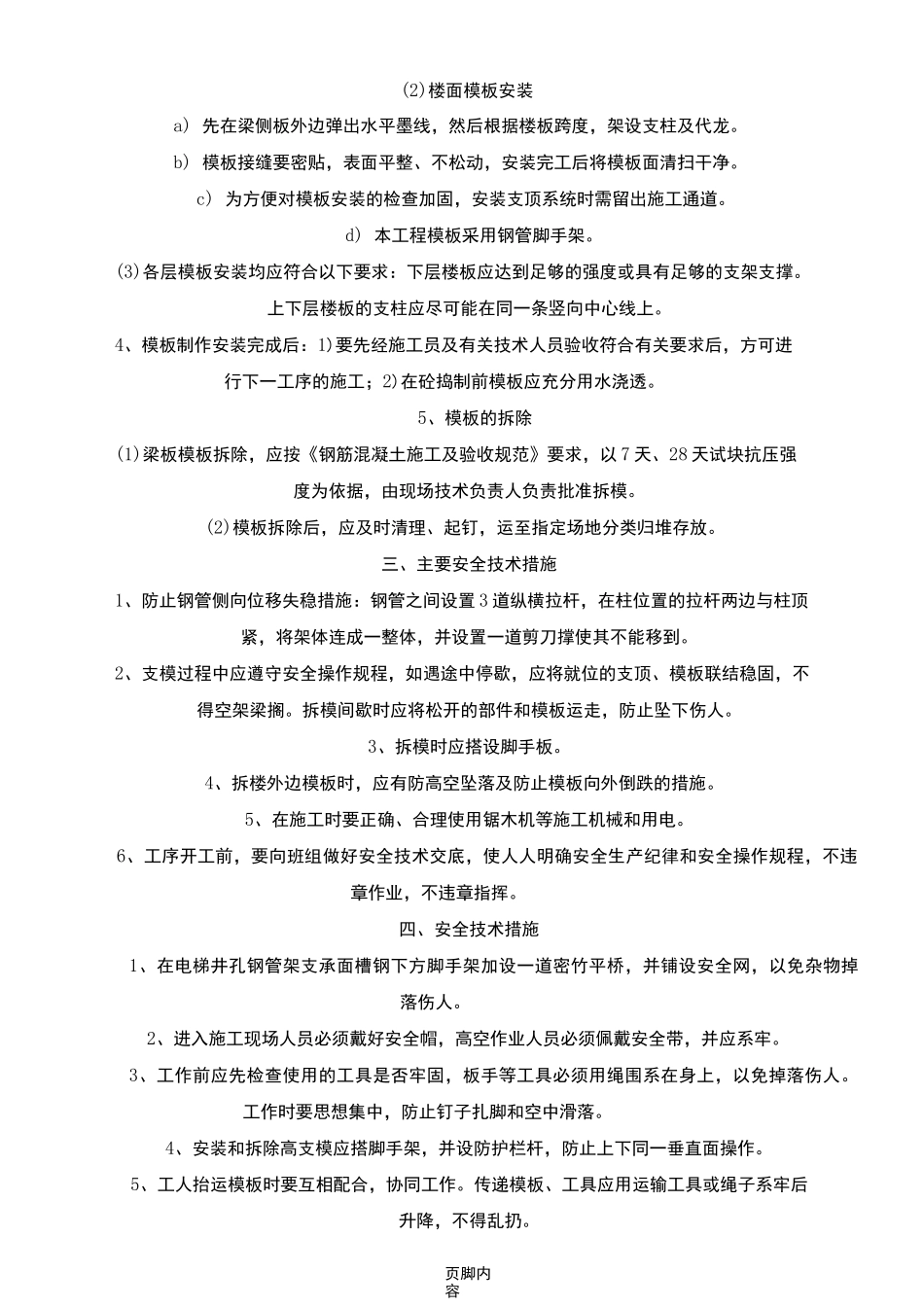

二、施工工艺1、要求:使用钢管作立柱,支撑系统基础架设在16a号槽钢,上、下层立柱采用穿心套接驳,上、下层立柱垂直度偏差不大于1/1000
