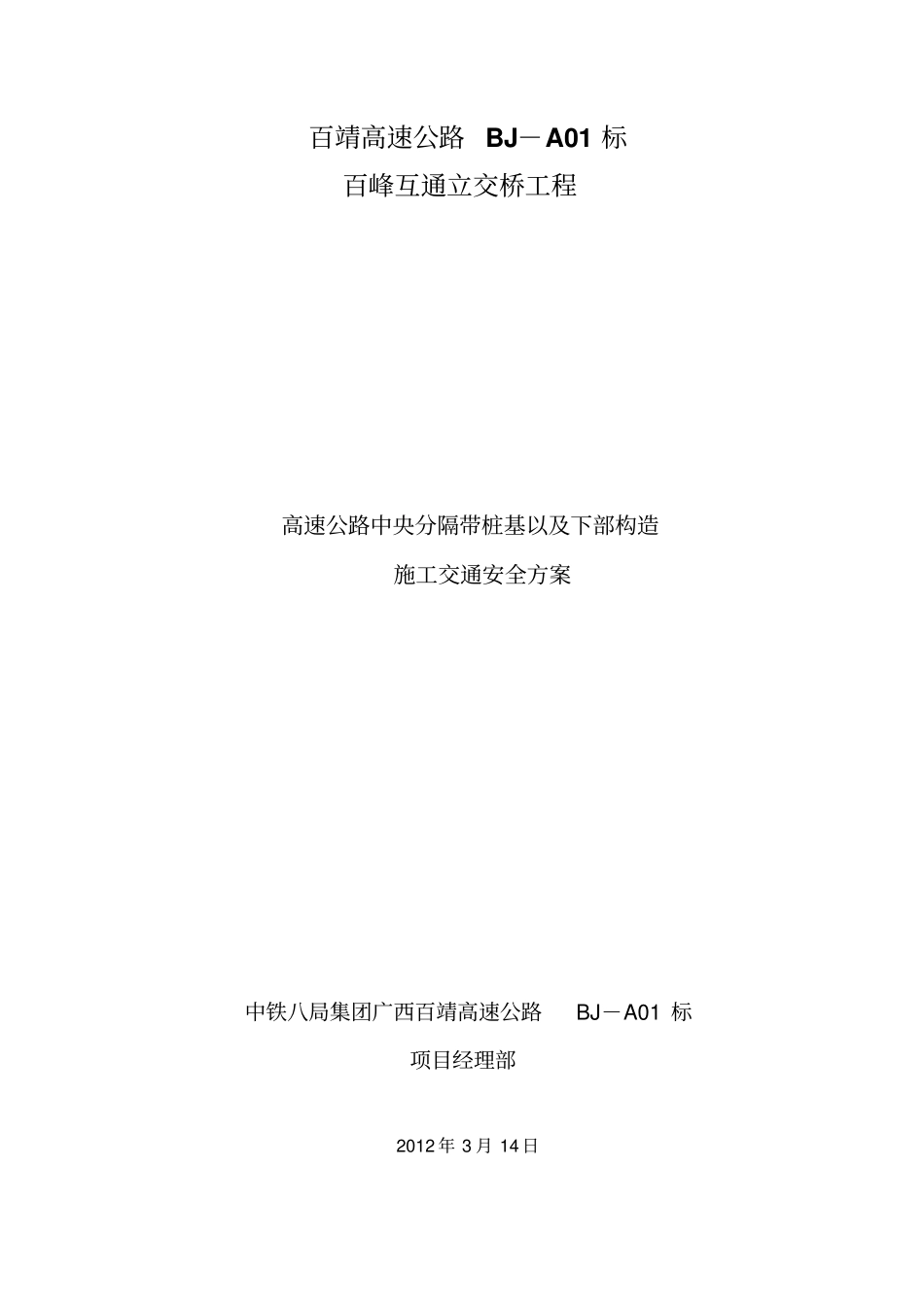

百靖高速公路BJ-A01标百峰互通立交桥工程高速公路中央分隔带桩基以及下部构造施工交通安全方案中铁八局集团广西百靖高速公路BJ-A01标项目经理部2012年3月14日高速公路中央分隔带桩基以及下部构造施工交通安全方案因百色至靖西高速公路BJ-A01标百峰互通立交桥工程施工的需要,在G80广昆高速公路南百段K766+640~K769+190路段进行互通立交工程的施工作业,为了保证过行往车辆的安全,根据相关法规,拟对过往车辆进行改道通行
在保证行车安全,施工安全的前提下,将施工对过往车辆的改道影响时间尽可能减少
根据施工组织计划,及时完成百峰互通立交桥工程的施工,恢复车辆双向通行

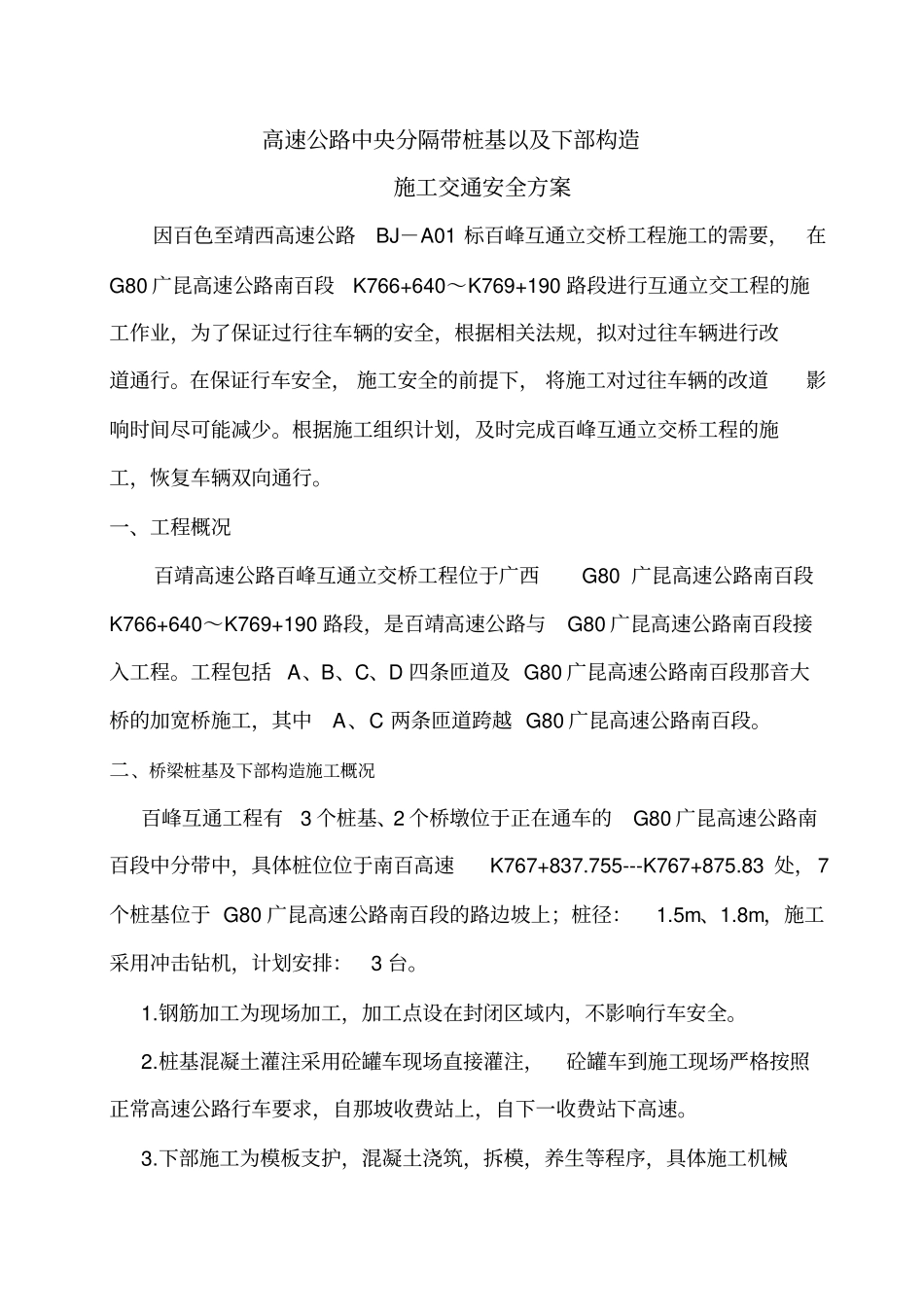

一、工程概况百靖高速公路百峰互通立交桥工程位于广西G80广昆高速公路南百段K766+640~K769+190路段,是百靖高速公路与G80广昆高速公路南百段接入工程
工程包括A、B、C、D四条匝道及G80广昆高速公路南百段那音大桥的加宽桥施工,其中A、C两条匝道跨越G80广昆高速公路南百段
二、桥梁桩基及下部构造施工概况百峰互通工程有3个桩基、2个桥墩位于正在通车的G80广昆高速公路南百段中分带中,具体桩位位于南百高速K767+837
755---K767+875
83处,7个桩基位于G80广昆高速公路南百段的路边坡上;桩径:1
8m,施工采用冲击钻机,计划安排:3台
钢筋加工为现场加工,加工点设在封闭区域内,不影响行车安全
桩基混凝土灌注采用砼罐车现场直接灌注,砼罐车到施工现场严格按照正常高速公路行车要求,自那坡收费站上,自下一收费站下高速

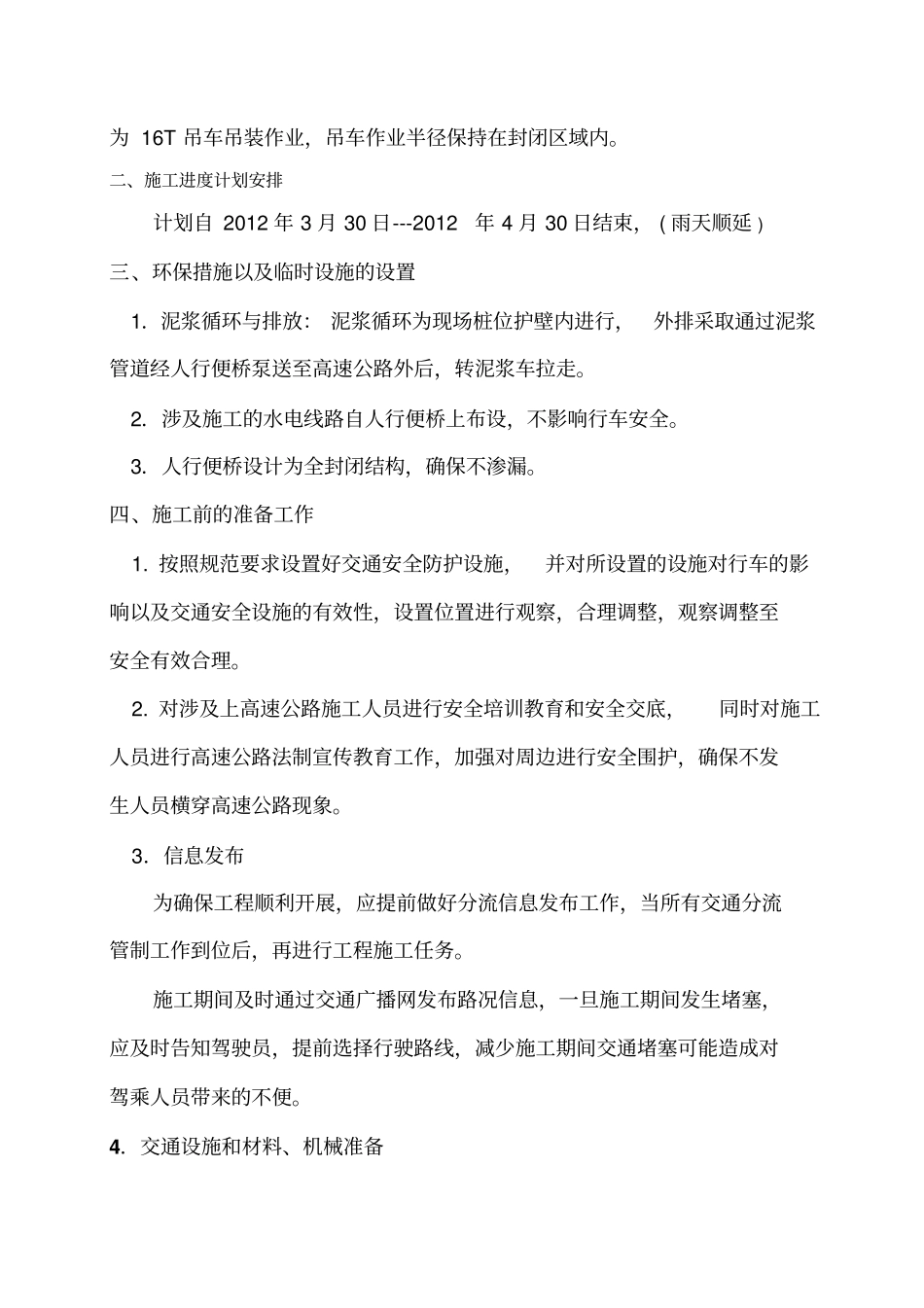

下部施工为模板支护,混凝土浇筑,拆模,养生等程序,具体施工机械为16T吊车吊装作业,吊车作业半径保持在封闭区域内
二、施工进度计划安排计划自2012年3月30日---2012年4月30日结束,(雨天顺延)三、环保措施以及临时设施的设置1.泥浆
