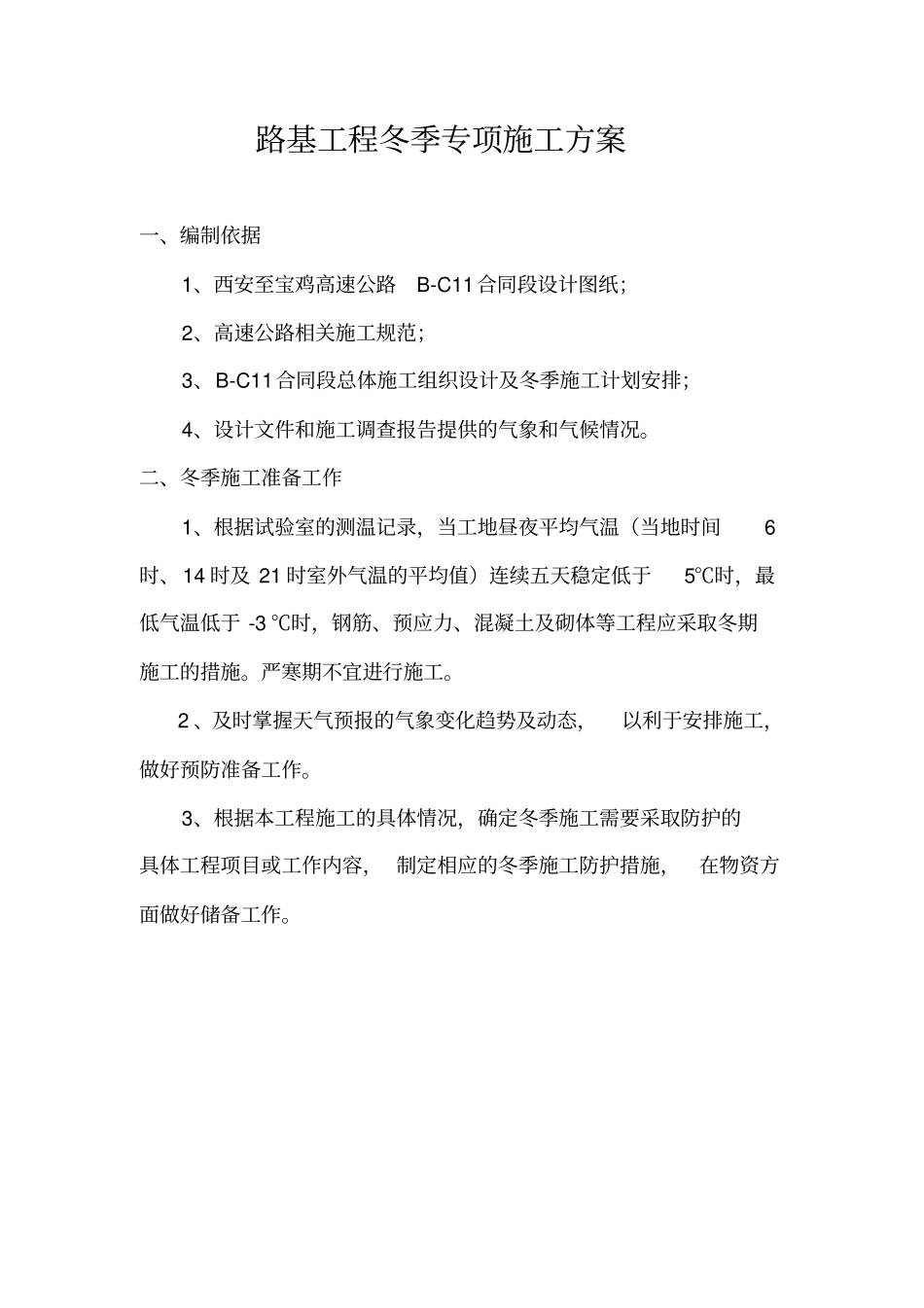

路基工程冬季专项施工方案一、编制依据1、西安至宝鸡高速公路B-C11合同段设计图纸;2、高速公路相关施工规范;3、B-C11合同段总体施工组织设计及冬季施工计划安排;4、设计文件和施工调查报告提供的气象和气候情况
二、冬季施工准备工作1、根据试验室的测温记录,当工地昼夜平均气温(当地时间6时、14时及21时室外气温的平均值)连续五天稳定低于5℃时,最低气温低于-3℃时,钢筋、预应力、混凝土及砌体等工程应采取冬期施工的措施
严寒期不宜进行施工
2、及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作
3、根据本工程施工的具体情况,确定冬季施工需要采取防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,在物资方面做好储备工作
4、施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备
5、在进入冬季前施工现场提前作好防寒保暖工作,对人行道路作业场所采取防滑措施
6、宝鸡地处关中平原的西部,属于温带半湿润气候,四季较为分明,气候温和,雨量充足
冬季,天气寒冷干燥;夏季,温热多雨和炎热干燥天气交替出现;春季升温迅速且多变少雨,秋季降温迅速又多阴雨连绵,成为关中秋季连阴雨最多的地区
光、热、水资源较丰,年日照时数1860~2250小时,年平均气温13℃左右;年降水量710~1000毫米,7、8、9三个月降水集中,占全年降水的50%左右,;全年无霜期在158-225天,主要气象灾害有:干旱、暴雨、冰雹、连阴雨、大风,其次有高温酷暑、低温冻害、雨淞、雾凇、沙暴、冰冻、积雪等灾害出现

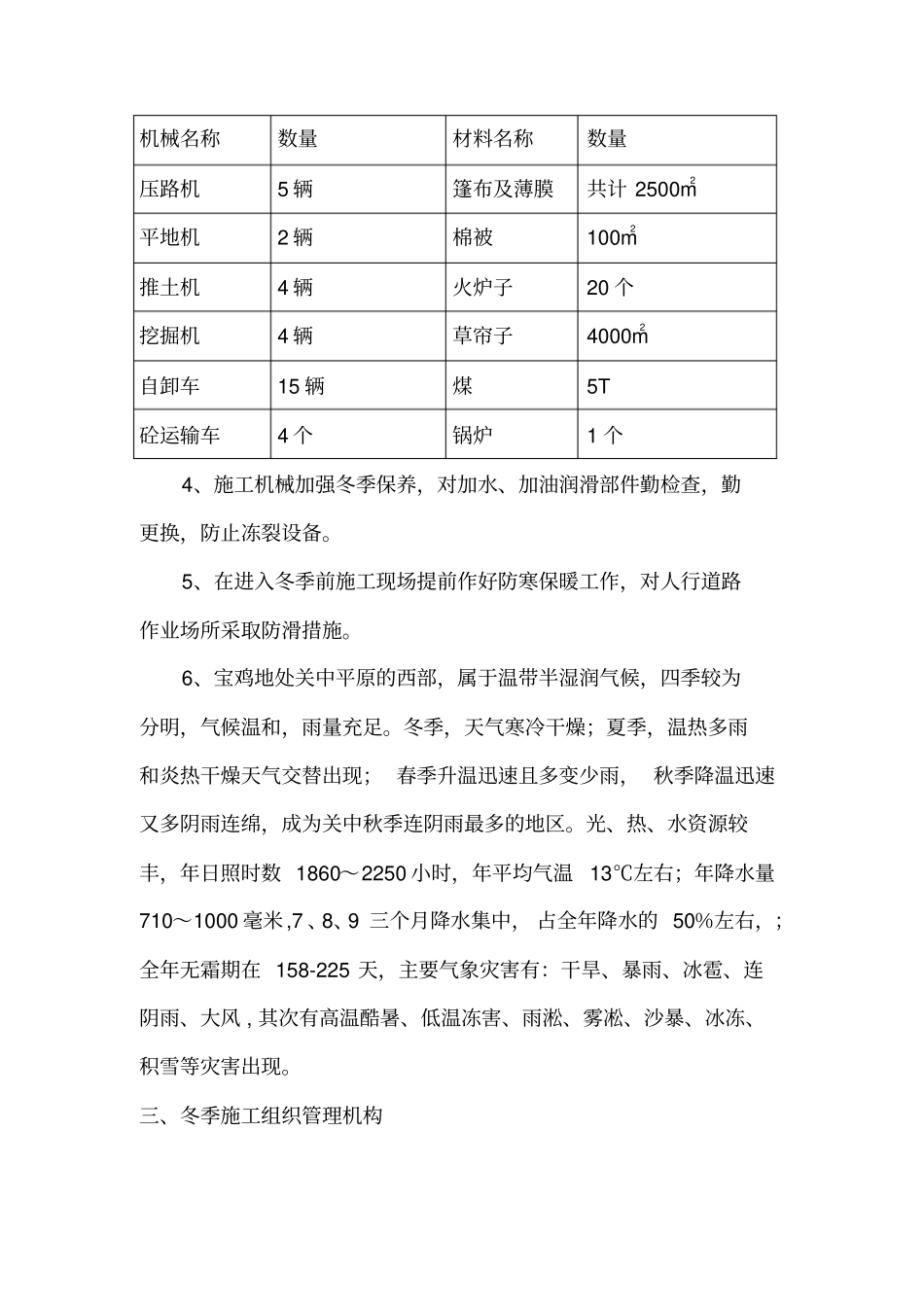

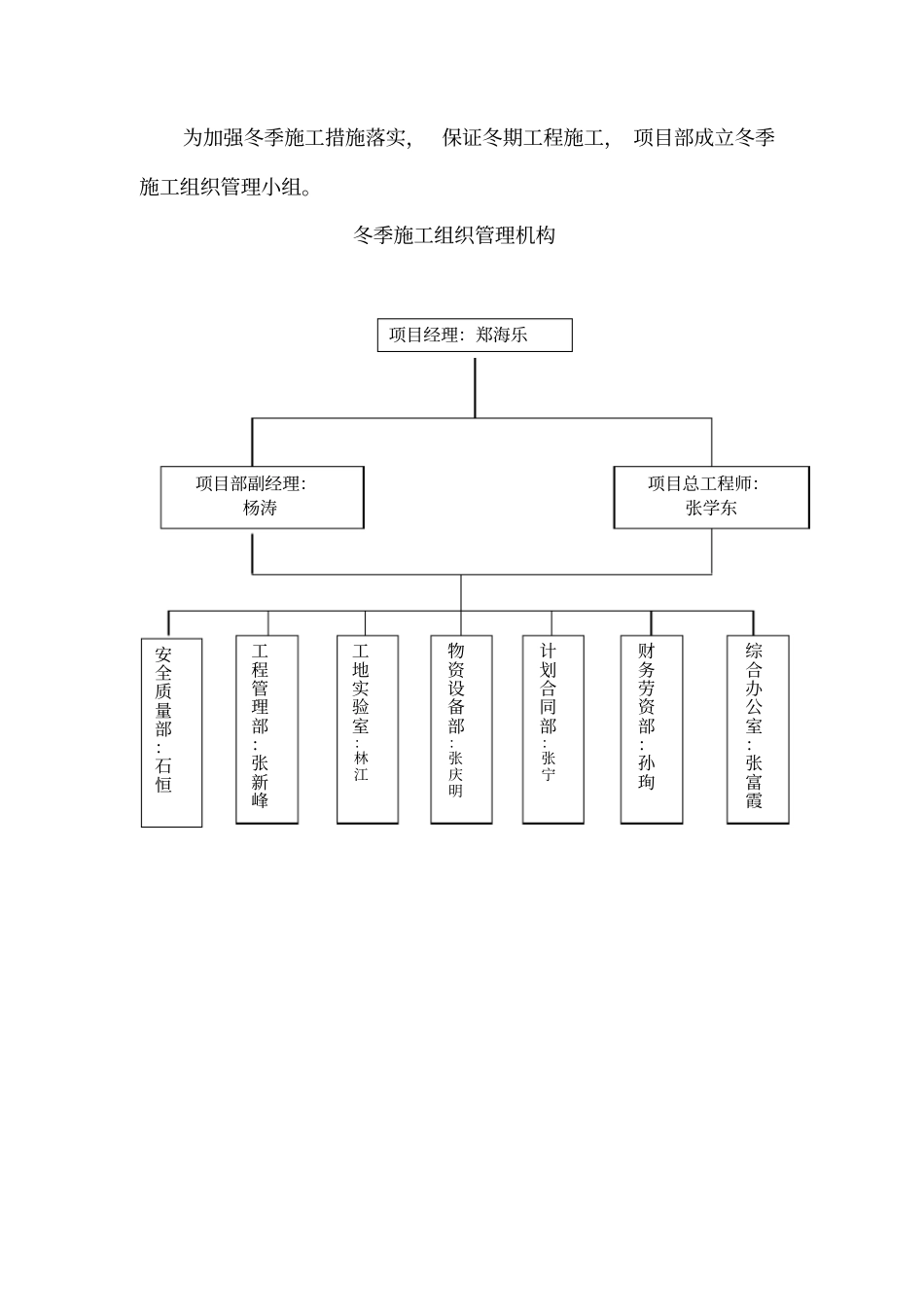

三、冬季施工组织管理机构机械名称数量材料名称数量压路机5辆篷布及薄膜共计2500m2平地机2辆棉被100m2推土机4辆火炉子20个挖掘机4辆草帘子4000m2自卸车15辆煤5T砼运输车4个锅炉1个为加强冬季施工措施落实,保证冬期工程施工,项目部成立冬季施工组织管理小组
