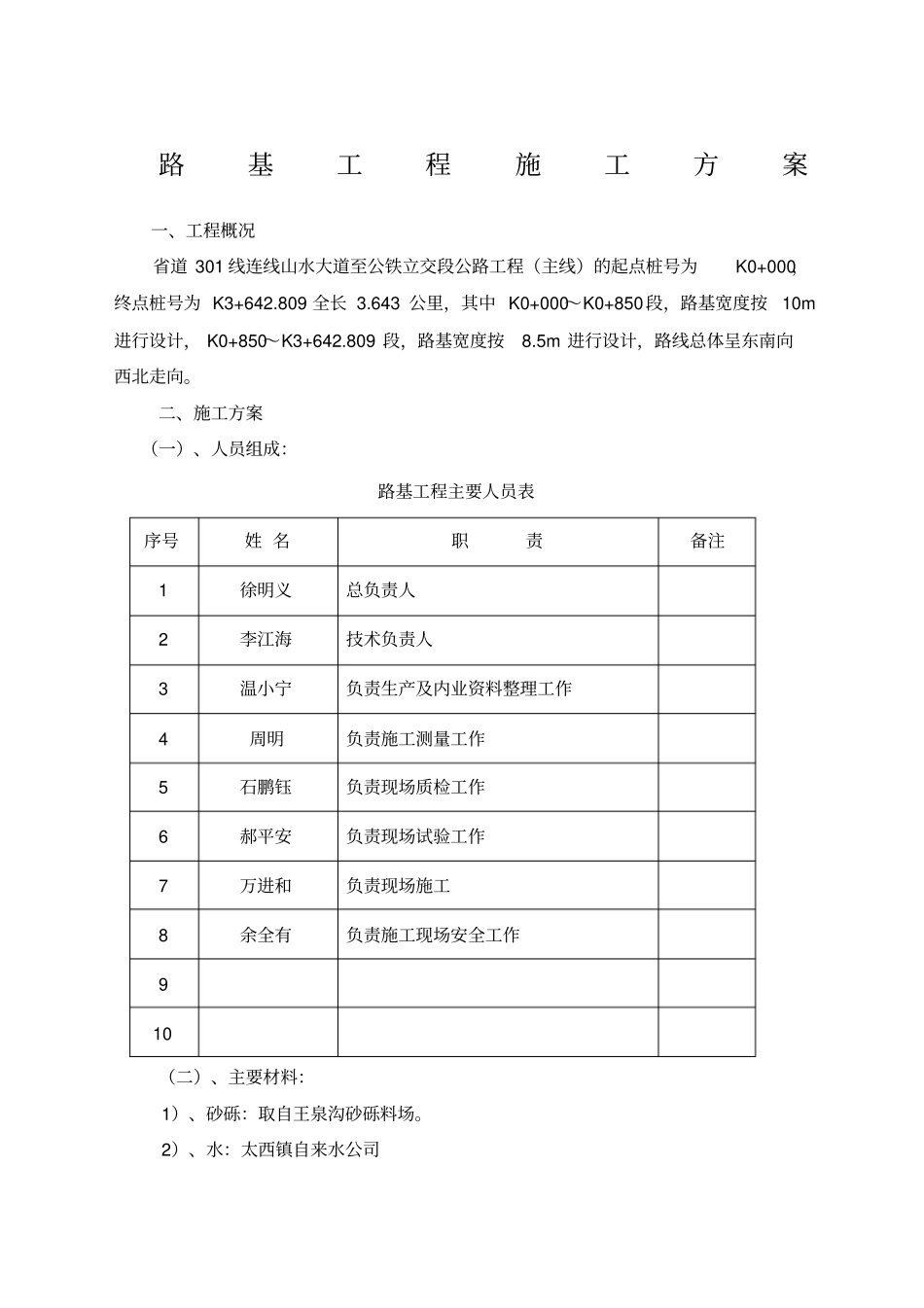

路基工程施工方案一、工程概况省道301线连线山水大道至公铁立交段公路工程(主线)的起点桩号为K0+000,终点桩号为K3+642
809全长3
643公里,其中K0+000~K0+850段,路基宽度按10m进行设计,K0+850~K3+642
809段,路基宽度按8
5m进行设计,路线总体呈东南向西北走向
二、施工方案(一)、人员组成:路基工程主要人员表序号姓名职责备注1徐明义总负责人2李江海技术负责人3温小宁负责生产及内业资料整理工作4周明负责施工测量工作5石鹏钰负责现场质检工作6郝平安负责现场试验工作7万进和负责现场施工8余全有负责施工现场安全工作910(二)、主要材料:1)、砂砾:取自王泉沟砂砾料场

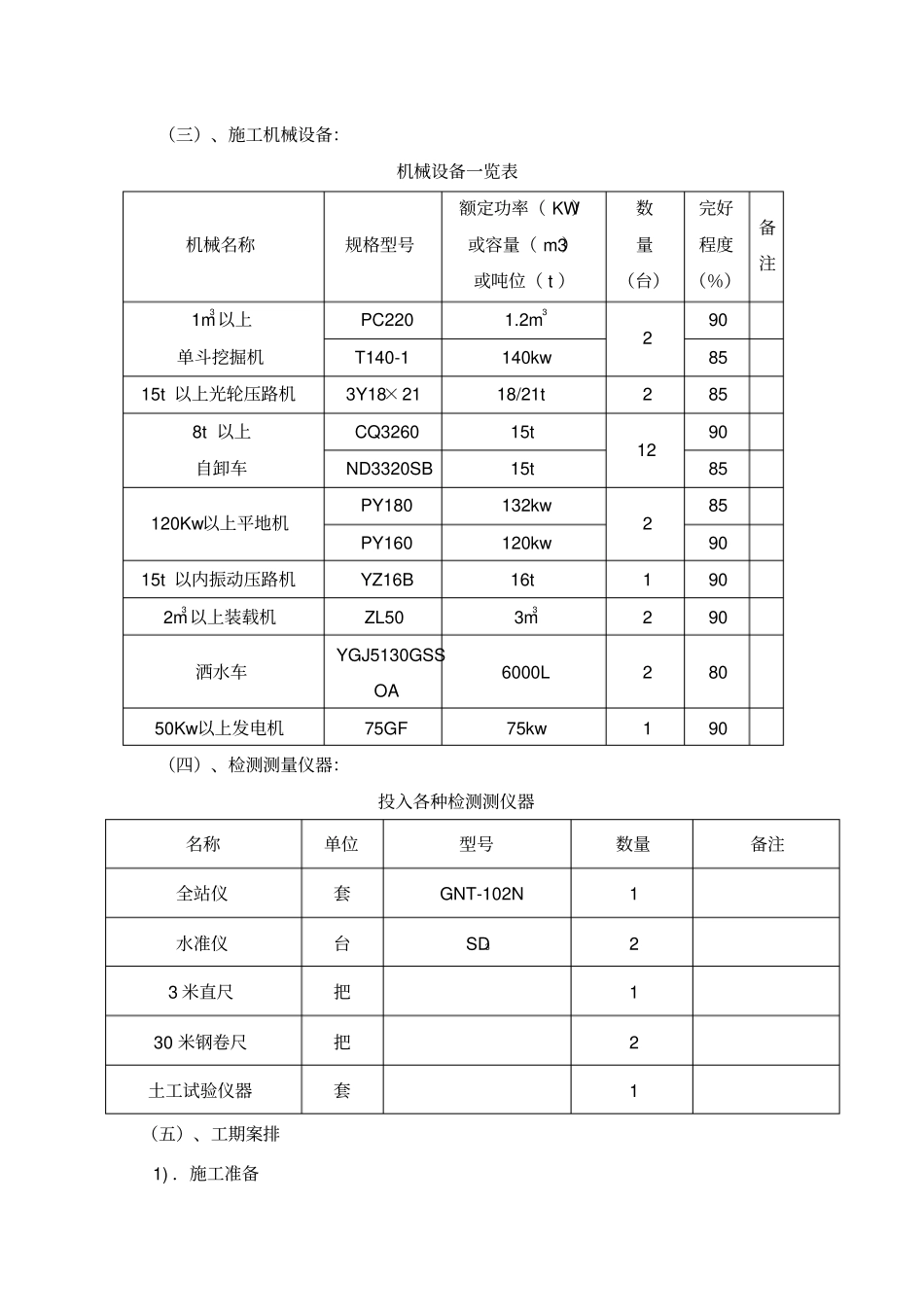

2)、水:太西镇自来水公司(三)、施工机械设备:机械设备一览表机械名称规格型号额定功率(KW)或容量(m3)或吨位(t)数量(台)完好程度(%)备注1m3以上单斗挖掘机PC2201

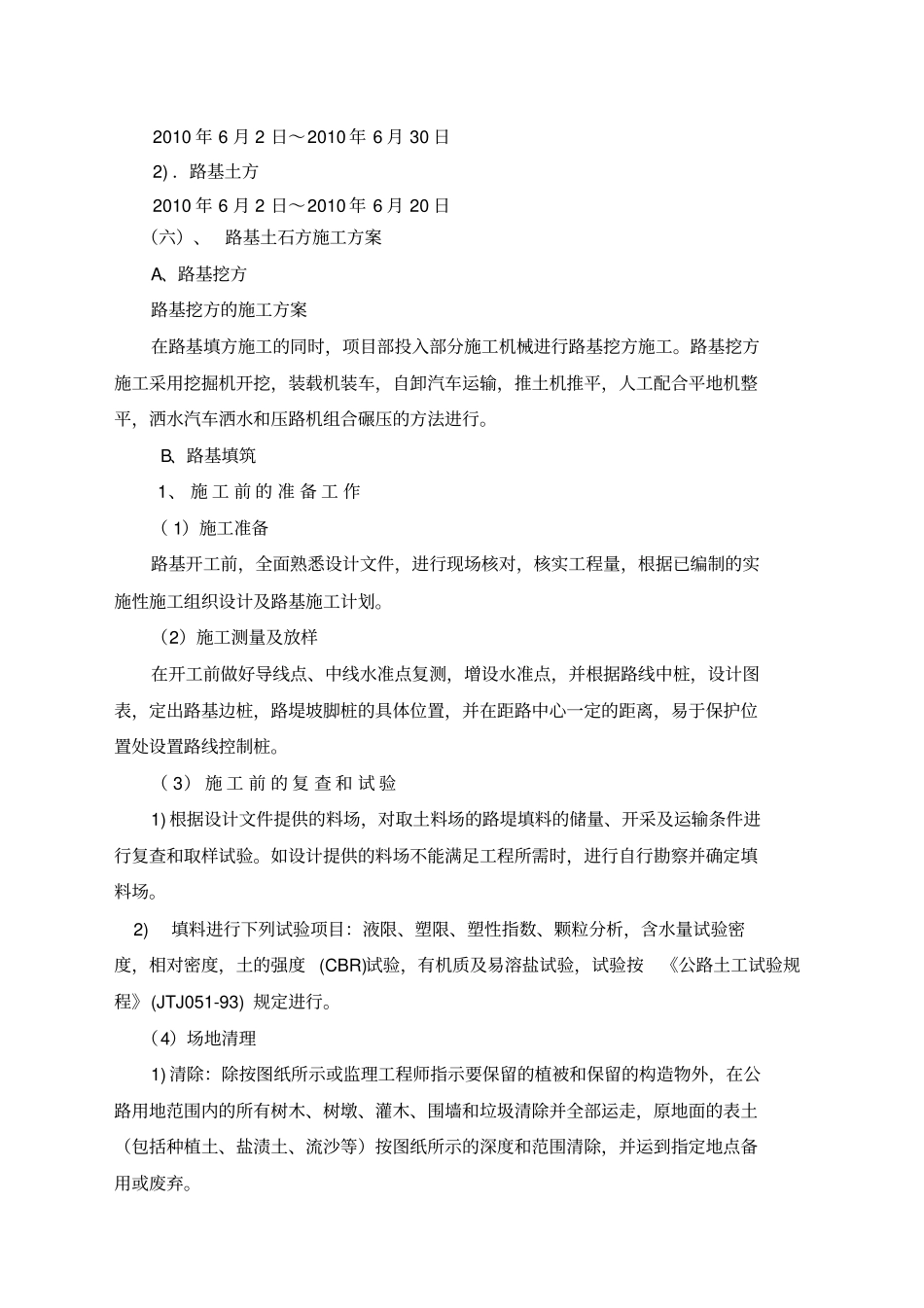

2m3290T140-1140kw8515t以上光轮压路机3Y18×2118/21t2858t以上自卸车CQ326015t1290ND3320SB15t85120Kw以上平地机PY180132kw285PY160120kw9015t以内振动压路机YZ16B16t1902m3以上装载机ZL503m3290洒水车YGJ5130GSSOA6000L28050Kw以上发电机75GF75kw190(四)、检测测量仪器:投入各种检测测仪器名称单位型号数量备注全站仪套GNT-102N1水准仪台SD323米直尺把130米钢卷尺把2土工试验仪器套1(五)、工期案排1).施工准备2010年6月2日~2010年6月30日2).路基土方2010年6月2日~2010年6月20日(六)、路基土石方施工方案A、路基挖方路基挖方的施工方案在路基填方施工的同时,项目部投入部分施工机械进行路基挖方施工
路基挖方施工采用挖掘机开挖
