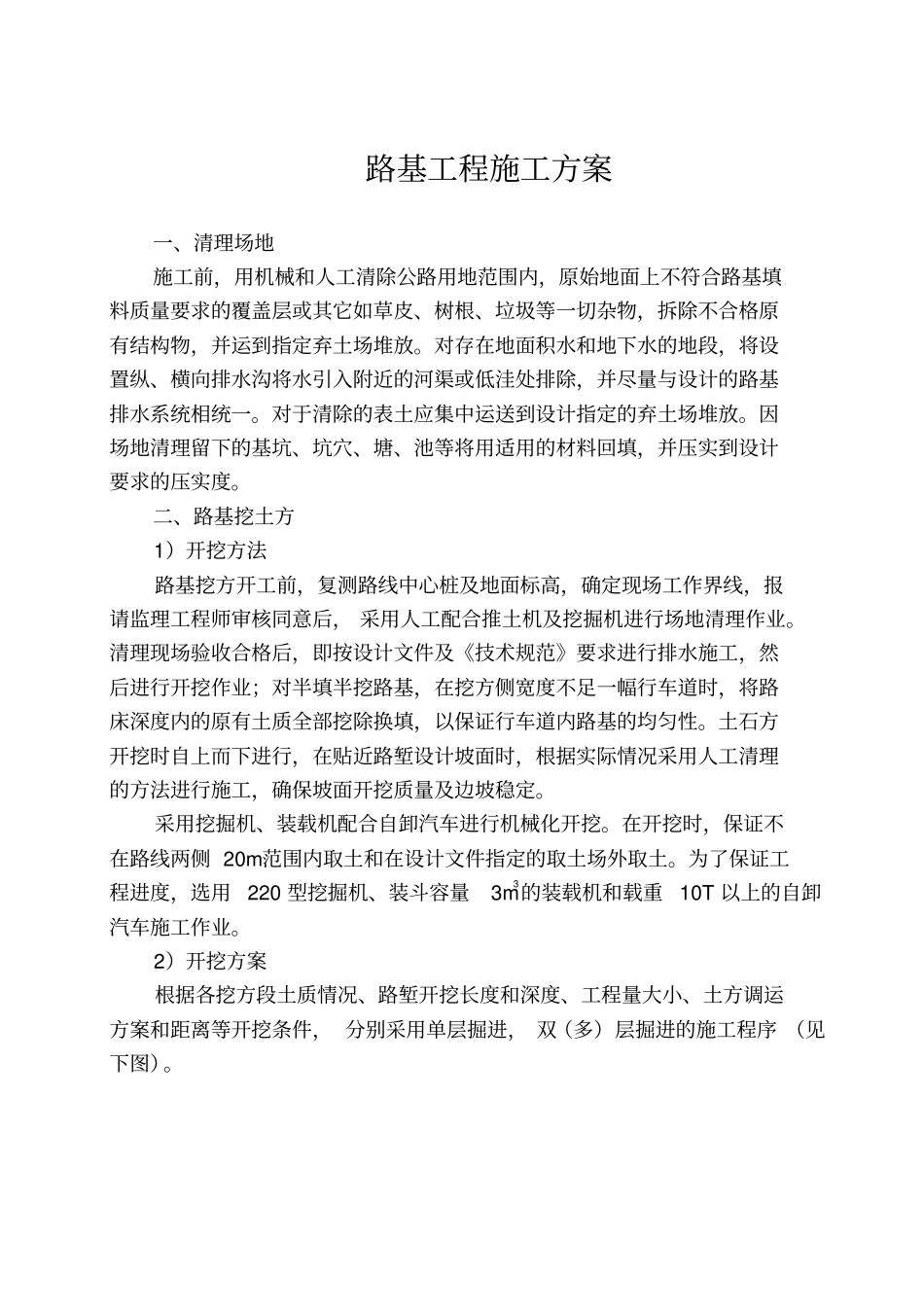

路基工程施工方案一、清理场地施工前,用机械和人工清除公路用地范围内,原始地面上不符合路基填料质量要求的覆盖层或其它如草皮、树根、垃圾等一切杂物,拆除不合格原有结构物,并运到指定弃土场堆放
对存在地面积水和地下水的地段,将设置纵、横向排水沟将水引入附近的河渠或低洼处排除,并尽量与设计的路基排水系统相统一
对于清除的表土应集中运送到设计指定的弃土场堆放
因场地清理留下的基坑、坑穴、塘、池等将用适用的材料回填,并压实到设计要求的压实度
二、路基挖土方1)开挖方法路基挖方开工前,复测路线中心桩及地面标高,确定现场工作界线,报请监理工程师审核同意后,采用人工配合推土机及挖掘机进行场地清理作业
清理现场验收合格后,即按设计文件及《技术规范》要求进行排水施工,然后进行开挖作业;对半填半挖路基,在挖方侧宽度不足一幅行车道时,将路床深度内的原有土质全部挖除换填,以保证行车道内路基的均匀性
土石方开挖时自上而下进行,在贴近路堑设计坡面时,根据实际情况采用人工清理的方法进行施工,确保坡面开挖质量及边坡稳定
采用挖掘机、装载机配合自卸汽车进行机械化开挖
在开挖时,保证不在路线两侧20m范围内取土和在设计文件指定的取土场外取土
为了保证工程进度,选用220型挖掘机、装斗容量3m3的装载机和载重10T以上的自卸汽车施工作业

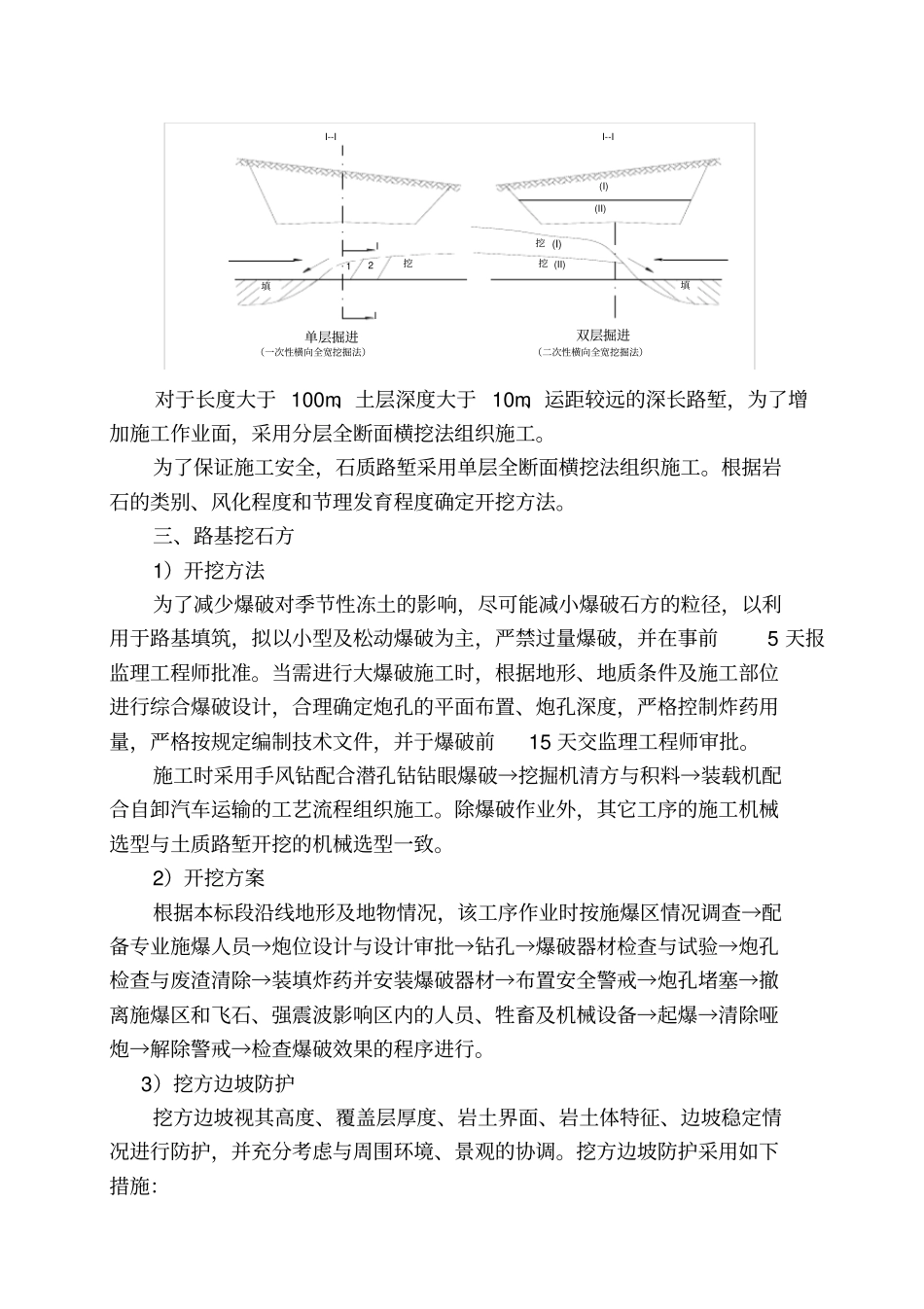

2)开挖方案根据各挖方段土质情况、路堑开挖长度和深度、工程量大小、土方调运方案和距离等开挖条件,分别采用单层掘进,双(多)层掘进的施工程序(见下图)
(I)12挖I填II--I挖(II)(I)I--I(II)挖填(一次性横向全宽挖掘法)单层掘进(二次性横向全宽挖掘法)双层掘进对于长度大于100m、土层深度大于10m、运距较远的深长路堑,为了增加施工作业面,采用分层全断面横挖法组织施工
为了保证施工安全,石质路堑采用单层全断面横挖法组织施工

根据岩石的类别、风化程度和节理发育程度确定
