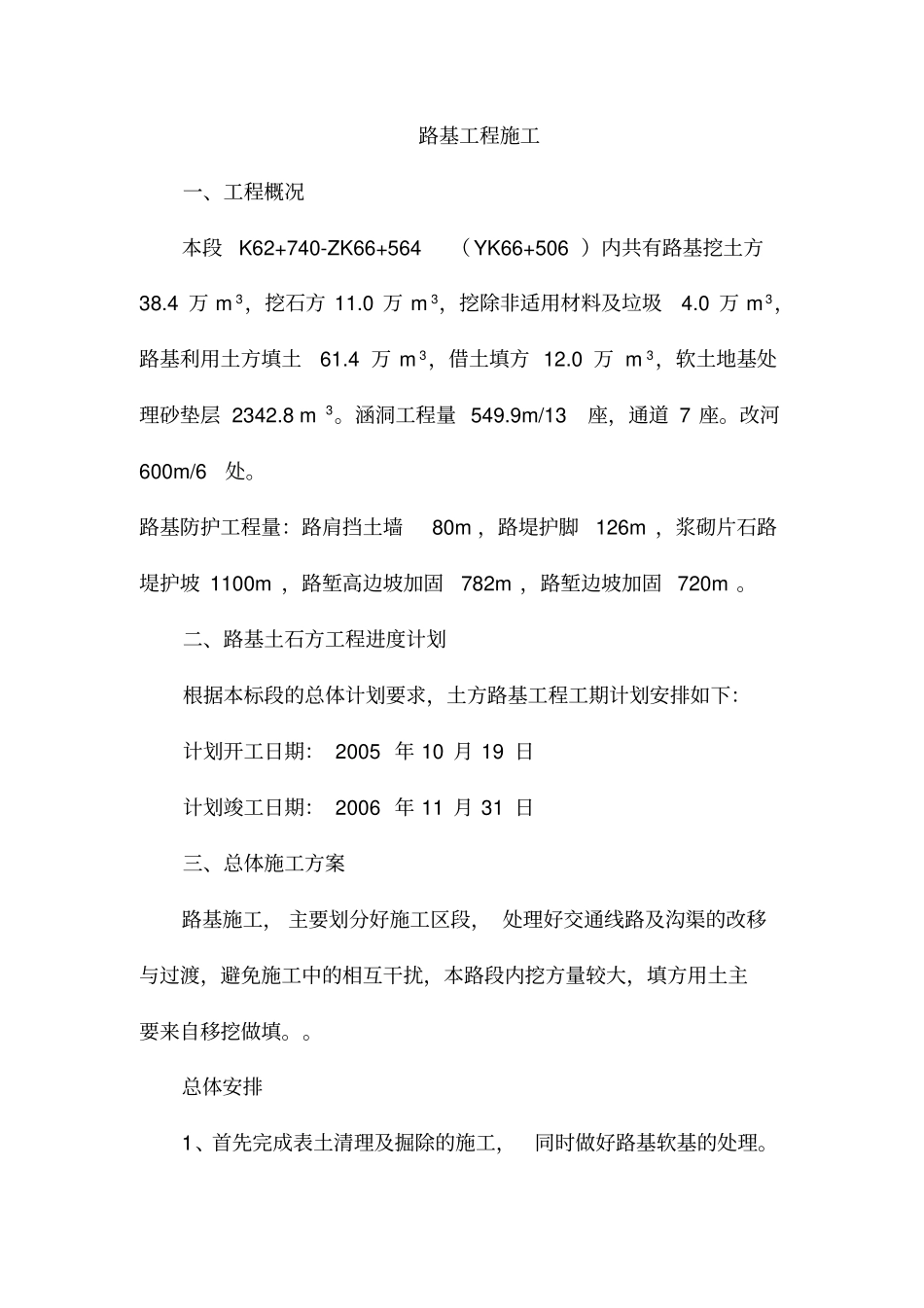

路基工程施工一、工程概况本段K62+740-ZK66+564(YK66+506)内共有路基挖土方38
4万m3,挖石方11
0万m3,挖除非适用材料及垃圾4
0万m3,路基利用土方填土61
4万m3,借土填方12
0万m3,软土地基处理砂垫层2342
涵洞工程量549
9m/13座,通道7座
改河600m/6处
路基防护工程量:路肩挡土墙80m,路堤护脚126m,浆砌片石路堤护坡1100m,路堑高边坡加固782m,路堑边坡加固720m
二、路基土石方工程进度计划根据本标段的总体计划要求,土方路基工程工期计划安排如下:计划开工日期:2005年10月19日计划竣工日期:2006年11月31日三、总体施工方案路基施工,主要划分好施工区段,处理好交通线路及沟渠的改移与过渡,避免施工中的相互干扰,本路段内挖方量较大,填方用土主要来自移挖做填

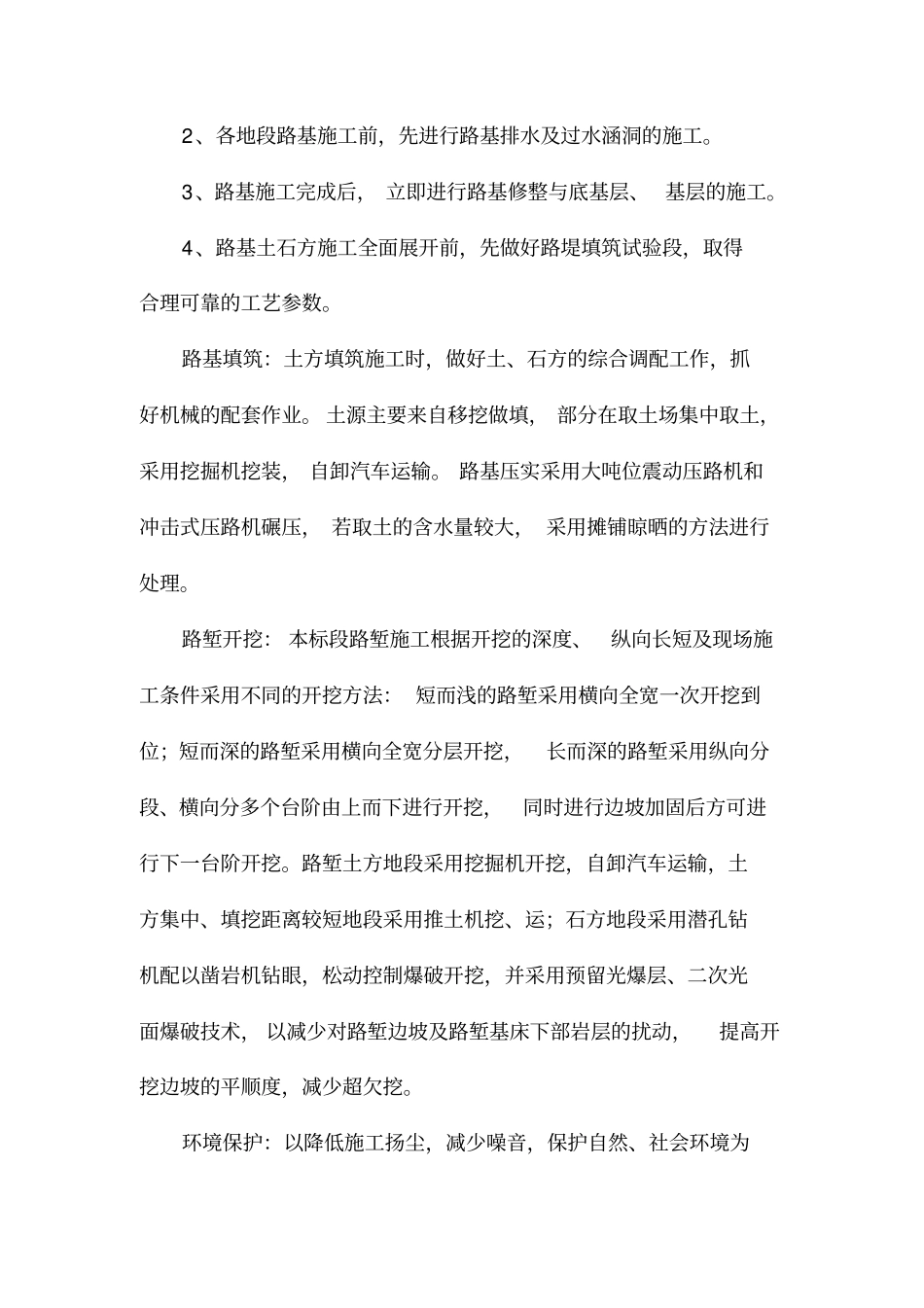

总体安排1、首先完成表土清理及掘除的施工,同时做好路基软基的处理
2、各地段路基施工前,先进行路基排水及过水涵洞的施工
3、路基施工完成后,立即进行路基修整与底基层、基层的施工
4、路基土石方施工全面展开前,先做好路堤填筑试验段,取得合理可靠的工艺参数
路基填筑:土方填筑施工时,做好土、石方的综合调配工作,抓好机械的配套作业
土源主要来自移挖做填,部分在取土场集中取土,采用挖掘机挖装,自卸汽车运输
路基压实采用大吨位震动压路机和冲击式压路机碾压,若取土的含水量较大,采用摊铺晾晒的方法进行处理
路堑开挖:本标段路堑施工根据开挖的深度、纵向长短及现场施工条件采用不同的开挖方法:短而浅的路堑采用横向全宽一次开挖到位;短而深的路堑采用横向全宽分层开挖,长而深的路堑采用纵向分段、横向分多个台阶由上而下进行开挖,同时进行边坡加固后方可进行下一台阶开挖
路堑土方地段采用挖掘机开挖,自卸汽车运输,土方集中、填挖距离较短地段采用推土机挖、运;石方地段采用
