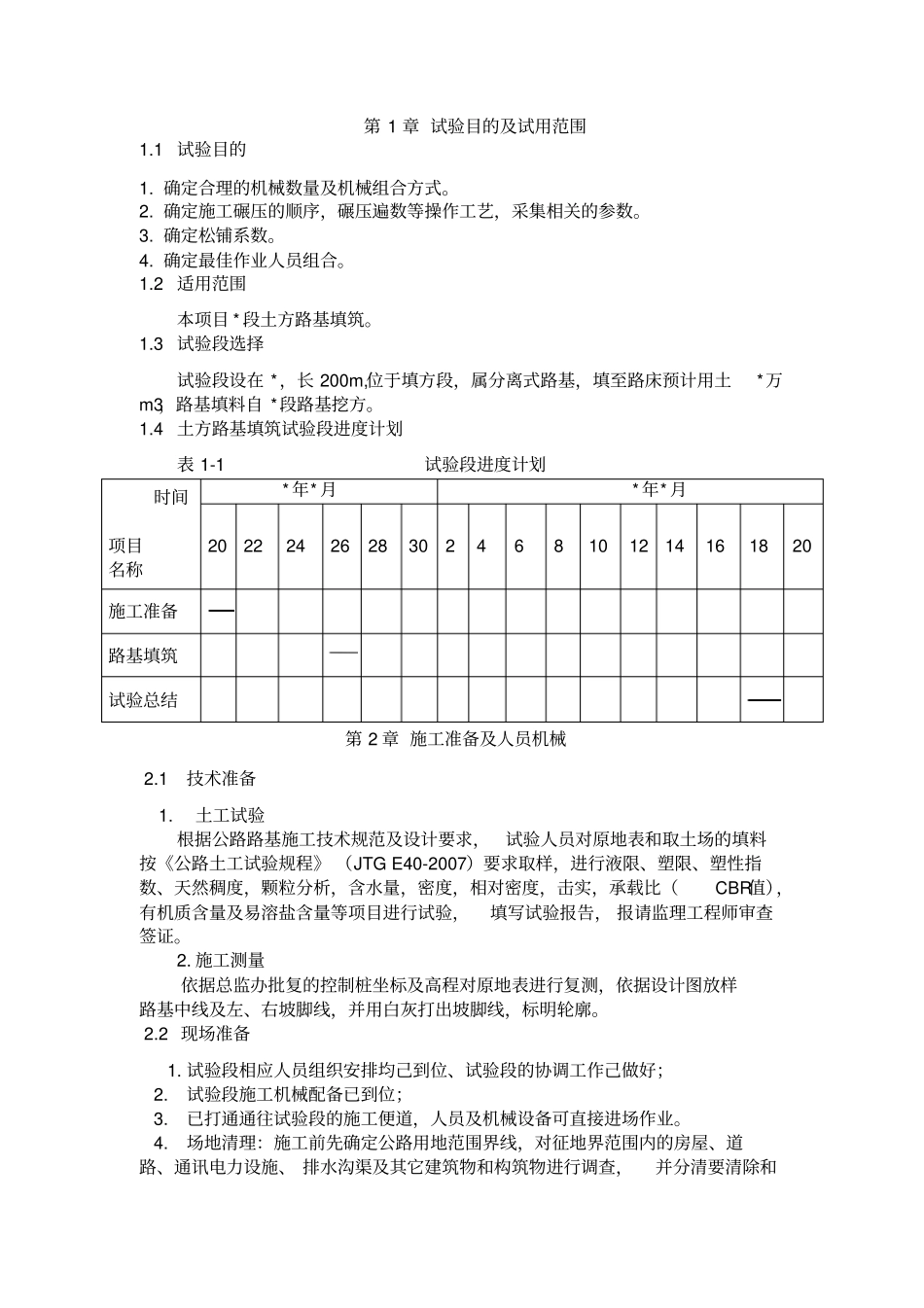

第1章试验目的及试用范围1
1试验目的1
确定合理的机械数量及机械组合方式
确定施工碾压的顺序,碾压遍数等操作工艺,采集相关的参数
确定松铺系数
确定最佳作业人员组合
2适用范围本项目*段土方路基填筑
3试验段选择试验段设在*,长200m,位于填方段,属分离式路基,填至路床预计用土*万m3,路基填料自*段路基挖方

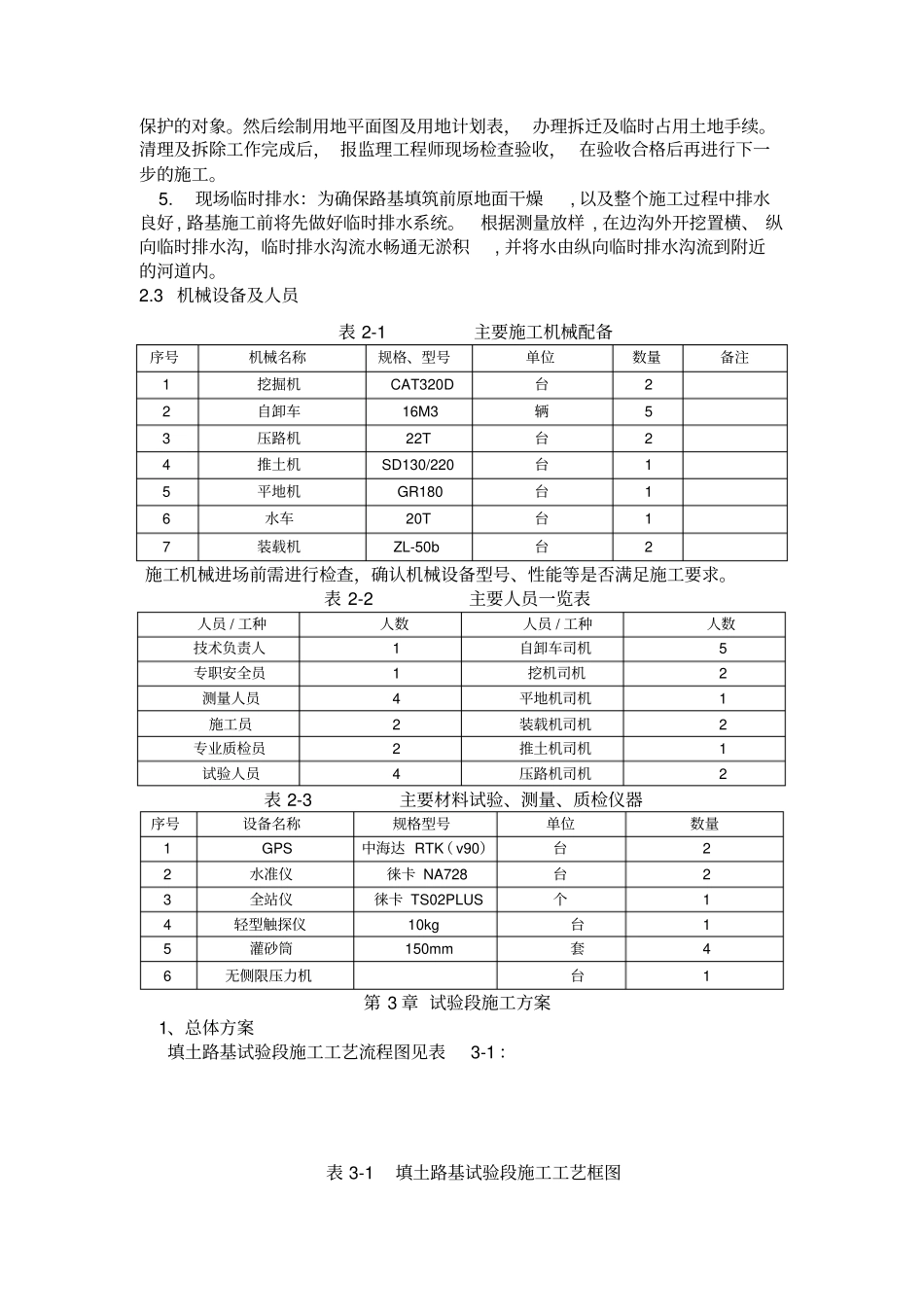

4土方路基填筑试验段进度计划表1-1试验段进度计划时间项目名称*年*月*年*月2022242628302468101214161820施工准备路基填筑试验总结第2章施工准备及人员机械2
1技术准备1
土工试验根据公路路基施工技术规范及设计要求,试验人员对原地表和取土场的填料按《公路土工试验规程》(JTGE40-2007)要求取样,进行液限、塑限、塑性指数、天然稠度,颗粒分析,含水量,密度,相对密度,击实,承载比(CBR值),有机质含量及易溶盐含量等项目进行试验,填写试验报告,报请监理工程师审查签证
施工测量依据总监办批复的控制桩坐标及高程对原地表进行复测,依据设计图放样路基中线及左、右坡脚线,并用白灰打出坡脚线,标明轮廓
2现场准备1
试验段相应人员组织安排均己到位、试验段的协调工作己做好;2
试验段施工机械配备已到位;3
已打通通往试验段的施工便道,人员及机械设备可直接进场作业
场地清理:施工前先确定公路用地范围界线,对征地界范围内的房屋、道路、通讯电力设施、排水沟渠及其它建筑物和构筑物进行调查,并分清要清除和保护的对象
然后绘制用地平面图及用地计划表,办理拆迁及临时占用土地手续
清理及拆除工作完成后,报监理工程师现场检查验收,在验收合格后再进行下一步的施工
现场临时排水:为确保路基填筑前原地面干燥,以及整个施工过程中排水良好,路基施工前将先做好临时排水系统
根据测量放样,在边沟外开挖置横、纵向临时排水沟,临时排水沟流水畅
