西成客运专线工程技术交底编号:工程项目新建铁路西安至成都客运专线合同号XCZQ-5标分项工程名称路基工程施工单位中铁二局西成客专5标工程指挥部一项目部里程D4K470+481
45~472+839
05交底日期交底地点路堑开挖施工技术交底1、编制原则《高速铁路路基工程施工质量验收标准》(TB10751-2010)《高速铁路路基施工技术指南》(铁建设[2010]241)新建铁路西安至成都客运专线区间路基施工图《铁路路堑边坡光面(预裂)爆破技术规程》(TB10122-2008)《路基爆破专项施工方案》我单位类似工程的施工经验及设备情况2、适用范围本技术交底适用于新建西成客专XCZQ-5标指挥部一项目部D4K470+481

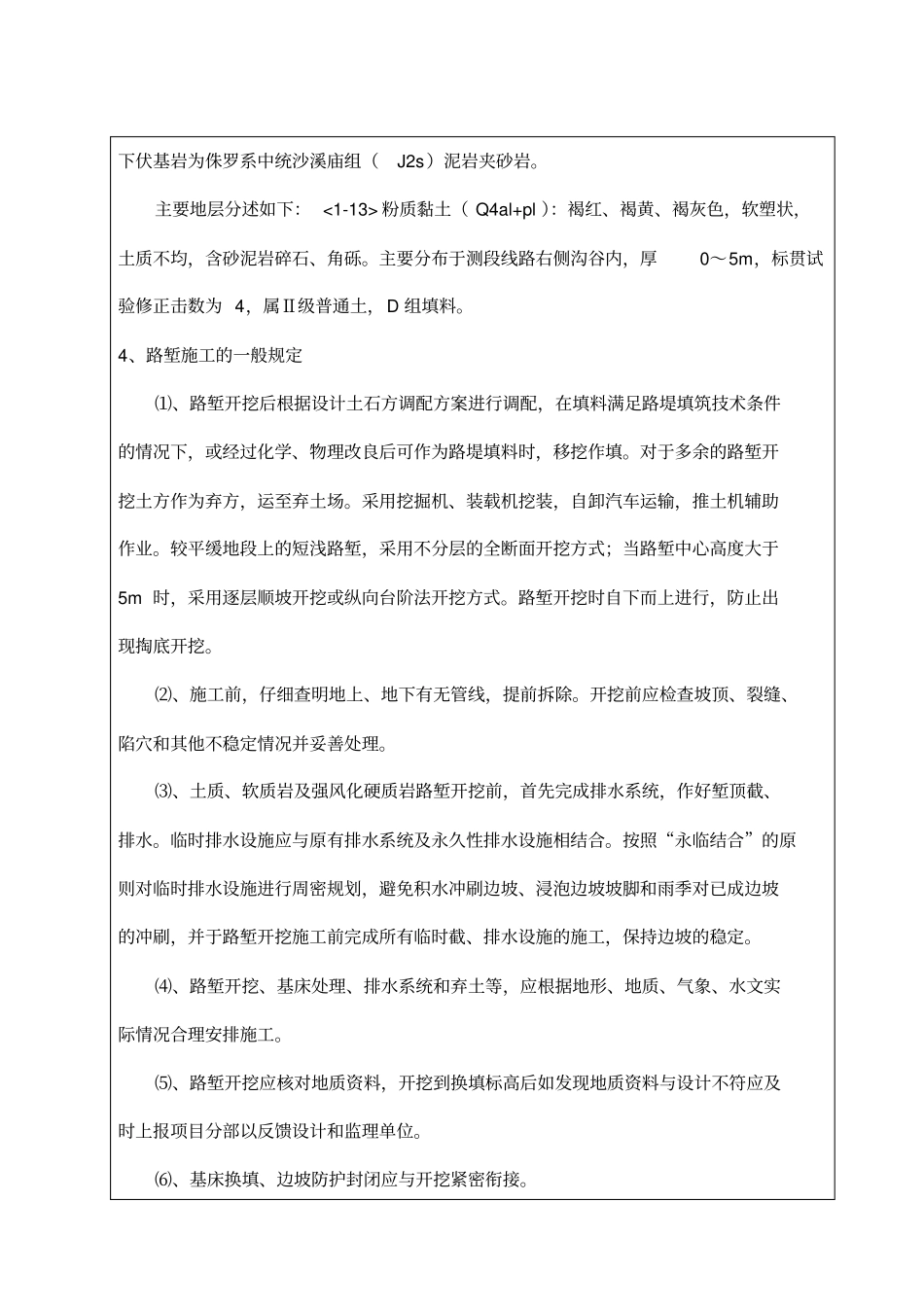

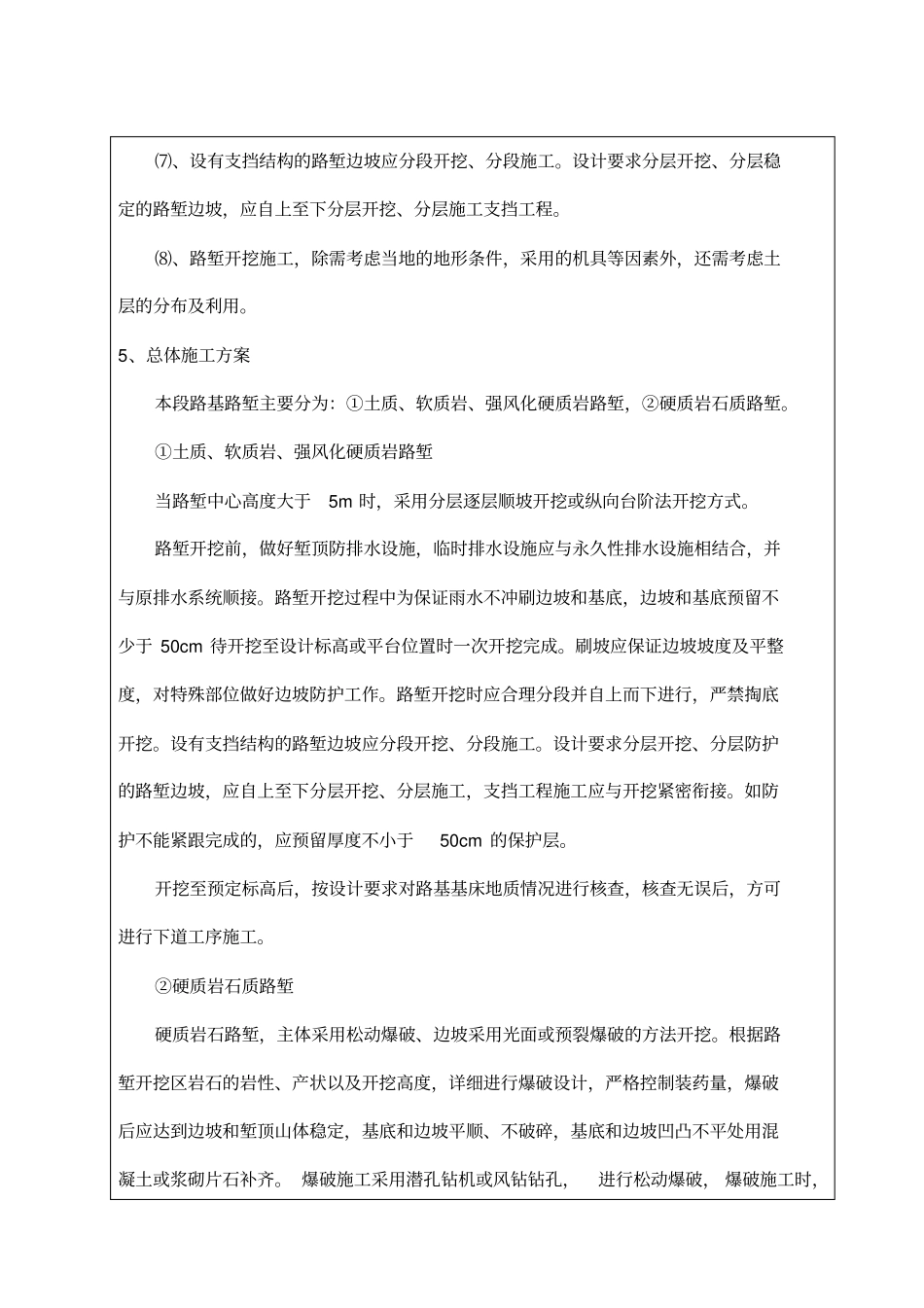

45~D4K472+839
05段区间路路堑开挖施工
3、工程概况本段范围:D4K470+481
45~D4K472+839
05,全长2358
21m,前接青冈坝大桥,后接永尊寺大桥
地形地貌:本段属低山丘陵区地貌,地面高程590~680m,相对高差90m,自然下伏基岩为侏罗系中统沙溪庙组(J2s)泥岩夹砂岩
主要地层分述如下:粉质黏土(Q4al+pl):褐红、褐黄、褐灰色,软塑状,土质不均,含砂泥岩碎石、角砾
主要分布于测段线路右侧沟谷内,厚0~5m,标贯试验修正击数为4,属Ⅱ级普通土,D组填料
4、路堑施工的一般规定⑴、路堑开挖后根据设计土石方调配方案进行调配,在填料满足路堤填筑技术条件的情况下,或经过化学、物理改良后可作为路堤填料时,移挖作填
对于多余的路堑开挖土方作为弃方,运至弃土场
采用挖掘机、装载机挖装,自卸汽车运输,推土机辅助作业
较平缓地段上的短浅路堑,采用不分层的全断面开挖方式;当路堑中心高度大于5m时,采用逐层顺坡开挖或纵向台阶法开挖方式
路堑开挖时自下而上进行,防止出现掏底开挖
⑵、施工前,仔细查明地上、地下有无管线,提前拆除
