XXXXXXXXXXXXXXXXXXXXXXXX公路改建工程施工组织设计XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX公路改建工程混凝土现浇路缘石C30施工方案XXXXXXXXXXXXXXXXXXXXXXXXX2015年3月10日一、工程概况XXXXXXXXXXXXXXXXXXXXXXXXXX公路改建工程施工组织设计1XXXXXXXXXXXXXXXXXX是XXXXX景区云端廊桥、猴子垭等景点重要通道,是XXXXX景区创建5A级景区的重要基础设施之一
路线起点接奓口石云端廊桥,经猴子垭口,止于S305云利路,全长1352
XX县XXXXX旅游园区云利路至盖下坝水库公路XXXXX连接石笋河景点及周边群众出行的唯一通道,为提升公路服务水平和按照创建5A级景区的相关要求,对路面进行改造
路线起点接S305云利路云峰场镇出口,止于盖下坝水库张王庙,全长6508米
二、编制依据1)、《XX县XXXXX旅游园区奓口石至盖下坝公路改建工程》施工设计图及参考资料
2)、施工现场考察情况

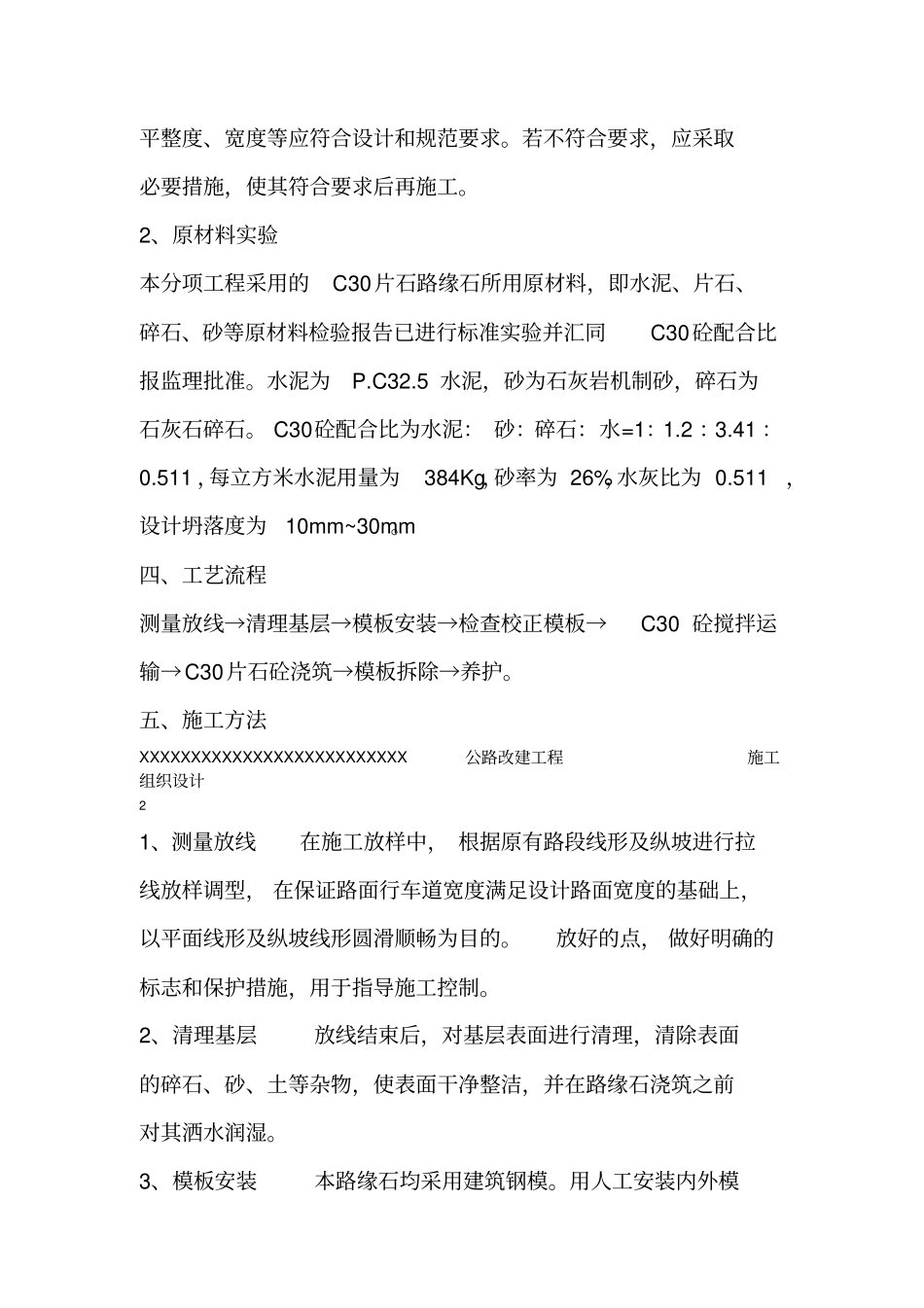

三、施工前的准备1、准备作业面全面复核我标段混凝土路缘石基层铺筑情况,其高程、压实度、平整度、宽度等应符合设计和规范要求
若不符合要求,应采取必要措施,使其符合要求后再施工
2、原材料实验本分项工程采用的C30片石路缘石所用原材料,即水泥、片石、碎石、砂等原材料检验报告已进行标准实验并汇同C30砼配合比报监理批准
5水泥,砂为石灰岩机制砂,碎石为石灰石碎石
C30砼配合比为水泥:砂:碎石:水=1:1
511,每立方米水泥用量为384Kg,砂率为26%,水灰比为0
511,设计坍落度为10mm~30mm
四、工艺流程测量放线→清理基层→模板安装→检查校正模板→C30砼搅拌运输→C30片石砼浇筑→模板拆除→养护
五、施工方法XXXXXXXXXX
