高陵高速LM1合同段(K0+000---K14+327)路缘石、路边石施工技术方案中交第四公路工程局有限公司高陵高速LM1合同段项目经理部路缘石、路边石施工技术方案一、工程概况高平至新乡高速公路高平至陵川段路面第一合同段起点桩号为K0+000,终点桩号为K14+327,路线全长14
二、路缘石的类型与工程量:路缘石为中央分隔带路缘石
采用C20混凝土预制,预制长度为49
5cm,单位工程量为0
1534m3/m;路边石采用C15混凝土预制
预制块安装之间采用1cm厚7
5号水泥砂浆填2/72缝

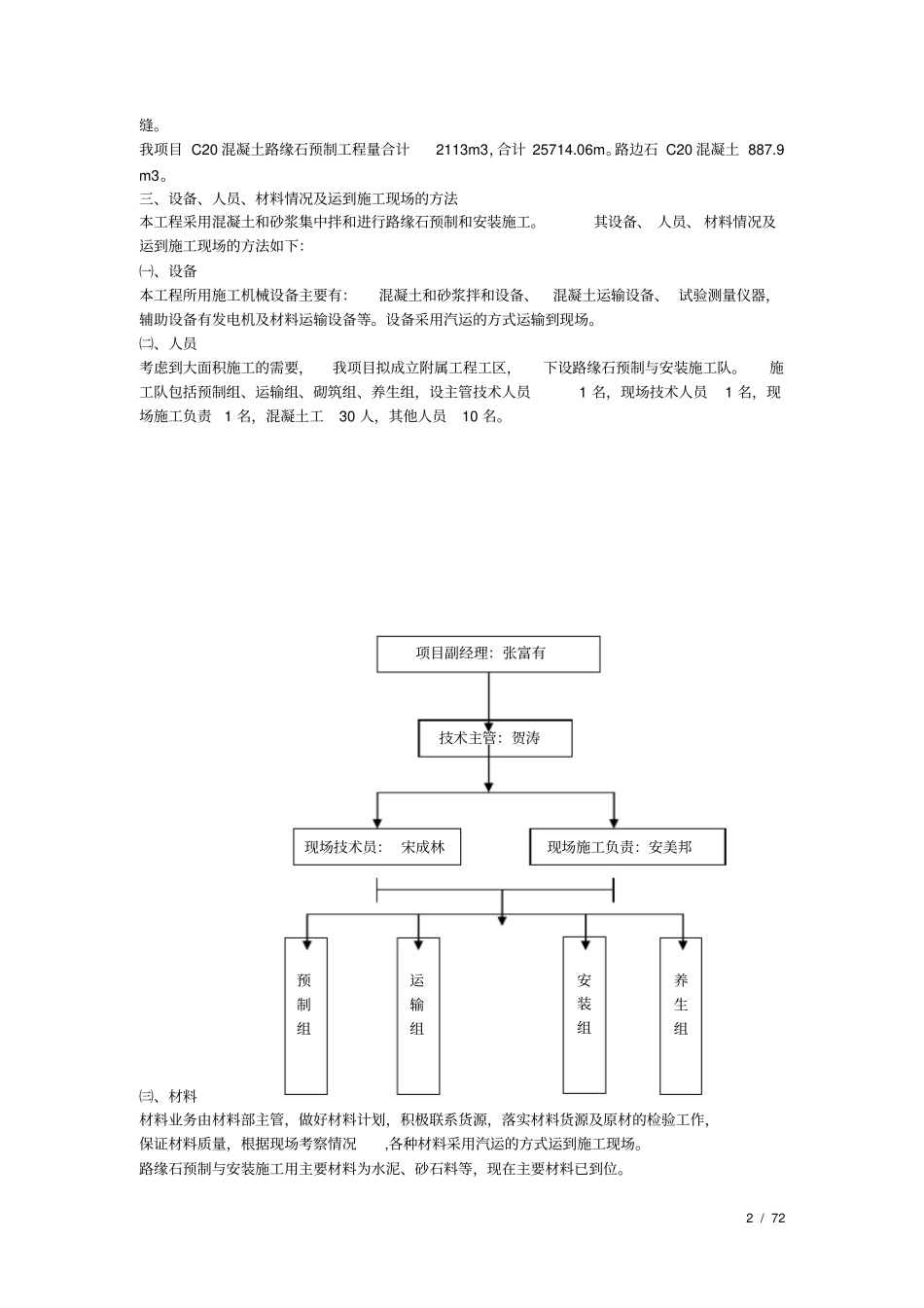

我项目C20混凝土路缘石预制工程量合计2113m3,合计25714
路边石C20混凝土887
三、设备、人员、材料情况及运到施工现场的方法本工程采用混凝土和砂浆集中拌和进行路缘石预制和安装施工
其设备、人员、材料情况及运到施工现场的方法如下:㈠、设备本工程所用施工机械设备主要有:混凝土和砂浆拌和设备、混凝土运输设备、试验测量仪器,辅助设备有发电机及材料运输设备等
设备采用汽运的方式运输到现场
㈡、人员考虑到大面积施工的需要,我项目拟成立附属工程工区,下设路缘石预制与安装施工队
施工队包括预制组、运输组、砌筑组、养生组,设主管技术人员1名,现场技术人员1名,现场施工负责1名,混凝土工30人,其他人员10名
㈢、材料材料业务由材料部主管,做好材料计划,积极联系货源,落实材料货源及原材的检验工作,保证材料质量,根据现场考察情况,各种材料采用汽运的方式运到施工现场
路缘石预制与安装施工用主要材料为水泥、砂石料等,现在主要材料已到位

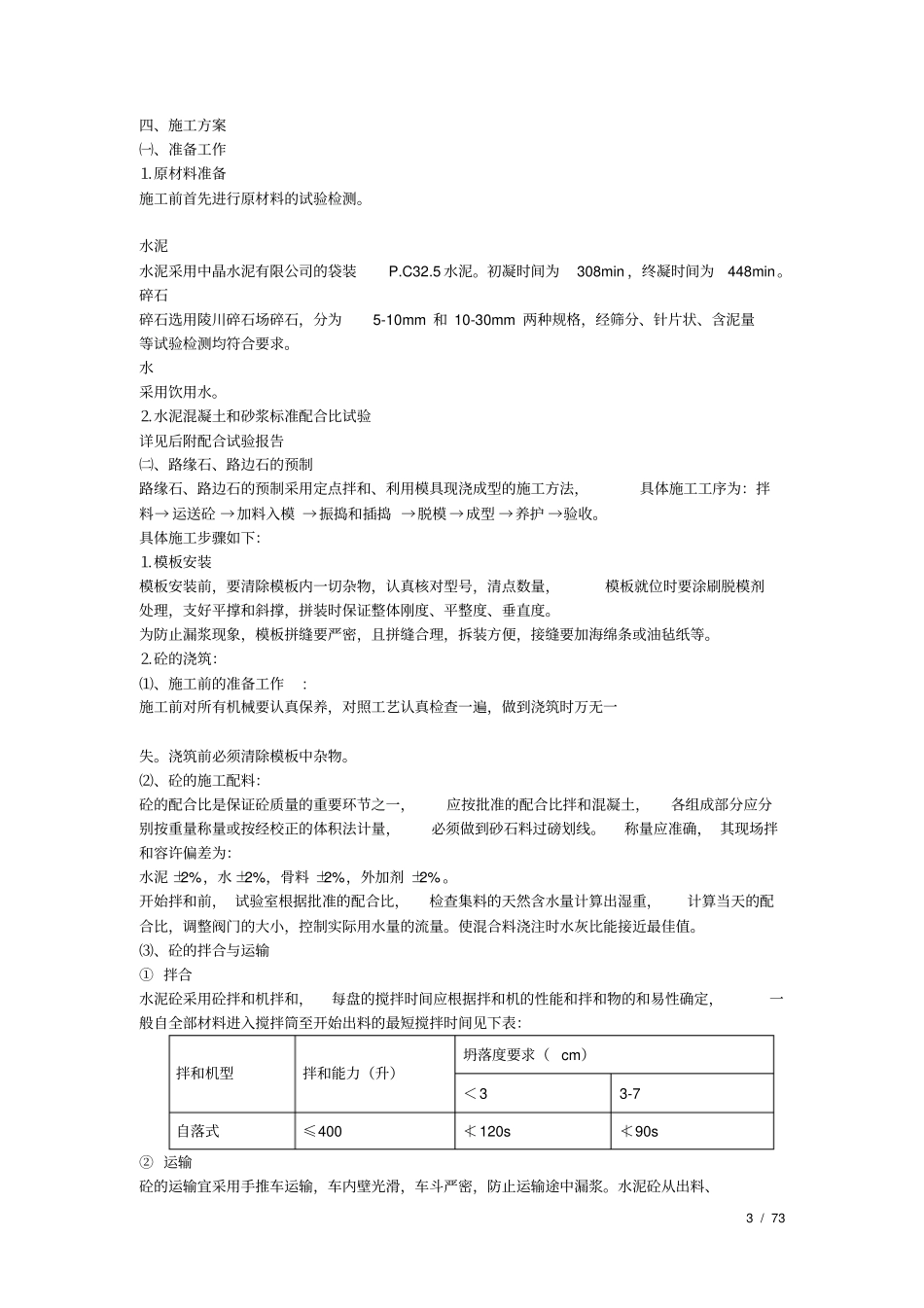

项目副经理:张富有技术主管:贺涛预制组安装组运输组养生组现场技术员:宋成林现场施工负责:安美邦3/73四、施工方案㈠、准备工作⒈原材料准备施工前首先进行原材料的试验检测
水泥水泥采用中晶水泥有限公司的袋装P
初凝时间为3
