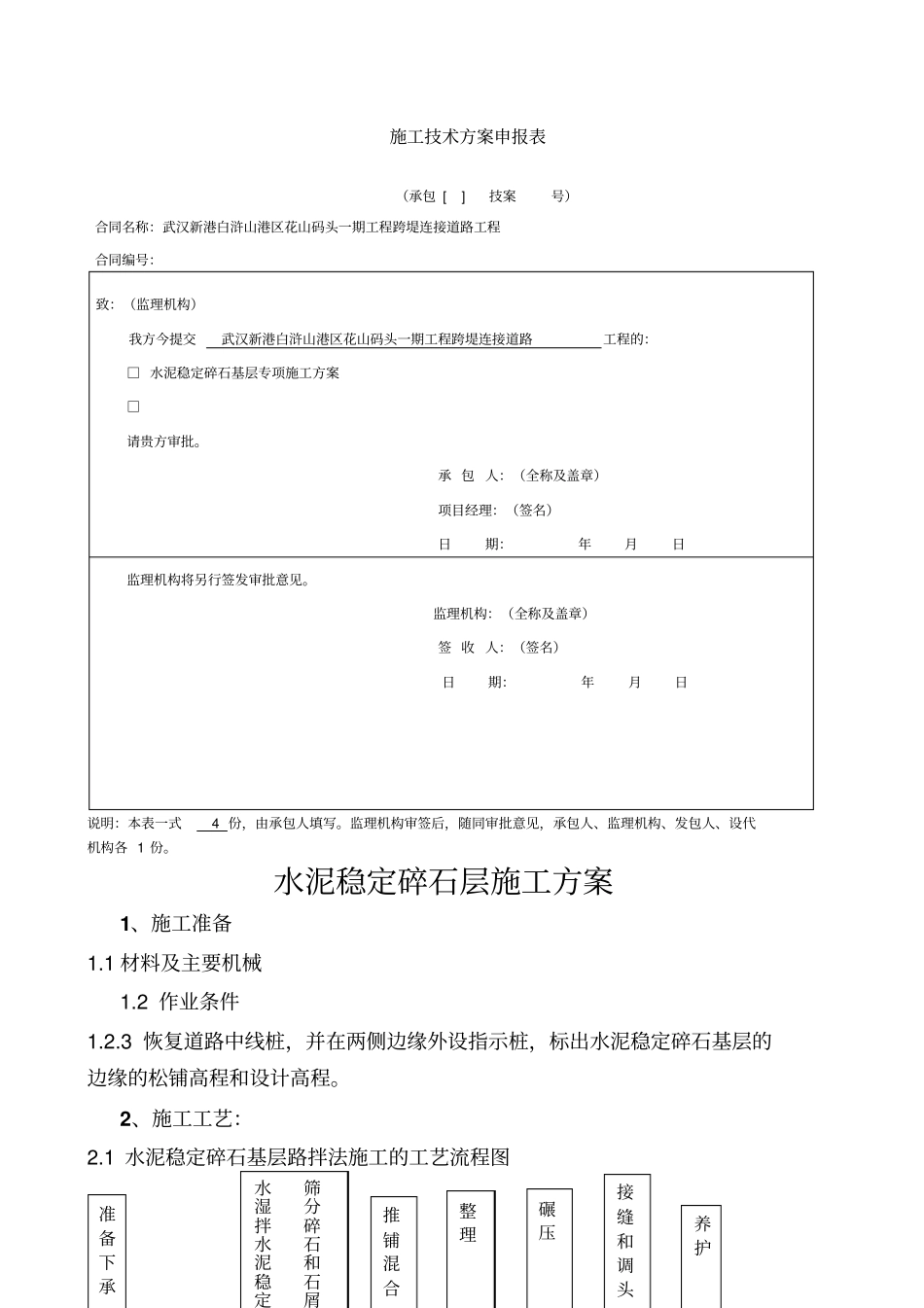

施工技术方案申报表(承包[]技案号)合同名称:武汉新港白浒山港区花山码头一期工程跨堤连接道路工程合同编号:致:(监理机构)我方今提交武汉新港白浒山港区花山码头一期工程跨堤连接道路工程的:□水泥稳定碎石基层专项施工方案□请贵方审批
承包人:(全称及盖章)项目经理:(签名)日期:年月日监理机构将另行签发审批意见
监理机构:(全称及盖章)签收人:(签名)日期:年月日说明:本表一式4份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份
水泥稳定碎石层施工方案1、施工准备1
1材料及主要机械1
2作业条件1
3恢复道路中线桩,并在两侧边缘外设指示桩,标出水泥稳定碎石基层的边缘的松铺高程和设计高程
2、施工工艺:2
1水泥稳定碎石基层路拌法施工的工艺流程图准备下承整理碾压接缝和调头养护推铺混合筛分碎石和石屑水湿拌水泥稳定2
2准备下承层2
3施工放样2

1水泥稳定碎石混合料的拌合,碎石的粒径必须符合级配,配料准确;含水量要略大于最佳含水量,使混合料运到现场摊铺后碾压时含水量不小于最佳含水量;拌和要均匀,不同粒径的碎石以及细集料(石屑)要隔离,分别堆放
3在同一料场供料的路段内,宜由远到近卸置集料,卸料距离要严格掌握,避免料不够或过多
4料堆每隔一定距离要留一个缺口
5摊铺“窝”和粗集料“带”,补以新拌的均匀混合料,或补撒拌匀的细混合料,并与粗集料拌和均匀
7碾压±1%~±2%)时,要立即用轻型压路机并配合16t以上压路机在结构层全宽内进行碾压,直线和不设超高的平曲线段,由两侧路肩向路中心碾压,碾压时,要重叠1/2轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时,即为一遍,一般需碾压6~8遍,压路机的碾压速度头两遍以采用1
7Km/h为宜,以后宜采用2
“弹簧”、松散、起
