1欢迎下载肯尼亚MurunyDam输水管道施工方案中国江西国际(肯尼亚)公司MurunyDam项目部2016/2/13精品文档

2欢迎下载第一章管道施工方案说明1、工程概况MURUNYDAM输水工程是从大坝左侧取水塔为起点设计高程2690
346m,末端高程2671
敷设的一根Steeinp800mm无缝钢管,总长10963
比奇比奇乡制水车间,为有压重力流输水线路,设计输水流量Q=0
45m3/s,流速u=0
输水线路沿线共布置穿越工程约16处,其中穿溪涧15处,公路1处
设置控制阀4个,双孔口空气阀23个,冲砂阀11个,水平段弯头102个(其中:45°25个、22
5°31个、90°1个、60°10个、11
25°22个、30°11个、75°1个、17
6°1个)镇墩及设备安装等
2、施工条件2
1交通条件在输水线路左侧200m高差台地上有一条通往比奇乡的泥结石公路(路况差),对外交通运输条件较为便利
由于该输水工程线路较长且基本上是沿陡坡而行,输水线路与现有公路交叉点的分布也存在着不均匀性,为了方便对外交通运输,根据需要拟定修建2处临时对外进场道路与外公路连接
为了方便施工机械、材料以及管材运输,在输水管道场内修建临时施工道路沿输水线路一侧布置,场内施工道路设计路面宽度6m(不含管线开挖所占面积),简易路面
本标段管材为无缝钢管,管径最大为DN800,管道单节长6m,重约3吨

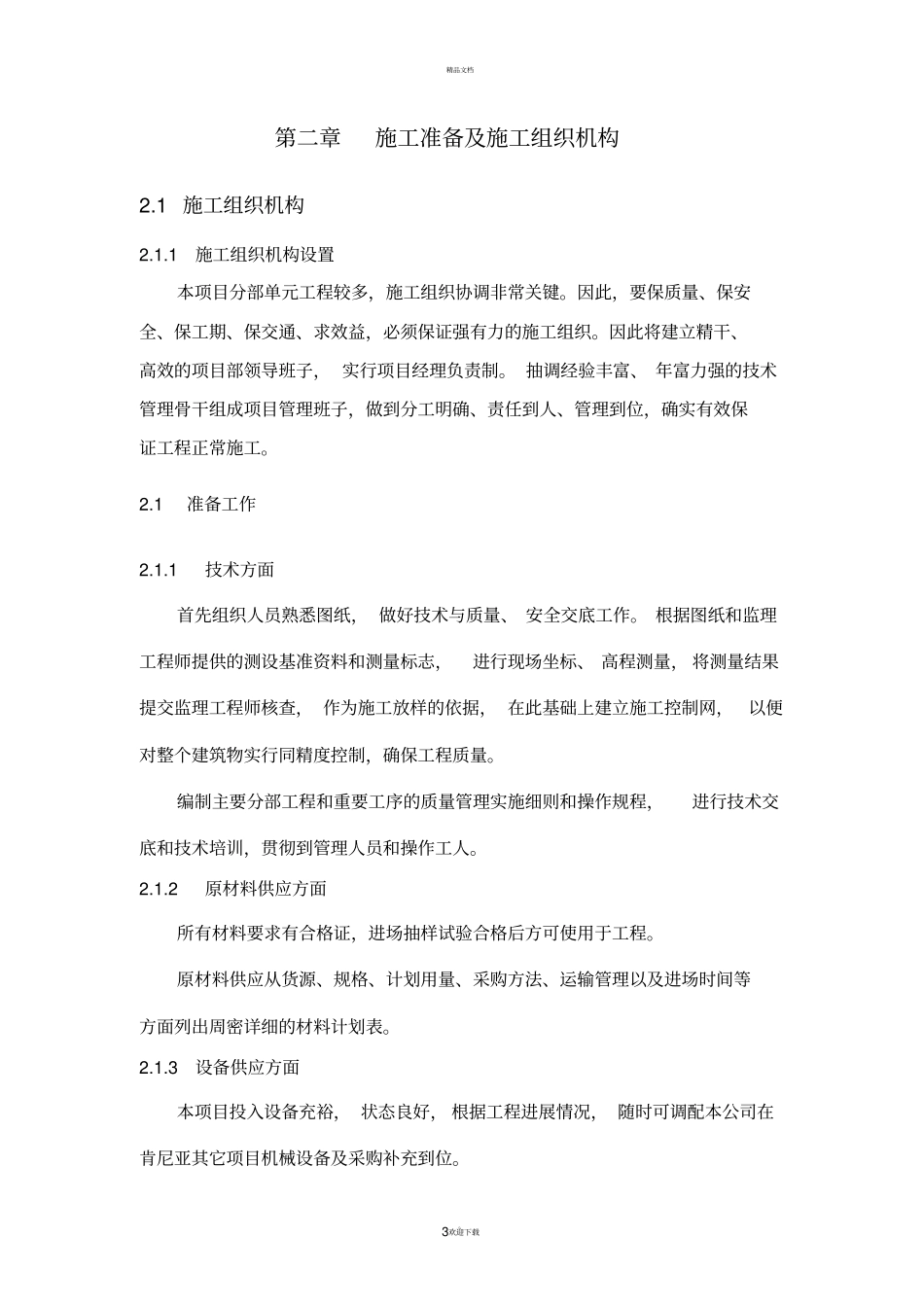

3欢迎下载第二章施工准备及施工组织机构2
1施工组织机构2
1施工组织机构设置本项目分部单元工程较多,施工组织协调非常关键
因此,要保质量、保安全、保工期、保交通、求效益,必须保证强有力的施工组织
因此将建立精干、高效的项目部领导班子,实行项目经理负责制
抽调经验丰富、年富力强的技术管理骨干组成项目管理班子,做到分工明确、责任到人、管理到位
