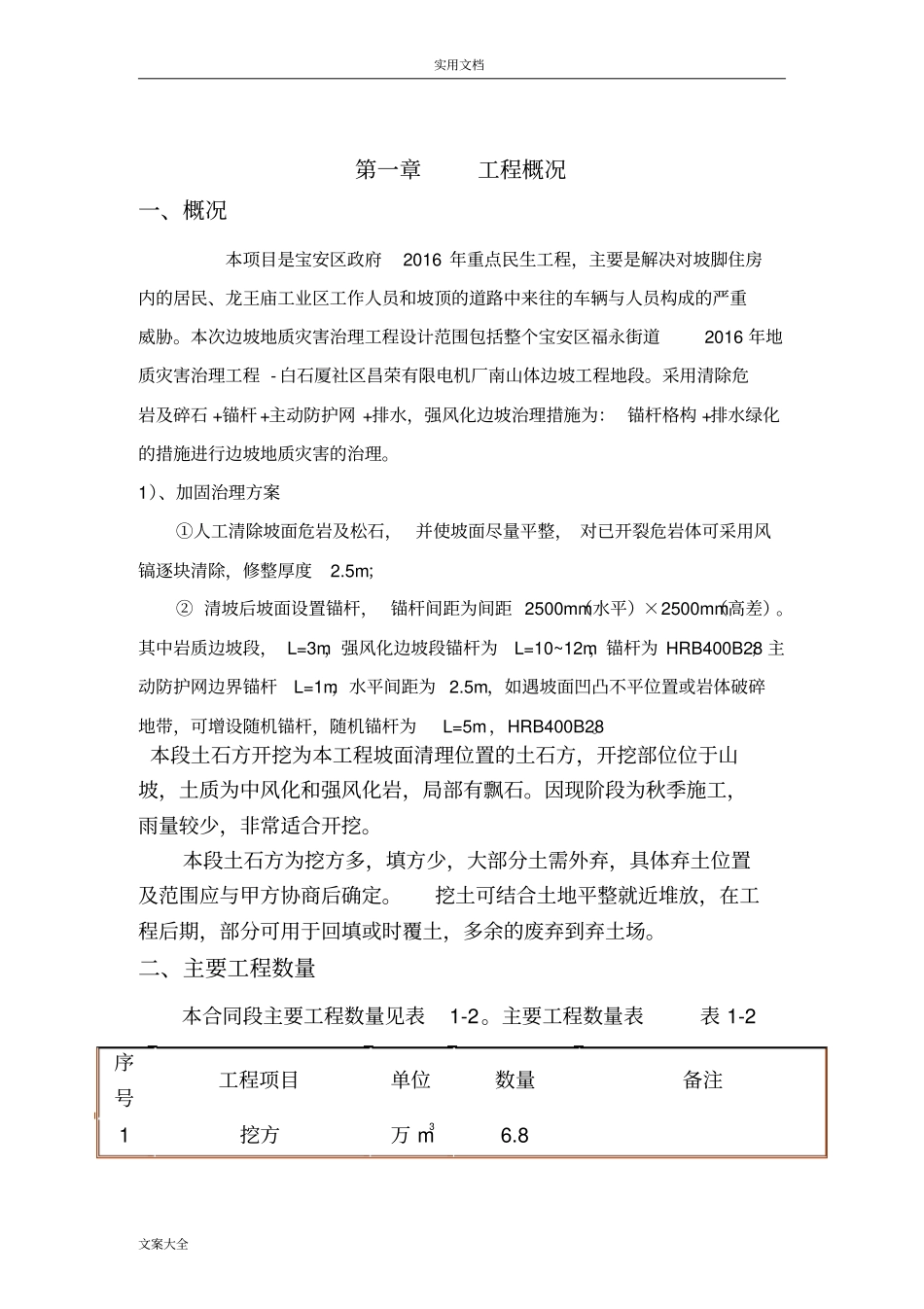

实用文档文案大全福永街道2016年地质灾害治理工程-白石厦社区昌荣有限电机厂南山体边坡工程边坡土石方清运施工方案编制人:审核人:审批人:编制单位:化工部郑州地质工程勘察院审批日期:二O一七年七月二十日实用文档文案大全第一章工程概况一、概况本项目是宝安区政府2016年重点民生工程,主要是解决对坡脚住房内的居民、龙王庙工业区工作人员和坡顶的道路中来往的车辆与人员构成的严重威胁
本次边坡地质灾害治理工程设计范围包括整个宝安区福永街道2016年地质灾害治理工程-白石厦社区昌荣有限电机厂南山体边坡工程地段
采用清除危岩及碎石+锚杆+主动防护网+排水,强风化边坡治理措施为:锚杆格构+排水绿化的措施进行边坡地质灾害的治理
1)、加固治理方案①人工清除坡面危岩及松石,并使坡面尽量平整,对已开裂危岩体可采用风镐逐块清除,修整厚度2
5m;②清坡后坡面设置锚杆,锚杆间距为间距2500mm(水平)×2500mm(高差)
其中岩质边坡段,L=3m,强风化边坡段锚杆为L=10~12m,锚杆为HRB400B28;主动防护网边界锚杆L=1m,水平间距为2
5m,如遇坡面凹凸不平位置或岩体破碎地带,可增设随机锚杆,随机锚杆为L=5m,HRB400B28
本段土石方开挖为本工程坡面清理位置的土石方,开挖部位位于山坡,土质为中风化和强风化岩,局部有飘石
因现阶段为秋季施工,雨量较少,非常适合开挖
本段土石方为挖方多,填方少,大部分土需外弃,具体弃土位置及范围应与甲方协商后确定
挖土可结合土地平整就近堆放,在工程后期,部分可用于回填或时覆土,多余的废弃到弃土场
二、主要工程数量本合同段主要工程数量见表1-2
主要工程数量表表1-2序号工程项目单位数量备注1挖方万m36

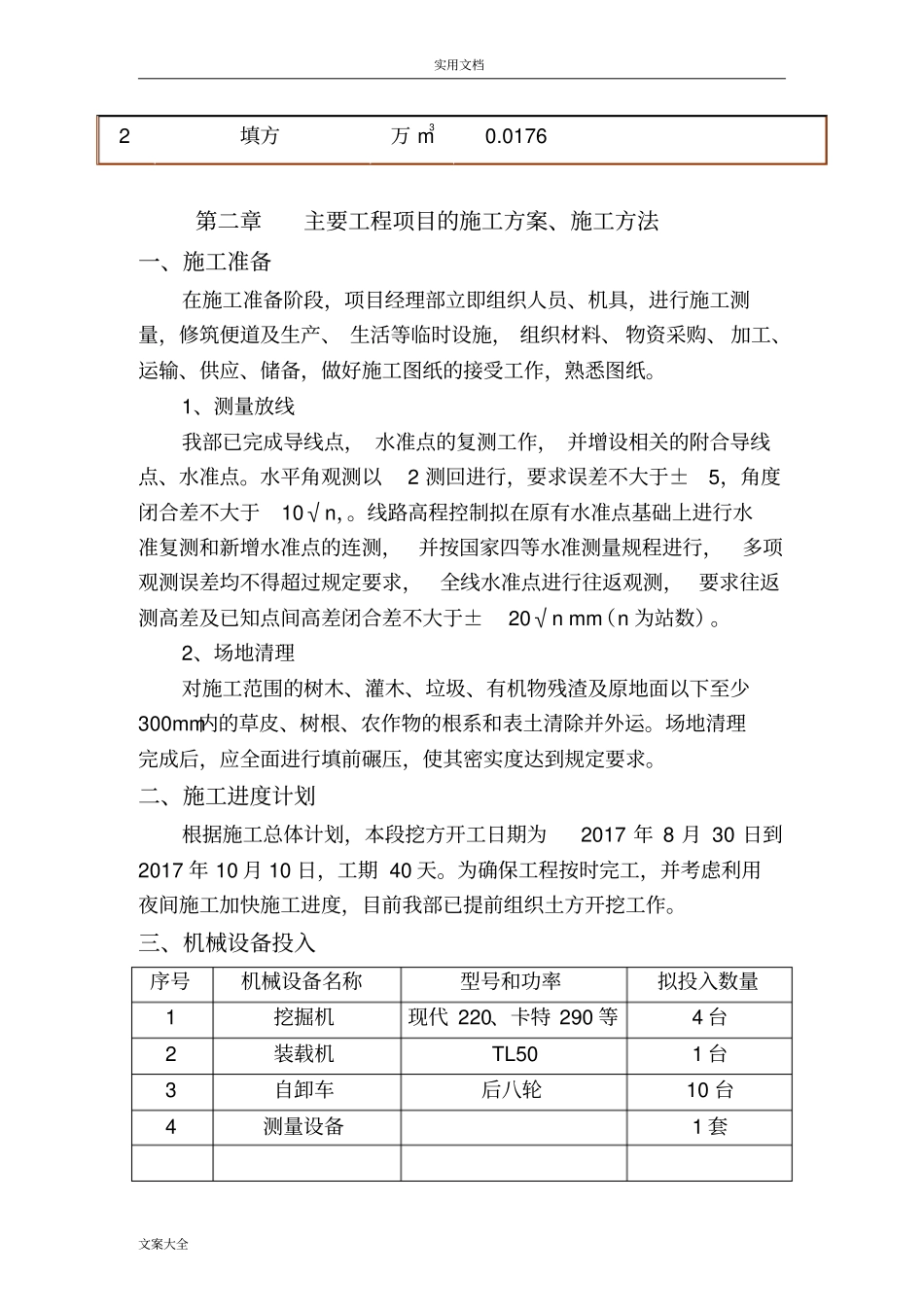

8实用文档文案大全2填方万m30
0176第二章主要工程项目的施工方案、施工方法一、施工准备在施工准备阶段,项目经理部立即组织人员、机具,进行施
