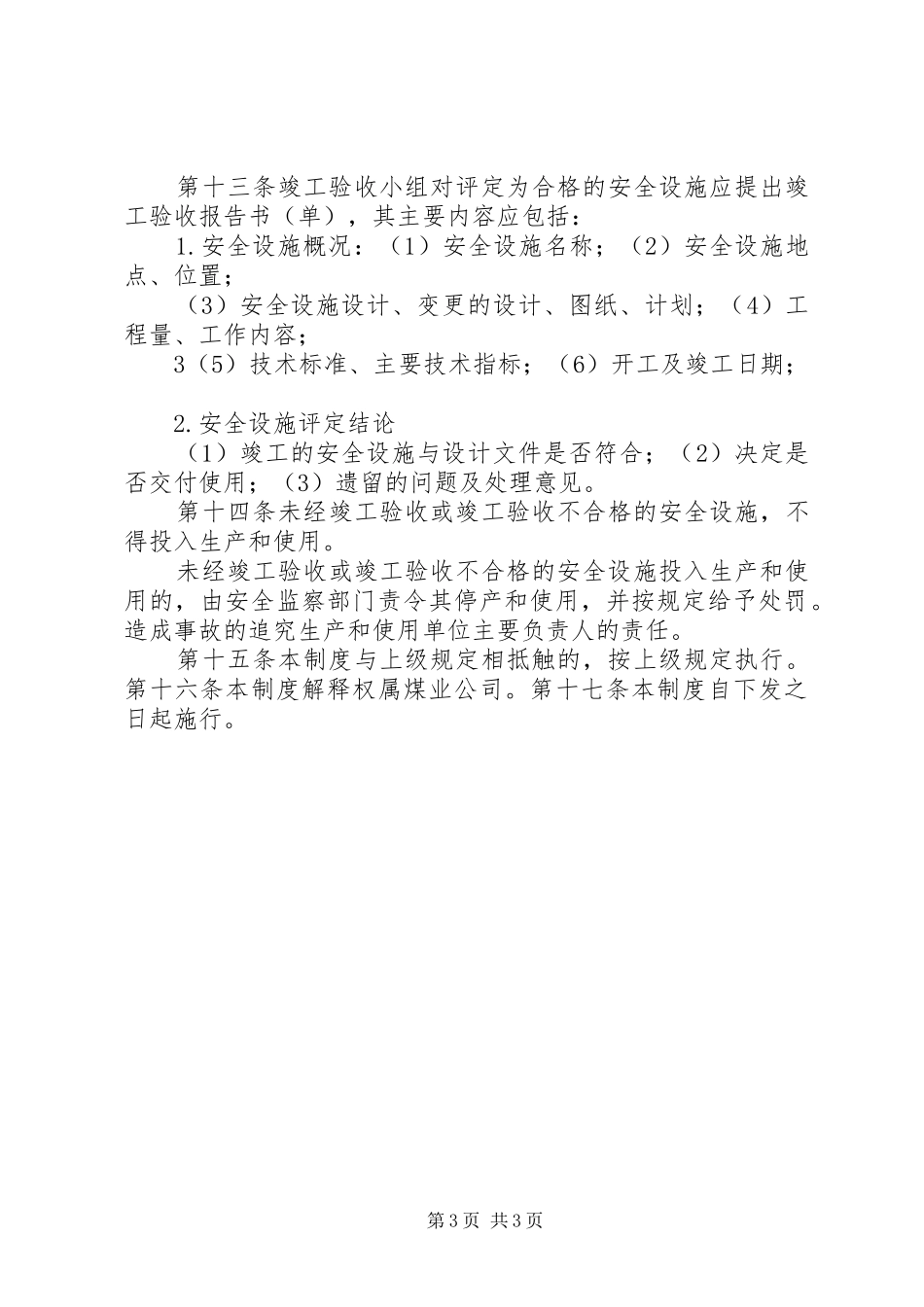

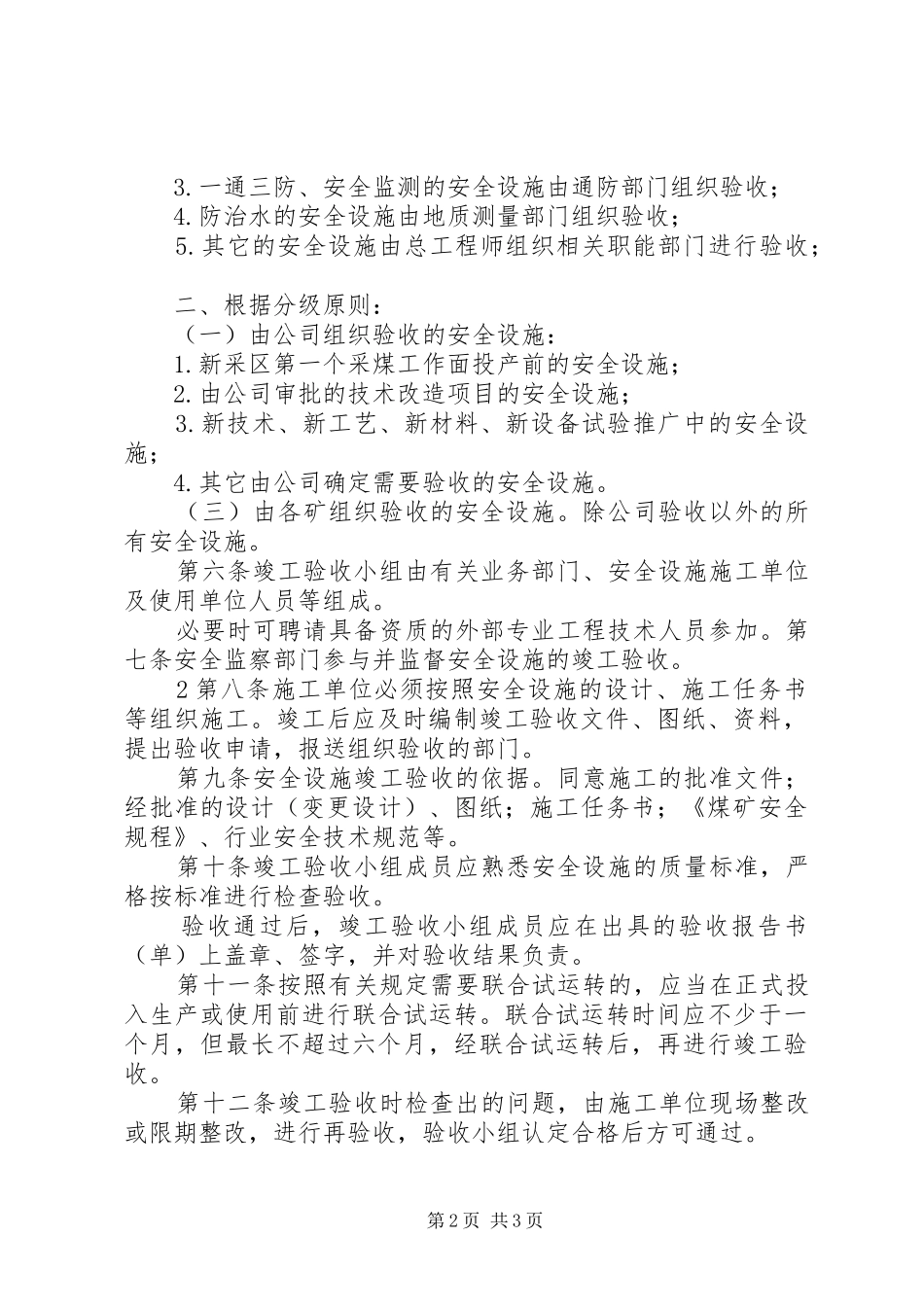

安全设施竣工验收制度第一条为规范煤矿安全设施竣工验收工作,保证安全设施符合煤矿安全规程、安全技术规范和安全质量标准化标准等,根据《安全生产法》、《煤矿安全监察条例》等法律法规,制定本制度。第二条本制度适用于公司所属各生产矿井的采煤、掘进、机电、运输、一通三防、防治水等系统在生产过程中需要投入的安全设施的竣工验收。法律法规规定由煤矿安全监察机构组织验收的建设项目(新建、改建、扩建工程项目)的安全设施,按照法律法规规定执行。第三条本制度所指安全设施是对矿井水、火、瓦斯、煤尘、顶板等主要灾害予以防治的设施、设备器材等。主要包括:1.提升运输。提升机保护装置;托罐装置;信号闭锁装置等皮带机保护装置;防护装置;急停装置等。2.辅助运输。绞车固定;绞车防过卷装置;轨道警示、警标;辅助行人设备的急停装置;斜巷防跑车装置;信号装置;信集闭系统等。3.供用电。接地、过流、短路保护;防雷电装置等。4.一通三防。反风设施;风电、瓦斯电闭锁;防灭火、防尘、安全监测、束管监测系统;避灾路线标示等。5.防治水。防水闸门;探放水工程设施;水位观测系统;排水系统等。16.其它安全设施。第四条安全设施应符合《煤矿安全规程》和行业标准的规定。第五条安全设施的竣工验收,依据专业属性、规模大小,按照分专业、分级的原则进行。一、根据分专业原则:1.采煤、掘进、辅助运输的安全设施由生产技术部门组织验收;2.机电、提升、皮带运输的安全设施由机电部门组织验收;第1页共3页3.一通三防、安全监测的安全设施由通防部门组织验收;4.防治水的安全设施由地质测量部门组织验收;5.其它的安全设施由总工程师组织相关职能部门进行验收;二、根据分级原则:(一)由公司组织验收的安全设施:1.新采区第一个采煤工作面投产前的安全设施;2.由公司审批的技术改造项目的安全设施;3.新技术、新工艺、新材料、新设备试验推广中的安全设施;4.其它由公司确定需要验收的安全设施。(三)由各矿组织验收的安全设施。除公司验收以外的所有安全设施。第六条竣工验收小组由有关业务部门、安全设施施工单位及使用单位人员等组成。必要时可聘请具备资质的外部专业工程技术人员参加。第七条安全监察部门参与并监督安全设施的竣工验收。2第八条施工单位必须按照安全设施的设计、施工任务书等组织施工。竣工后应及时编制竣工验收文件、图纸、资料,提出验收申请,报送组织验收的部门。第九条安全设施竣工验收的依据。同意施工的批准文件;经批准的设计(变更设计)、图纸;施工任务书;《煤矿安全规程》、行业安全技术规范等。第十条竣工验收小组成员应熟悉安全设施的质量标准,严格按标准进行检查验收。验收通过后,竣工验收小组成员应在出具的验收报告书(单)上盖章、签字,并对验收结果负责。第十一条按照有关规定需要联合试运转的,应当在正式投入生产或使用前进行联合试运转。联合试运转时间应不少于一个月,但最长不超过六个月,经联合试运转后,再进行竣工验收。第十二条竣工验收时检查出的问题,由施工单位现场整改或限期整改,进行再验收,验收小组认定合格后方可通过。第2页共3页第十三条竣工验收小组对评定为合格的安全设施应提出竣工验收报告书(单),其主要内容应包括:1.安全设施概况:(1)安全设施名称;(2)安全设施地点、位置;(3)安全设施设计、变更的设计、图纸、计划;(4)工程量、工作内容;3(5)技术标准、主要技术指标;(6)开工及竣工日期;2.安全设施评定结论(1)竣工的安全设施与设计文件是否符合;(2)决定是否交付使用;(3)遗留的问题及处理意见。第十四条未经竣工验收或竣工验收不合格的安全设施,不得投入生产和使用。未经竣工验收或竣工验收不合格的安全设施投入生产和使用的,由安全监察部门责令其停产和使用,并按规定给予处罚。造成事故的追究生产和使用单位主要负责人的责任。第十五条本制度与上级规定相抵触的,按上级规定执行。第十六条本制度解释权属煤业公司。第十七条本制度自下发之日起施行。第3页共3页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

安全设施竣工验收制度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
