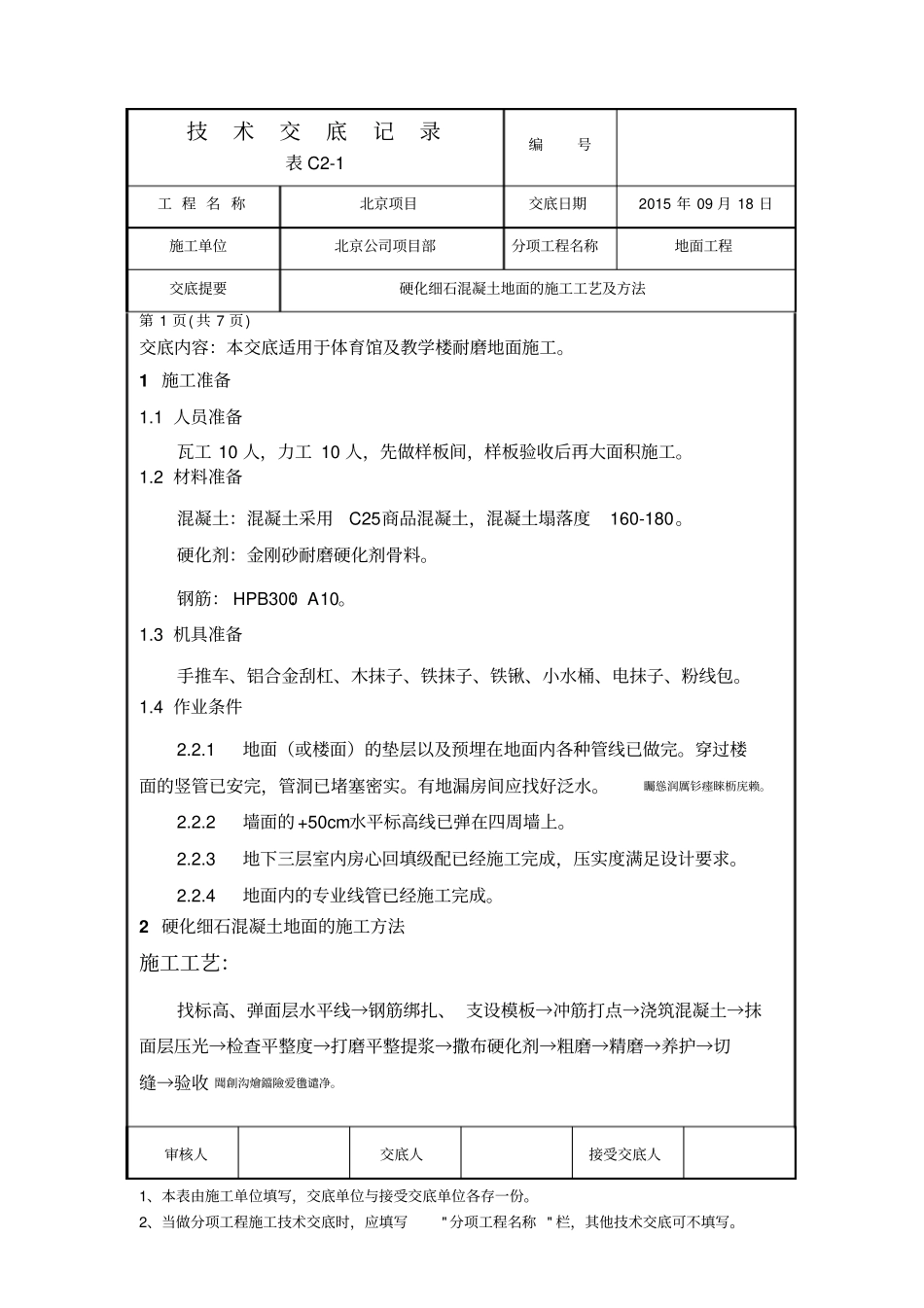

技术交底记录表C2-1编号工程名称北京项目交底日期2015年09月18日施工单位北京公司项目部分项工程名称地面工程交底提要硬化细石混凝土地面的施工工艺及方法第1页(共7页)审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
交底内容:本交底适用于体育馆及教学楼耐磨地面施工
1施工准备1
1人员准备瓦工10人,力工10人,先做样板间,样板验收后再大面积施工
2材料准备混凝土:混凝土采用C25商品混凝土,混凝土塌落度160-180
硬化剂:金刚砂耐磨硬化剂骨料
钢筋:HPB300:A10
3机具准备手推车、铝合金刮杠、木抹子、铁抹子、铁锹、小水桶、电抹子、粉线包
4作业条件2
1地面(或楼面)的垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵塞密实
有地漏房间应找好泛水
矚慫润厲钐瘗睞枥庑赖
2墙面的+50cm水平标高线已弹在四周墙上
3地下三层室内房心回填级配已经施工完成,压实度满足设计要求
4地面内的专业线管已经施工完成
2硬化细石混凝土地面的施工方法施工工艺:找标高、弹面层水平线→钢筋绑扎、支设模板→冲筋打点→浇筑混凝土→抹面层压光→检查平整度→打磨平整提浆→撒布硬化剂→粗磨→精磨→养护→切缝→验收聞創沟燴鐺險爱氇谴净
技术交底记录表C2-1编号工程名称北京项目交底日期2015年09月18日施工单位北京公司项目部分项工程名称地面工程交底提要硬化细石混凝土地面的施工工艺及方法第2页(共7页)审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写

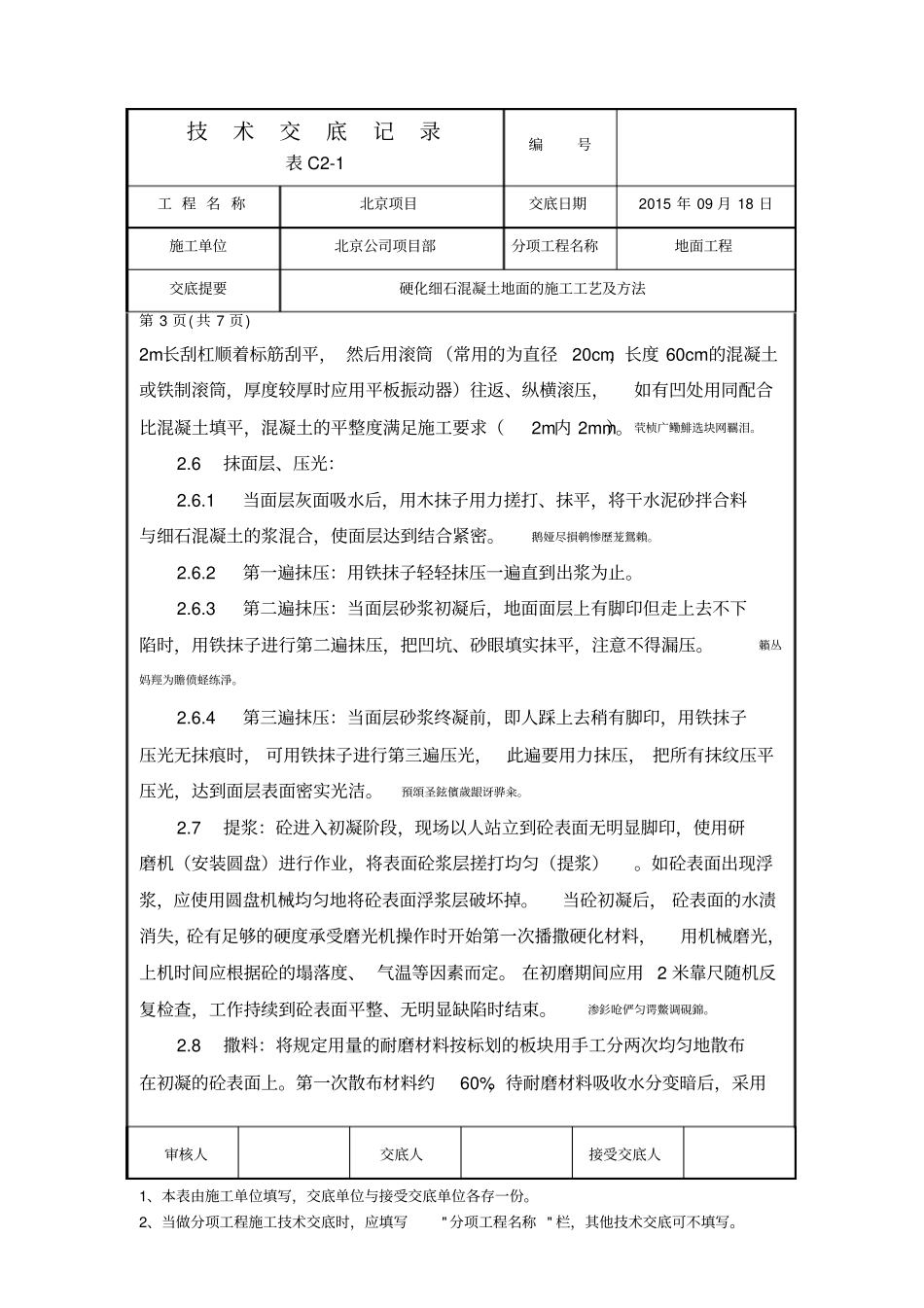

1找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量
