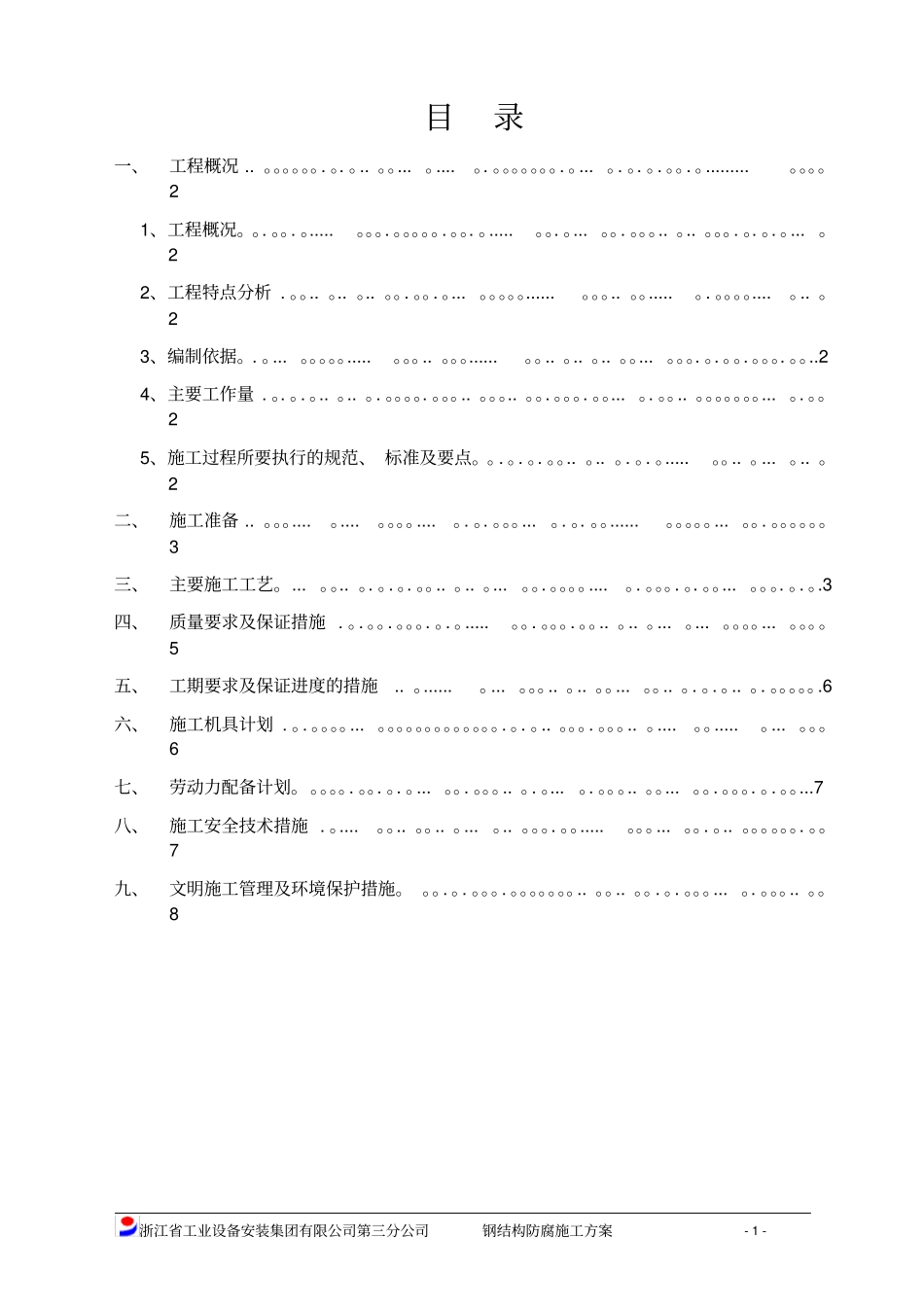

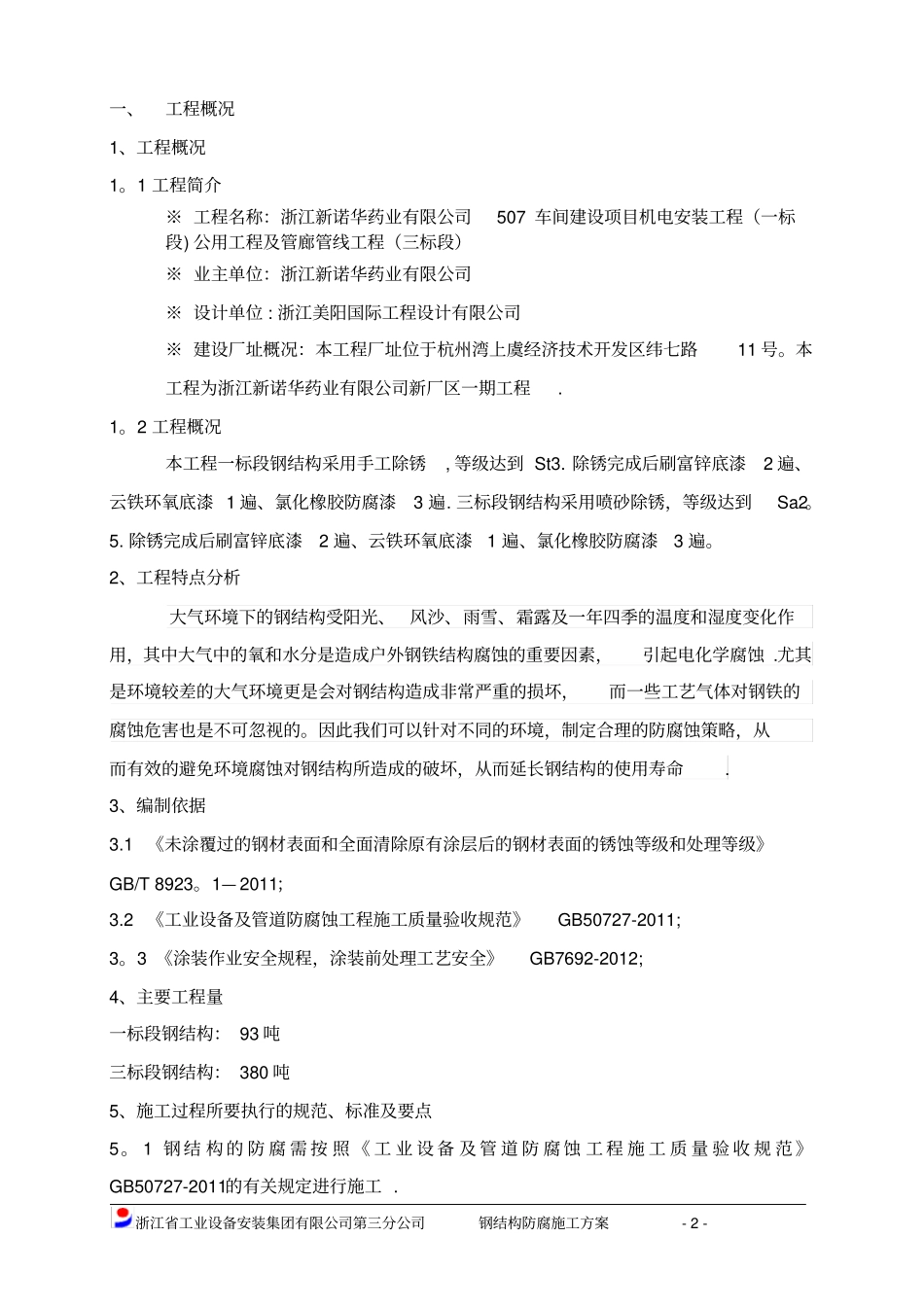

浙江省工业设备安装集团有限公司第三分公司钢结构防腐施工方案浙江新诺华药业有限公司507车间建设项目机电安装工程(一标段)公用工程及管廊管线工程(三标段)钢结构防腐施工方案编制:审核:审定:批准:浙江省工业设备安装集团有限公司第三分公司2014年11月5日浙江省工业设备安装集团有限公司第三分公司钢结构防腐施工方案-1-目录一、工程概况..。。。。。。.。.。..。。...。....。.。。。。。。。.。...。.。.。.。。.。.........。。。。21、工程概况。。.。。.。.....。。。.。。。。。.。。.。.....。。.。...。。.。。。..。..。。。.。.。.。...。22、工程特点分析.。。..。..。..。。.。。.。...。。。。。......。。。..。。.....。.。。。。....。..。23、编制依据。.。...。。。。。.....。。。..。。。......。。..。..。..。。...。。。.。.。。.。。。.。。..24、主要工作量.。.。.。..。..。.。。。。.。。。..。。。..。。.。。。.。。...。.。。..。。。。。。。...。.。。25、施工过程所要执行的规范、标准及要点。。.。.。.。。..。..。.。.。.....。。..。...。..。2二、施工准备..。。。....。....。。。。....。.。.。。。...。.。.。。......。。。。。...。。.。。。。。。3三、主要施工工艺。...。。..。.。.。.。。..。..。...。。.。。。。....。.。。。.。.。。...。。。.。.。.3四、质量要求及保证措施.。.。。.。。。.。.。.....。。.。。。.。。..。..。...。...。。。。...。。。。5五、工期要求及保证进度的措施..。......。...。。。..。..。。...。。..。.。.。..。.。。。。。.6六、施工机具计划.。.。。。。...。。。。。。。。。。。。。.。.。..。。。.。。。..。....。。.....。...。。。6七、劳动力配备计划。。。。。.。。.。.。...。。.。。。..。.。...。.。。。..。。...。。.。。。.。.。。...7八、施工安全技术措施.。....。。..。。..。...。..。。。.。。.....。。。...。。.。..。。。。。。.。。7九、文明施工管理及环境保护措施。。。.。.。。。.。。。。。。。..。。..。。.。.。。。...。.。。。..。。8浙江省工业设备安装集团有限公司第三分公司钢结构防腐施工方案-2-一、工程概况1、工程概况1。1工程简介※工程名称:浙江新诺华药业有限公司507车间建设项目机电安装工程(一标段)公用工程及管廊管线工程(三标段)※业主单位:浙江新诺华药业有限公司※设计单位:浙江美阳国际工程设计有限公司※建设厂址概况:本工程厂址位于杭州湾上虞经济技术开发区纬七路11号。本工程为浙江新诺华药业有限公司新厂区一期工程.1。2工程概况本工程一标段钢结构采用手工除锈,等级达到St3.除锈完成后刷富锌底漆2遍、云铁环氧底漆1遍、氯化橡胶防腐漆3遍.三标段钢结构采用喷砂除锈,等级达到Sa2。5.除锈完成后刷富锌底漆2遍、云铁环氧底漆1遍、氯化橡胶防腐漆3遍。2、工程特点分析大气环境下的钢结构受阳光、风沙、雨雪、霜露及一年四季的温度和湿度变化作用,其中大气中的氧和水分是造成户外钢铁结构腐蚀的重要因素,引起电化学腐蚀.尤其是环境较差的大气环境更是会对钢结构造成非常严重的损坏,而一些工艺气体对钢铁的腐蚀危害也是不可忽视的。因此我们可以针对不同的环境,制定合理的防腐蚀策略,从而有效的避免环境腐蚀对钢结构所造成的破坏,从而延长钢结构的使用寿命.3、编制依据3.1《未涂覆过的钢材表面和全面清除原有涂层后的钢材表面的锈蚀等级和处理等级》GB/T8923。1—2011;3.2《工业设备及管道防腐蚀工程施工质量验收规范》GB50727-2011;3。3《涂装作业安全规程,涂装前处理工艺安全》GB7692-2012;4、主要工程量一标段钢结构:93吨三标段钢结构:380吨5、施工过程所要执行的规范、标准及要点5。1钢结构的防腐需按照《工业设备及管道防腐蚀工程施工质量验收规范》GB50727-2011的有关规定进行施工.浙江省工业设备安装集团有限公司第三分公司钢结构防腐施工方案-3-5。2防腐前应对要求防腐的钢结构的防腐工艺有一定的了解,以便正确选择油漆、稀释剂、辅助材料以及调配所用的各种工具。5。3防腐前除锈即防腐预处理是油漆的第一...
