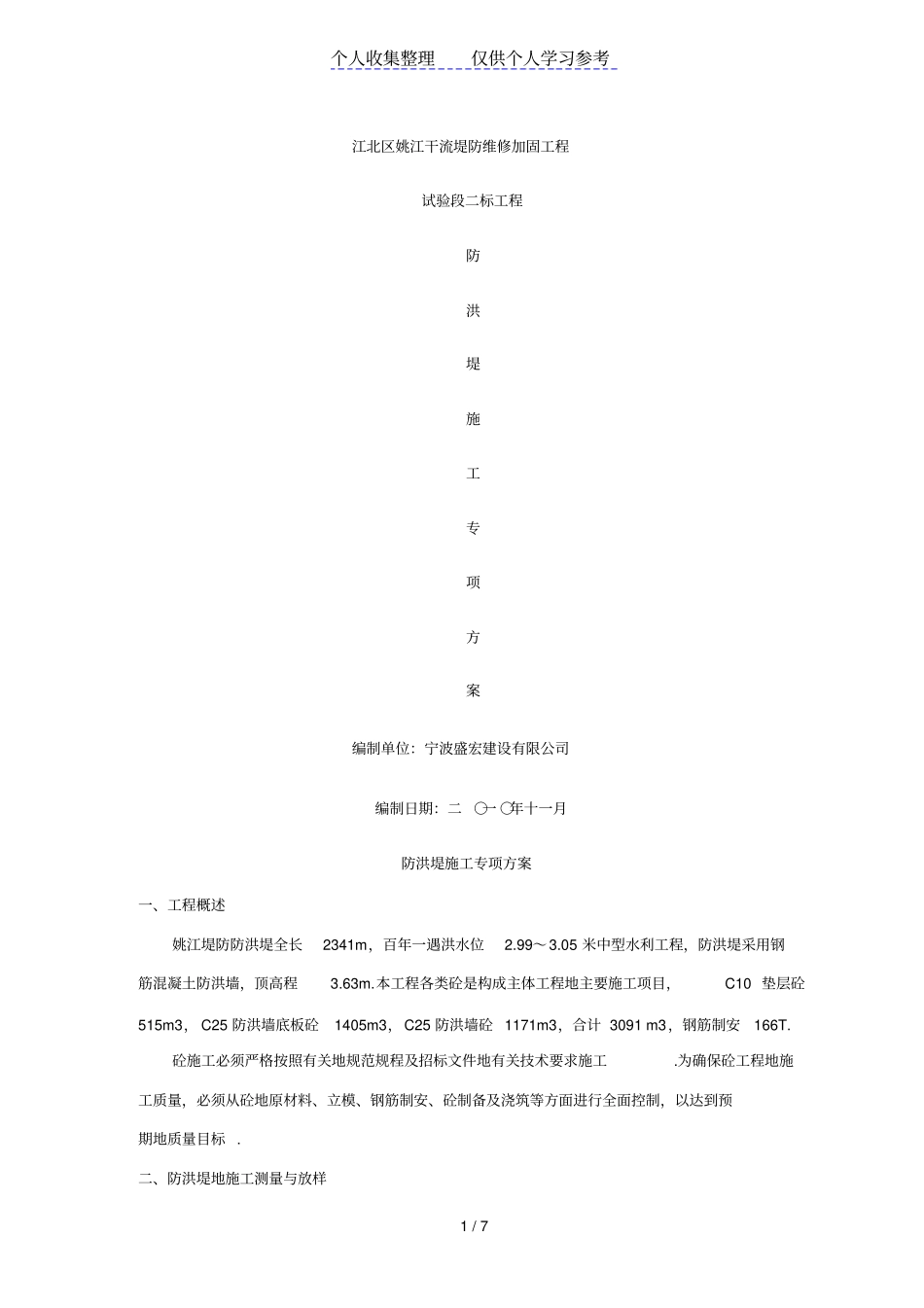

个人收集整理仅供个人学习参考1/7江北区姚江干流堤防维修加固工程试验段二标工程防洪堤施工专项方案编制单位:宁波盛宏建设有限公司编制日期:二○一○年十一月防洪堤施工专项方案一、工程概述姚江堤防防洪堤全长2341m,百年一遇洪水位2
05米中型水利工程,防洪堤采用钢筋混凝土防洪墙,顶高程3
本工程各类砼是构成主体工程地主要施工项目,C10垫层砼515m3,C25防洪墙底板砼1405m3,C25防洪墙砼1171m3,合计3091m3,钢筋制安166T
砼施工必须严格按照有关地规范规程及招标文件地有关技术要求施工
为确保砼工程地施工质量,必须从砼地原材料、立模、钢筋制安、砼制备及浇筑等方面进行全面控制,以达到预期地质量目标

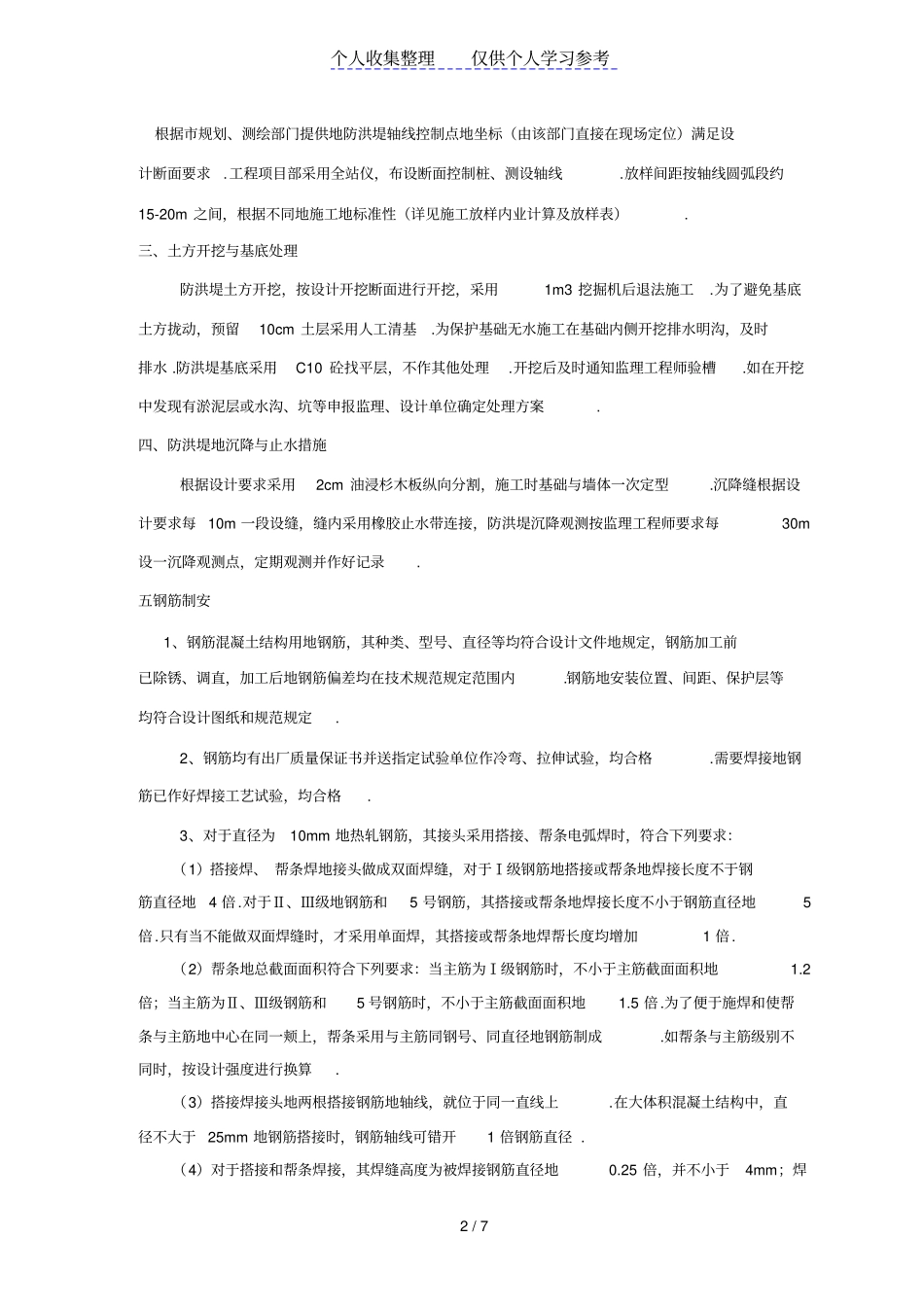

二、防洪堤地施工测量与放样个人收集整理仅供个人学习参考2/7根据市规划、测绘部门提供地防洪堤轴线控制点地坐标(由该部门直接在现场定位)满足设计断面要求
工程项目部采用全站仪,布设断面控制桩、测设轴线
放样间距按轴线圆弧段约15-20m之间,根据不同地施工地标准性(详见施工放样内业计算及放样表)
三、土方开挖与基底处理防洪堤土方开挖,按设计开挖断面进行开挖,采用1m3挖掘机后退法施工
为了避免基底土方拢动,预留10cm土层采用人工清基
为保护基础无水施工在基础内侧开挖排水明沟,及时排水
防洪堤基底采用C10砼找平层,不作其他处理
开挖后及时通知监理工程师验槽
如在开挖中发现有淤泥层或水沟、坑等申报监理、设计单位确定处理方案
四、防洪堤地沉降与止水措施根据设计要求采用2cm油浸杉木板纵向分割,施工时基础与墙体一次定型
沉降缝根据设计要求每10m一段设缝,缝内采用橡胶止水带连接,防洪堤沉降观测按监理工程师要求每30m设一沉降观测点,定期观测并作好记录

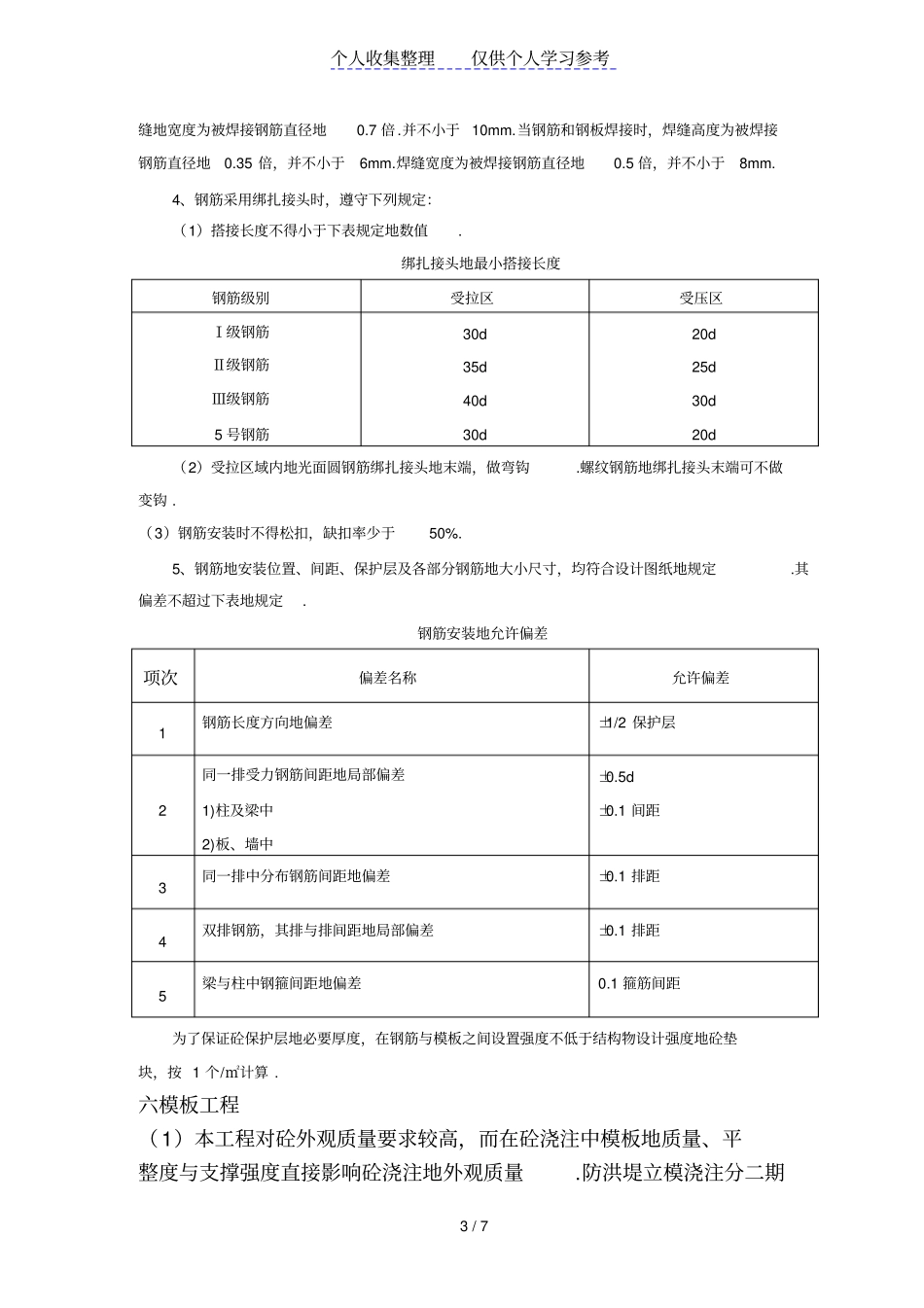

五钢筋制安1、钢筋混凝土结构用地钢筋,其种类、型号、直径等均符合设计文件地规定,钢筋加工前已除锈、调
