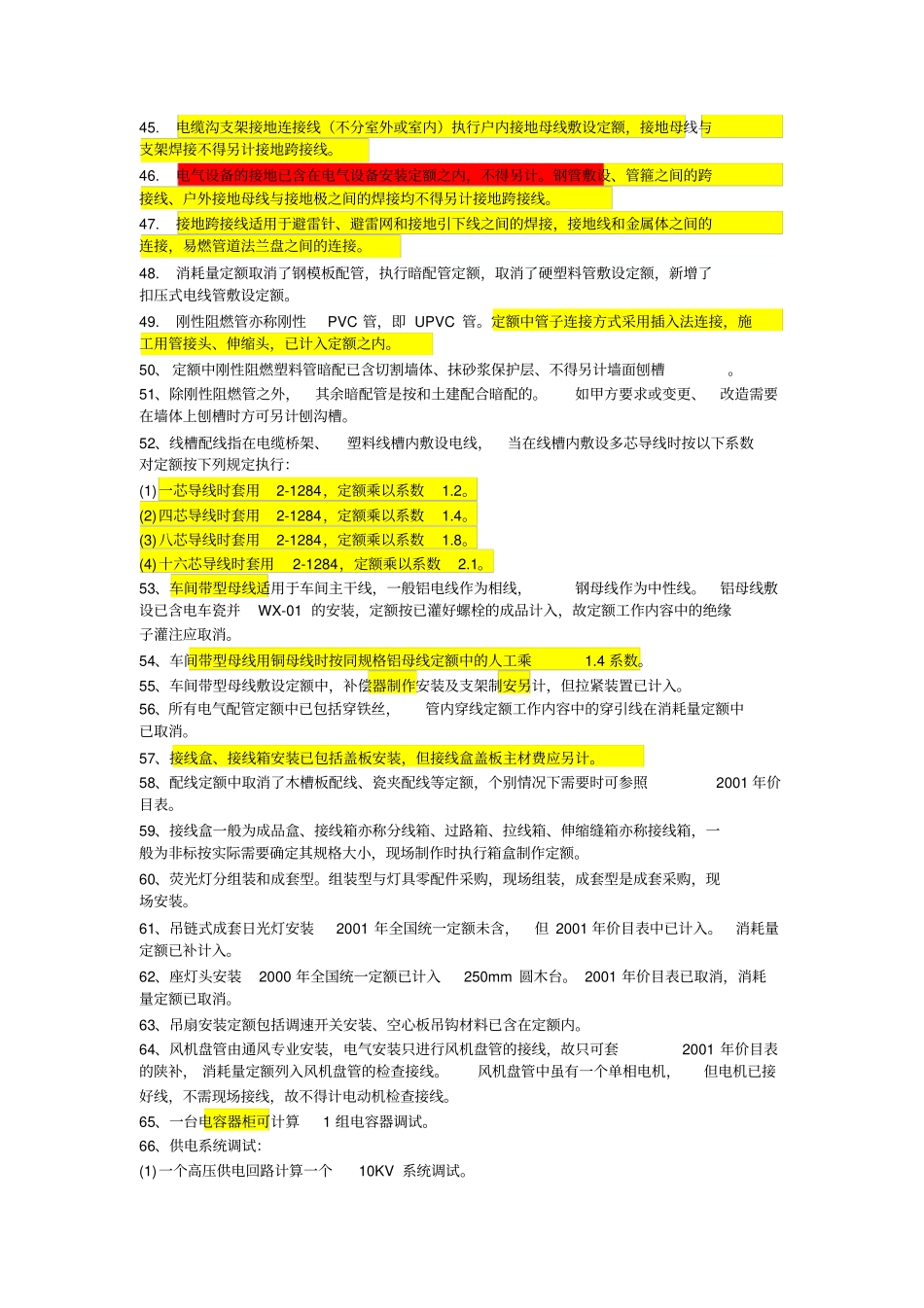

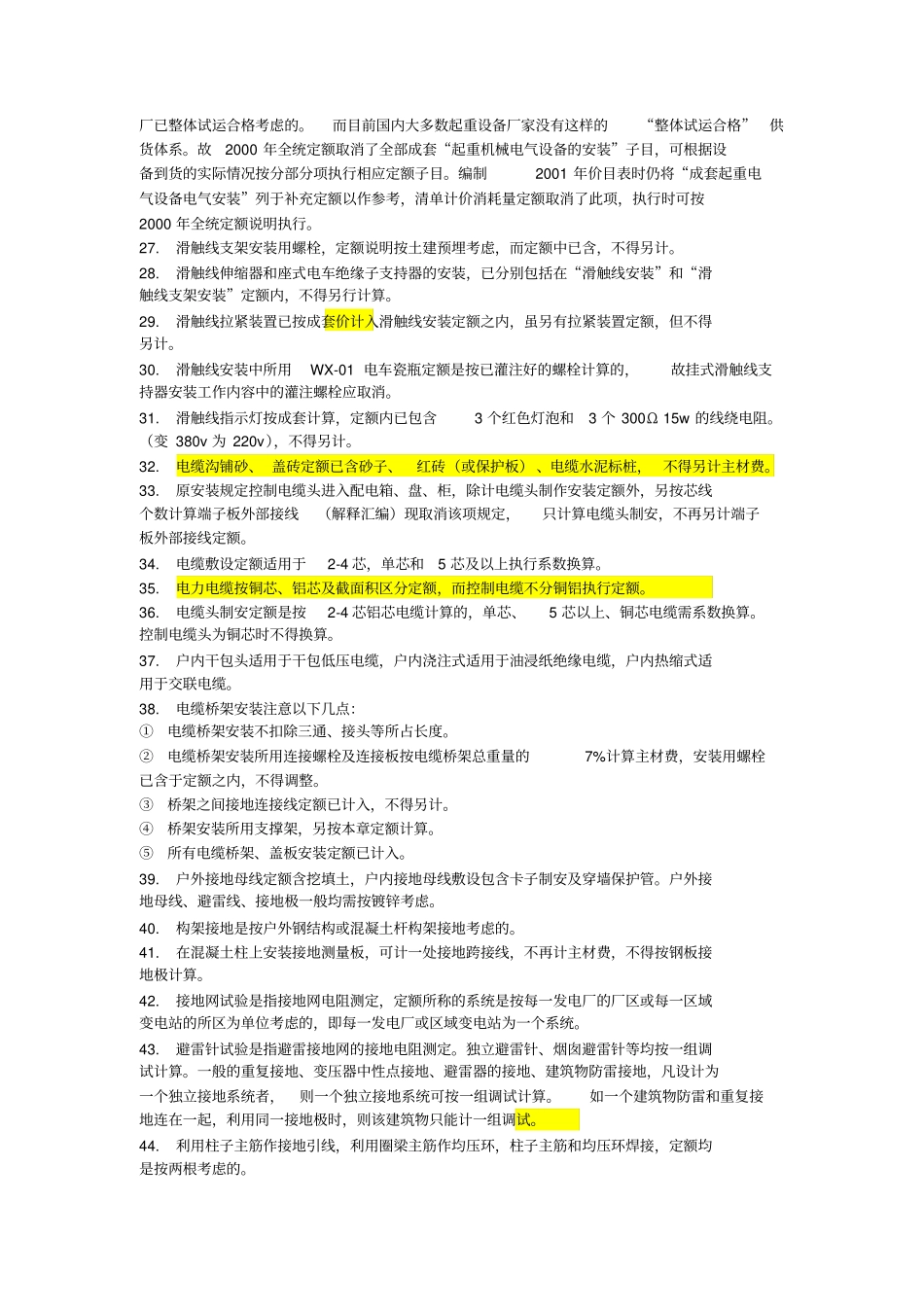

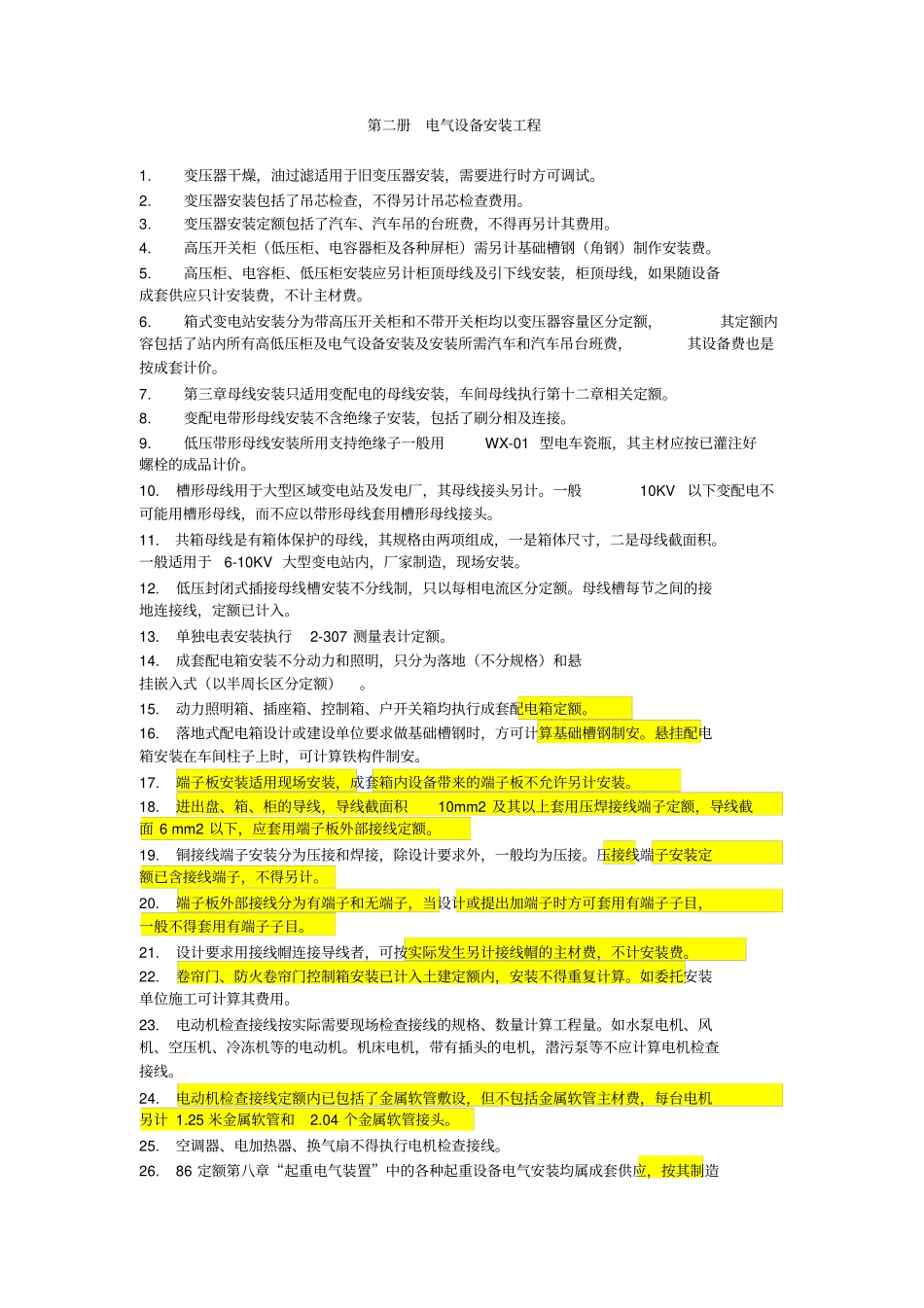

第二册电气设备安装工程1
变压器干燥,油过滤适用于旧变压器安装,需要进行时方可调试
变压器安装包括了吊芯检查,不得另计吊芯检查费用
变压器安装定额包括了汽车、汽车吊的台班费,不得再另计其费用
高压开关柜(低压柜、电容器柜及各种屏柜)需另计基础槽钢(角钢)制作安装费
高压柜、电容柜、低压柜安装应另计柜顶母线及引下线安装,柜顶母线,如果随设备成套供应只计安装费,不计主材费
箱式变电站安装分为带高压开关柜和不带开关柜均以变压器容量区分定额,其定额内容包括了站内所有高低压柜及电气设备安装及安装所需汽车和汽车吊台班费,其设备费也是按成套计价
第三章母线安装只适用变配电的母线安装,车间母线执行第十二章相关定额
变配电带形母线安装不含绝缘子安装,包括了刷分相及连接
低压带形母线安装所用支持绝缘子一般用WX-01型电车瓷瓶,其主材应按已灌注好螺栓的成品计价
槽形母线用于大型区域变电站及发电厂,其母线接头另计
一般10KV以下变配电不可能用槽形母线,而不应以带形母线套用槽形母线接头
共箱母线是有箱体保护的母线,其规格由两项组成,一是箱体尺寸,二是母线截面积
一般适用于6-10KV大型变电站内,厂家制造,现场安装
低压封闭式插接母线槽安装不分线制,只以每相电流区分定额
母线槽每节之间的接地连接线,定额已计入
单独电表安装执行2-307测量表计定额
成套配电箱安装不分动力和照明,只分为落地(不分规格)和悬挂嵌入式(以半周长区分定额)
动力照明箱、插座箱、控制箱、户开关箱均执行成套配电箱定额
落地式配电箱设计或建设单位要求做基础槽钢时,方可计算基础槽钢制安
悬挂配电箱安装在车间柱子上时,可计算铁构件制安
端子板安装适用现场安装,成套箱内设备带来的端子板不允许另计安装
进出盘、箱、柜的导线,导线截面积10mm2及其
