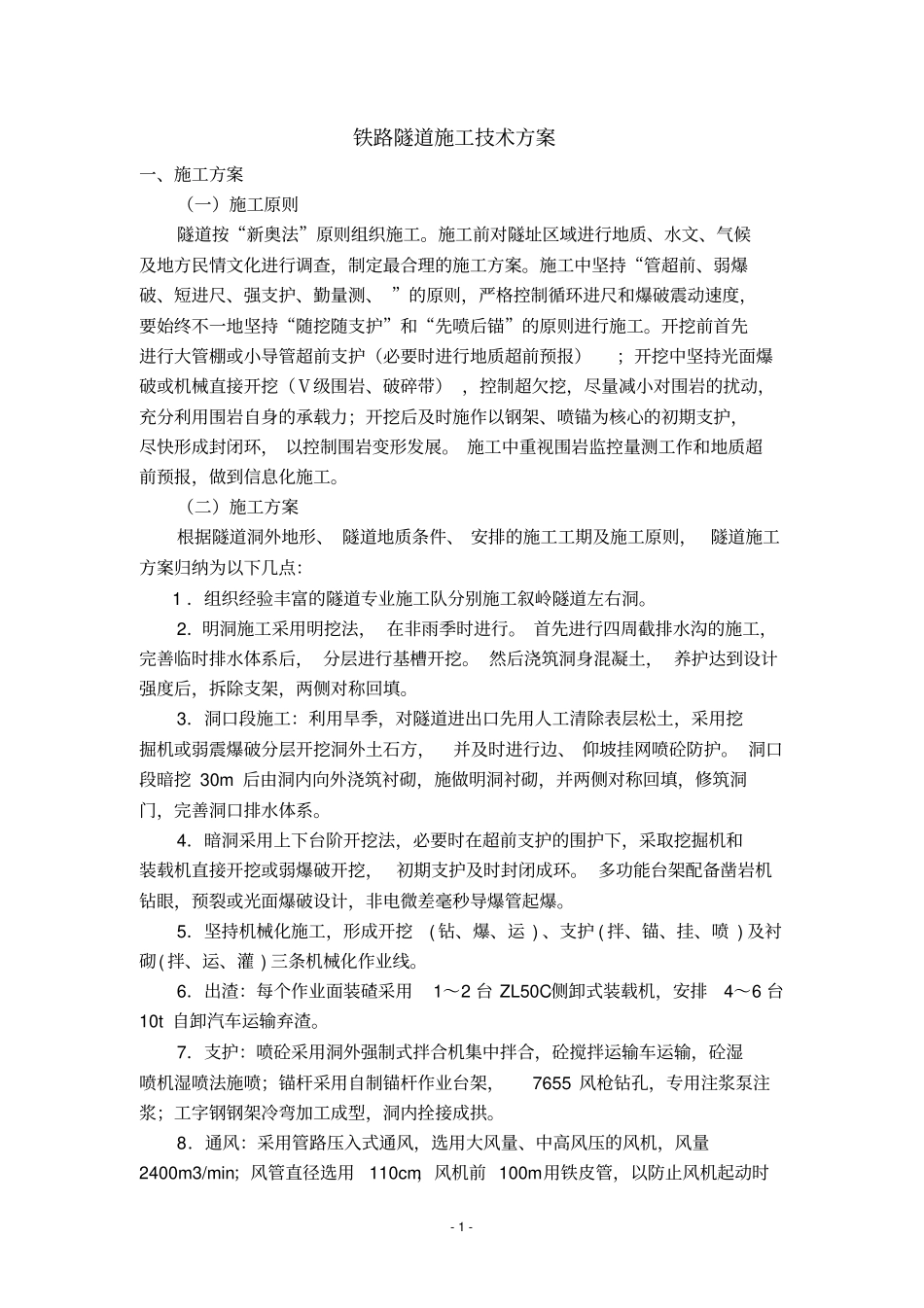

铁路隧道施工技术方案------课程设计班级:学号:姓名:指导老师:评定等级:-1-铁路隧道施工技术方案一、施工方案(一)施工原则隧道按“新奥法”原则组织施工
施工前对隧址区域进行地质、水文、气候及地方民情文化进行调查,制定最合理的施工方案
施工中坚持“管超前、弱爆破、短进尺、强支护、勤量测、”的原则,严格控制循环进尺和爆破震动速度,要始终不一地坚持“随挖随支护”和“先喷后锚”的原则进行施工
开挖前首先进行大管棚或小导管超前支护(必要时进行地质超前预报);开挖中坚持光面爆破或机械直接开挖(Ⅴ级围岩、破碎带),控制超欠挖,尽量减小对围岩的扰动,充分利用围岩自身的承载力;开挖后及时施作以钢架、喷锚为核心的初期支护,尽快形成封闭环,以控制围岩变形发展
施工中重视围岩监控量测工作和地质超前预报,做到信息化施工
(二)施工方案根据隧道洞外地形、隧道地质条件、安排的施工工期及施工原则,隧道施工方案归纳为以下几点:1.组织经验丰富的隧道专业施工队分别施工叙岭隧道左右洞
2.明洞施工采用明挖法,在非雨季时进行
首先进行四周截排水沟的施工,完善临时排水体系后,分层进行基槽开挖

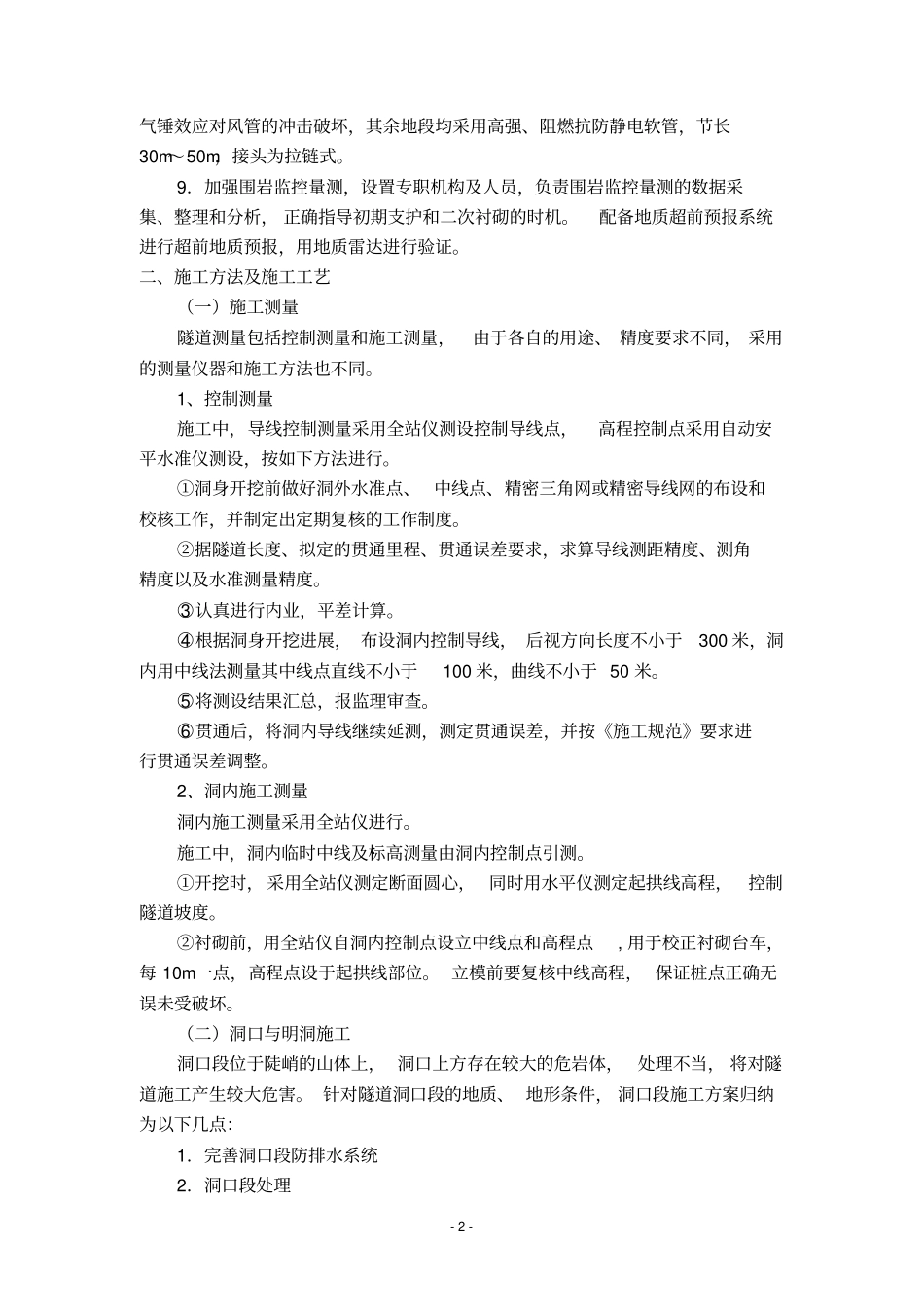

然后浇筑洞身混凝土,养护达到设计强度后,拆除支架,两侧对称回填
3.洞口段施工:利用旱季,对隧道进出口先用人工清除表层松土,采用挖掘机或弱震爆破分层开挖洞外土石方,并及时进行边、仰坡挂网喷砼防护
洞口段暗挖30m后由洞内向外浇筑衬砌,施做明洞衬砌,并两侧对称回填,修筑洞门,完善洞口排水体系
4.暗洞采用上下台阶开挖法,必要时在超前支护的围护下,采取挖掘机和装载机直接开挖或弱爆破开挖,初期支护及时封闭成环
多功能台架配备凿岩机钻眼,预裂或光面爆破设计,非电微差毫秒导爆管起爆
5.坚持机械化施工,形成开挖(钻、爆、运)、支护(拌、锚、挂、喷)及衬砌(拌、运、灌)三条机械化作业线
6.出渣:每个作业面装碴采用1~2台ZL50
