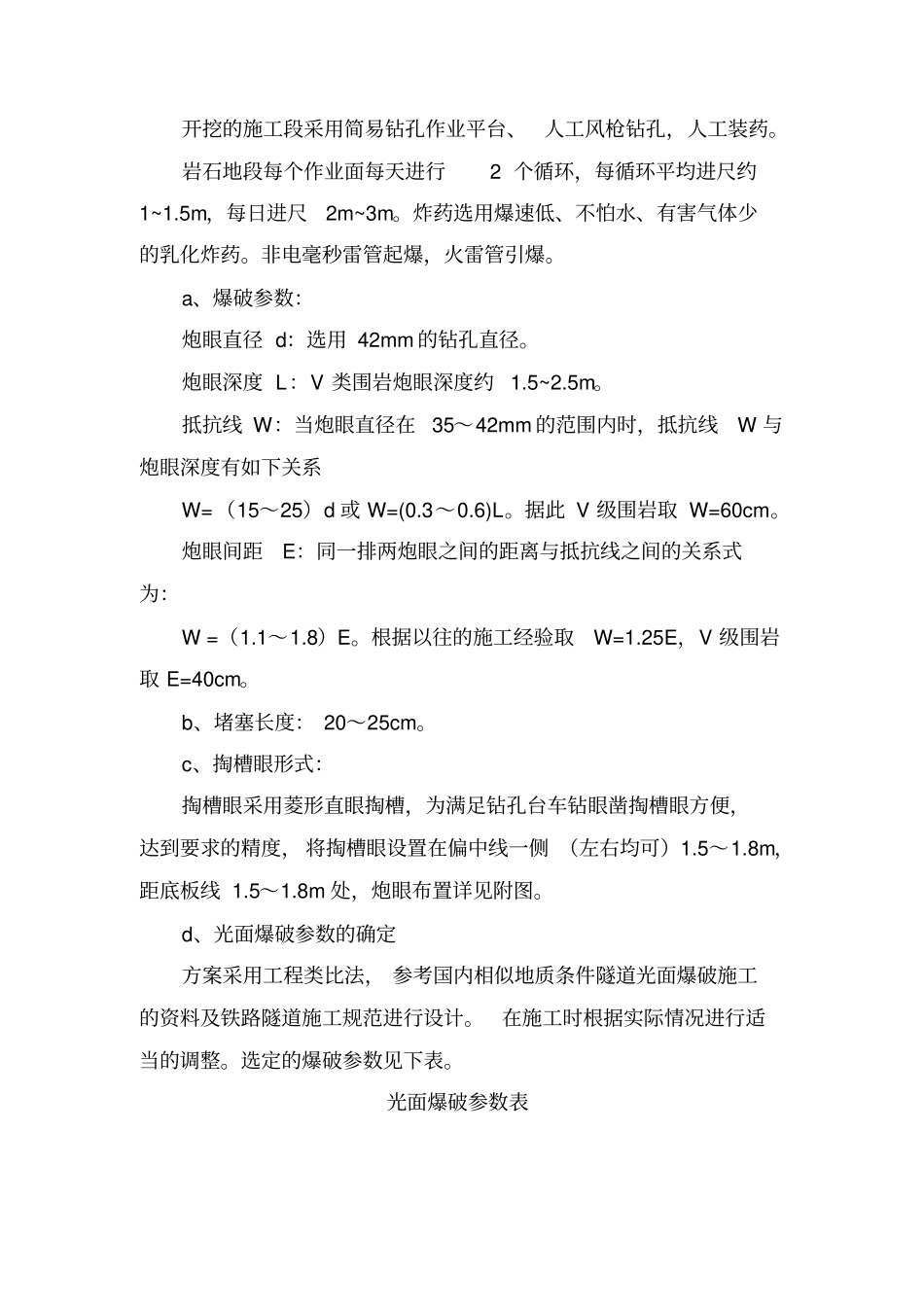

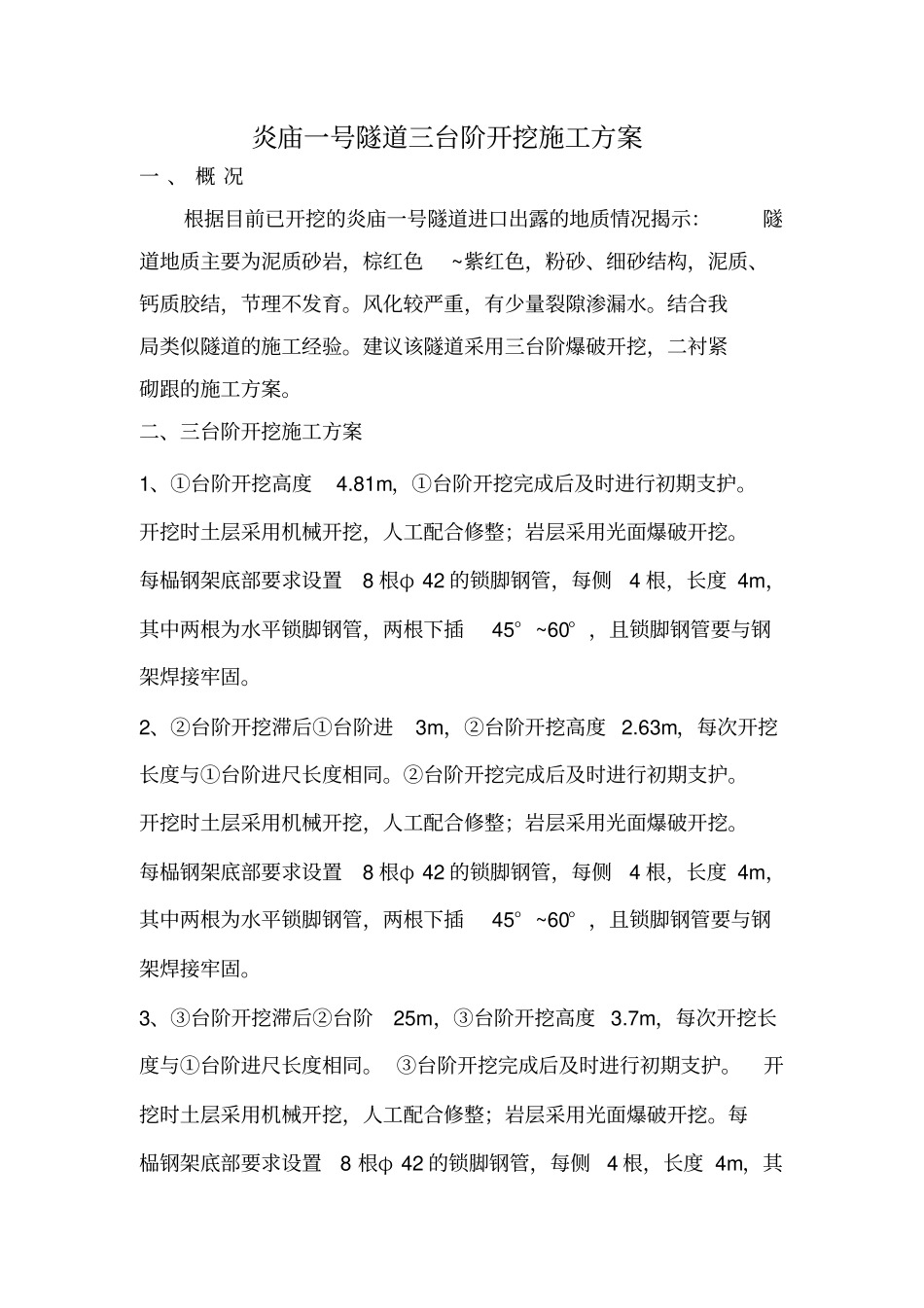

炎庙一号隧道三台阶开挖施工方案一、概况根据目前已开挖的炎庙一号隧道进口出露的地质情况揭示:隧道地质主要为泥质砂岩,棕红色~紫红色,粉砂、细砂结构,泥质、钙质胶结,节理不发育
风化较严重,有少量裂隙渗漏水
结合我局类似隧道的施工经验
建议该隧道采用三台阶爆破开挖,二衬紧砌跟的施工方案
二、三台阶开挖施工方案1、①台阶开挖高度4
81m,①台阶开挖完成后及时进行初期支护
开挖时土层采用机械开挖,人工配合修整;岩层采用光面爆破开挖
每榀钢架底部要求设置8根φ42的锁脚钢管,每侧4根,长度4m,其中两根为水平锁脚钢管,两根下插45°~60°,且锁脚钢管要与钢架焊接牢固
2、②台阶开挖滞后①台阶进3m,②台阶开挖高度2
63m,每次开挖长度与①台阶进尺长度相同
②台阶开挖完成后及时进行初期支护
开挖时土层采用机械开挖,人工配合修整;岩层采用光面爆破开挖
每榀钢架底部要求设置8根φ42的锁脚钢管,每侧4根,长度4m,其中两根为水平锁脚钢管,两根下插45°~60°,且锁脚钢管要与钢架焊接牢固
3、③台阶开挖滞后②台阶25m,③台阶开挖高度3
7m,每次开挖长度与①台阶进尺长度相同
③台阶开挖完成后及时进行初期支护
开挖时土层采用机械开挖,人工配合修整;岩层采用光面爆破开挖
每榀钢架底部要求设置8根φ42的锁脚钢管,每侧4根,长度4m,其中两根为水平锁脚钢管,两根下插45°~60°,且锁脚钢管要与钢架焊接牢固

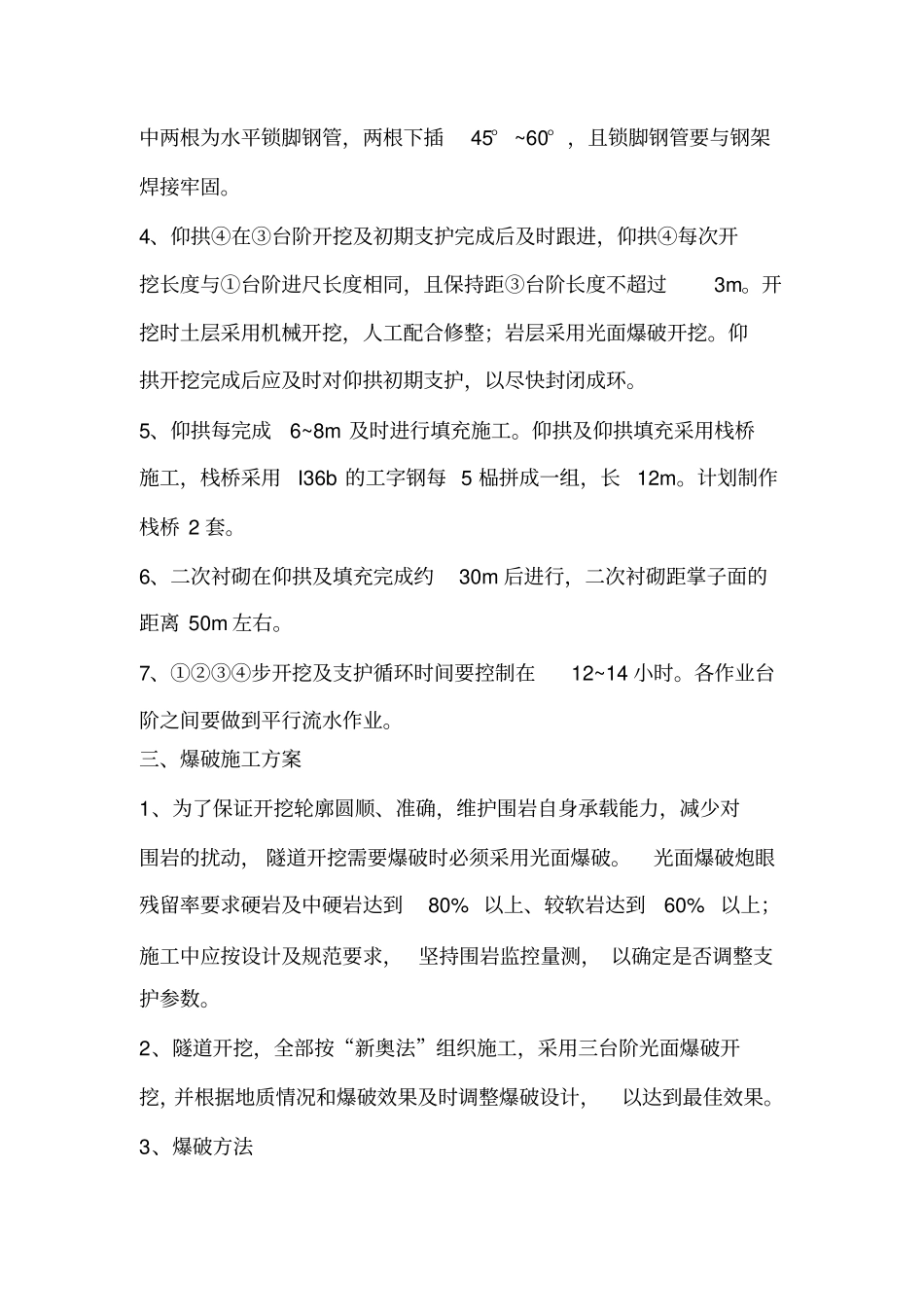

4、仰拱④在③台阶开挖及初期支护完成后及时跟进,仰拱④每次开挖长度与①台阶进尺长度相同,且保持距③台阶长度不超过3m
开挖时土层采用机械开挖,人工配合修整;岩层采用光面爆破开挖
仰拱开挖完成后应及时对仰拱初期支护,以尽快封闭成环
5、仰拱每完成6~8m及时进行填充施工
仰拱及仰拱填充采用栈桥施工,栈桥采用I36b的工字钢每5榀拼成一组,长12m
计划制作栈桥2套
6、二次衬砌在仰拱及
