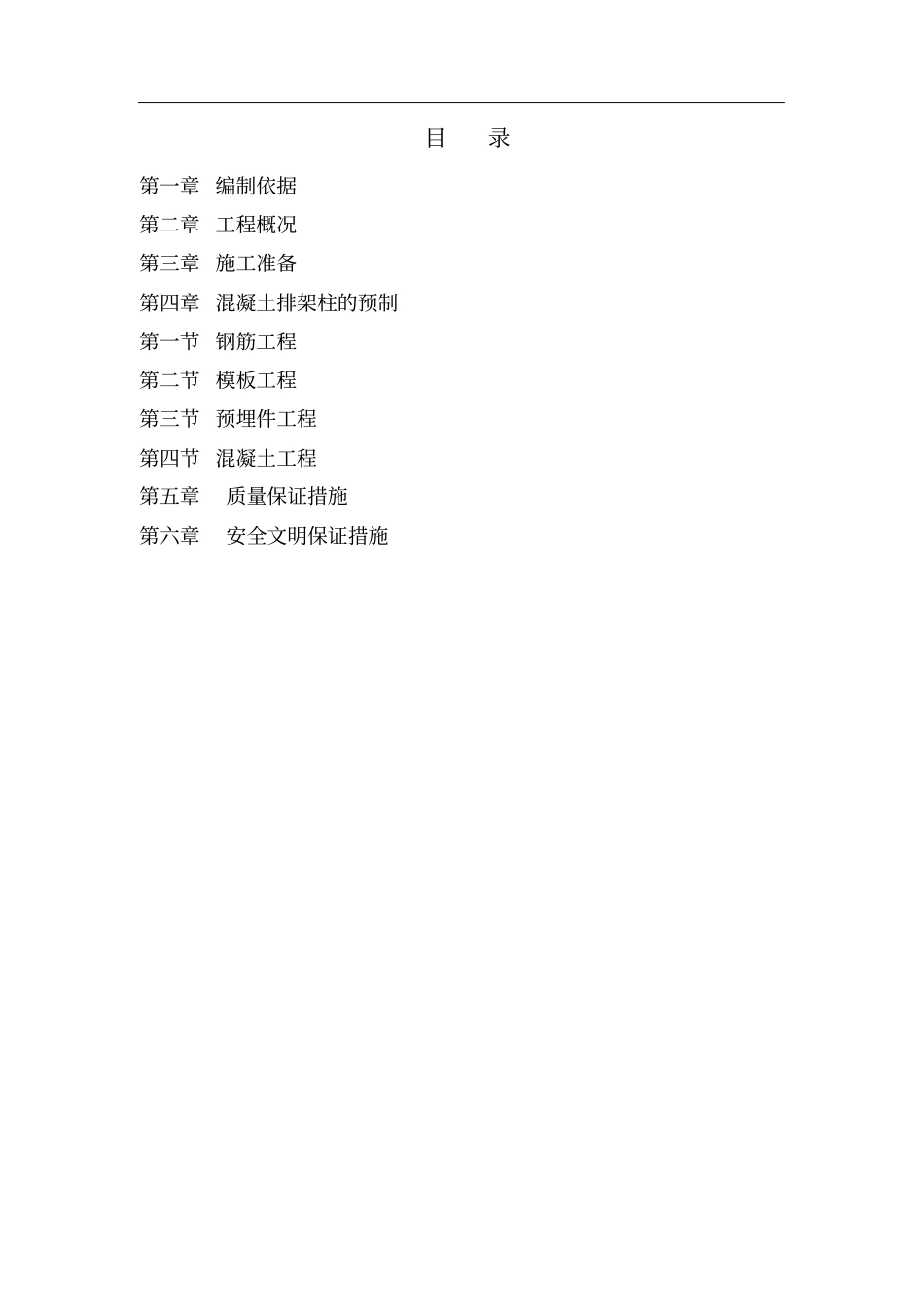

xxxxx厂房预制柱制作专项施工方案批准:审核:编制:编制单位:集团有限公司编制日期:二0一四年三月十日目录第一章编制依据第二章工程概况第三章施工准备第四章混凝土排架柱的预制第一节钢筋工程第二节模板工程第三节预埋件工程第四节混凝土工程第五章质量保证措施第六章安全文明保证措施-1-第一章编制依据一、编制依据1、预制柱制作设计图纸
2、国家现行的有关设计规范及规程二、主要规范及图集1、规范《建设工程项目管理规范》GB/T50326-2001《混凝土结构工程施工质量验收规范》GB50204-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程施工现场供用电安全规范》GB50194-93《钢筋焊接及验收规程》JGJ18-2003-2-第二章工程概况一、基本概况xxxxx二、工程概况:本工程为一层钢筋砼框排架结构,建筑面积为32000㎡
本工程柱下独立基础为杯口基础,柱为钢筋砼预制柱,共174根(见预制柱明细表),每根柱一次性预制
柱为预制混凝土工形柱、异形牛腿柱及矩形柱
屋面为钢网架结构
预制混凝土钢筋柱的纵向受力钢筋采用机械连接接头,柱的砼保护层厚度20mm
基础杯口部分吊装预制柱前应凿毛并清理干净
预制柱砼强度必须达到砼强度的100%后,方可拆除底模,达到100%后方可进行吊装
所有柱均采用两点翻身一点起吊
预制柱网架支座预埋锚栓与定位板的连接采用钻孔塞焊
预制柱明细表序号构件编号数量(根)备注1Z-1132异形排架柱异形排架柱异形排架柱异形排架柱异形排架柱异形排架柱矩形抗风柱异形排架柱异形排架柱矩形排架柱矩形排架柱矩形抗风柱2Z-11a123Z-11b24Z-12165Z-12a66Z-12b17Z-1348Z-21299Z-21a810Z-22611Z-22a412Z-236-3-13Z-3118异形牛腿排架柱异形牛腿排架柱矩形抗风柱矩形排架柱矩形排架柱矩
