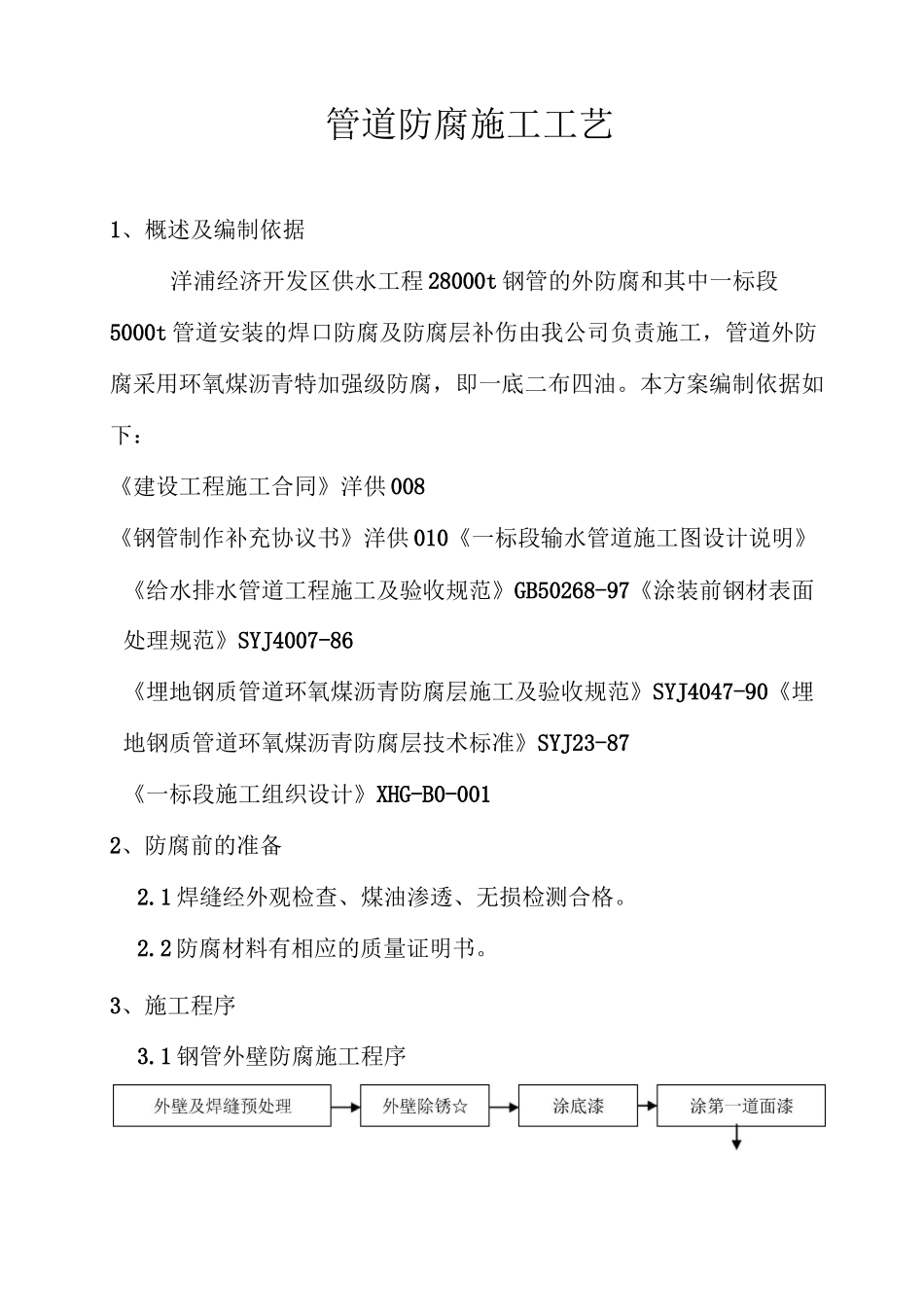

管道防腐施工工艺1、概述及编制依据洋浦经济开发区供水工程28000t钢管的外防腐和其中一标段5000t管道安装的焊口防腐及防腐层补伤由我公司负责施工,管道外防腐采用环氧煤沥青特加强级防腐,即一底二布四油
本方案编制依据如下:《建设工程施工合同》洋供008《钢管制作补充协议书》洋供010《一标段输水管道施工图设计说明》《给水排水管道工程施工及验收规范》GB50268-97《涂装前钢材表面处理规范》SYJ4007-86《埋地钢质管道环氧煤沥青防腐层施工及验收规范》SYJ4047-90《埋地钢质管道环氧煤沥青防腐层技术标准》SYJ23-87《一标段施工组织设计》XHG-B0-0012、防腐前的准备2
1焊缝经外观检查、煤油渗透、无损检测合格
2防腐材料有相应的质量证明书
3、施工程序3
1钢管外壁防腐施工程序图3
1外防腐施工程序图(注:☆表示共检点)3
2钢管外壁除锈前应进行表面预处理,将外表面的油垢、泥土、杂物清理干净,焊缝的焊接飞溅物及焊瘤打磨掉,要求无棱角、无毛刺,保证外壁及焊缝表面光滑
3外壁清理完毕后,用电动钢丝刷进行外表面人工除锈,要将外表面的浮锈及氧化铁清除干净,金属表面的除锈处理等级要达到SYJ4007-86规定的St3级标准
经共检检查除锈合格后,应在8小时内涂刷上底漆
若遇大气环境恶劣(如湿度过高,空气含盐雾)时,应进一步缩短时间
4底漆涂刷前要严格按生产厂家的技术文件要求进行搅拌、配比、熟化
涂刷时钢管外壁应干燥、无尘
底漆采用人工涂刷,按先轴向,后周向的步骤进行
涂刷时漆膜要饱满、均匀、无气泡、无凝块、无流淌、无漏刷
且应外壁一次刷涂完,底漆厚度为0
2mm,管两端各留裸管150mm不涂刷,便于钢管组对及焊接
5第一道面漆要在底漆表干后涂刷,面漆亦采用人工刷涂
刷涂前,凡高于管表面2mm以上的焊缝两侧均应刮腻子,使之成为圆滑曲面,
