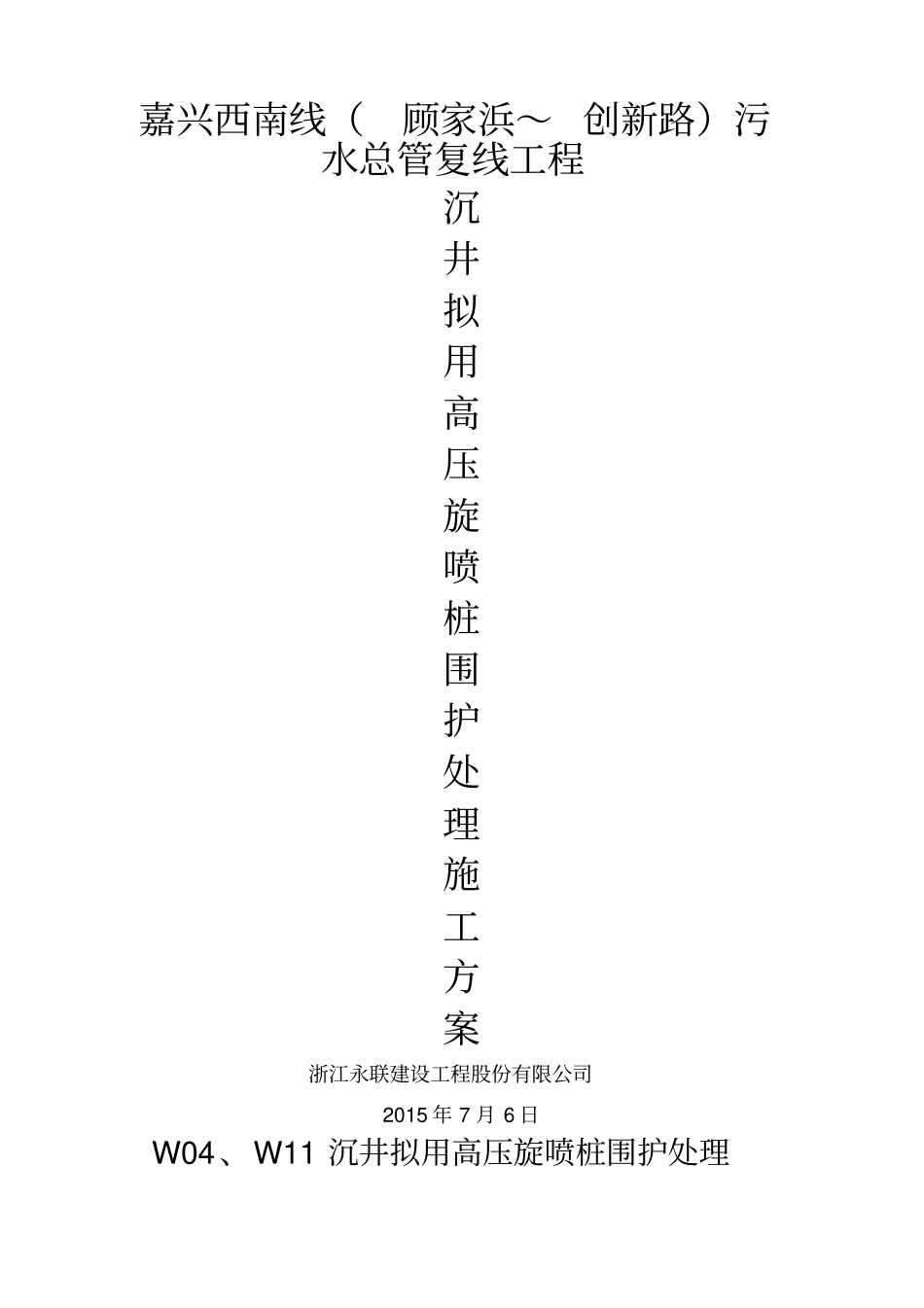

嘉兴西南线(顾家浜~创新路)污水总管复线工程沉井拟用高压旋喷桩围护处理施工方案浙江永联建设工程股份有限公司2015年7月6日W04、W11沉井拟用高压旋喷桩围护处理施工方案1、编制依据(1)国家、地方政府的有关政策、法规和条例、规定;(2)《给排水管道工程施工及验收规范》(GB50268-2008);(3)嘉兴经济开发区西南线(顾家浜~创新路)污水总管复线工程施工图;(4)嘉兴经济开发区西南线(顾家浜~创新路)污水总管复线工程岩土工程详细勘察报告;(5)现场实际调查情况

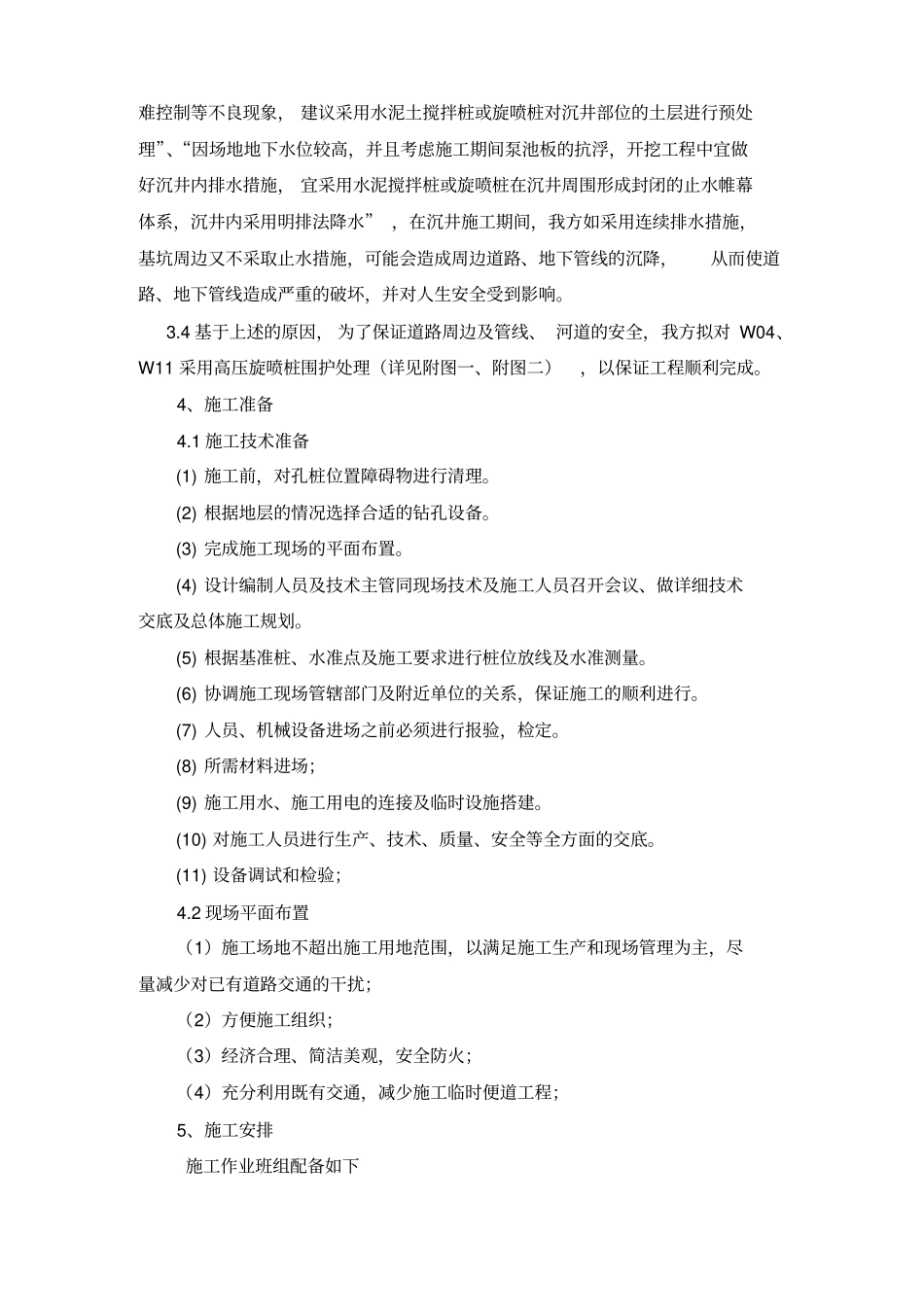

2、工程概况(1)W04φ8000顶管工作井设计高度为8
9m(高程2
000~-6
该处地质为:高程1
31属②粉质粘土、高程0
39属③淤泥质粉质粘土夹粉土、高程-2
29属④-1粘土、高程-6
49属[4夹]粉土夹粉质粘土、高程-9
49~-13
19属④-2粉质粘土
(2)W11为3500×3500顶管接收井设计高度为9
05m(高程2
000~-7
该处地质为:高程2
11属②粉质粘土、高程0
11属③淤泥质粉质粘土夹粉土、高程-3
21属④-1粘土、高程-6
41属[4夹]粉土夹粉质粘土、高程-9
41~-14
41属④-2粉质粘土

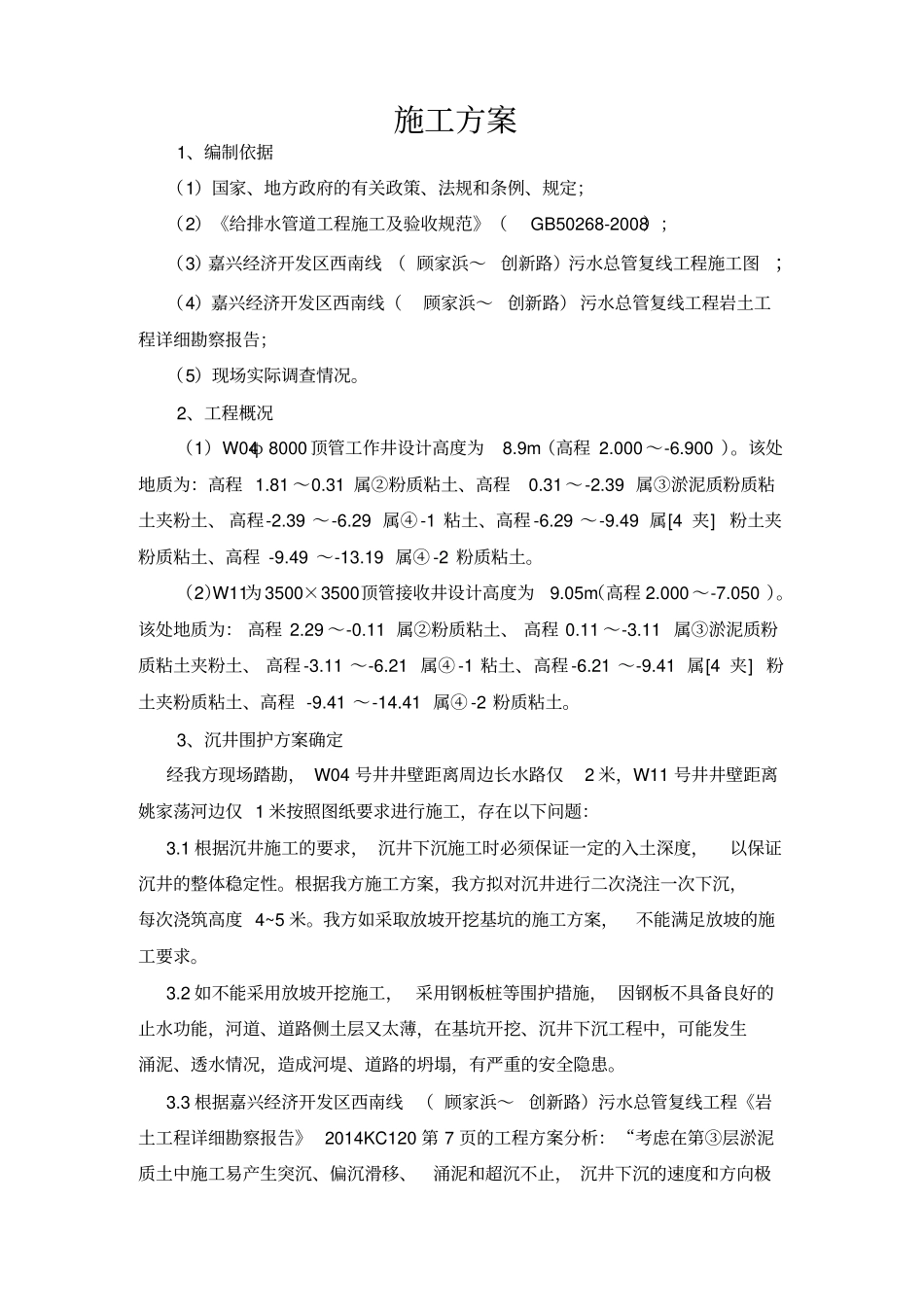

3、沉井围护方案确定经我方现场踏勘,W04号井井壁距离周边长水路仅2米,W11号井井壁距离姚家荡河边仅1米按照图纸要求进行施工,存在以下问题:3
1根据沉井施工的要求,沉井下沉施工时必须保证一定的入土深度,以保证沉井的整体稳定性
根据我方施工方案,我方拟对沉井进行二次浇注一次下沉,每次浇筑高度4~5米
我方如采取放坡开挖基坑的施工方案,不能满足放坡的施工要求
2如不能采用放坡开挖施工,采用钢板桩等围护措施,因钢板不具备良好的止水功能,河道、道路侧土层
